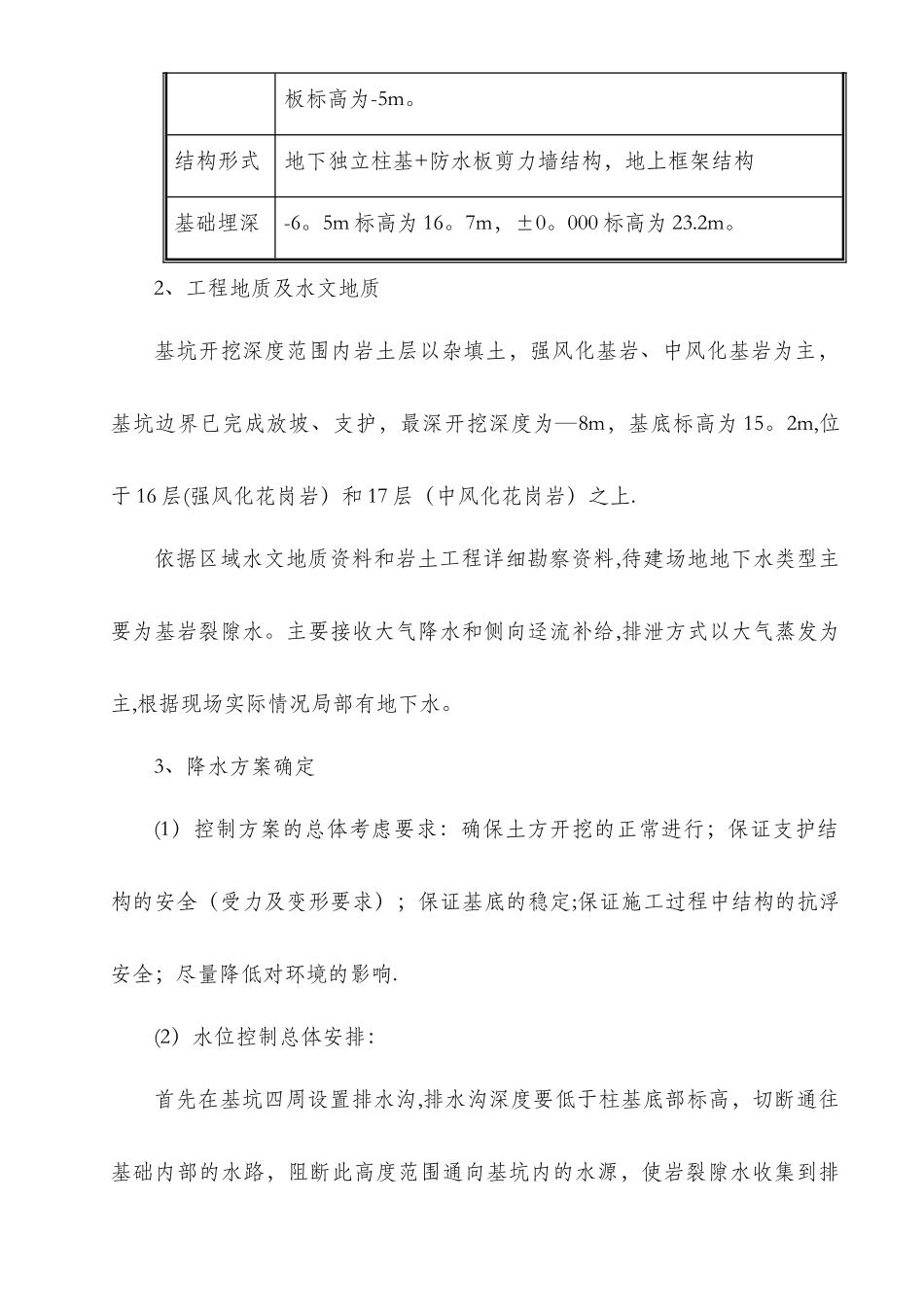

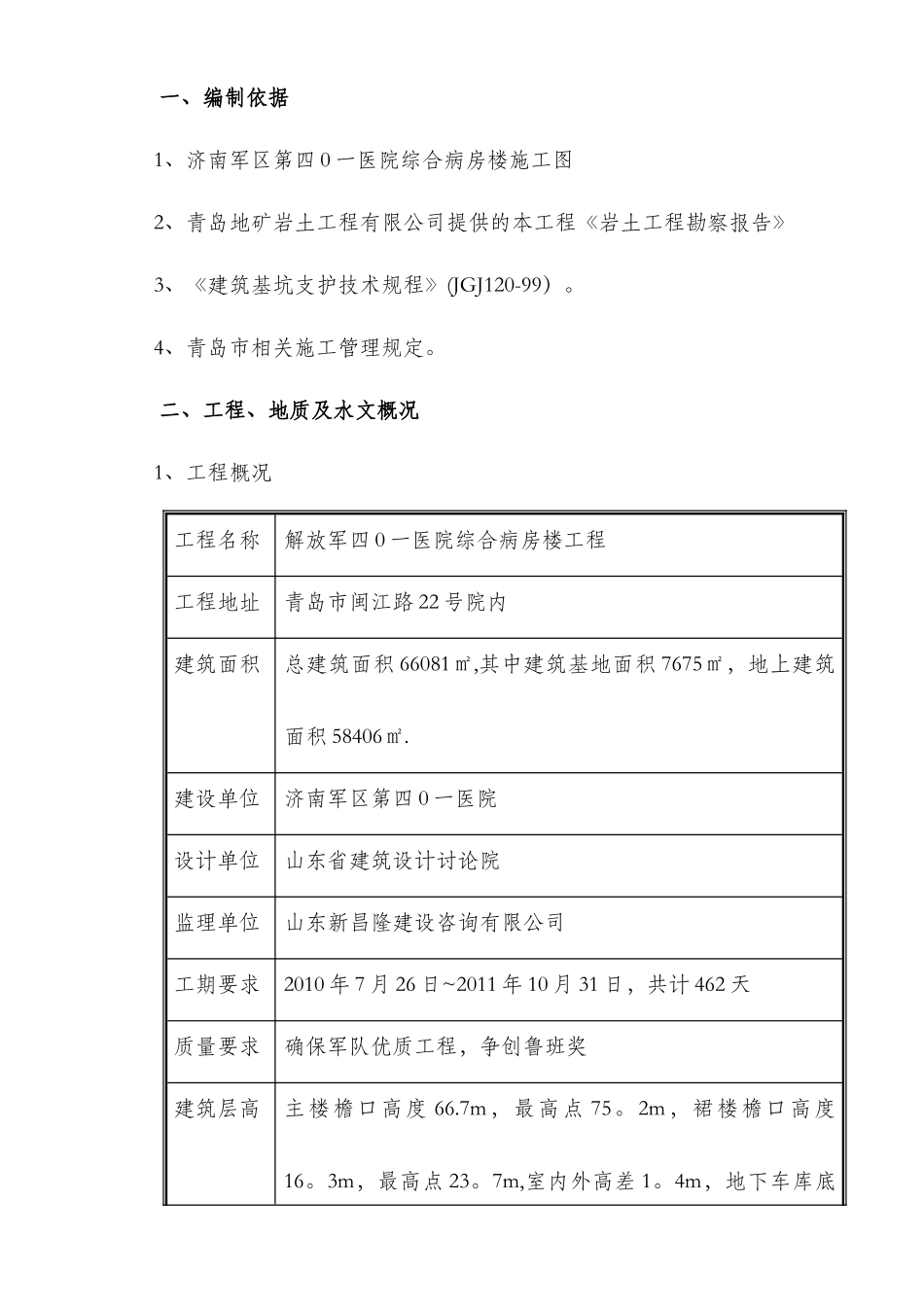

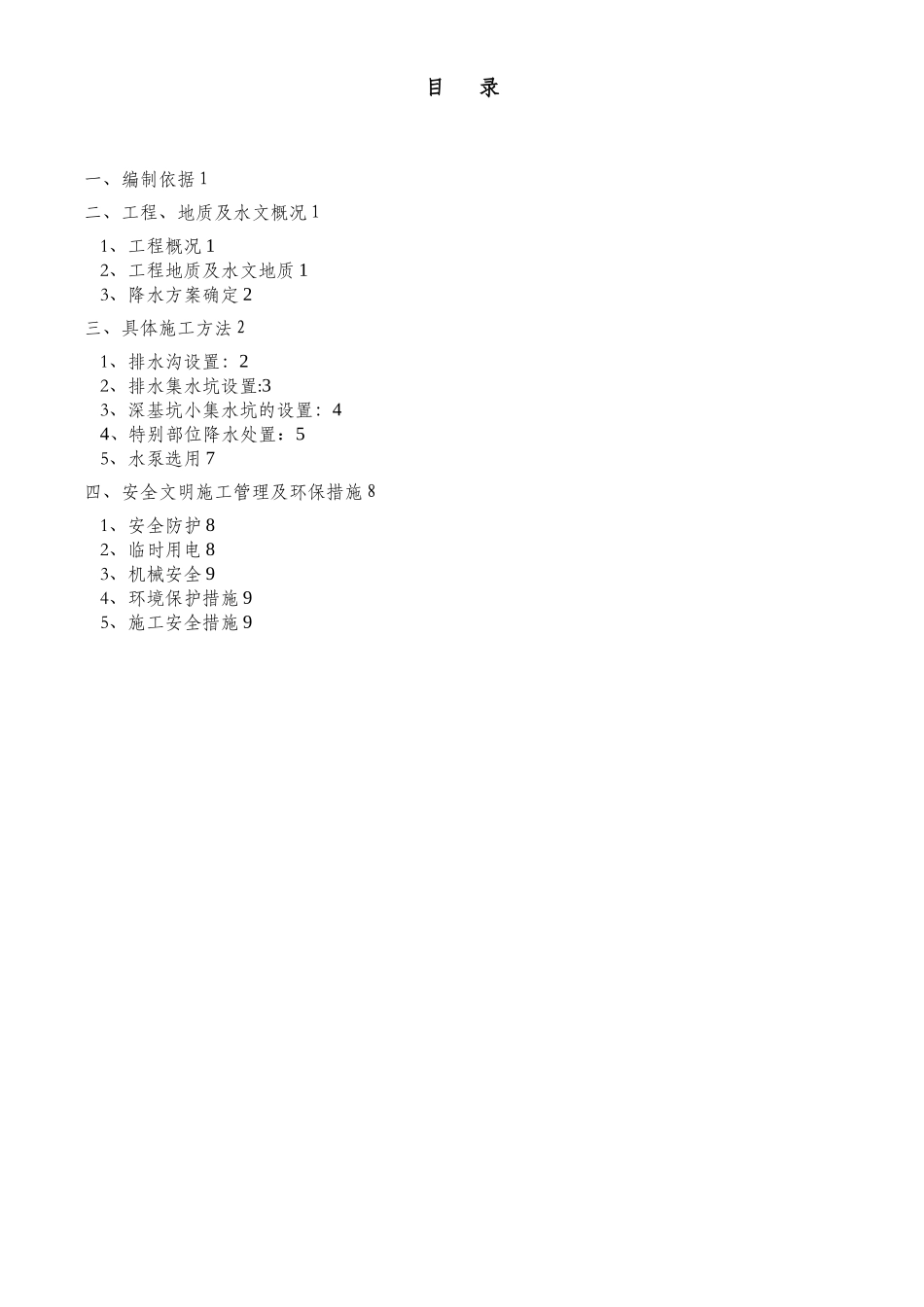

目 录一、编制依据 1二、工程、地质及水文概况 11、工程概况 12、工程地质及水文地质 13、降水方案确定 2三、具体施工方法 21、排水沟设置:22、排水集水坑设置:33、深基坑小集水坑的设置:44、特别部位降水处置:55、水泵选用 7四、安全文明施工管理及环保措施 81、安全防护 82、临时用电 83、机械安全 94、环境保护措施 95、施工安全措施 9一、编制依据1、济南军区第四 0 一医院综合病房楼施工图2、青岛地矿岩土工程有限公司提供的本工程《岩土工程勘察报告》3、《建筑基坑支护技术规程》(JGJ120-99)。4、青岛市相关施工管理规定。二、工程、地质及水文概况1、工程概况工程名称解放军四 0 一医院综合病房楼工程工程地址青岛市闽江路 22 号院内建筑面积总建筑面积 66081㎡,其中建筑基地面积 7675㎡,地上建筑面积 58406㎡.建设单位济南军区第四 0 一医院设计单位山东省建筑设计讨论院监理单位山东新昌隆建设咨询有限公司工期要求2010 年 7 月 26 日~2011 年 10 月 31 日,共计 462 天质量要求确保军队优质工程,争创鲁班奖建筑层高主楼檐口高度 66.7m,最高点 75。2m,裙楼檐口高度16。3m,最高点 23。7m,室内外高差 1。4m,地下车库底板标高为-5m。结构形式地下独立柱基+防水板剪力墙结构,地上框架结构基础埋深-6。5m 标高为 16。7m,±0。000 标高为 23.2m。2、工程地质及水文地质基坑开挖深度范围内岩土层以杂填土,强风化基岩、中风化基岩为主,基坑边界已完成放坡、支护,最深开挖深度为—8m,基底标高为 15。2m,位于 16 层(强风化花岗岩)和 17 层(中风化花岗岩)之上.依据区域水文地质资料和岩土工程详细勘察资料,待建场地地下水类型主要为基岩裂隙水。主要接收大气降水和侧向迳流补给,排泄方式以大气蒸发为主,根据现场实际情况局部有地下水。3、降水方案确定(1)控制方案的总体考虑要求:确保土方开挖的正常进行;保证支护结构的安全(受力及变形要求);保证基底的稳定;保证施工过程中结构的抗浮安全;尽量降低对环境的影响.(2)水位控制总体安排:首先在基坑四周设置排水沟,排水沟深度要低于柱基底部标高,切断通往基础内部的水路,阻断此高度范围通向基坑内的水源,使岩裂隙水收集到排水沟内,然后每隔 30m 左右设置集水坑将排水沟内的水集中抽走,使整体水位控制在柱底标高以下。柱基、电梯井坑和设计集水坑较深部位基坑,视出水情况设置导流暗沟,应在具体部位,单独设置小集...
