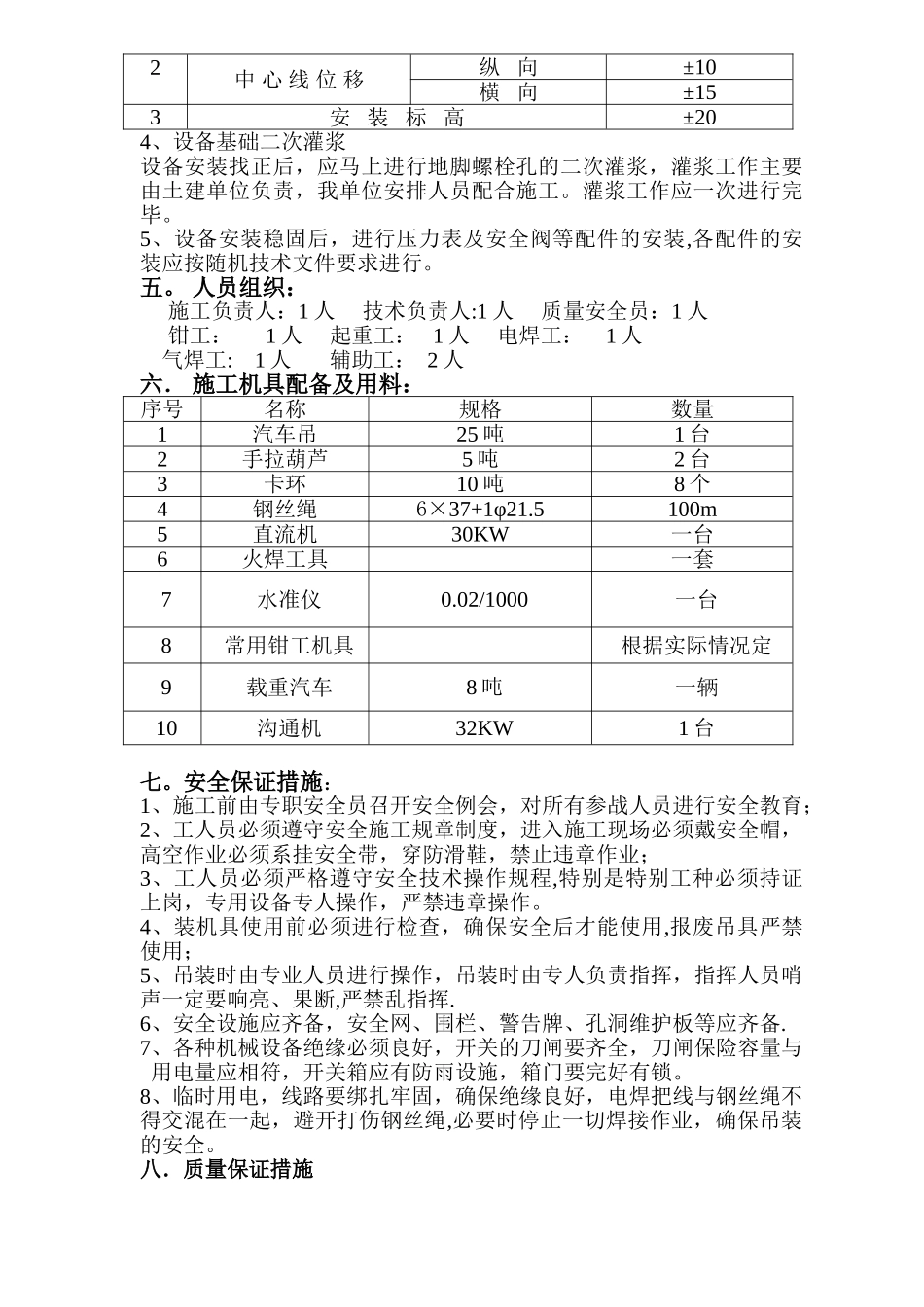

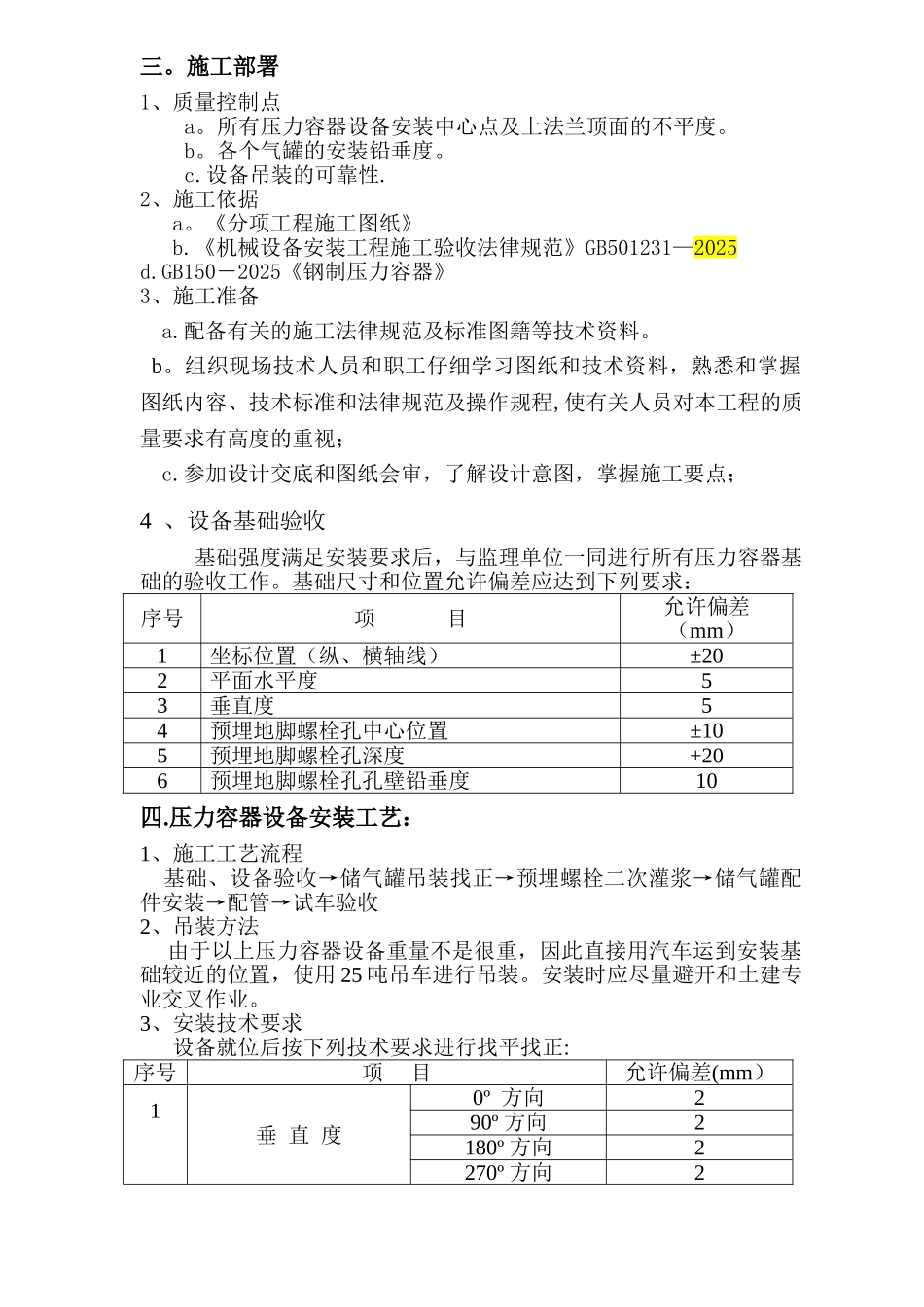

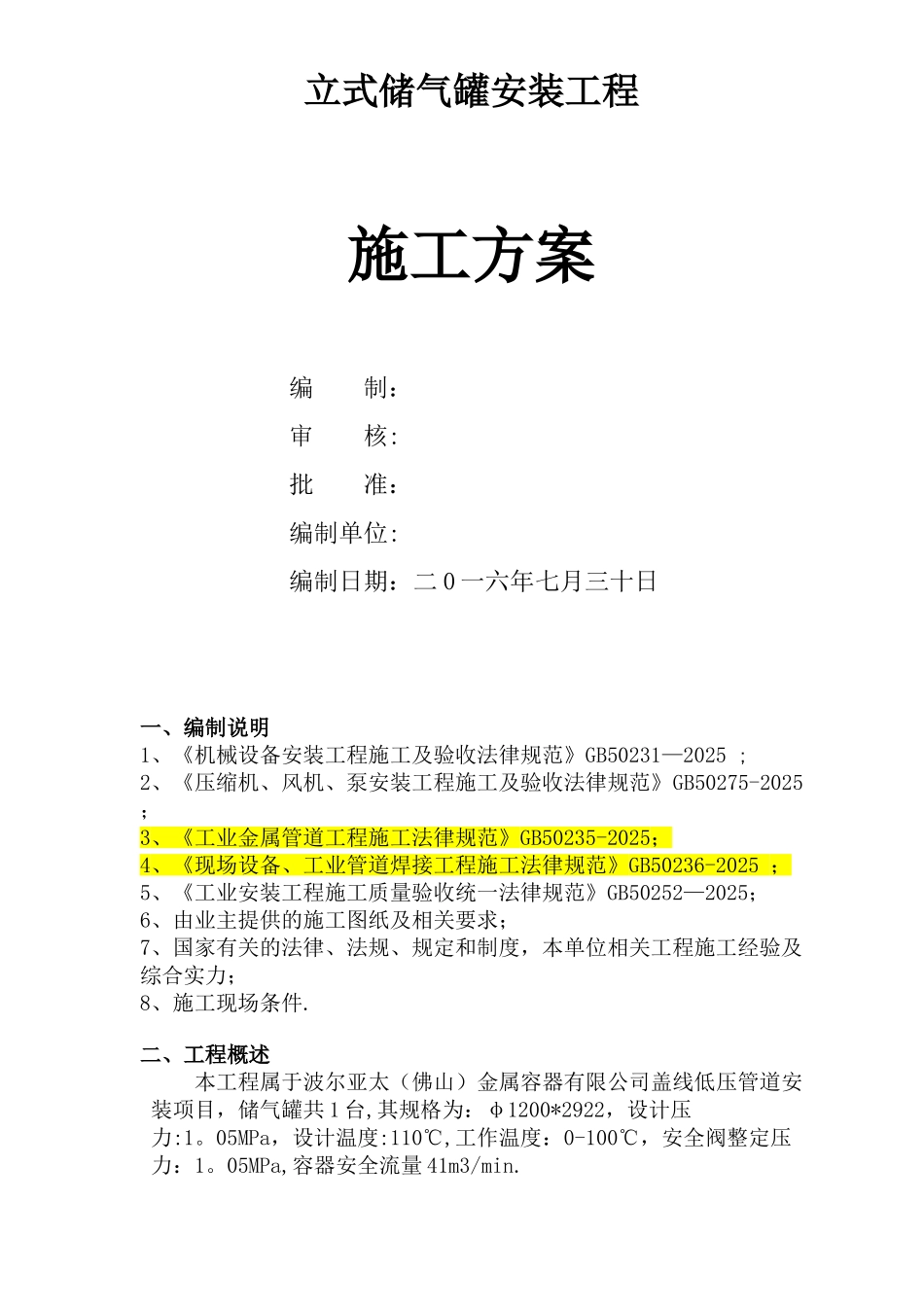

立式储气罐安装工程施工方案编 制: 审 核: 批 准: 编制单位:编制日期:二 0 一六年七月三十日一、编制说明1、《机械设备安装工程施工及验收法律规范》GB50231—2025 ;2、《压缩机、风机、泵安装工程施工及验收法律规范》GB50275-2025 ;3、《工业金属管道工程施工法律规范》GB50235-2025; 4、《现场设备、工业管道焊接工程施工法律规范》GB50236-2025 ;5、《工业安装工程施工质量验收统一法律规范》GB50252—2025;6、由业主提供的施工图纸及相关要求; 7、国家有关的法律、法规、规定和制度,本单位相关工程施工经验及综合实力;8、施工现场条件.二、工程概述本工程属于波尔亚太(佛山)金属容器有限公司盖线低压管道安装项目,储气罐共 1 台,其规格为:φ1200*2922,设计压力:1。05MPa,设计温度:110℃,工作温度:0-100℃,安全阀整定压力:1。05MPa,容器安全流量 41m3/min.三。施工部署1、质量控制点a。所有压力容器设备安装中心点及上法兰顶面的不平度。b。各个气罐的安装铅垂度。c.设备吊装的可靠性.2、施工依据 a。《分项工程施工图纸》 b.《机械设备安装工程施工验收法律规范》GB501231—2025d.GB150-2025《钢制压力容器》3、施工准备 a.配备有关的施工法律规范及标准图籍等技术资料。 b。组织现场技术人员和职工仔细学习图纸和技术资料,熟悉和掌握图纸内容、技术标准和法律规范及操作规程,使有关人员对本工程的质量要求有高度的重视;c.参加设计交底和图纸会审,了解设计意图,掌握施工要点;4 、设备基础验收 基础强度满足安装要求后,与监理单位一同进行所有压力容器基础的验收工作。基础尺寸和位置允许偏差应达到下列要求:序号项 目允许偏差(mm)1坐标位置(纵、横轴线)±202平面水平度53垂直度54预埋地脚螺栓孔中心位置±105预埋地脚螺栓孔深度+206预埋地脚螺栓孔孔壁铅垂度10四.压力容器设备安装工艺:1、施工工艺流程 基础、设备验收→储气罐吊装找正→预埋螺栓二次灌浆→储气罐配件安装→配管→试车验收2、吊装方法 由于以上压力容器设备重量不是很重,因此直接用汽车运到安装基础较近的位置,使用 25 吨吊车进行吊装。安装时应尽量避开和土建专业交叉作业。3、安装技术要求 设备就位后按下列技术要求进行找平找正:序号项 目允许偏差(mm)1垂 直 度0º 方向290º 方向2180º 方向2270º 方向22中 心 线 位 移纵 向±10横 向±153安 装 标 高±204、设备基础二次灌浆设备安装...
