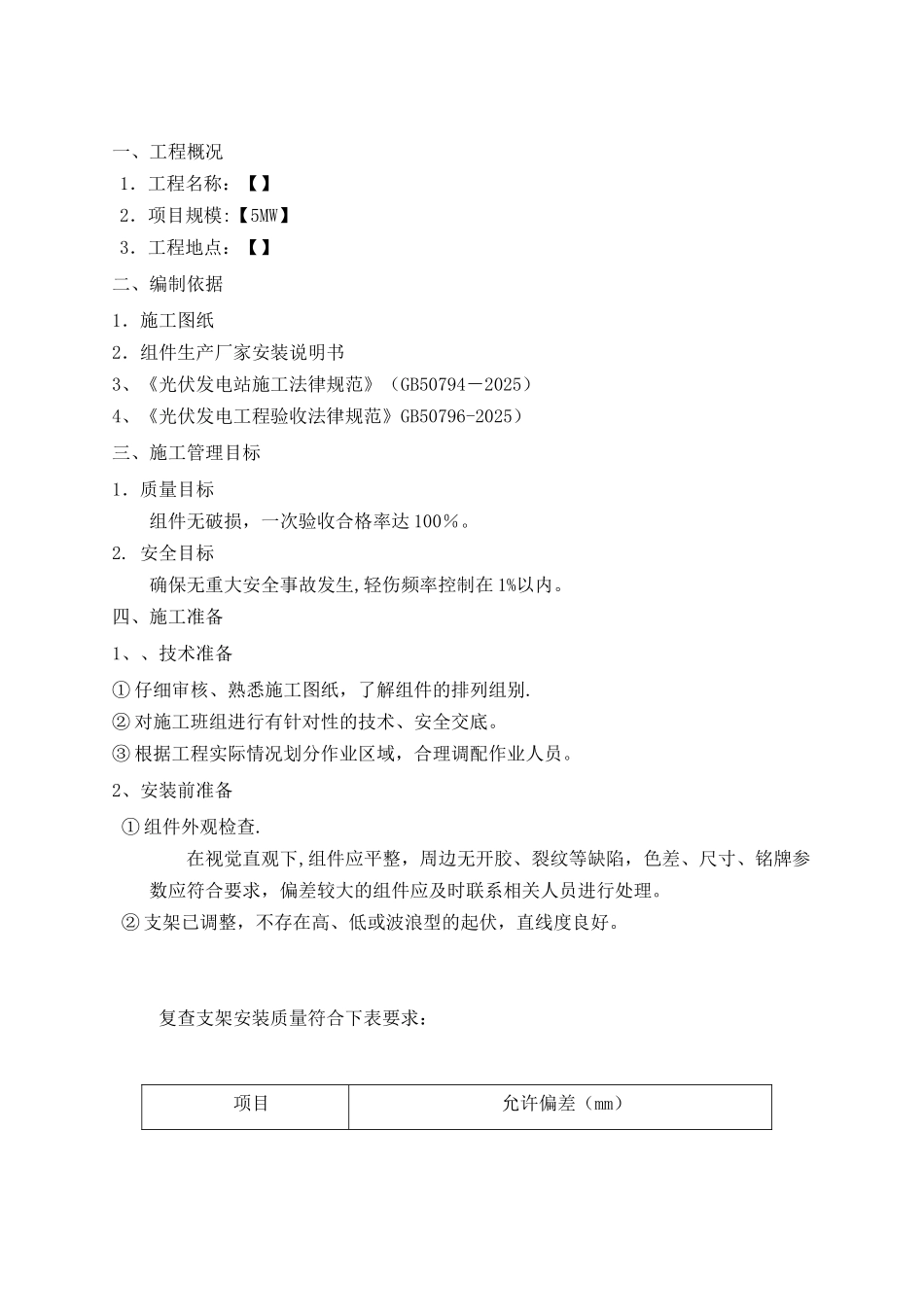

一、工程概况1.工程名称:【】2.项目规模:【5MW】3.工程地点:【】二、编制依据1.施工图纸2.组件生产厂家安装说明书3、《光伏发电站施工法律规范》(GB50794-2025)4、《光伏发电工程验收法律规范》GB50796-2025)三、施工管理目标1.质量目标组件无破损,一次验收合格率达 100%
安全目标确保无重大安全事故发生,轻伤频率控制在 1%以内
四、施工准备1、、技术准备① 仔细审核、熟悉施工图纸,了解组件的排列组别
② 对施工班组进行有针对性的技术、安全交底
③ 根据工程实际情况划分作业区域,合理调配作业人员
2、安装前准备① 组件外观检查
在视觉直观下,组件应平整,周边无开胶、裂纹等缺陷,色差、尺寸、铭牌参数应符合要求,偏差较大的组件应及时联系相关人员进行处理
② 支架已调整,不存在高、低或波浪型的起伏,直线度良好

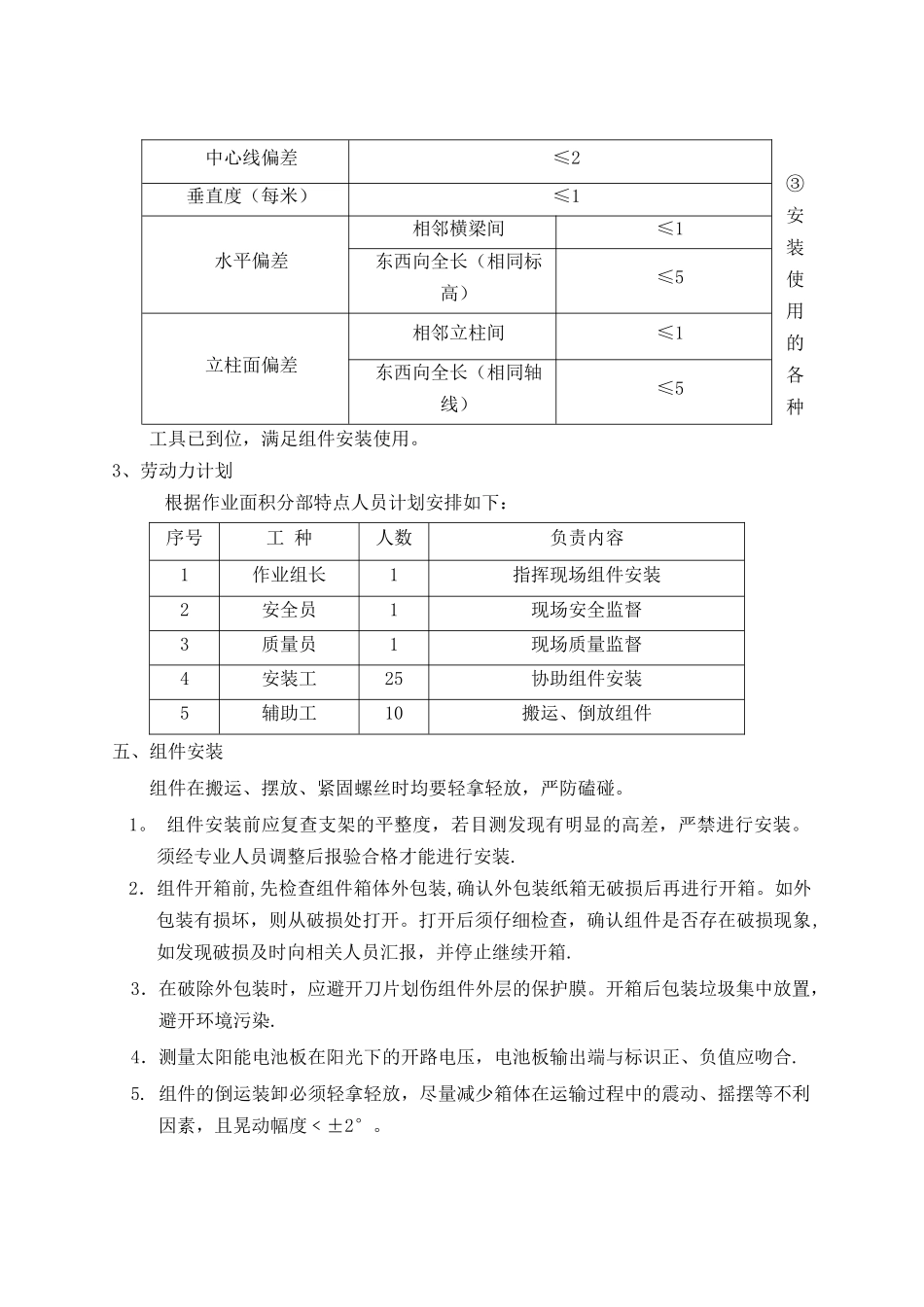

复查支架安装质量符合下表要求:项目允许偏差(mm)③安装使用的各种工具已到位,满足组件安装使用
3、劳动力计划根据作业面积分部特点人员计划安排如下:序号工 种人数负责内容1作业组长1指挥现场组件安装2安全员1现场安全监督3质量员1现场质量监督4安装工25协助组件安装5辅助工10搬运、倒放组件五、组件安装组件在搬运、摆放、紧固螺丝时均要轻拿轻放,严防磕碰
组件安装前应复查支架的平整度,若目测发现有明显的高差,严禁进行安装
须经专业人员调整后报验合格才能进行安装
2.组件开箱前,先检查组件箱体外包装,确认外包装纸箱无破损后再进行开箱

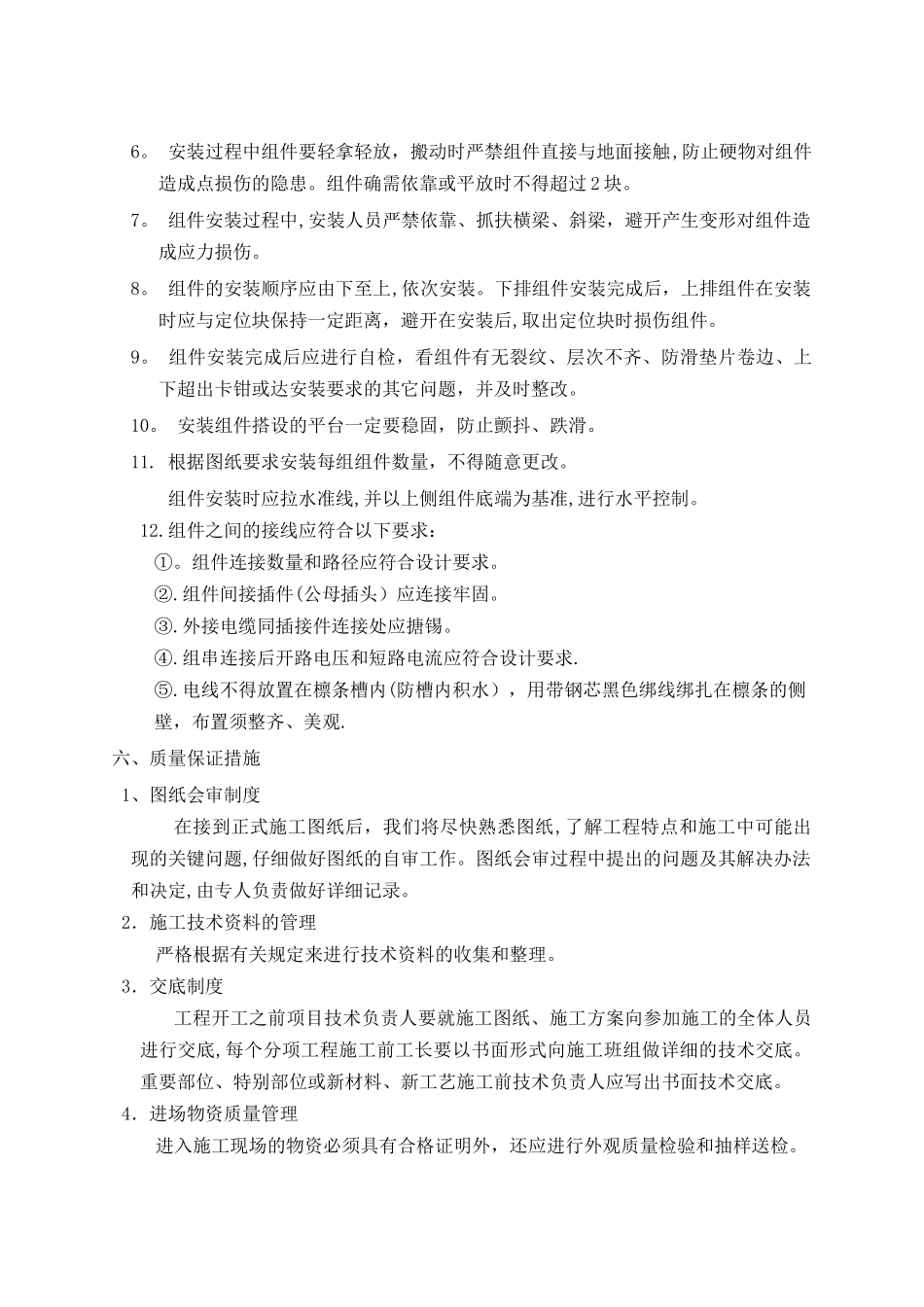

如外包装有损坏,则从破损处打开
打开后须仔细检查,确认组件是否存在破损现象,如发现破损及时向相关人员汇报,并停止继续开箱
3.在破除外包装时,应避开刀片划伤组件外层的保护膜
开箱后包装垃圾集中放置,避开环境污染
4.测量太阳能电池板在阳光下的开路电压,电池板输出端与标识正、负值应吻合
组件的倒运装卸
