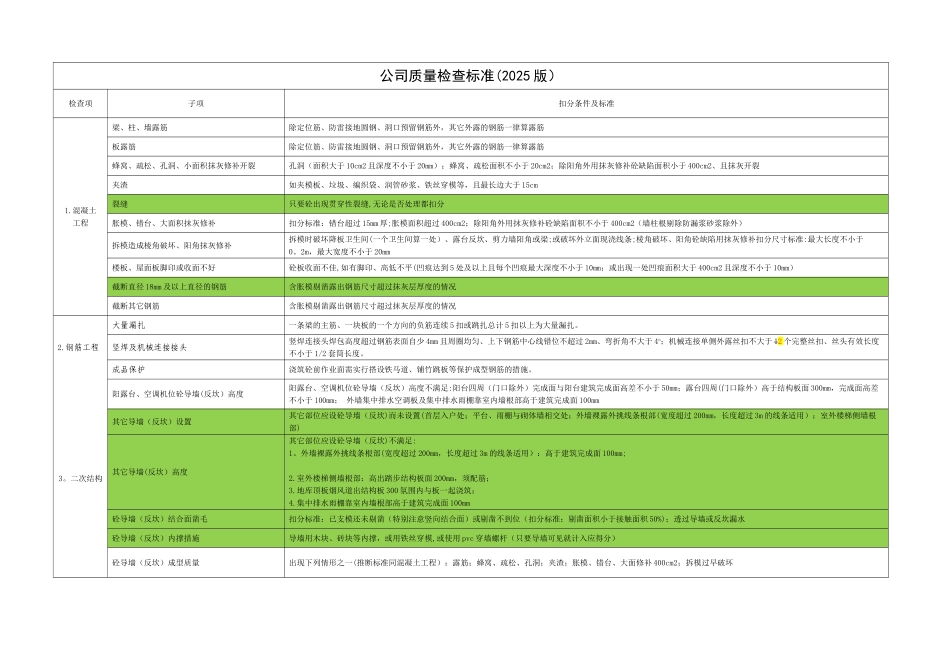

公司质量检查标准(2025 版)检查项子项扣分条件及标准1.混凝土工程梁、柱、墙露筋除定位筋、防雷接地圆钢、洞口预留钢筋外,其它外露的钢筋一律算露筋板露筋除定位筋、防雷接地圆钢、洞口预留钢筋外,其它外露的钢筋一律算露筋蜂窝、疏松、孔洞、小面积抹灰修补开裂孔洞(面积大于 10cm2 且深度不小于 20mm);蜂窝、疏松面积不小于 20cm2;除阳角外用抹灰修补砼缺陷面积小于 400cm2、且抹灰开裂夹渣如夹模板、垃圾、编织袋、润管砂浆、铁丝穿模等,且最长边大于 15cm裂缝只要砼出现贯穿性裂缝,无论是否处理都扣分胀模、错台、大面积抹灰修补扣分标准:错台超过 15mm 厚;胀模面积超过 400cm2;除阳角外用抹灰修补砼缺陷面积不小于 400cm2(墙柱根剔除防漏浆砂浆除外)拆模造成棱角破坏、阳角抹灰修补拆模时破坏降板卫生间(一个卫生间算一处)、露台反坎、剪力墙阳角或梁;或破坏外立面现浇线条;棱角破坏、阳角砼缺陷用抹灰修补扣分尺寸标准:最大长度不小于0。2m,最大宽度不小于 20mm楼板、屋面板脚印或收面不好砼板收面不佳,如有脚印、高低不平(凹痕达到 5 处及以上且每个凹痕最大深度不小于 10mm;或出现一处凹痕面积大于 400cm2 且深度不小于 10mm)截断直径 18mm 及以上直径的钢筋含胀模剔凿露出钢筋尺寸超过抹灰层厚度的情况截断其它钢筋含胀模剔凿露出钢筋尺寸超过抹灰层厚度的情况2.钢筋工程大量漏扎一条梁的主筋、一块板的一个方向的负筋连续 5 扣或跳扎总计 5 扣以上为大量漏扎。竖焊及机械连接接头竖焊连接头焊包高度超过钢筋表面自少 4mm 且周圈均匀、上下钢筋中心线错位不超过 2mm、弯折角不大于 4o;机械连接单侧外露丝扣不大于 12 个完整丝扣、丝头有效长度不小于 1/2 套筒长度。成品保护浇筑砼前作业面需实行搭设铁马道、铺竹跳板等保护成型钢筋的措施。3。二次结构阳露台、空调机位砼导墙(反坎)高度阳露台、空调机位砼导墙(反坎)高度不满足:阳台四周(门口除外)完成面与阳台建筑完成面高差不小于 50mm;露台四周(门口除外)高于结构板面 300mm,完成面高差不小于 100mm; 外墙集中排水空调板及集中排水雨棚靠室内墙根部高于建筑完成面 100mm其它导墙(反坎)设置其它部位应设砼导墙(反坎)而未设置(首层入户处;平台、雨棚与砌体墙相交处;外墙裸露外挑线条根部(宽度超过 200mm,长度超过 3m 的线条适用);室外楼梯侧墙根部)其它导墙(反坎)高度其它部位应设砼导墙(反坎)不满足: 1...
