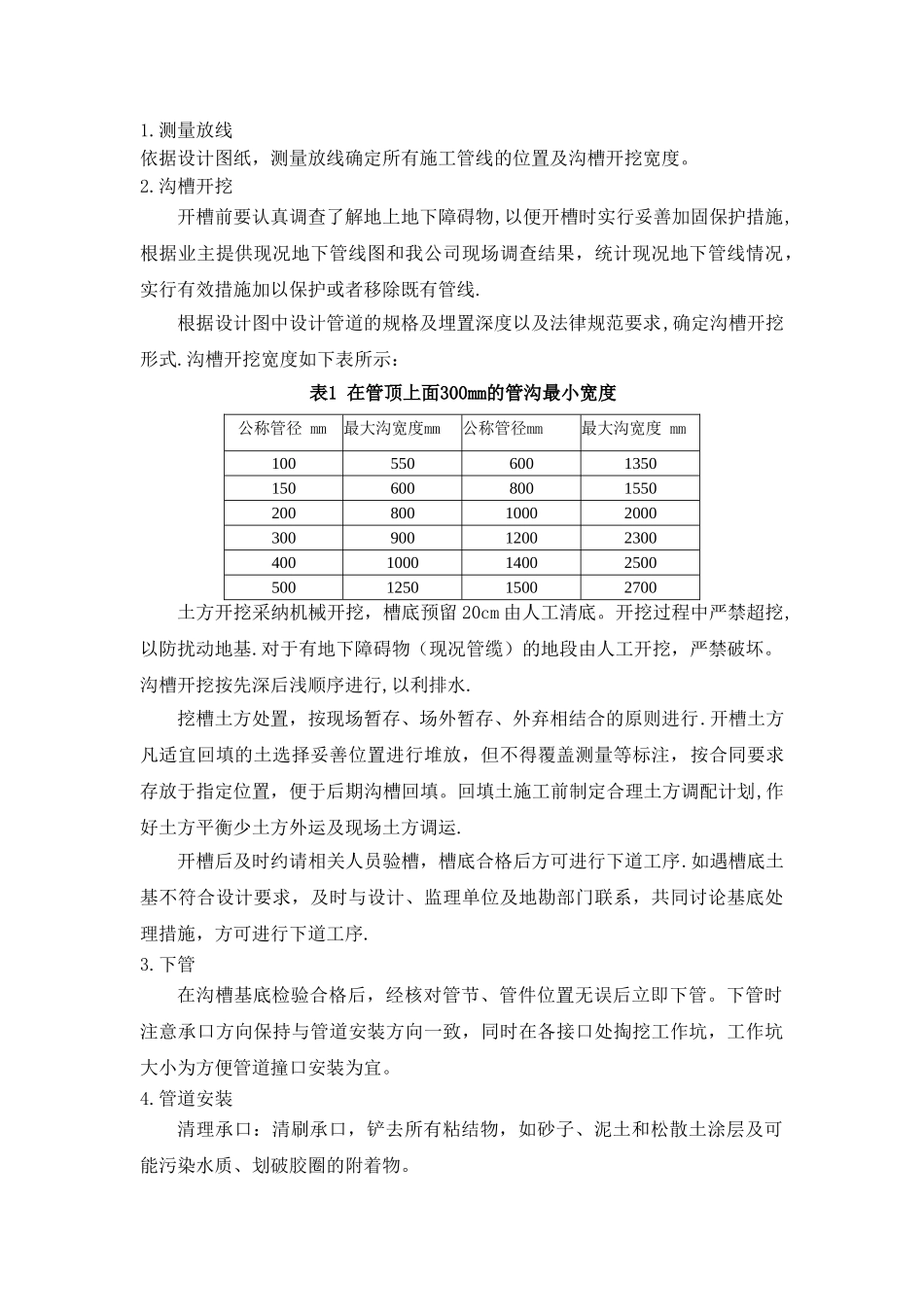

公用设施施工方案工程概况:本工程的公用设施工程施工含有水务工程、电力电缆工程、电话通信工程、路灯工程的新建和改建、拆除及保护既有公用设施工程。相关工程的施工方案如下文所述.一、水务工程(一)、施工准备:开工前由项目部组织全体技术人员学习图纸、施工法律规范、标准和施工方案,领悟设计意图,明确每个人的工作任务及责任;学习和执行本工程使用的法律规范、规程和标准文件;结合工程特点,现场情况,找出施工中可能遇到的问题,做到书面文字技术交底;对参加施工的专业作业人员进行技术培训,各工种持证上岗.同时要制定作业指导书,确定的工艺参数,施工中不得随意改动;分批购置管材、管件、阀门等材料。按规定检查验收,并进行复检。做好除绣、防腐、内部清理工作,材料分类堆放整齐;对所有现况管先进行调查,高程不确定的管线必须做坑探,在调查清楚的基础上召开现况管线所属各方施工配合会;对职工进行安全施工和文明施工教育。(二)、工艺流程:井室砌筑沟槽验收测量放线开槽铺砂、下管清理管膛、管口套胶圈安管、撞口胸腔还土串水、试压管道阀门、管件安装二次回填土管道冲洗、消毒铸铁管质量检查检查口间封堵管道做背后支撑试压检测1.测量放线依据设计图纸,测量放线确定所有施工管线的位置及沟槽开挖宽度。2.沟槽开挖开槽前要认真调查了解地上地下障碍物,以便开槽时实行妥善加固保护措施,根据业主提供现况地下管线图和我公司现场调查结果,统计现况地下管线情况,实行有效措施加以保护或者移除既有管线. 根据设计图中设计管道的规格及埋置深度以及法律规范要求,确定沟槽开挖形式.沟槽开挖宽度如下表所示:表1 在管顶上面300mm的管沟最小宽度公称管径 mm最大沟宽度mm公称管径mm最大沟宽度 mm100550600135015060080015502008001000200030090012002300400100014002500500125015002700土方开挖采纳机械开挖,槽底预留 20cm 由人工清底。开挖过程中严禁超挖,以防扰动地基.对于有地下障碍物(现况管缆)的地段由人工开挖,严禁破坏。沟槽开挖按先深后浅顺序进行,以利排水. 挖槽土方处置,按现场暂存、场外暂存、外弃相结合的原则进行.开槽土方凡适宜回填的土选择妥善位置进行堆放,但不得覆盖测量等标注,按合同要求存放于指定位置,便于后期沟槽回填。回填土施工前制定合理土方调配计划,作好土方平衡少土方外运及现场土方调运.开槽后及时约请相关人员验槽,槽底合格后方可进行下道工序.如遇槽底土基不符合设计要求,及时与设计...
