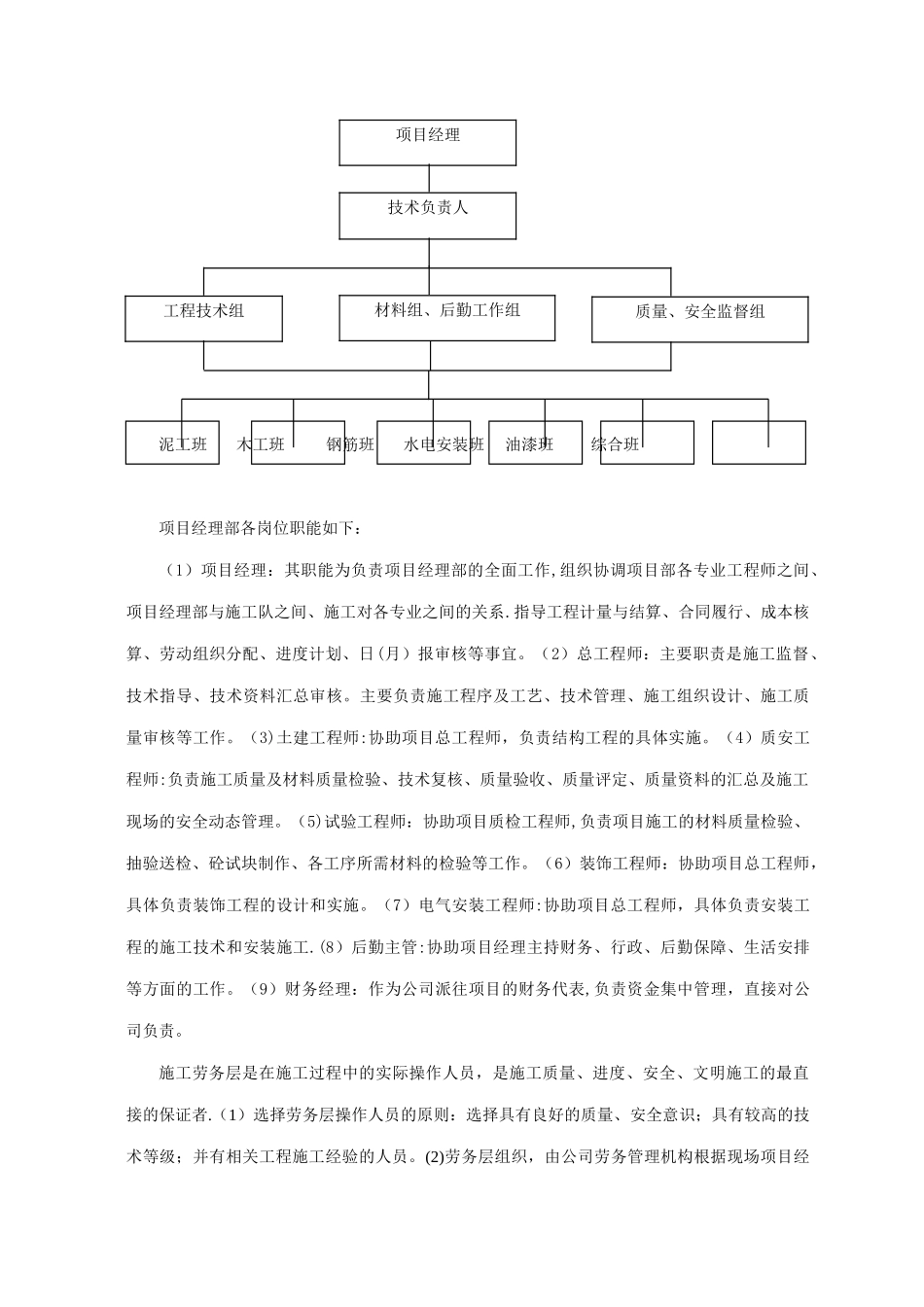

大广高速公路息县段第 DG-XGFJ—3 合同段施工总结报告河南省第七建筑工程公司二 OO 七 年 十月 十七 日本工程为大广高速公路房建工程—息县服务区西区(第 DG—XGFJ—3 合同段),位于大广高速公路桩号为 K16+560 处。公司接到中标通知书后立即成立项目经理部,项目部先遣队于2006 年 9 月 15 日进场,克服雨雪严寒、现场无水无电等不利条件,于 2006 年 10 月 10 日正式动土开工.在信阳豫申高速公路有限公司、总监办的直接关怀和领导下,经过全体参战人员的努力,于 2007 年 10 月 17 日完成施工任务。一、工程概况 本合同段包括综合楼、加油站、维修车库、水泵房、蓄水池等房建工程及场区路面、管网、排水沟等。整个场区占地面积 37800 m2,建筑面积 3599 m2。(1)综合楼设计为二层,建筑面积 2480。10m2,框架结构。设计一层部分层高 4。80m,作为商场、餐厅、厨房、厕所等公共用房;设计二层部分,层高 3。60m,为综合楼门厅、办公、客房等用房。综合楼大厅、超市、公共餐厅、公厕等公共部分为三星级装修标准,客房部分达到二星级标准。(2)加油站、泵房均为单层砖混结构。其中加油站建筑面积 151.2m2,层高 3.60m,为营业厅、电力、配件、休息等用房,加油棚屋顶为球节点复层钢网架结构,投影面积为 650m2;维修车库建筑面积 150m2,层高 4。5m;水泵房建筑面积 70 m2,层高 3m,附属 200m3钢筋混凝土清水池一座。(3)场区路面硬化面积 71210m2,结构层为:30cm 厚砂+50㎝毛碎石渣+18cm 厚 C10 混凝土+ 26cm 厚 C35 混凝土,总厚 124cm;场区路面混凝土分格规格为 4。5m×3m,长方设纵向缩逢,短方向设横向缩缝;拉杆均采纳 IIφ14@800(长度 700mm),传力杆均采 Iφ25@500(长度 700mm).二、施工机构组织为了有效的组织施工,我公司建立以项目经理为核心的项目领导班子,实行项目经理负责制.项目经理部在公司职能部门的监督与控制下,履行工程合同的权利与义务。公司根据工程的规模小、内容多、工期短等综合因素,确定该项目的施工采纳项目经理部、施工队两个层面一级管理的组织形式.管理模式见附图。 泥工班 木工班 钢筋班 水电安装班 油漆班 综合班 项目经理部各岗位职能如下: (1)项目经理:其职能为负责项目经理部的全面工作,组织协调项目部各专业工程师之间、项目经理部与施工队之间、施工对各专业之间的关系.指导工程计量与结算、合同履行、成本核算、劳动组织分配、...
