公路改建工程边通车、边施工安全专项方案

公路改建工程边通车、边施工安全专项方案_第1页
1/26
公路改建工程边通车、边施工安全专项方案_第2页
2/26
公路改建工程边通车、边施工安全专项方案_第3页
3/26

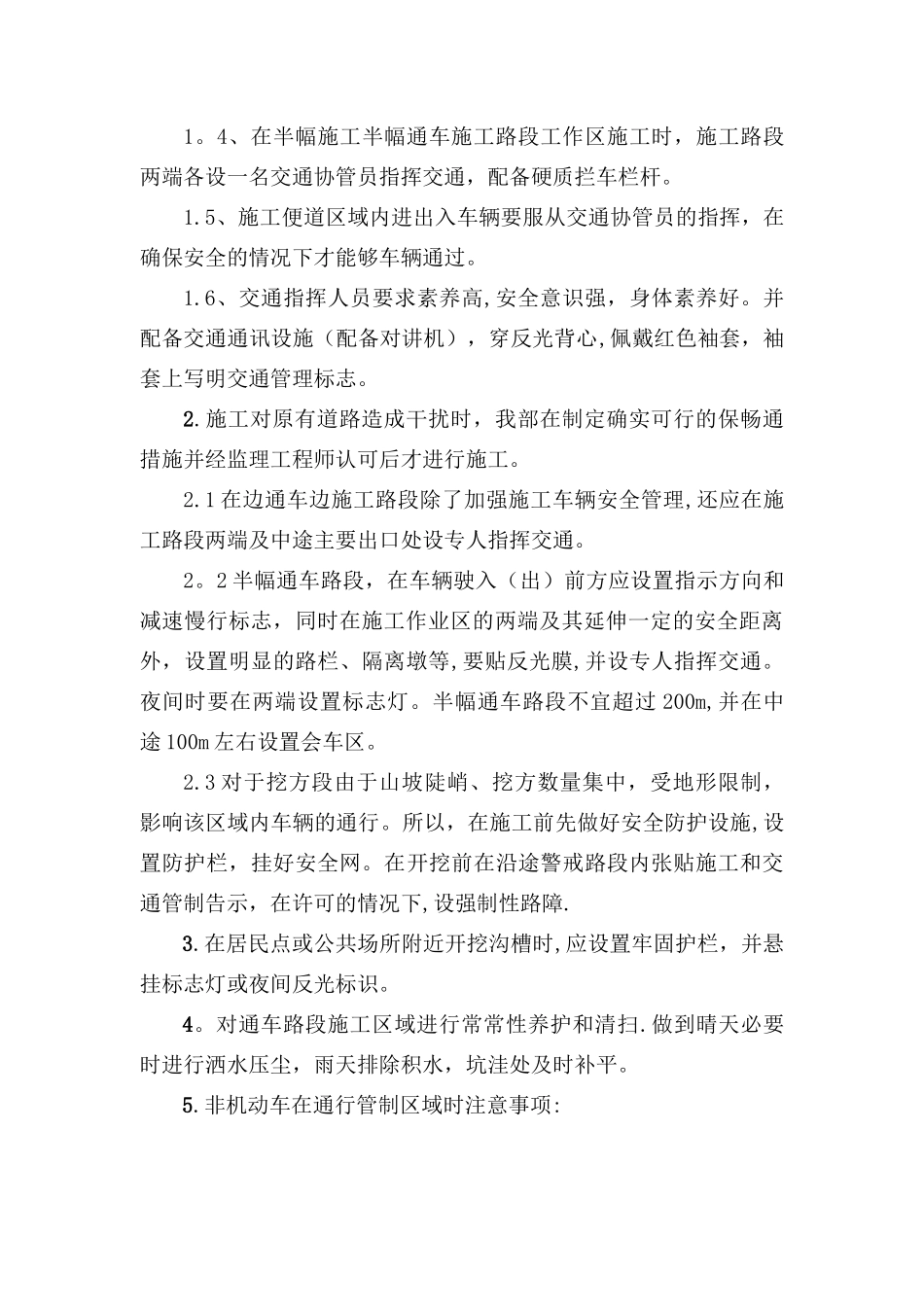

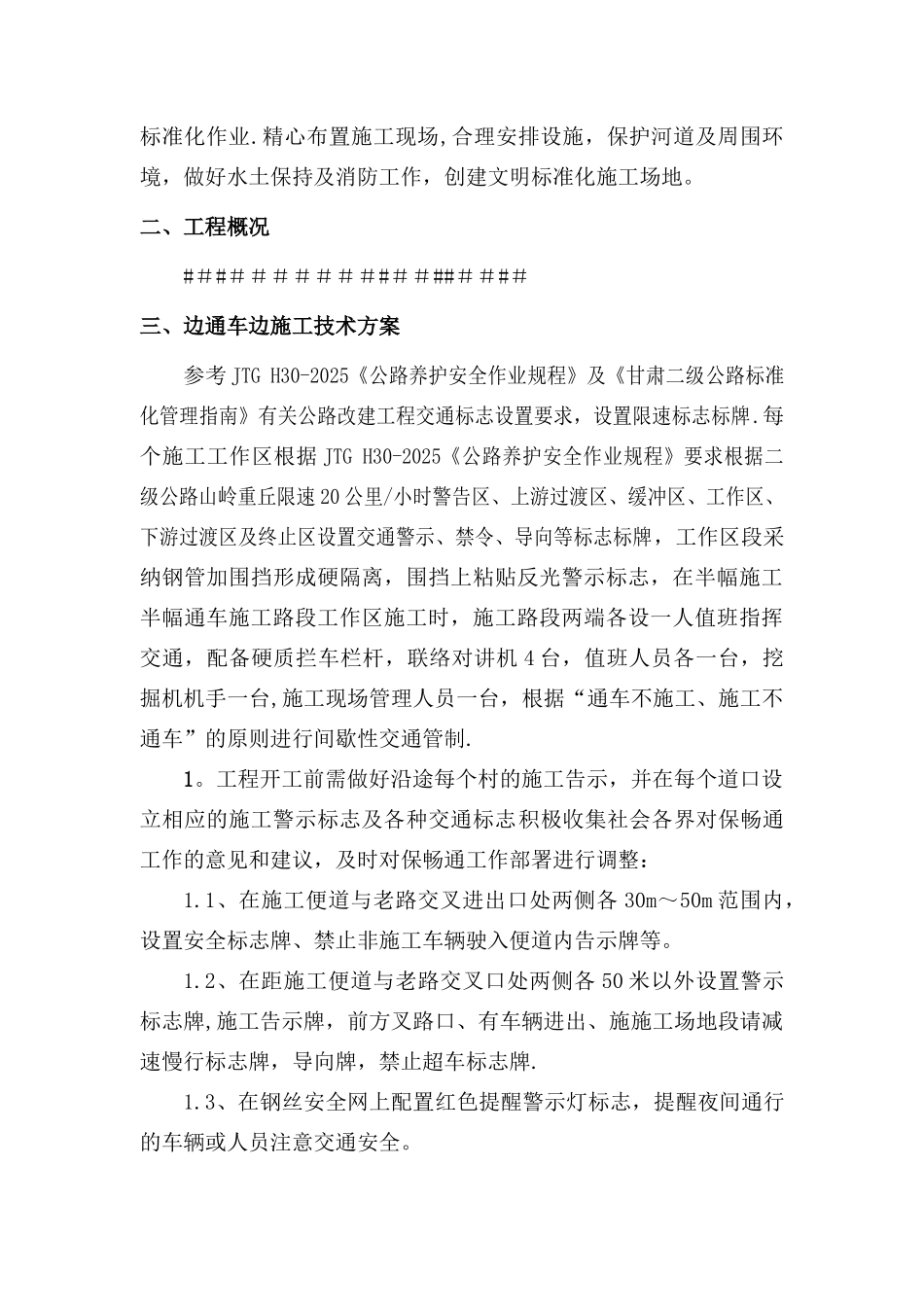

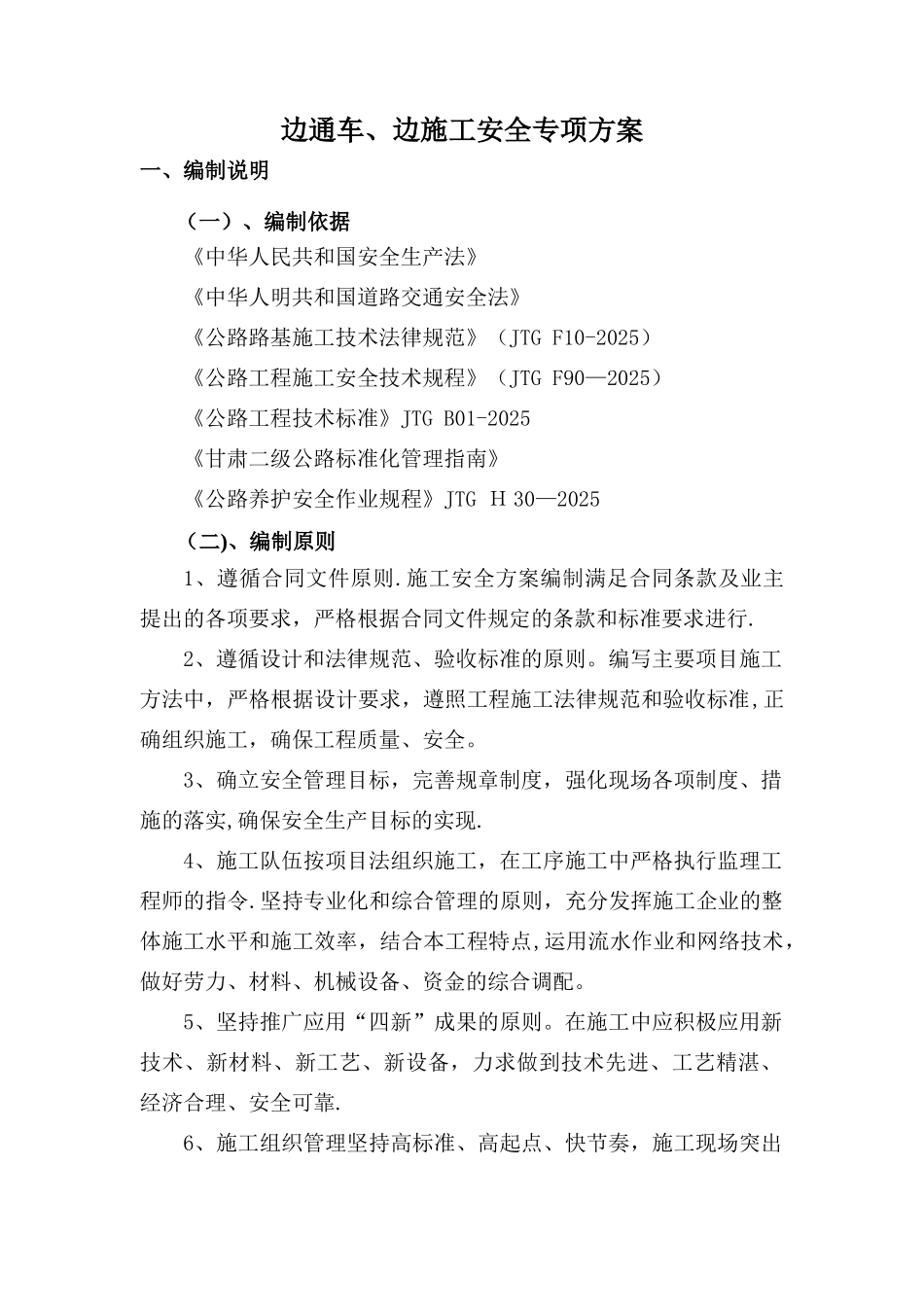

边通车、边施工安全专项方案一、编制说明(一)、编制依据《中华人民共和国安全生产法》《中华人明共和国道路交通安全法》《公路路基施工技术法律规范》(JTG F10-2025)《公路工程施工安全技术规程》(JTG F90—2025)《公路工程技术标准》JTG B01-2025《甘肃二级公路标准化管理指南》《公路养护安全作业规程》JTG H 30—2025(二)、编制原则1、遵循合同文件原则.施工安全方案编制满足合同条款及业主提出的各项要求,严格根据合同文件规定的条款和标准要求进行.2、遵循设计和法律规范、验收标准的原则。编写主要项目施工方法中,严格根据设计要求,遵照工程施工法律规范和验收标准,正确组织施工,确保工程质量、安全。3、确立安全管理目标,完善规章制度,强化现场各项制度、措施的落实,确保安全生产目标的实现.4、施工队伍按项目法组织施工,在工序施工中严格执行监理工程师的指令.坚持专业化和综合管理的原则,充分发挥施工企业的整体施工水平和施工效率,结合本工程特点,运用流水作业和网络技术,做好劳力、材料、机械设备、资金的综合调配。 5、坚持推广应用“四新”成果的原则。在施工中应积极应用新技术、新材料、新工艺、新设备,力求做到技术先进、工艺精湛、经济合理、安全可靠.6、施工组织管理坚持高标准、高起点、快节奏,施工现场突出标准化作业.精心布置施工现场,合理安排设施,保护河道及周围环境,做好水土保持及消防工作,创建文明标准化施工场地。二、工程概况###################三、边通车边施工技术方案参考 JTG H30-2025《公路养护安全作业规程》及《甘肃二级公路标准化管理指南》有关公路改建工程交通标志设置要求,设置限速标志标牌.每个施工工作区根据 JTG H30-2025《公路养护安全作业规程》要求根据二级公路山岭重丘限速 20 公里/小时警告区、上游过渡区、缓冲区、工作区、下游过渡区及终止区设置交通警示、禁令、导向等标志标牌,工作区段采纳钢管加围挡形成硬隔离,围挡上粘贴反光警示标志,在半幅施工半幅通车施工路段工作区施工时,施工路段两端各设一人值班指挥交通,配备硬质拦车栏杆,联络对讲机 4 台,值班人员各一台,挖掘机机手一台,施工现场管理人员一台,根据“通车不施工、施工不通车”的原则进行间歇性交通管制.1。工程开工前需做好沿途每个村的施工告示,并在每个道口设立相应的施工警示标志及各种交通标志积极收集社会各界对保畅通工作的意见和建议,及时对保畅通工作部署...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

公路改建工程边通车、边施工安全专项方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
