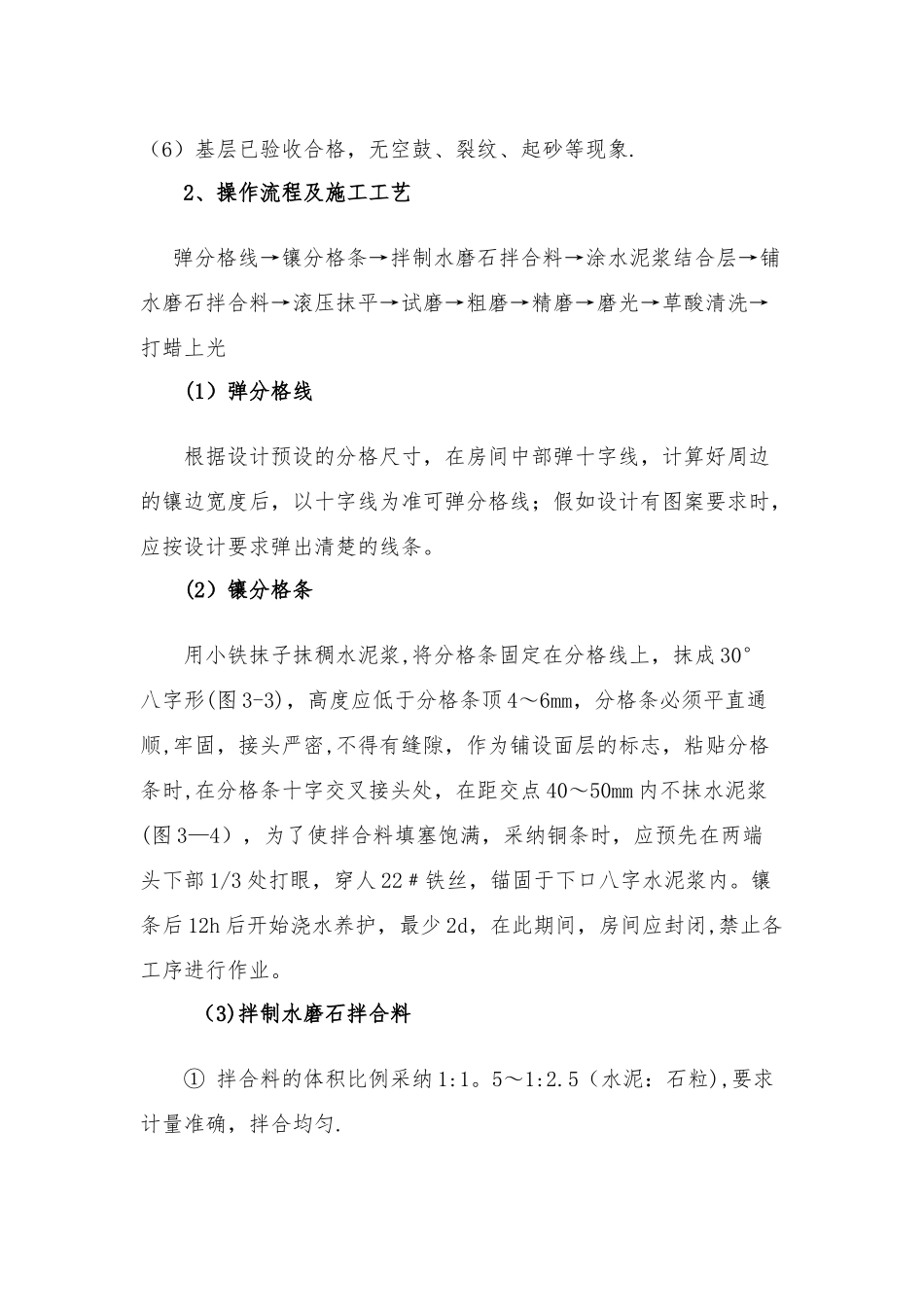

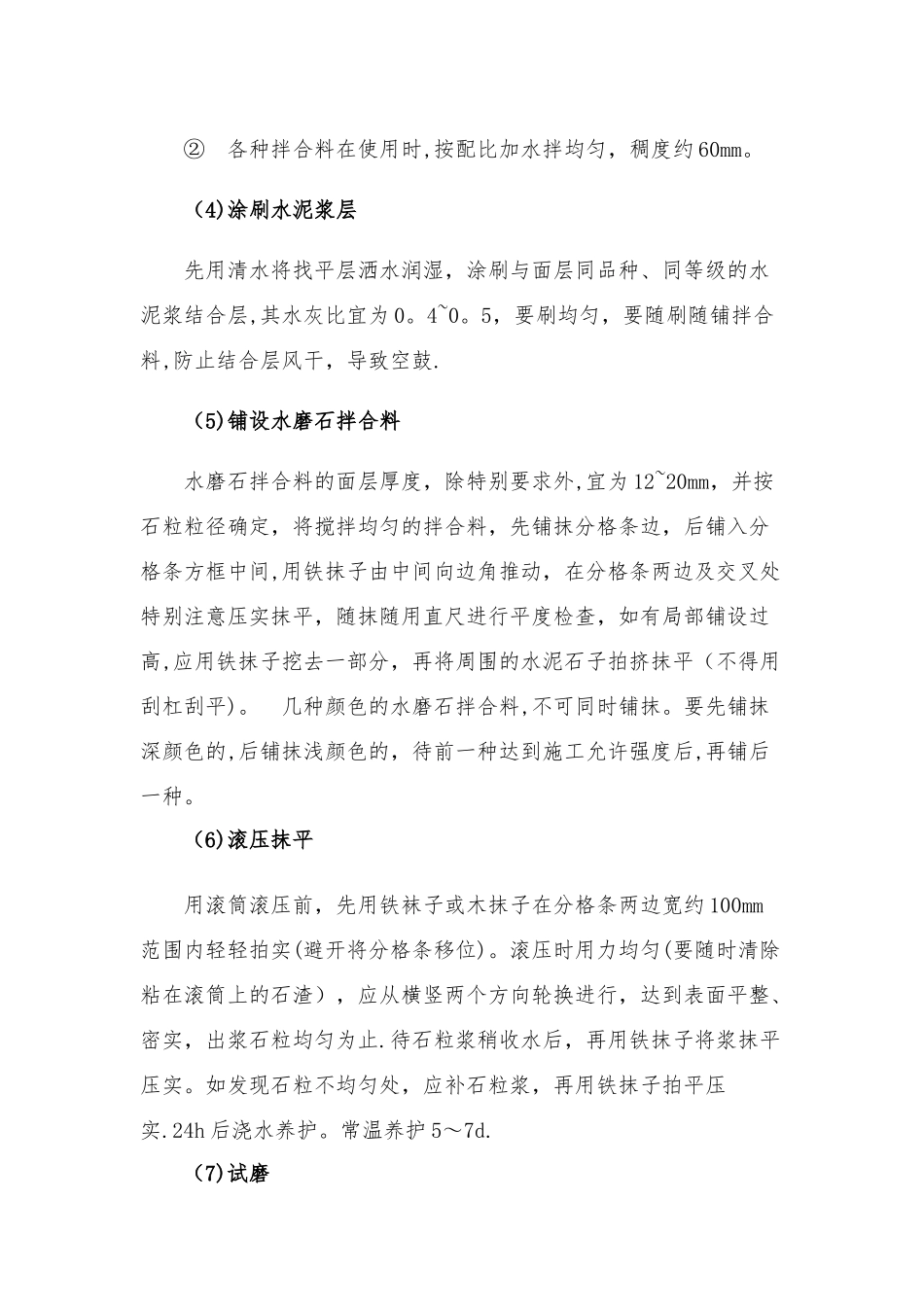

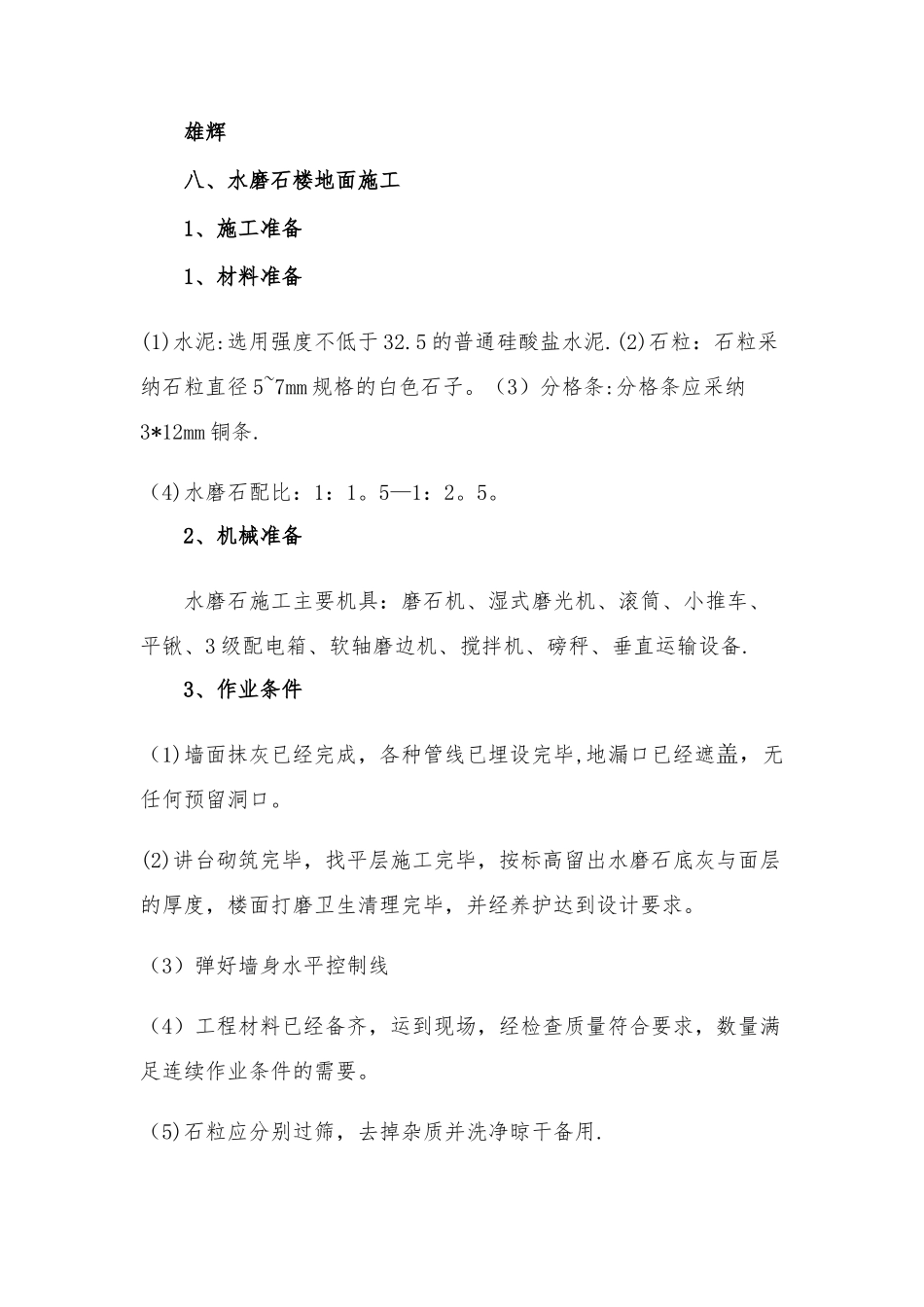

雄辉八、水磨石楼地面施工1、施工准备1、材料准备(1)水泥:选用强度不低于 32.5 的普通硅酸盐水泥.(2)石粒:石粒采纳石粒直径 5~7mm 规格的白色石子。(3)分格条:分格条应采纳3*12mm 铜条.(4)水磨石配比:1:1。5—1:2。5。2、机械准备水磨石施工主要机具:磨石机、湿式磨光机、滚筒、小推车、平锹、3 级配电箱、软轴磨边机、搅拌机、磅秤、垂直运输设备.3、作业条件 (1)墙面抹灰已经完成,各种管线已埋设完毕,地漏口已经遮盖,无任何预留洞口。 (2)讲台砌筑完毕,找平层施工完毕,按标高留出水磨石底灰与面层的厚度,楼面打磨卫生清理完毕,并经养护达到设计要求。 (3)弹好墙身水平控制线 (4)工程材料已经备齐,运到现场,经检查质量符合要求,数量满足连续作业条件的需要。 (5)石粒应分别过筛,去掉杂质并洗净晾干备用. (6)基层已验收合格,无空鼓、裂纹、起砂等现象.2、操作流程及施工工艺 弹分格线→镶分格条→拌制水磨石拌合料→涂水泥浆结合层→铺水磨石拌合料→滚压抹平→试磨→粗磨→精磨→磨光→草酸清洗→打蜡上光(1)弹分格线 根据设计预设的分格尺寸,在房间中部弹十字线,计算好周边的镶边宽度后,以十字线为准可弹分格线;假如设计有图案要求时,应按设计要求弹出清楚的线条。 (2)镶分格条 用小铁抹子抹稠水泥浆,将分格条固定在分格线上,抹成 30°八字形(图 3-3),高度应低于分格条顶 4~6mm,分格条必须平直通顺,牢固,接头严密,不得有缝隙,作为铺设面层的标志,粘贴分格条时,在分格条十字交叉接头处,在距交点 40~50mm 内不抹水泥浆(图 3—4),为了使拌合料填塞饱满,采纳铜条时,应预先在两端头下部 1/3 处打眼,穿人 22﹟铁丝,锚固于下口八字水泥浆内。镶条后 12h 后开始浇水养护,最少 2d,在此期间,房间应封闭,禁止各工序进行作业。 (3)拌制水磨石拌合料 ① 拌合料的体积比例采纳 1:1。5~1:2.5(水泥:石粒),要求计量准确,拌合均匀. ② 各种拌合料在使用时,按配比加水拌均匀,稠度约 60mm。 (4)涂刷水泥浆层 先用清水将找平层洒水润湿,涂刷与面层同品种、同等级的水泥浆结合层,其水灰比宜为 0。4~0。5,要刷均匀,要随刷随铺拌合料,防止结合层风干,导致空鼓. (5)铺设水磨石拌合料 水磨石拌合料的面层厚度,除特别要求外,宜为 12~20mm,并按石粒粒径确定,将搅拌均匀的拌合料,先铺抹分格条边,后铺入分格条方框中间,用铁抹子由中间向边角推动,在分格条两边...
