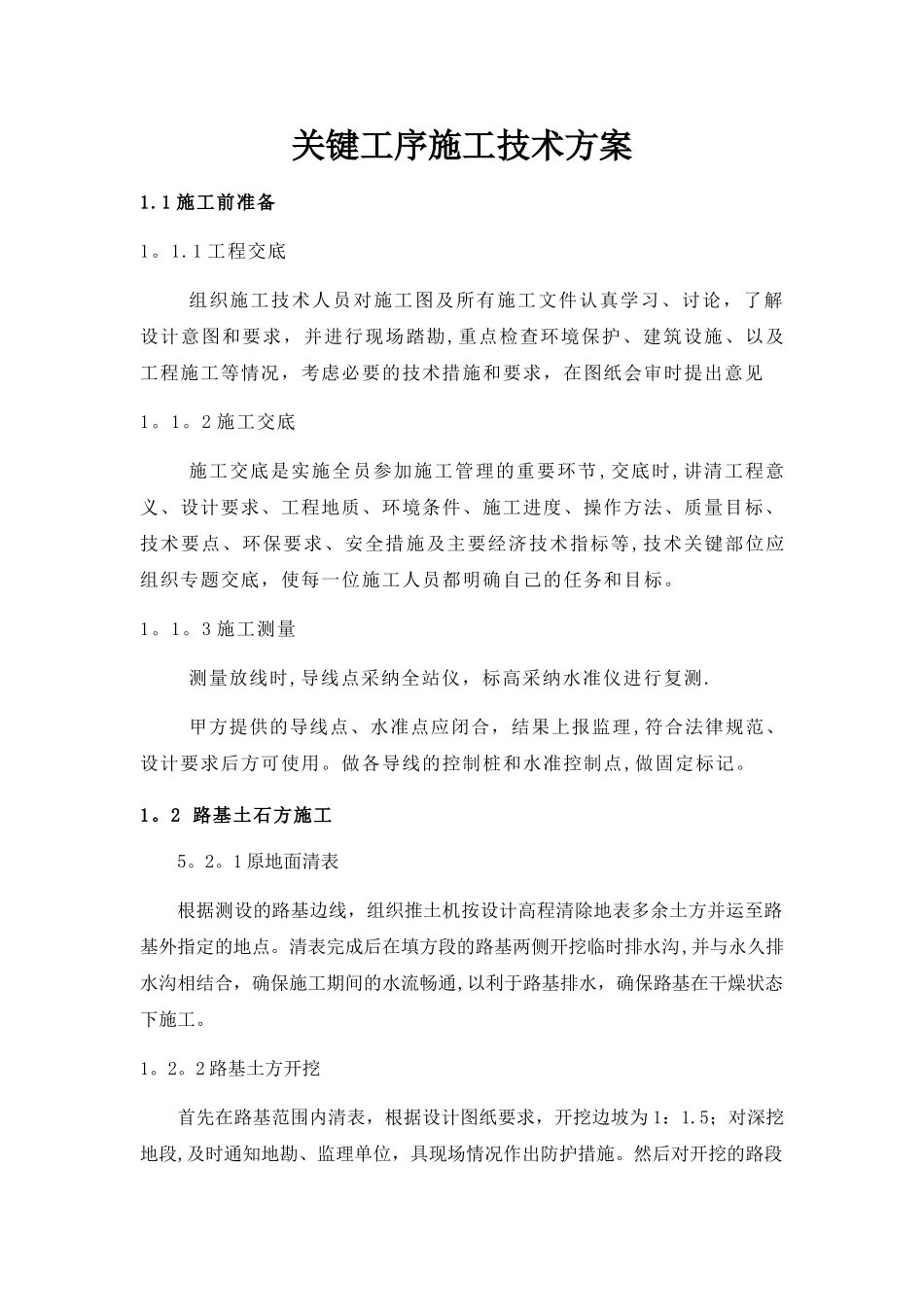

关键工序施工技术方案1
1 施工前准备1
1 工程交底组织施工技术人员对施工图及所有施工文件认真学习、讨论,了解设计意图和要求,并进行现场踏勘,重点检查环境保护、建筑设施、以及工程施工等情况,考虑必要的技术措施和要求,在图纸会审时提出意见1
2 施工交底施工交底是实施全员参加施工管理的重要环节 ,交底时,讲清工程意义、设计要求、工程地质、环境条件、施工进度、操作方法、质量目标、技术要点、环保要求、安全措施及主要经济技术指标等,技术关键部位应组织专题交底,使每一位施工人员都明确自己的任务和目标
3 施工测量测量放线时,导线点采纳全站仪,标高采纳水准仪进行复测
甲方提供的导线点、水准点应闭合,结果上报监理 ,符合法律规范、设计要求后方可使用
做各导线的控制桩和水准控制点,做固定标记
2 路基土石方施工5
1 原地面清表根据测设的路基边线,组织推土机按设计高程清除地表多余土方并运至路基外指定的地点
清表完成后在填方段的路基两侧开挖临时排水沟,并与永久排水沟相结合,确保施工期间的水流畅通,以利于路基排水,确保路基在干燥状态下施工
2 路基土方开挖首先在路基范围内清表,根据设计图纸要求,开挖边坡为 1:1
5;对深挖地段,及时通知地勘、监理单位,具现场情况作出防护措施
然后对开挖的路段开挖到设计高程,多余土方用汽车拉到弃土场,弃土场距路基 5KM
挖好后进行路基平整
根据图纸会审后设计要求对未利用地段按特别路基设计的厚度处理,并且在施工时根据现场实际情况,由业主、监理、设计院及施工单位共同进行调整
在开挖中做好地下排水措施,路基中不得有积水现象,开挖后及时用石渣分层填筑碾压
填筑厚度≮40CM
碾压机械为重型 18T 压路机
每层经监理工程师报验合格后进行下一道工序
3 路基填筑路基填筑采纳机械化施工,配置足够数量的挖掘机、装载机、自卸汽车、推
