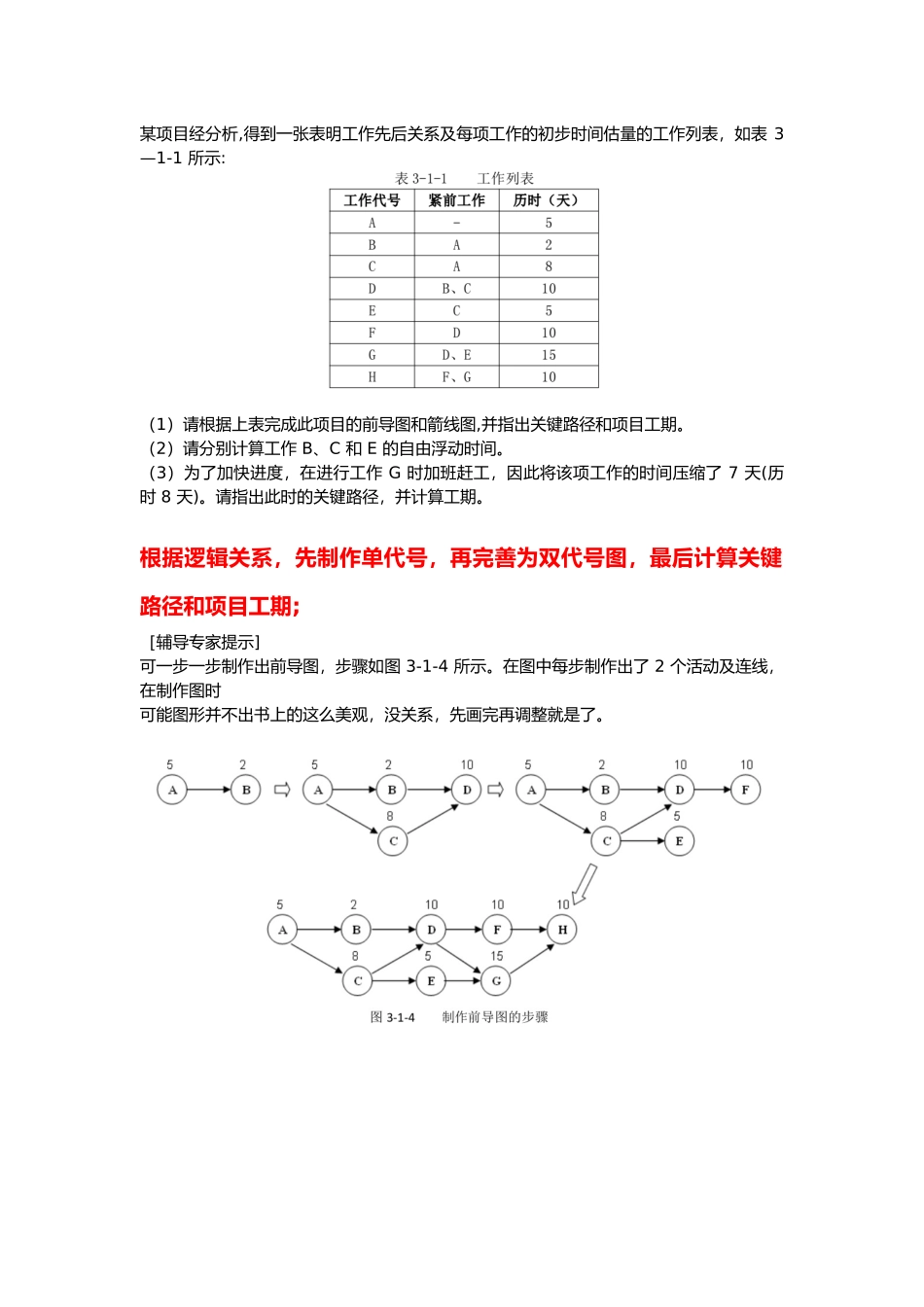

某项目经分析,得到一张表明工作先后关系及每项工作的初步时间估量的工作列表,如表 3—1-1 所示:(1)请根据上表完成此项目的前导图和箭线图,并指出关键路径和项目工期
(2)请分别计算工作 B、C 和 E 的自由浮动时间
(3)为了加快进度,在进行工作 G 时加班赶工,因此将该项工作的时间压缩了 7 天(历时 8 天)
请指出此时的关键路径,并计算工期
根据逻辑关系,先制作单代号,再完善为双代号图,最后计算关键路径和项目工期;[辅导专家提示]可一步一步制作出前导图,步骤如图 3-1-4 所示
在图中每步制作出了 2 个活动及连线,在制作图时可能图形并不出书上的这么美观,没关系,先画完再调整就是了

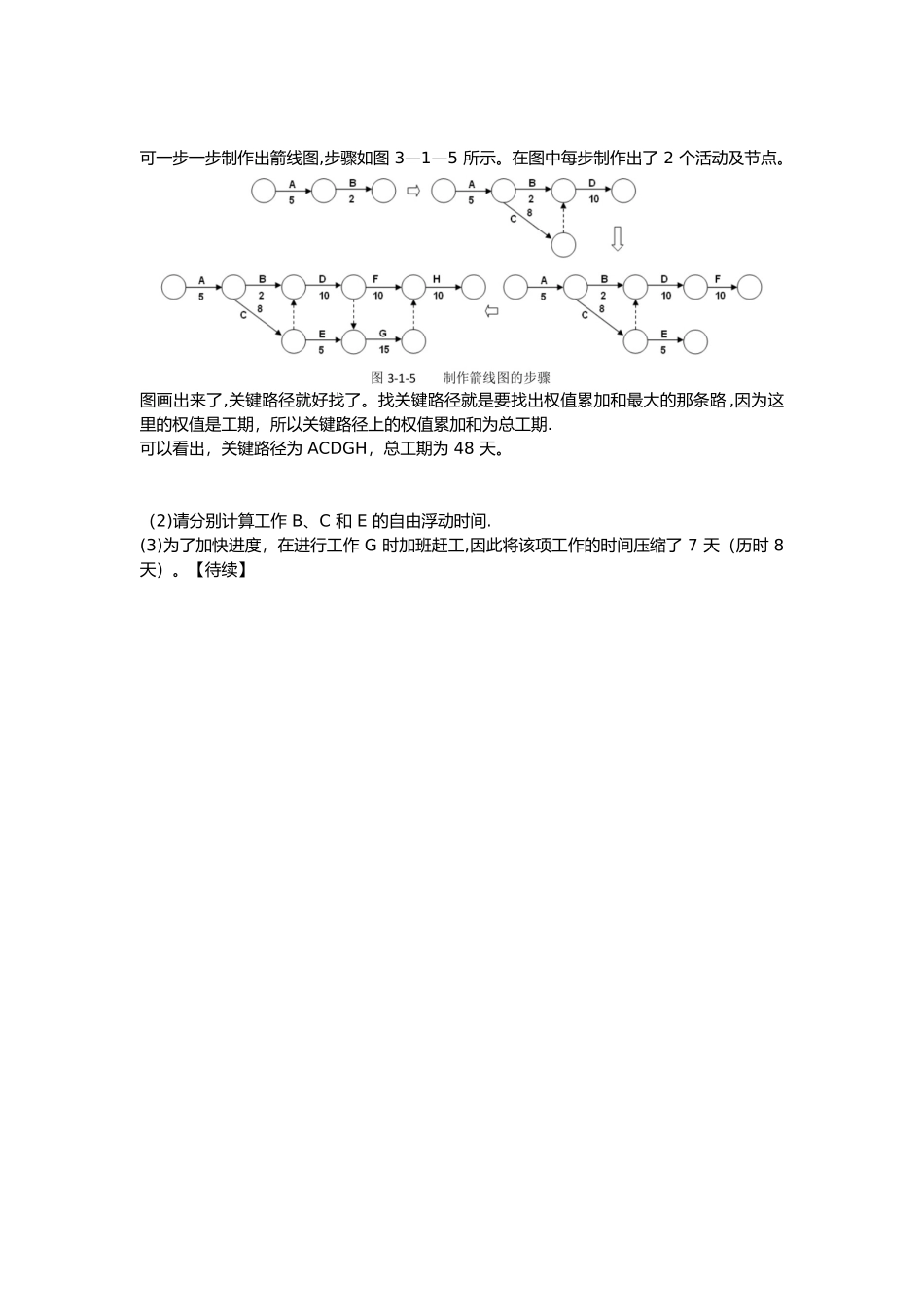

可一步一步制作出箭线图,步骤如图 3—1—5 所示
在图中每步制作出了 2 个活动及节点
图画出来了,关键路径就好找了
找关键路径就是要找出权值累加和最大的那条路 ,因为这里的权值是工期,所以关键路径上的权值累加和为总工期
可以看出,关键路径为 ACDGH,总工期为 48 天
(2)请分别计算工作 B、C 和 E 的自由浮动时间
(3)为了加快进度,在进行工作 G 时加班赶工,因此将该项工作的时间压缩了 7 天(历时 8 天)
