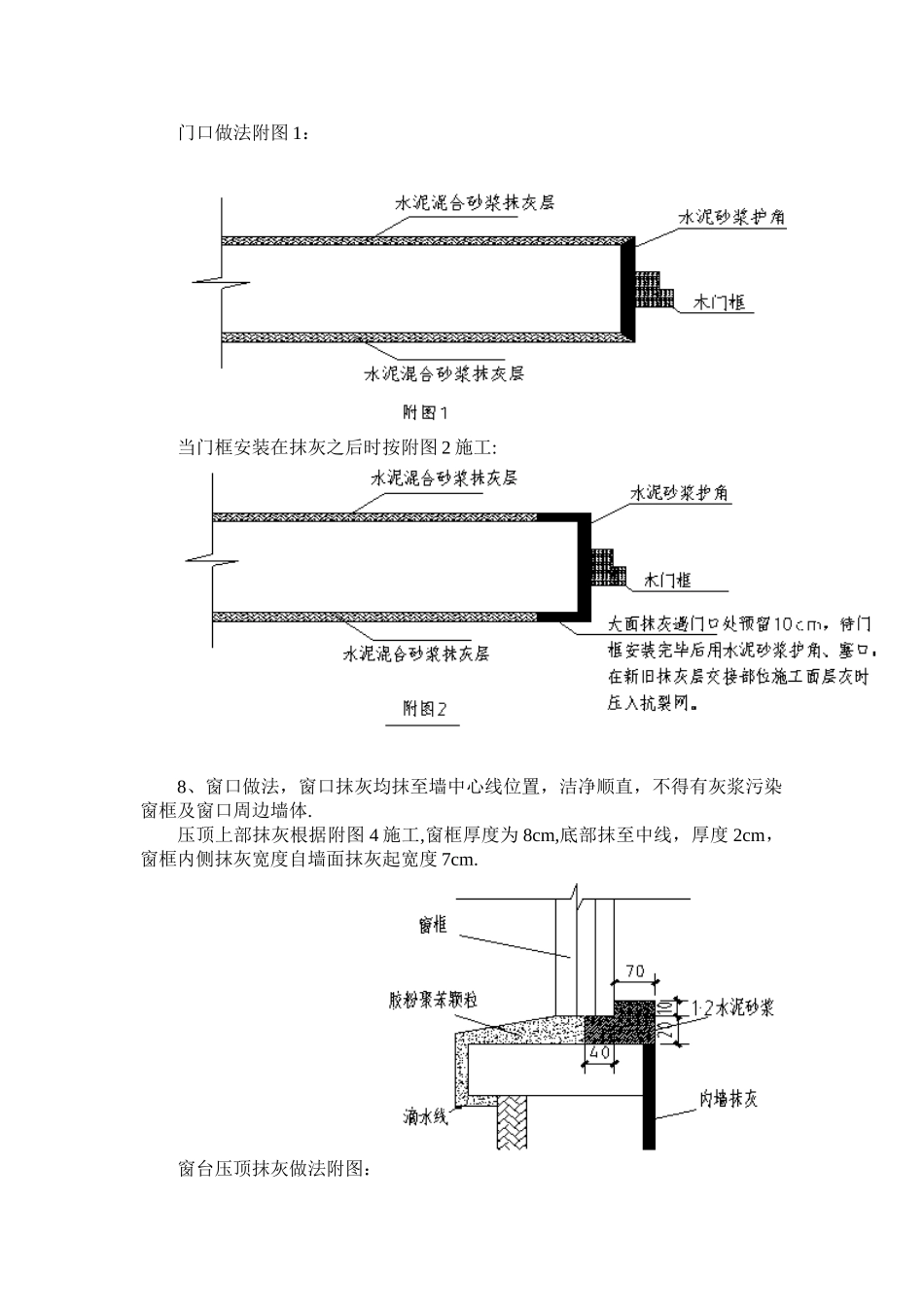

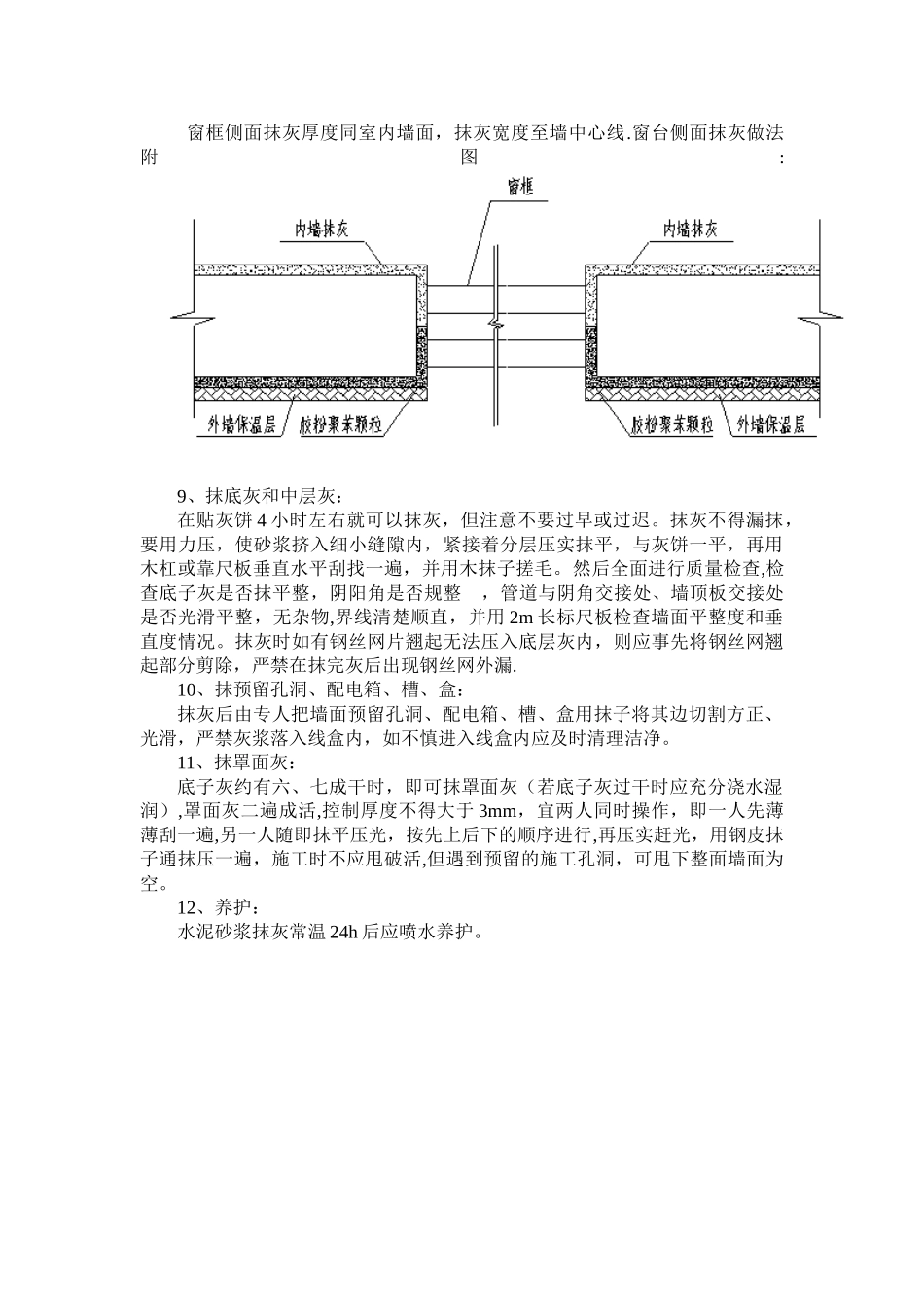

内墙抹灰施工工艺要点及流程1、操作流程:基层清理→浇水湿润基层→吊垂直、套方、找规矩→做灰饼→水电预埋件→安装门框→做护角→抹底层灰和中层灰→抹面灰→拉毛→清理→养护→质量检查,做标识。2、基层处理:2。1 抹灰前,将填充墙、混凝土墙等基体表面的灰尘、污垢和油渍等应清扫除净,露出的钢筋头、铁丝头应剔除,斜砌等部位应堵严实和补砌整齐,门窗过梁、构造柱等表面突出部分凿平,对有蜂窝、麻面、露筋、疏松部分的混凝土表面应凿到实处、清洗洁净然后用 1:2。5 水泥砂浆分层补平压实。2.2 用 1:1 水泥粗砂砂浆对抹灰墙体进行甩浆处理,要求喷刷均匀,呈毛钉状,同时加强养护,使水泥砂浆有较高的强度,与砼墙面粘结牢固。2.3 为了防止钢筋砼与砌体间的收缩裂缝的产生,在空心砖墙与砼墙柱梁面交接处,在砌块走线开槽处,铺设钢丝网,缝两边各搭接 100mm.2.4 若填充墙材质为加气混凝土砌块,为防止墙体抹灰表面收缩裂缝的产生,在其墙体抹灰表面满贴防裂网,使用外墙保温用的抗裂耐碱网格布,纵横向搭接宽度 150㎜。3、墙面浇水:抹灰前应用细管或喷壶自上而下浇水湿透,一般在抹灰前 2d 进行,每天不少于 2 次.4、找规矩:根据设计图纸要求的抹灰等级,根据基层平整垂直情况,用一面墙作基准先用方尺规方。房间面积较大时,应先在地上弹出十字中心线,然后按基层面平整度弹出墙角线.随即规矩阴角,在距墙阴角 100mm 处吊垂直线并弹出铅锤线,再按地上弹出的墙角线往墙上翻引弹出阴角的两面墙面抹灰层厚度控制线.5、做灰饼:套方找规矩做好后,以此做灰饼(打底子)。操作时先贴上灰饼再贴下灰饼,选择好下灰饼的准确位置,再用靠尺板找好垂直于平整,灰饼用 1:3 水泥砂浆做成 5cm 见方,对着的墙体其灰饼要位置对应,以便用激光测距仪测量室内净尺寸,对灰饼进行相应调整。6、抹水泥踢脚板:洒水润透墙面,并把污物冲洗洁净,用水泥砂浆抹底层,表面用 2m 长靠尺刮平,再用木抹子搓毛,常温下待第二天抹面层砂浆,面层采纳 1:2.5 砂浆抹平压完。水泥砂浆踢脚附图:7、做护角:墙、柱间的阳角应在墙、柱面抹灰前用 1:2 水泥砂浆做护角,其高度自地面以上 2m.然后将墙、柱的阳角处浇水湿润.第一步在阳角正面立上靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面相平。然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度 (不小于 5cm)将多余的水泥砂浆铲除.第二步待水泥砂浆稍干后,将靠尺移至到抹...
