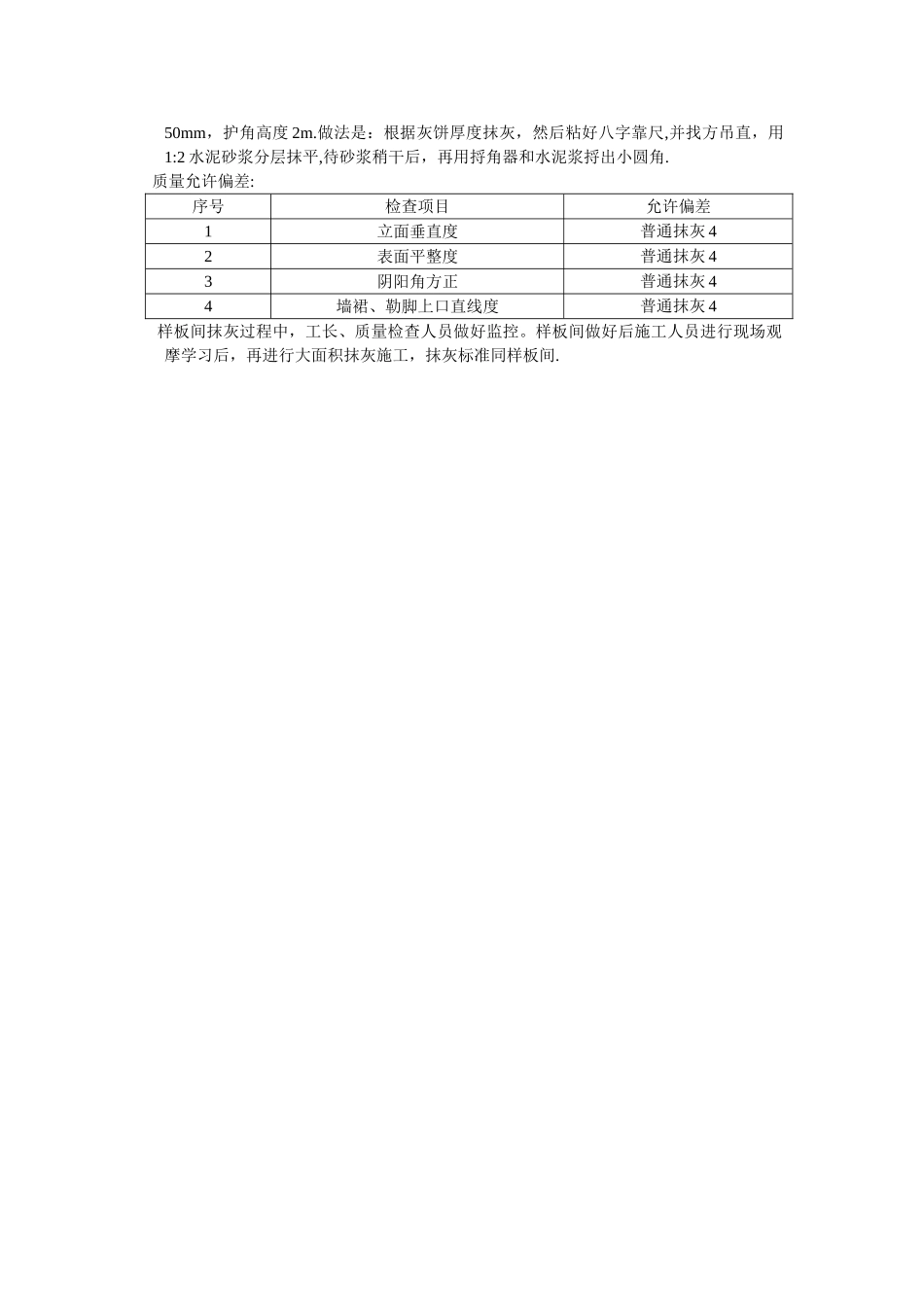

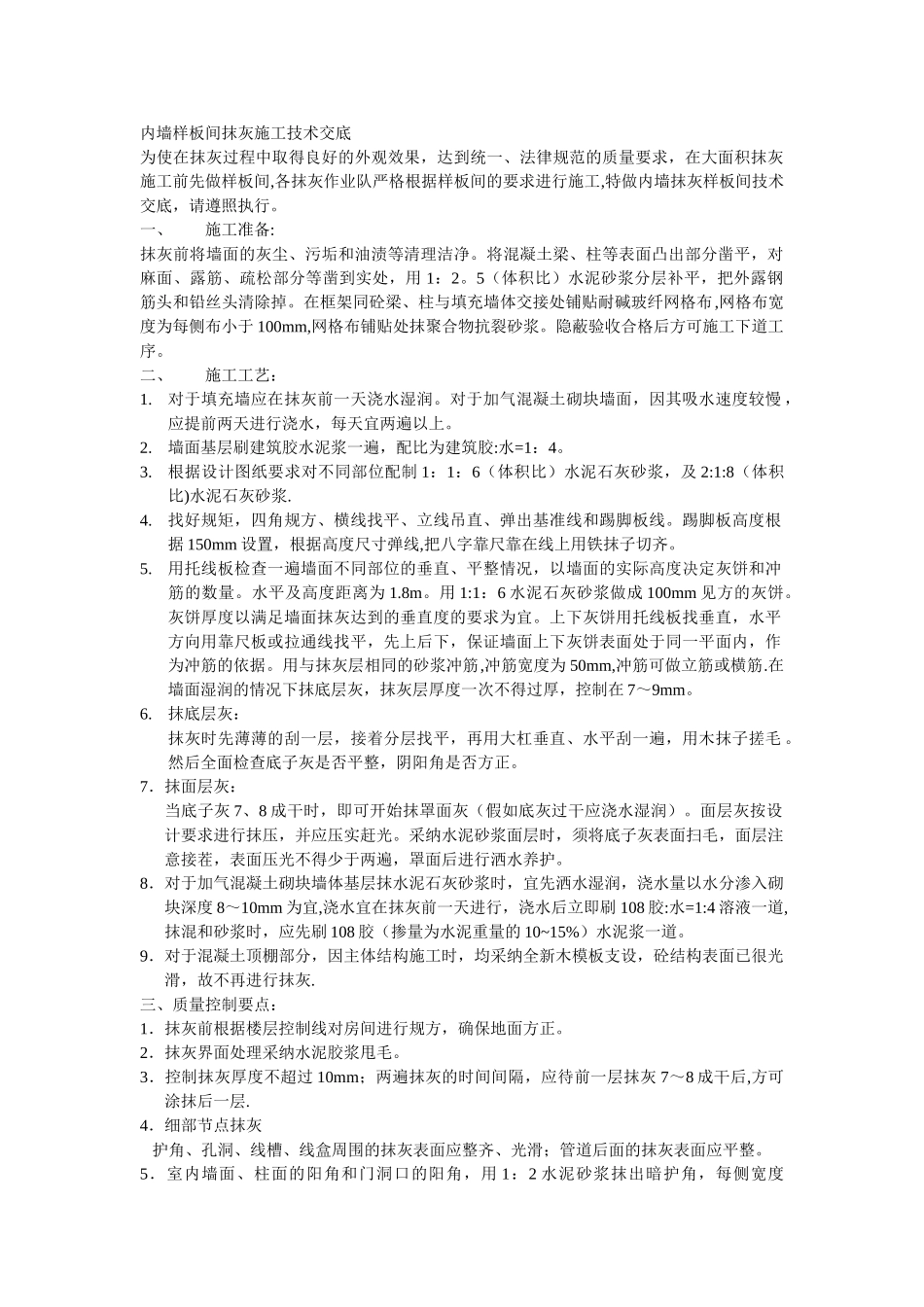

内墙样板间抹灰施工技术交底为使在抹灰过程中取得良好的外观效果,达到统一、法律规范的质量要求,在大面积抹灰施工前先做样板间,各抹灰作业队严格根据样板间的要求进行施工,特做内墙抹灰样板间技术交底,请遵照执行。一、施工准备:抹灰前将墙面的灰尘、污垢和油渍等清理洁净。将混凝土梁、柱等表面凸出部分凿平,对麻面、露筋、疏松部分等凿到实处,用 1:2。5(体积比)水泥砂浆分层补平,把外露钢筋头和铅丝头清除掉。在框架同砼梁、柱与填充墙体交接处铺贴耐碱玻纤网格布,网格布宽度为每侧布小于 100mm,网格布铺贴处抹聚合物抗裂砂浆。隐蔽验收合格后方可施工下道工序。二、施工工艺:1.对于填充墙应在抹灰前一天浇水湿润。对于加气混凝土砌块墙面,因其吸水速度较慢 ,应提前两天进行浇水,每天宜两遍以上。2.墙面基层刷建筑胶水泥浆一遍,配比为建筑胶:水=1:4。3.根据设计图纸要求对不同部位配制 1:1:6(体积比)水泥石灰砂浆,及 2:1:8(体积比)水泥石灰砂浆.4.找好规矩,四角规方、横线找平、立线吊直、弹出基准线和踢脚板线。踢脚板高度根据 150mm 设置,根据高度尺寸弹线,把八字靠尺靠在线上用铁抹子切齐。5.用托线板检查一遍墙面不同部位的垂直、平整情况,以墙面的实际高度决定灰饼和冲筋的数量。水平及高度距离为 1.8m。用 1:1:6 水泥石灰砂浆做成 100mm 见方的灰饼。灰饼厚度以满足墙面抹灰达到的垂直度的要求为宜。上下灰饼用托线板找垂直,水平方向用靠尺板或拉通线找平,先上后下,保证墙面上下灰饼表面处于同一平面内,作为冲筋的依据。用与抹灰层相同的砂浆冲筋,冲筋宽度为 50mm,冲筋可做立筋或横筋.在墙面湿润的情况下抹底层灰,抹灰层厚度一次不得过厚,控制在 7~9mm。6.抹底层灰:抹灰时先薄薄的刮一层,接着分层找平,再用大杠垂直、水平刮一遍,用木抹子搓毛 。然后全面检查底子灰是否平整,阴阳角是否方正。7.抹面层灰:当底子灰 7、8 成干时,即可开始抹罩面灰(假如底灰过干应浇水湿润)。面层灰按设计要求进行抹压,并应压实赶光。采纳水泥砂浆面层时,须将底子灰表面扫毛,面层注意接茬,表面压光不得少于两遍,罩面后进行洒水养护。8.对于加气混凝土砌块墙体基层抹水泥石灰砂浆时,宜先洒水湿润,浇水量以水分渗入砌块深度 8~10mm 为宜,浇水宜在抹灰前一天进行,浇水后立即刷 108 胶:水=1:4 溶液一道,抹混和砂浆时,应先刷 108 胶(掺量为水泥重量的 10~15%)水泥浆一道。9.对于...
