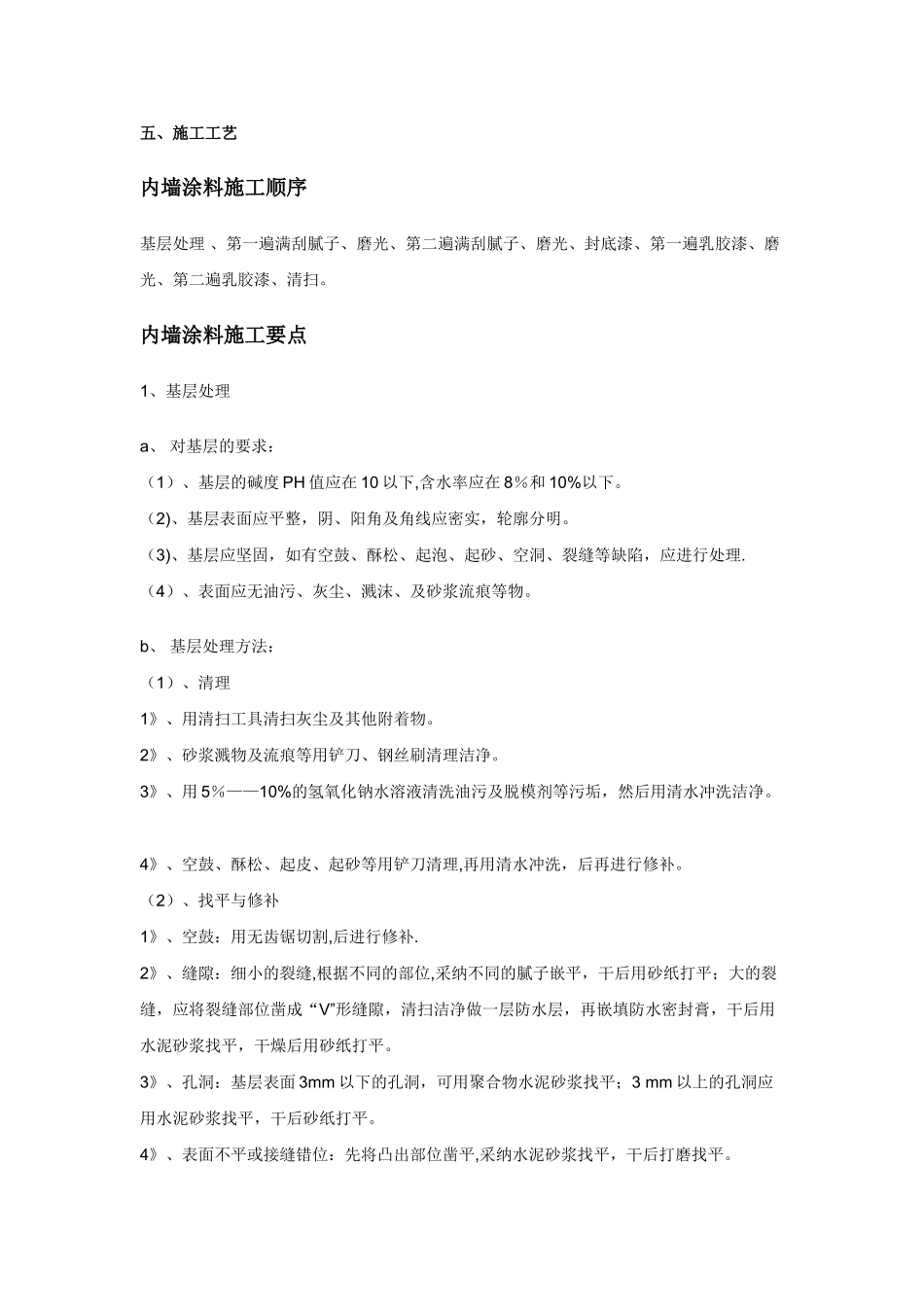

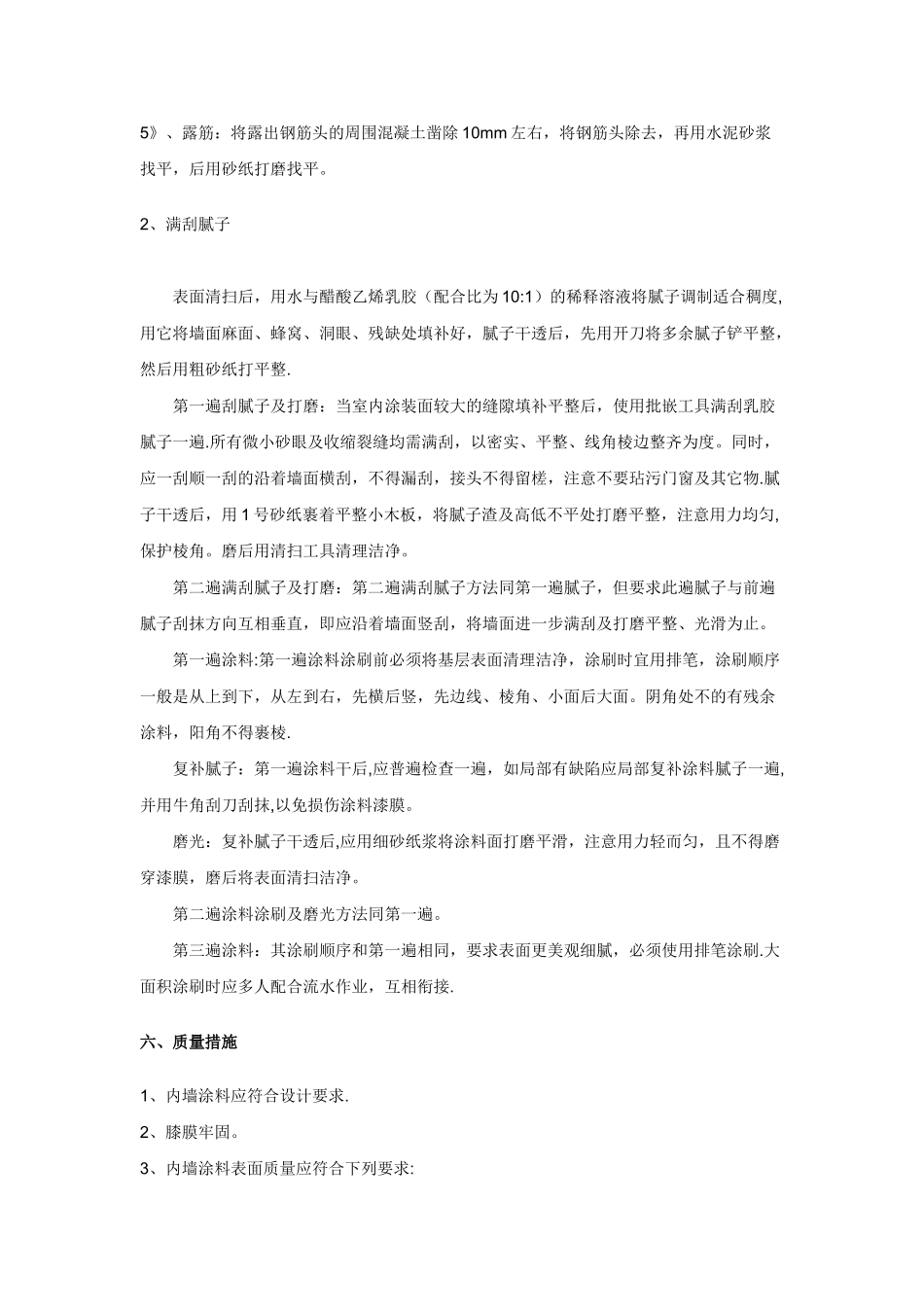

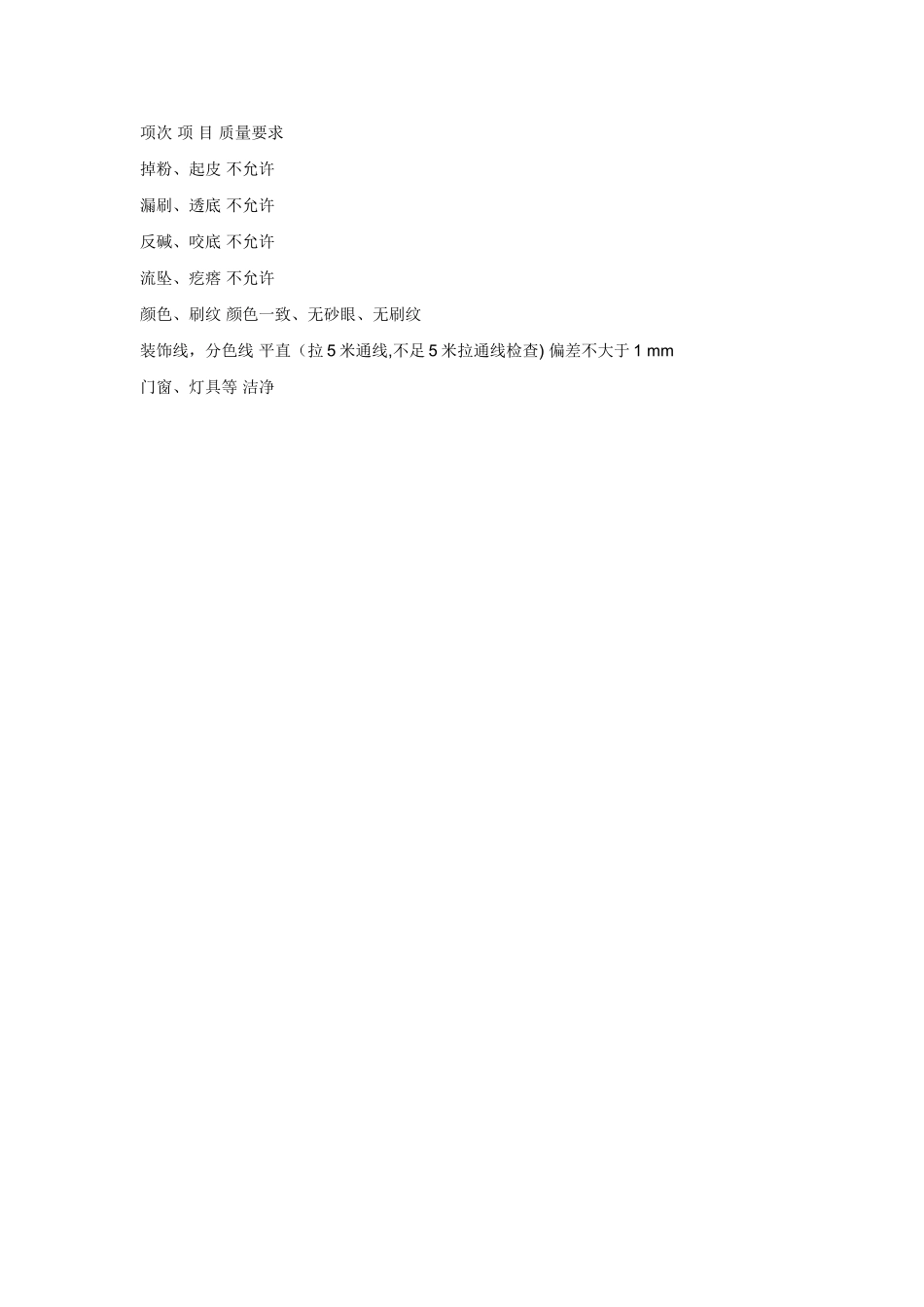

五、施工工艺内墙涂料施工顺序基层处理 、第一遍满刮腻子、磨光、第二遍满刮腻子、磨光、封底漆、第一遍乳胶漆、磨光、第二遍乳胶漆、清扫。 内墙涂料施工要点1、基层处理a、 对基层的要求: (1)、基层的碱度 PH 值应在 10 以下,含水率应在 8%和 10%以下。 (2)、基层表面应平整,阴、阳角及角线应密实,轮廓分明。 (3)、基层应坚固,如有空鼓、酥松、起泡、起砂、空洞、裂缝等缺陷,应进行处理. (4)、表面应无油污、灰尘、溅沫、及砂浆流痕等物。b、 基层处理方法: (1)、清理 1》、用清扫工具清扫灰尘及其他附着物。 2》、砂浆溅物及流痕等用铲刀、钢丝刷清理洁净。 3》、用 5%——10%的氢氧化钠水溶液清洗油污及脱模剂等污垢,然后用清水冲洗洁净。 4》、空鼓、酥松、起皮、起砂等用铲刀清理,再用清水冲洗,后再进行修补。 (2)、找平与修补 1》、空鼓:用无齿锯切割,后进行修补. 2》、缝隙:细小的裂缝,根据不同的部位,采纳不同的腻子嵌平,干后用砂纸打平;大的裂缝,应将裂缝部位凿成“V”形缝隙,清扫洁净做一层防水层,再嵌填防水密封膏,干后用水泥砂浆找平,干燥后用砂纸打平。 3》、孔洞:基层表面 3mm 以下的孔洞,可用聚合物水泥砂浆找平;3 mm 以上的孔洞应用水泥砂浆找平,干后砂纸打平。 4》、表面不平或接缝错位:先将凸出部位凿平,采纳水泥砂浆找平,干后打磨找平。 5》、露筋:将露出钢筋头的周围混凝土凿除 10mm 左右,将钢筋头除去,再用水泥砂浆找平,后用砂纸打磨找平。 2、满刮腻子 表面清扫后,用水与醋酸乙烯乳胶(配合比为 10:1)的稀释溶液将腻子调制适合稠度,用它将墙面麻面、蜂窝、洞眼、残缺处填补好,腻子干透后,先用开刀将多余腻子铲平整,然后用粗砂纸打平整. 第一遍刮腻子及打磨:当室内涂装面较大的缝隙填补平整后,使用批嵌工具满刮乳胶腻子一遍.所有微小砂眼及收缩裂缝均需满刮,以密实、平整、线角棱边整齐为度。同时,应一刮顺一刮的沿着墙面横刮,不得漏刮,接头不得留槎,注意不要玷污门窗及其它物.腻子干透后,用 1 号砂纸裹着平整小木板,将腻子渣及高低不平处打磨平整,注意用力均匀,保护棱角。磨后用清扫工具清理洁净。 第二遍满刮腻子及打磨:第二遍满刮腻子方法同第一遍腻子,但要求此遍腻子与前遍腻子刮抹方向互相垂直,即应沿着墙面竖刮,将墙面进一步满刮及打磨平整、光滑为止。 第一遍涂料:第一遍涂料涂刷前必须将基层表面清理洁净,涂刷...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

内墙涂料施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
