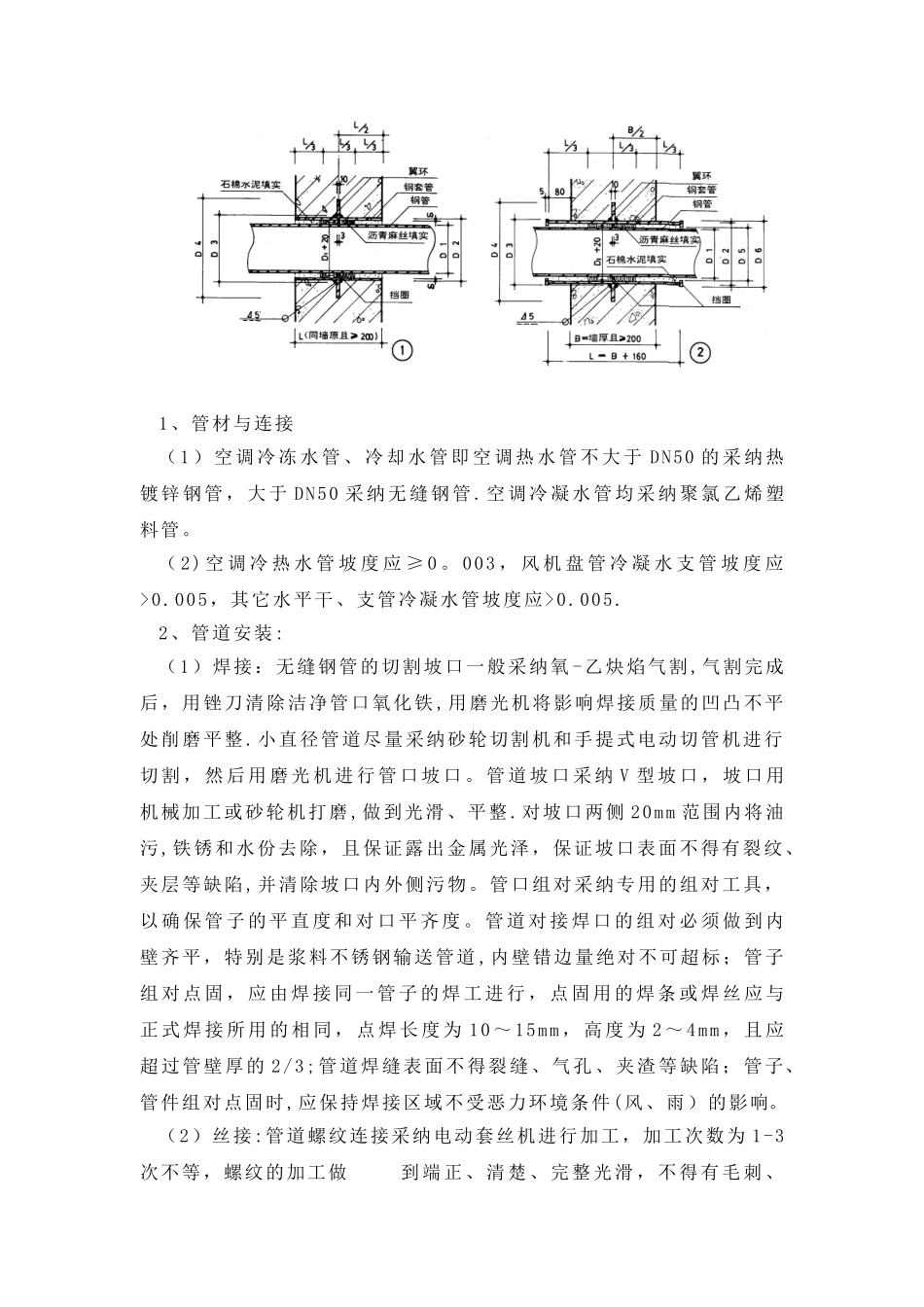

空调水系统施工工艺和技术措施管道系统工程安装主要施工工序施工工艺流程图: Ⅰ、材料、设备要求各 种 管 材 、 角 钢 、 槽 钢 及 各 种 阀 部 件 在 进 场 后 仔 细 检 查 , 必 须 符 合国家标准,有质量技术要求并有产品合格证。Ⅱ、孔洞及预埋铁件1 、 凡 属 预 制 墙 板 楼 板 需 要 剔 孔 洞 , 必 须 在 装 修 或 抹 灰 前 剔 凿 , 其 直径与管外径的间隙不得超过 30mm,遇有剔混凝土空心楼板肋或断钢筋,必须先征得有关部门的同意及实行相应补救措施后,方可剔凿。2 、 竖 井 剔 凿 时 应 先 与 结 构 工 程 师 确 认 后 再 进 行 剔 凿 . 剔 凿 过 程 中 应注意隔墙保护,并严禁夜间施工。Ⅲ、套管安装钢 套 管 : 根 据 所 穿 建 筑 物 的 厚 度 及 管 径 尺 寸 确 定 套 管 规 格 、 长 度 , 下料后套管内刷防锈漆一道 ,用于穿楼板套管应在适当部位焊好铁架 .管道安装时把预制好的套管穿好,套管上端应高出净地面 20mm,厕浴间高出净地面 50MM,下端与楼板面平。预埋上下层套管时,中心线需垂直,凡有管道煤气的房间,所有套管的缝隙均应按设计要求做防火材料严密处理。Ⅳ、管道安装施工方法:开工准备审图编制方案设 备材 料准备现 场条 件准备施 工预 算编制劳 动力 安排立管安装支管安装除锈、刷油预制加工机组安装风机盘管安装材料复验安装准备管道试压管道冲洗综合试压冲洗管道保温调试竣工验收1、管材与连接( 1 ) 空 调 冷 冻 水 管 、 冷 却 水 管 即 空 调 热 水 管 不 大 于 DN50 的 采 纳 热镀 锌 钢 管 , 大 于 DN50 采 纳 无 缝 钢 管 . 空 调 冷 凝 水 管 均 采 纳 聚 氯 乙 烯 塑料管。( 2) 空 调 冷 热 水 管 坡 度 应 ≥ 0 。 003 , 风 机 盘 管 冷 凝 水 支 管 坡 度 应>0.005,其它水平干、支管冷凝水管坡度应>0.005. 2、管道安装:(1)焊接:无缝钢管的切割坡口一般采纳氧 -乙炔焰气割 ,气割完成后,用锉刀清除洁净管口氧化铁 ,用磨光机将影响焊接质量的凹凸不平处削磨平整 .小直径管道尽量采纳砂轮切割机和手提式电动切管机进行切 割 , 然 后 用 磨 光 机 进 行 管 口 坡 口 。 管 道 坡 口 采 纳 V 型 坡 口 , 坡 口 用机械加工或砂轮机打磨 ,...
