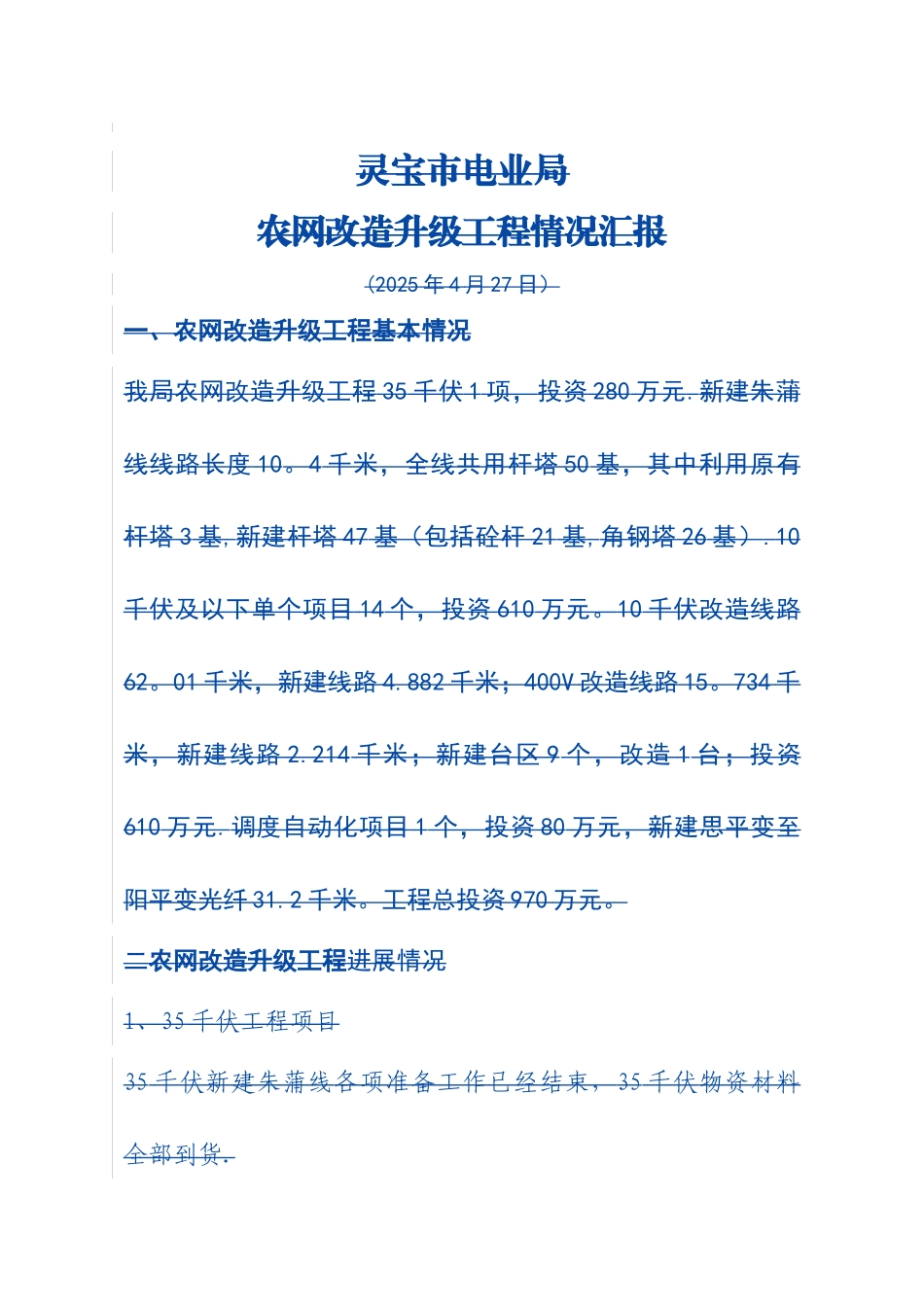

灵宝市电业局农网改造升级工程情况汇报(2025 年 4 月 27 日)一、农网改造升级工程基本情况我局农网改造升级工程 35 千伏 1 项,投资 280 万元
新建朱蒲线线路长度 10
4 千米,全线共用杆塔 50 基,其中利用原有杆塔 3 基,新建杆塔 47 基(包括砼杆 21 基,角钢塔 26 基)
10千伏及以下单个项目 14 个,投资 610 万元
10 千伏改造线路62
01 千米,新建线路 4
882 千米;400V 改造线路 15
734 千米,新建线路 2
214 千米;新建台区 9 个,改造 1 台;投资610 万元
调度自动化项目 1 个,投资 80 万元,新建思平变至阳平变光纤 31
工程总投资 970 万元
二农网改造升级工程进展情况1、35 千伏工程项目35 千伏新建朱蒲线各项准备工作已经结束,35 千伏物资材料全部到货
4 月 6 日,35 千伏朱蒲线开始杆坑复测、基础开挖
截止 4 月 26 日,已完成 16 基水泥电杆基础开挖
2、10 千伏及以下工程项目10 千伏及以下工程前期准备工作已经结束
10KV 物资大部分到货
目前主要是 10 千伏 185 平方毫米架空绝缘导线、电能计量箱(含电能表和互感器),等不能及时到货
截止 4 月 26 日各项工程进展如下:根据里程碑计划,10千伏及以下工程 4 月 22 日应全部开工,目前除1、三圣 2#台区立杆 10 米 11 根,12 米 1 根,组装金具 12基,0
65 千米 400V 导线架设、台区组装完成
2、郎寨村立杆 15 米 13 根,12 米 69 根,组装金具 82 基
3、柳沟新村立杆 12 米 6 根,10 米 13 根,组装金具 19 基
4、阳平镇文乡村立杆 10 米 10 根
5、豫古线立杆 12 米 35 根,组装金具 35 基

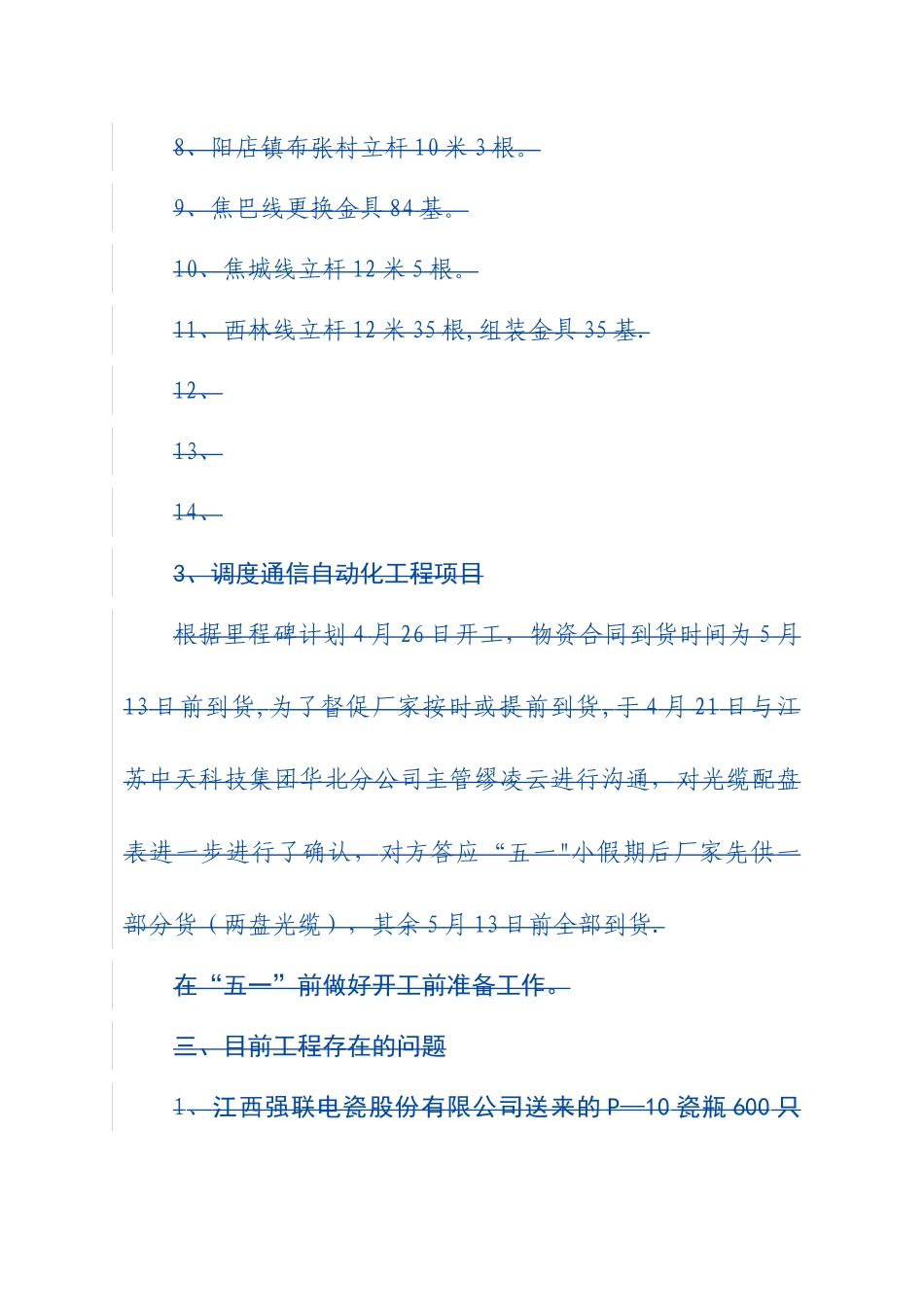

6、店上支线更换电杆 12 米
