一、施工工艺标准化建设管理法律规范为仔细贯彻国网公司、省公司关于深化农网改造升级工程标准化建设的指导思想,做好“三通一标”(通用设计、通用设备、通用造价、标准工艺)工作,实现农网改造升级工程建设“设计精密化,施工精益化,工艺精细化,作业标准化",统一并推广农网改造升级工程建设质量及工艺标准
根据上级有关文件精神,特制定以下标准:(一)中压配电网工程施工及验收法律规范一、杆塔组装中压线路杆塔在城镇宜选用 12 米及以上杆塔,乡村一般选用 10 米及以上杆塔,15m 及以上电杆分段,分段部分应做防腐处理
直线杆采纳预应力电杆,特别要求时可采纳非预应力电杆;转角杆、耐张杆、终端杆、分支杆及城镇路边宜采纳非预应力电杆

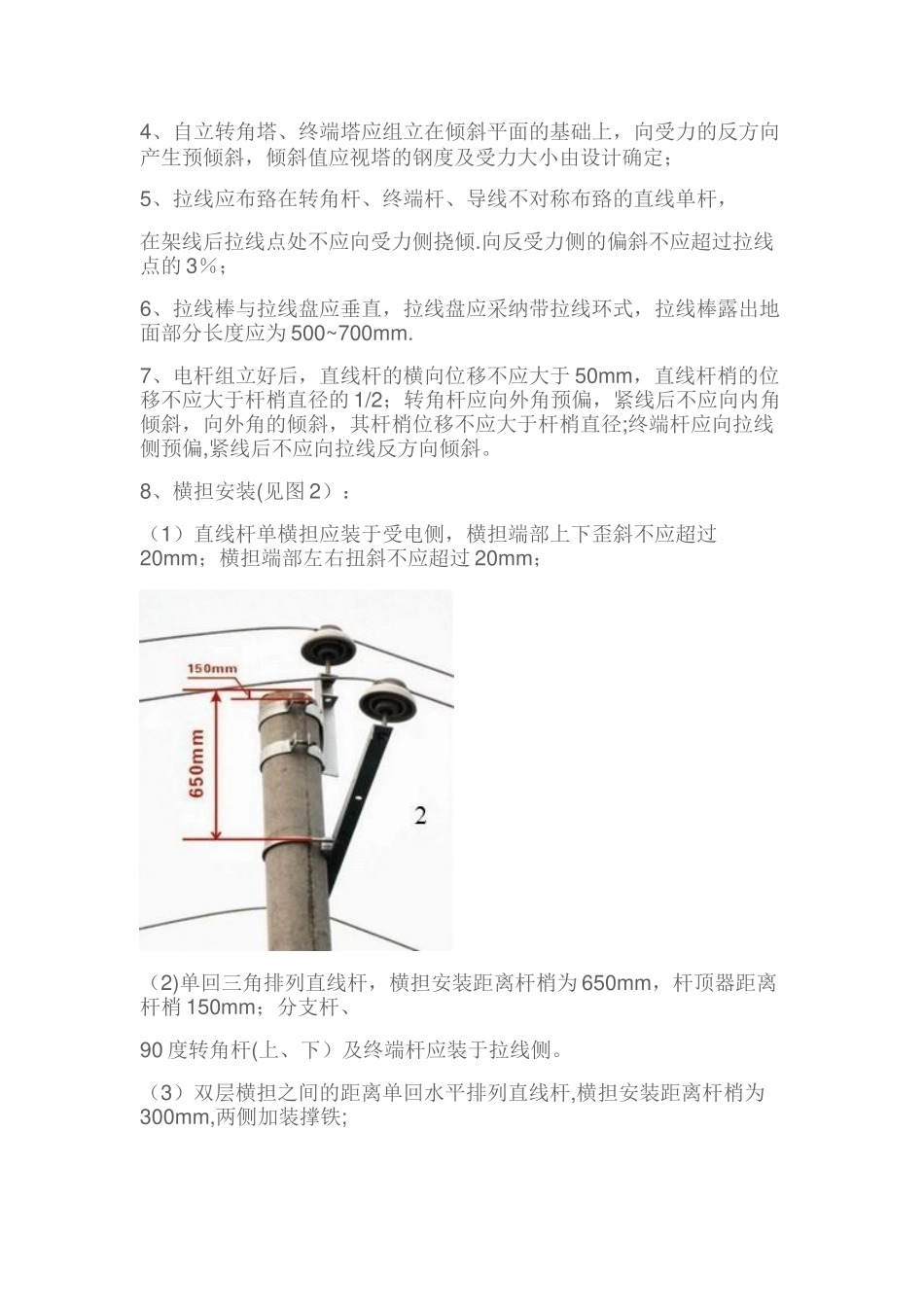

2、电杆埋设深度及埋深标识(见图 1);电杆埋深标识线下边沿距离地面 500mm(见图 1)
3、电杆组立后,回填时应将土块打碎,每回填 500mm 夯实一次;回填后的电杆坑应有防沉土台,其高度应超出地面 300mm(见图 1)
4、自立转角塔、终端塔应组立在倾斜平面的基础上,向受力的反方向产生预倾斜,倾斜值应视塔的钢度及受力大小由设计确定;5、拉线应布臵在转角杆、终端杆、导线不对称布臵的直线单杆,在架线后拉线点处不应向受力侧挠倾
向反受力侧的偏斜不应超过拉线点的 3%;6、拉线棒与拉线盘应垂直,拉线盘应采纳带拉线环式,拉线棒露出地面部分长度应为 500~700mm
7、电杆组立好后,直线杆的横向位移不应大于 50mm,直线杆梢的位移不应大于杆梢直径的 1/2;转角杆应向外角预偏,紧线后不应向内角倾斜,向外角的倾斜,其杆梢位移不应大于杆梢直径;终端杆应向拉线侧预偏,紧线后不应向拉线反方向倾斜

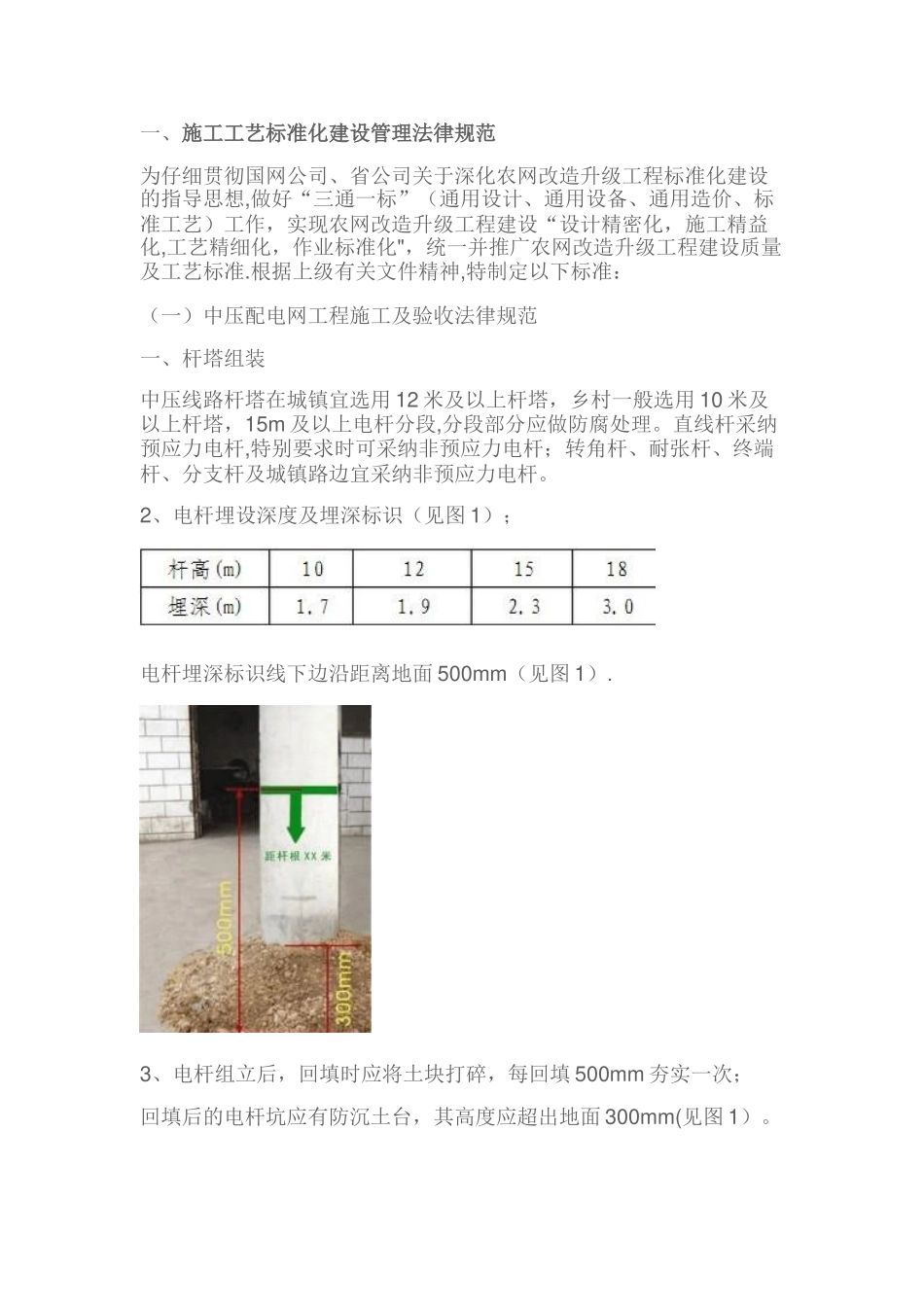

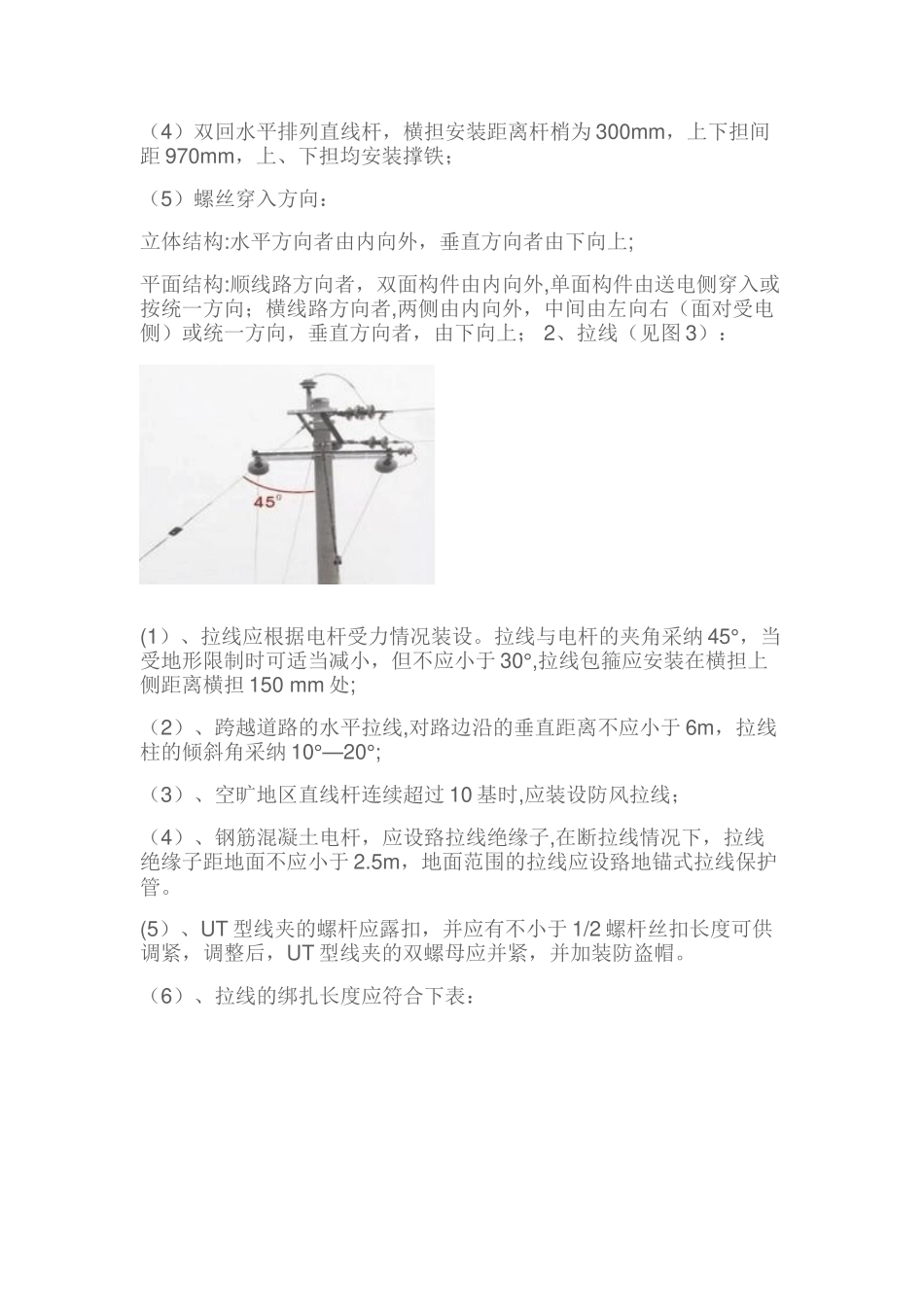

8、横担安装(见图 2):(1)直线杆单横担应装于受电侧,横担端部上下歪斜不应超过20mm;横担端部左右扭斜不应超过 20mm;(2)单回三角排列直线杆,横担安装距离杆梢为 65
