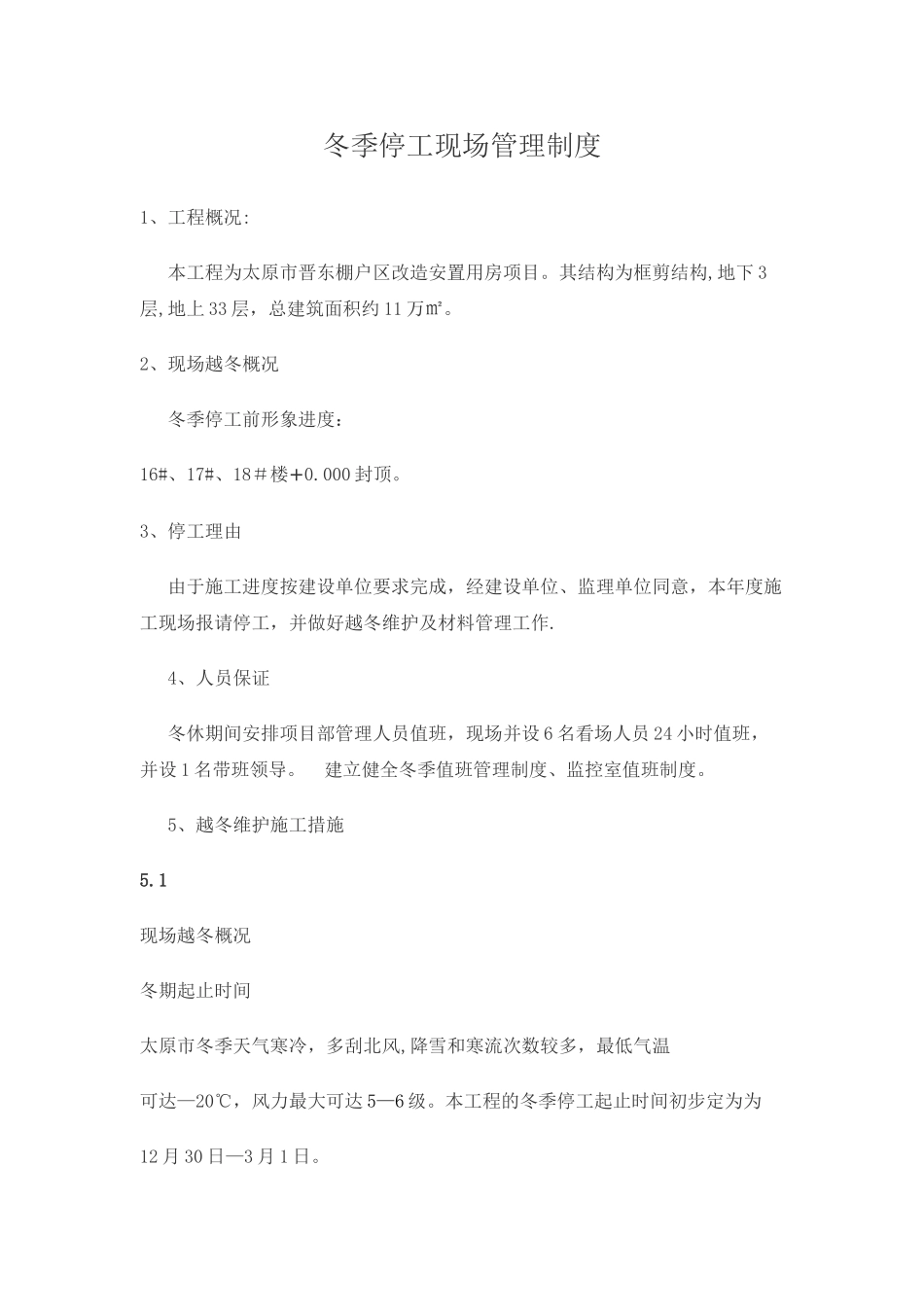

冬季停工现场管理制度1、工程概况: 本工程为太原市晋东棚户区改造安置用房项目
其结构为框剪结构,地下 3层,地上 33 层,总建筑面积约 11 万㎡
2、现场越冬概况 冬季停工前形象进度:16#、17#、18#楼+0
000 封顶
3、停工理由 由于施工进度按建设单位要求完成,经建设单位、监理单位同意,本年度施工现场报请停工,并做好越冬维护及材料管理工作
4、人员保证 冬休期间安排项目部管理人员值班,现场并设 6 名看场人员 24 小时值班,并设 1 名带班领导
建立健全冬季值班管理制度、监控室值班制度

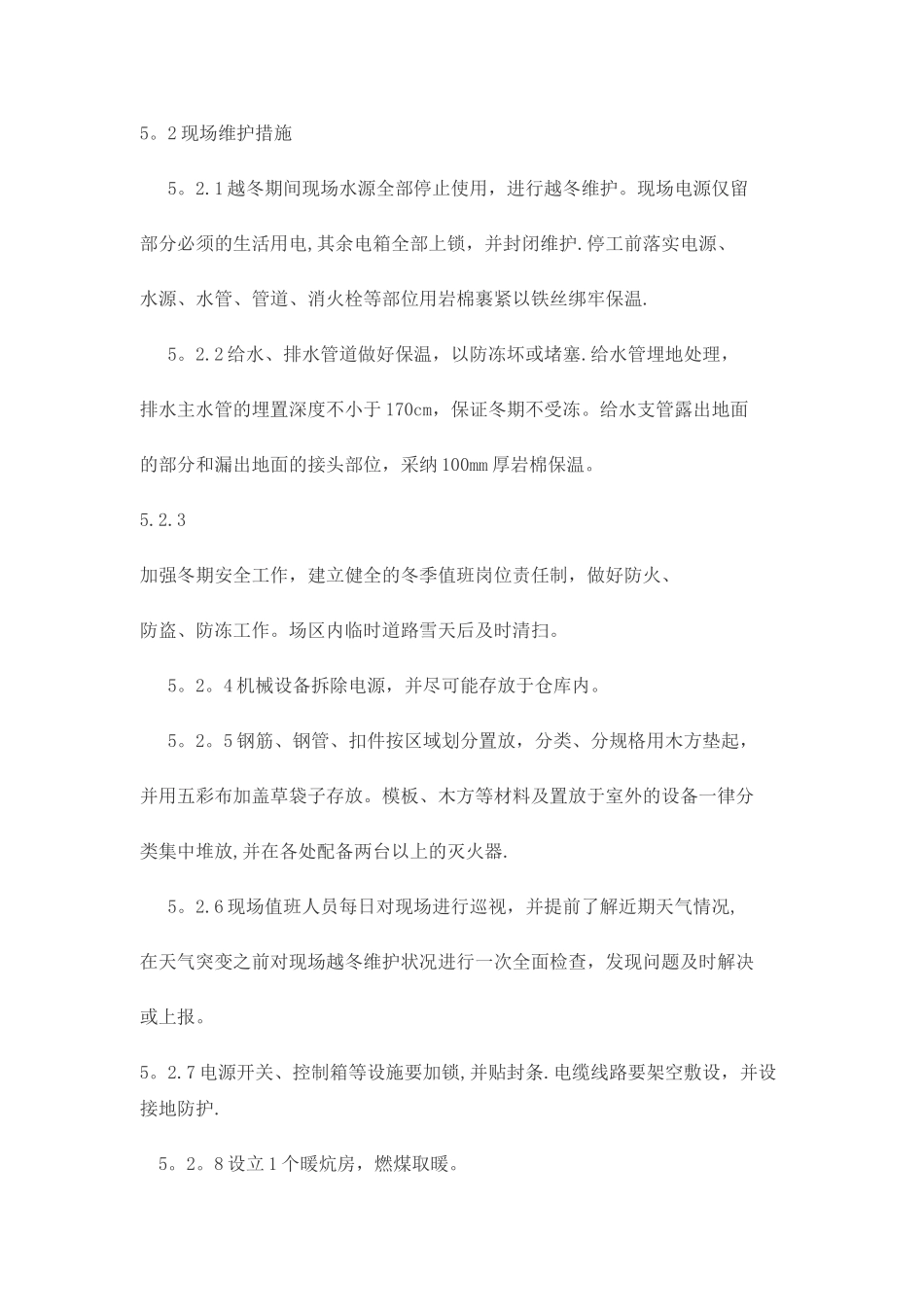

5、越冬维护施工措施 5
1现场越冬概况 冬期起止时间 太原市冬季天气寒冷,多刮北风,降雪和寒流次数较多,最低气温可达—20℃,风力最大可达 5—6 级
本工程的冬季停工起止时间初步定为为12 月 30 日—3 月 1 日
2 现场维护措施 5
1 越冬期间现场水源全部停止使用,进行越冬维护
现场电源仅留部分必须的生活用电,其余电箱全部上锁,并封闭维护
停工前落实电源、水源、水管、管道、消火栓等部位用岩棉裹紧以铁丝绑牢保温
2 给水、排水管道做好保温,以防冻坏或堵塞
给水管埋地处理,排水主水管的埋置深度不小于 170cm,保证冬期不受冻
给水支管露出地面的部分和漏出地面的接头部位,采纳 100mm 厚岩棉保温

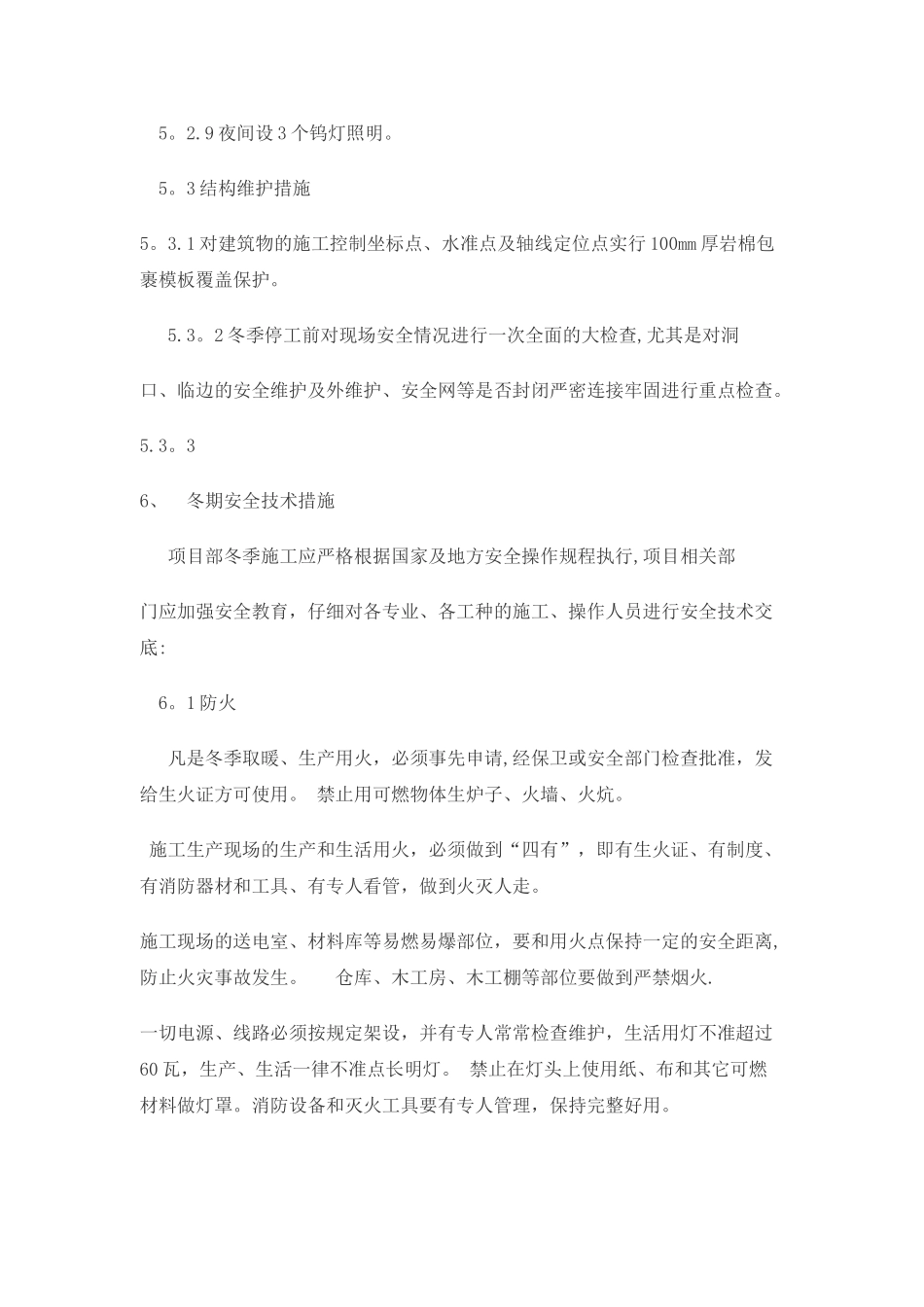

3加强冬期安全工作,建立健全的冬季值班岗位责任制,做好防火、防盗、防冻工作
场区内临时道路雪天后及时清扫
4 机械设备拆除电源,并尽可能存放于仓库内
5 钢筋、钢管、扣件按区域划分置放,分类、分规格用木方垫起,并用五彩布加盖草袋子存放
模板、木方等材料及置放于室外的设备一律分类集中堆放,并在各处配备两台以上的灭火器
6 现场值班人员每日对现场进行巡视,并提前了解近期天气情况,在天气突变之前对现场越冬
