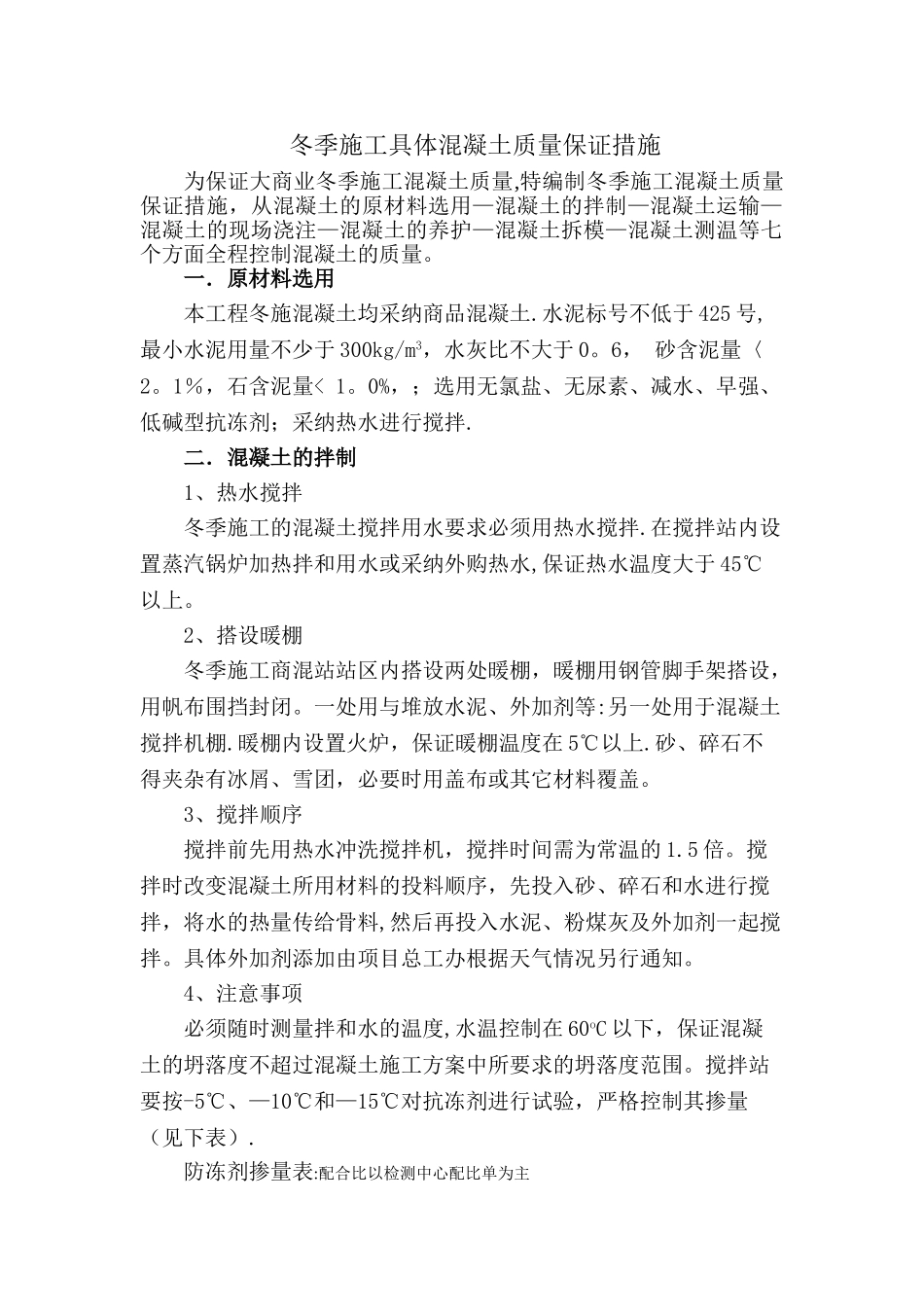

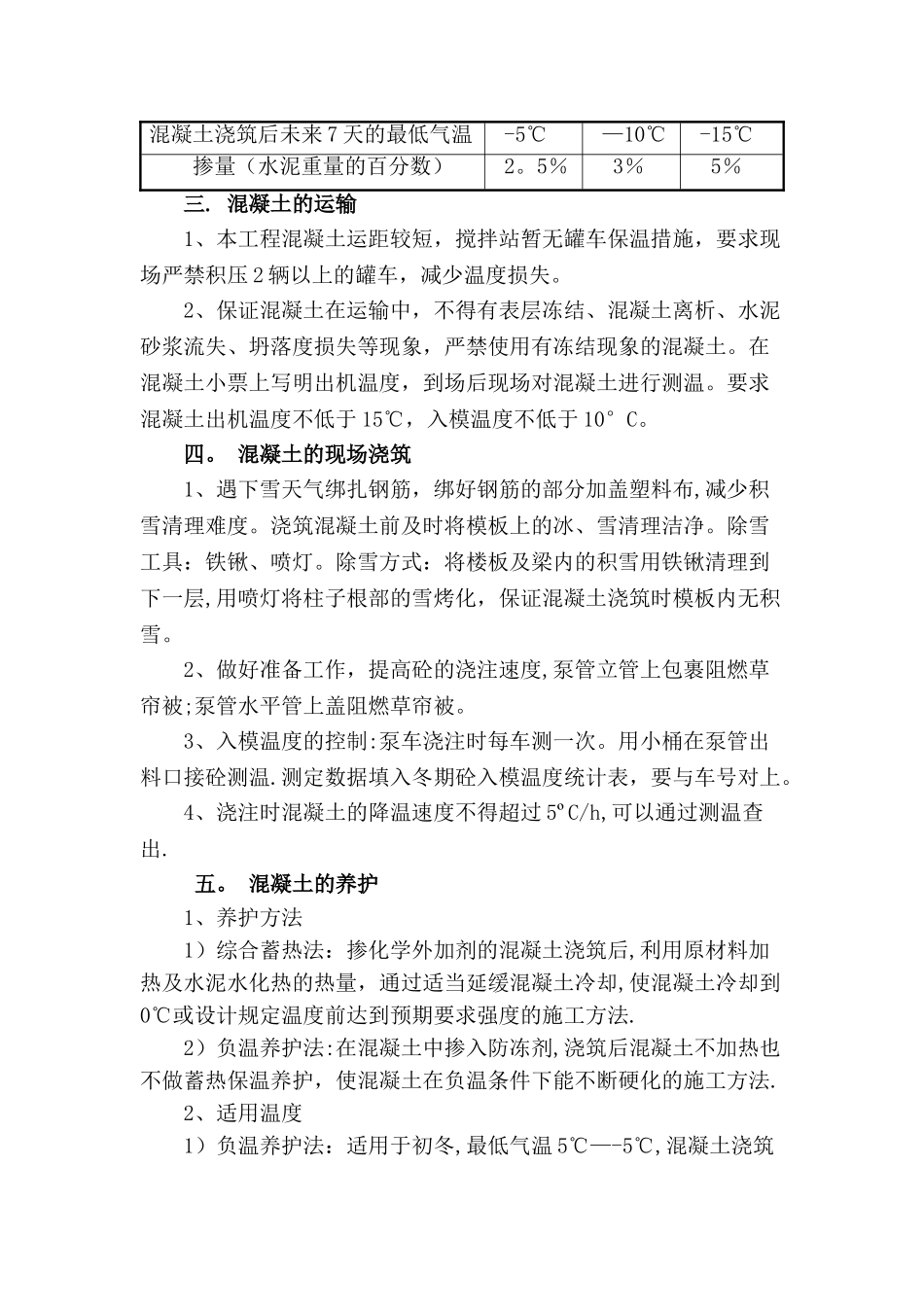

松原项目冬季施工具体混凝土质量保证措施冬季施工具体混凝土质量保证措施为保证大商业冬季施工混凝土质量,特编制冬季施工混凝土质量保证措施,从混凝土的原材料选用—混凝土的拌制—混凝土运输—混凝土的现场浇注—混凝土的养护—混凝土拆模—混凝土测温等七个方面全程控制混凝土的质量。一.原材料选用本工程冬施混凝土均采纳商品混凝土.水泥标号不低于 425 号,最小水泥用量不少于 300kg/m3,水灰比不大于 0。6, 砂含泥量〈 2。1%,石含泥量< 1。0%,;选用无氯盐、无尿素、减水、早强、低碱型抗冻剂;采纳热水进行搅拌.二.混凝土的拌制1、热水搅拌冬季施工的混凝土搅拌用水要求必须用热水搅拌.在搅拌站内设置蒸汽锅炉加热拌和用水或采纳外购热水,保证热水温度大于 45℃以上。2、搭设暖棚冬季施工商混站站区内搭设两处暖棚,暖棚用钢管脚手架搭设,用帆布围挡封闭。一处用与堆放水泥、外加剂等:另一处用于混凝土搅拌机棚.暖棚内设置火炉,保证暖棚温度在 5℃以上.砂、碎石不得夹杂有冰屑、雪团,必要时用盖布或其它材料覆盖。3、搅拌顺序搅拌前先用热水冲洗搅拌机,搅拌时间需为常温的 1.5 倍。搅拌时改变混凝土所用材料的投料顺序,先投入砂、碎石和水进行搅拌,将水的热量传给骨料,然后再投入水泥、粉煤灰及外加剂一起搅拌。具体外加剂添加由项目总工办根据天气情况另行通知。4、注意事项必须随时测量拌和水的温度,水温控制在 60oC 以下,保证混凝土的坍落度不超过混凝土施工方案中所要求的坍落度范围。搅拌站要按-5℃、—10℃和—15℃对抗冻剂进行试验,严格控制其掺量(见下表).防冻剂掺量表:配合比以检测中心配比单为主 混凝土浇筑后未来 7 天的最低气温-5℃—10℃-15℃掺量(水泥重量的百分数)2。5%3%5%三. 混凝土的运输1、本工程混凝土运距较短,搅拌站暂无罐车保温措施,要求现场严禁积压 2 辆以上的罐车,减少温度损失。2、保证混凝土在运输中,不得有表层冻结、混凝土离析、水泥砂浆流失、坍落度损失等现象,严禁使用有冻结现象的混凝土。在混凝土小票上写明出机温度,到场后现场对混凝土进行测温。要求混凝土出机温度不低于 15℃,入模温度不低于 10°C。四。 混凝土的现场浇筑1、遇下雪天气绑扎钢筋,绑好钢筋的部分加盖塑料布,减少积雪清理难度。浇筑混凝土前及时将模板上的冰、雪清理洁净。除雪工具:铁锹、喷灯。除雪方式:将楼板及梁内的积雪用铁锹清理到下一层,用喷灯将柱子根部的雪烤化,保证混...
