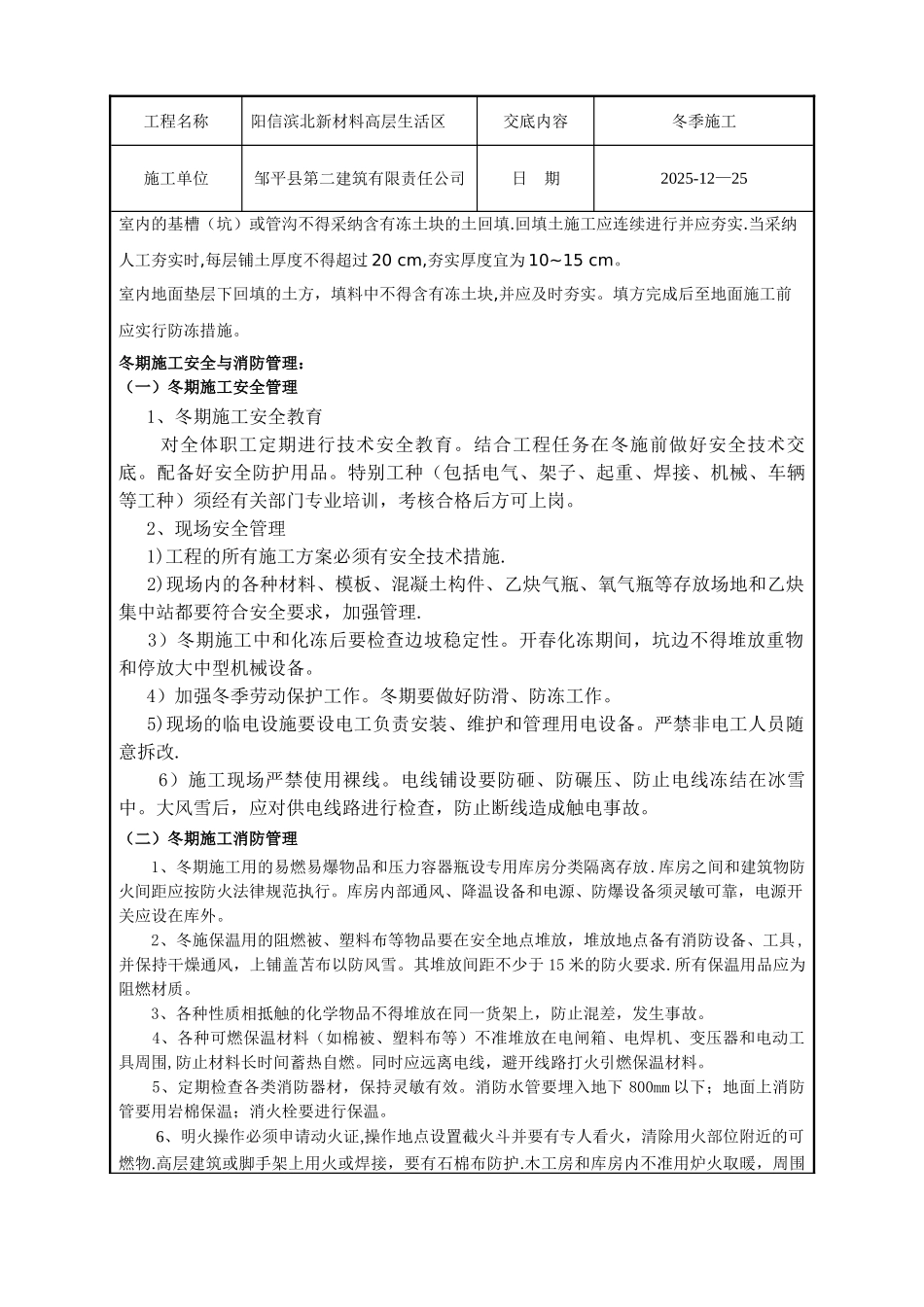

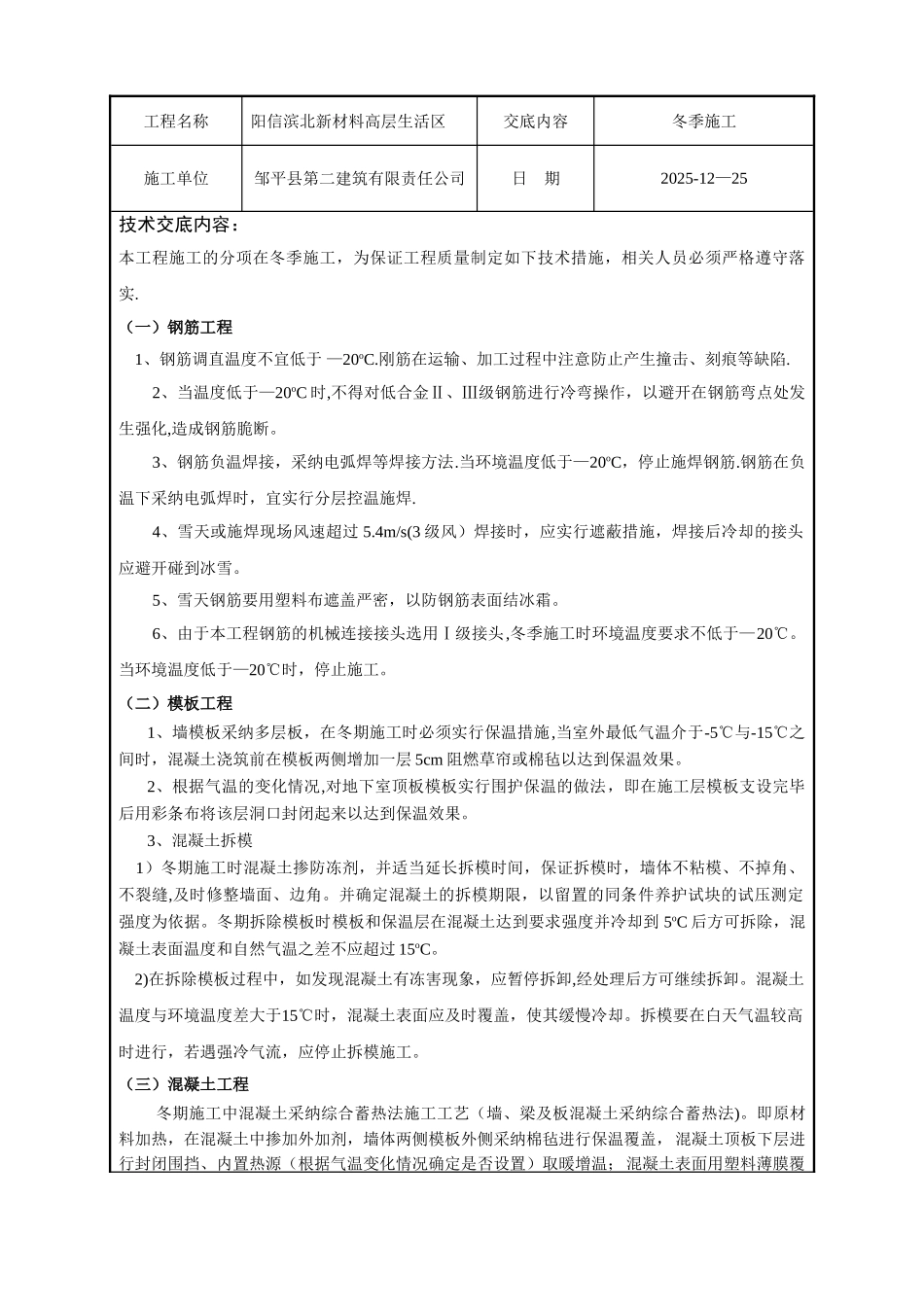

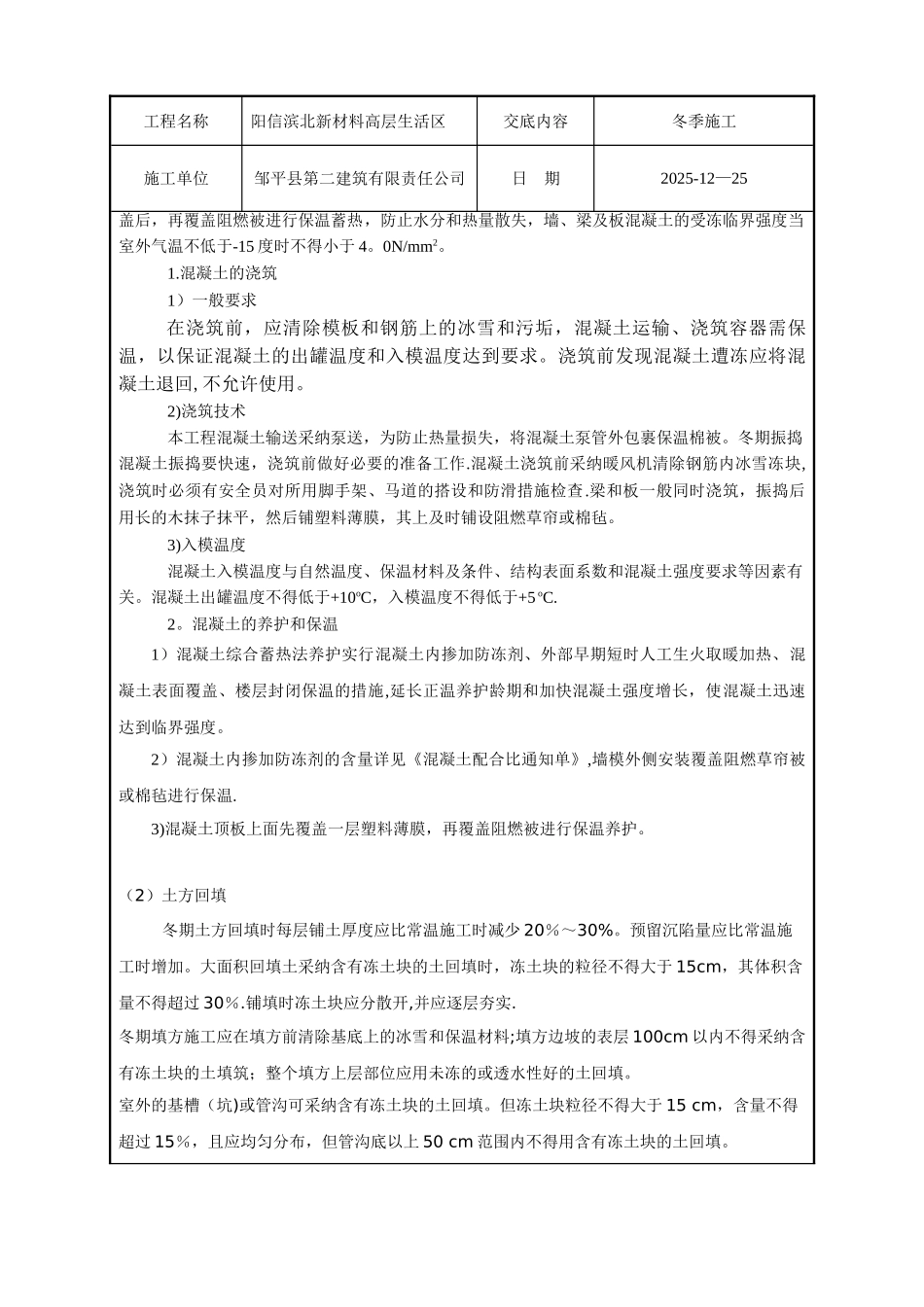

工程名称阳信滨北新材料高层生活区交底内容冬季施工施工单位邹平县第二建筑有限责任公司日 期2025-12—25技术交底内容:本工程施工的分项在冬季施工,为保证工程质量制定如下技术措施,相关人员必须严格遵守落实.(一)钢筋工程 1、钢筋调直温度不宜低于 —20oC.刚筋在运输、加工过程中注意防止产生撞击、刻痕等缺陷.2、当温度低于—20oC 时,不得对低合金Ⅱ、Ⅲ级钢筋进行冷弯操作,以避开在钢筋弯点处发生强化,造成钢筋脆断。3、钢筋负温焊接,采纳电弧焊等焊接方法.当环境温度低于—20oC,停止施焊钢筋.钢筋在负温下采纳电弧焊时,宜实行分层控温施焊.4、雪天或施焊现场风速超过 5.4m/s(3 级风)焊接时,应实行遮蔽措施,焊接后冷却的接头应避开碰到冰雪。5、雪天钢筋要用塑料布遮盖严密,以防钢筋表面结冰霜。6、由于本工程钢筋的机械连接接头选用Ⅰ级接头,冬季施工时环境温度要求不低于—20℃。当环境温度低于—20℃时,停止施工。(二)模板工程1、墙模板采纳多层板,在冬期施工时必须实行保温措施,当室外最低气温介于-5℃与-15℃之间时,混凝土浇筑前在模板两侧增加一层 5cm 阻燃草帘或棉毡以达到保温效果。2、根据气温的变化情况,对地下室顶板模板实行围护保温的做法,即在施工层模板支设完毕后用彩条布将该层洞口封闭起来以达到保温效果。 3、混凝土拆模 1)冬期施工时混凝土掺防冻剂,并适当延长拆模时间,保证拆模时,墙体不粘模、不掉角、不裂缝,及时修整墙面、边角。并确定混凝土的拆模期限,以留置的同条件养护试块的试压测定强度为依据。冬期拆除模板时模板和保温层在混凝土达到要求强度并冷却到 5oC 后方可拆除,混凝土表面温度和自然气温之差不应超过 15oC。 2)在拆除模板过程中,如发现混凝土有冻害现象,应暂停拆卸,经处理后方可继续拆卸。混凝土温度与环境温度差大于15℃时,混凝土表面应及时覆盖,使其缓慢冷却。拆模要在白天气温较高时进行,若遇强冷气流,应停止拆模施工。(三)混凝土工程冬期施工中混凝土采纳综合蓄热法施工工艺(墙、梁及板混凝土采纳综合蓄热法)。即原材料加热,在混凝土中掺加外加剂,墙体两侧模板外侧采纳棉毡进行保温覆盖,混凝土顶板下层进行封闭围挡、内置热源(根据气温变化情况确定是否设置)取暖增温;混凝土表面用塑料薄膜覆工程名称阳信滨北新材料高层生活区交底内容冬季施工施工单位邹平县第二建筑有限责任公司日 期2025-12—25盖后,再覆盖阻燃被进行保温蓄热,防止水分和热...
