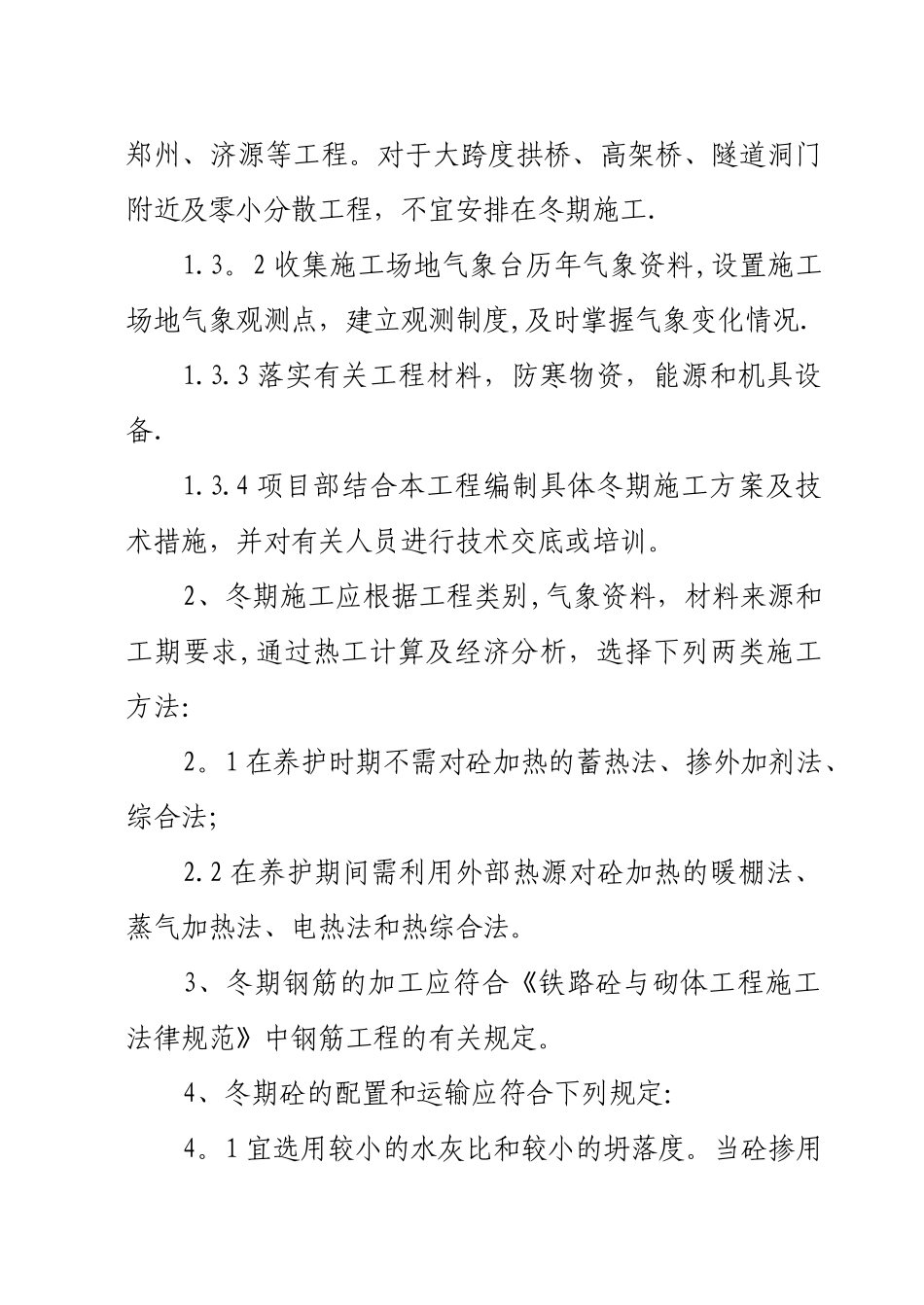

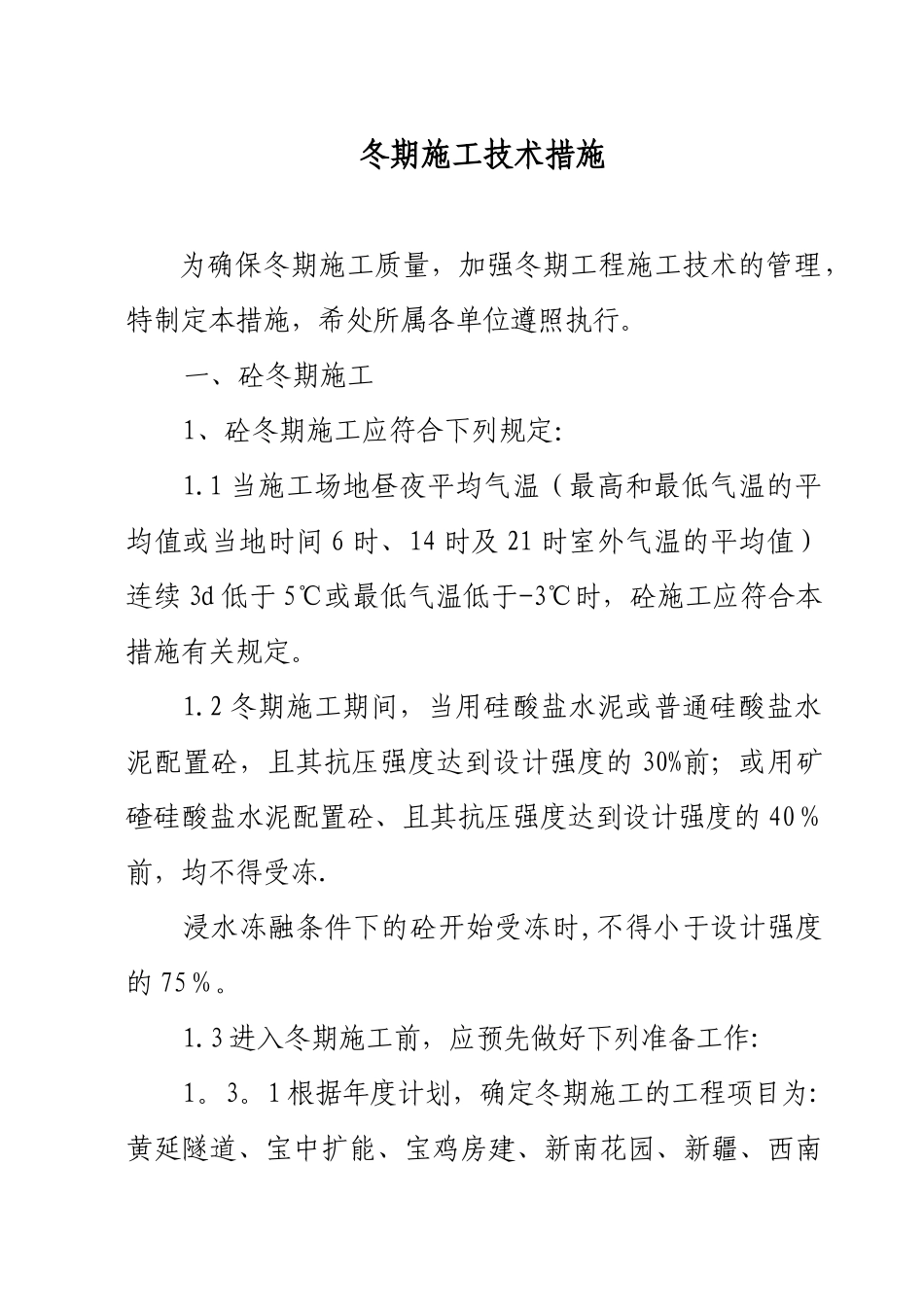

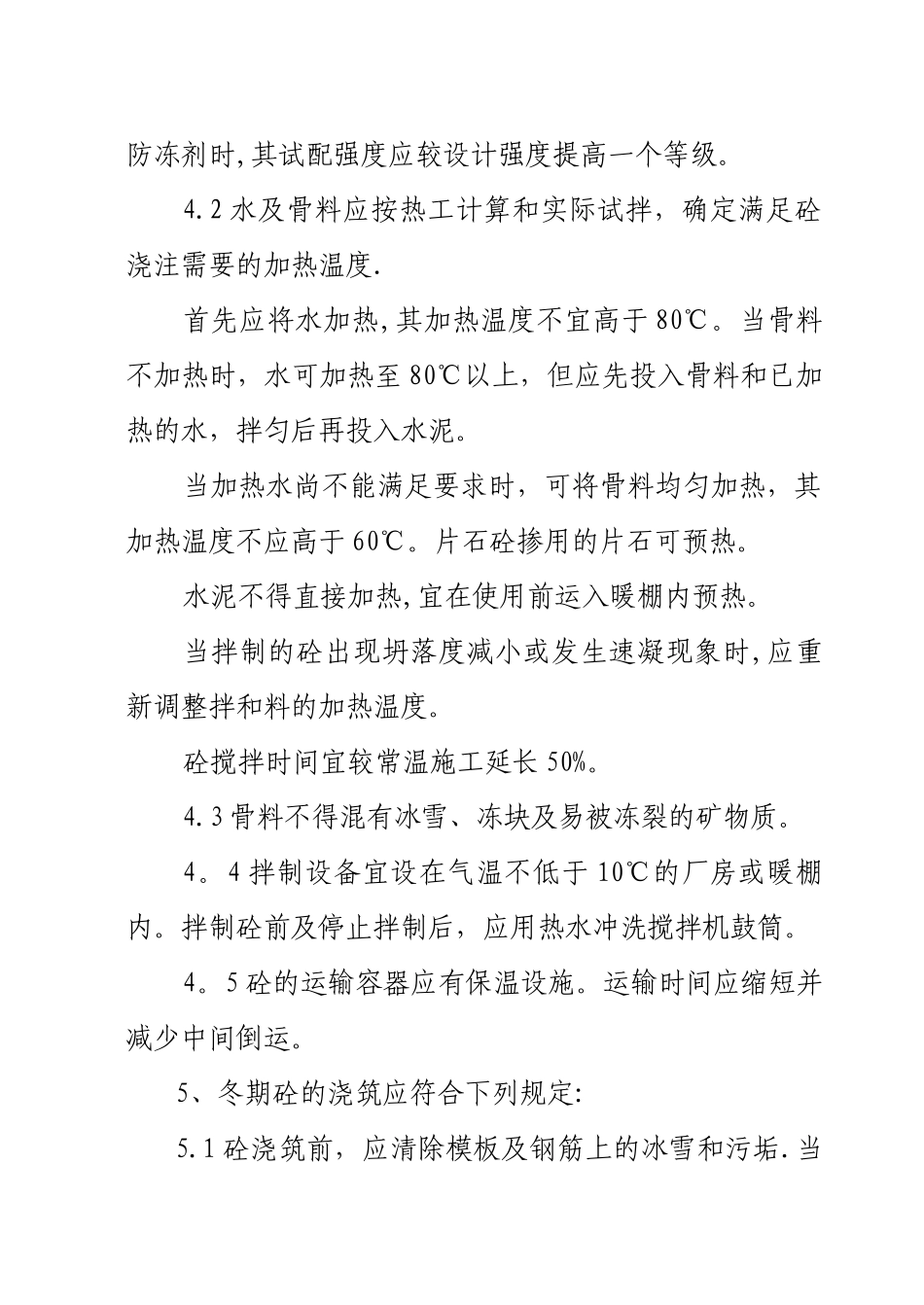

冬期施工技术措施为确保冬期施工质量,加强冬期工程施工技术的管理,特制定本措施,希处所属各单位遵照执行。一、砼冬期施工1、砼冬期施工应符合下列规定:1.1 当施工场地昼夜平均气温(最高和最低气温的平均值或当地时间 6 时、14 时及 21 时室外气温的平均值)连续 3d 低于 5℃或最低气温低于-3℃时,砼施工应符合本措施有关规定。1.2 冬期施工期间,当用硅酸盐水泥或普通硅酸盐水泥配置砼,且其抗压强度达到设计强度的 30%前;或用矿碴硅酸盐水泥配置砼、且其抗压强度达到设计强度的 40%前,均不得受冻.浸水冻融条件下的砼开始受冻时,不得小于设计强度的 75%。1.3 进入冬期施工前,应预先做好下列准备工作:1。3。1 根据年度计划,确定冬期施工的工程项目为:黄延隧道、宝中扩能、宝鸡房建、新南花园、新疆、西南郑州、济源等工程。对于大跨度拱桥、高架桥、隧道洞门附近及零小分散工程,不宜安排在冬期施工.1.3。2 收集施工场地气象台历年气象资料,设置施工场地气象观测点,建立观测制度,及时掌握气象变化情况.1.3.3 落实有关工程材料,防寒物资,能源和机具设备.1.3.4 项目部结合本工程编制具体冬期施工方案及技术措施,并对有关人员进行技术交底或培训。2、冬期施工应根据工程类别,气象资料,材料来源和工期要求,通过热工计算及经济分析,选择下列两类施工方法:2。1 在养护时期不需对砼加热的蓄热法、掺外加剂法、综合法;2.2 在养护期间需利用外部热源对砼加热的暖棚法、蒸气加热法、电热法和热综合法。3、冬期钢筋的加工应符合《铁路砼与砌体工程施工法律规范》中钢筋工程的有关规定。4、冬期砼的配置和运输应符合下列规定:4。1 宜选用较小的水灰比和较小的坍落度。当砼掺用防冻剂时,其试配强度应较设计强度提高一个等级。4.2 水及骨料应按热工计算和实际试拌,确定满足砼浇注需要的加热温度.首先应将水加热,其加热温度不宜高于 80℃。当骨料不加热时,水可加热至 80℃以上,但应先投入骨料和已加热的水,拌匀后再投入水泥。当加热水尚不能满足要求时,可将骨料均匀加热,其加热温度不应高于 60℃。片石砼掺用的片石可预热。水泥不得直接加热,宜在使用前运入暖棚内预热。当拌制的砼出现坍落度减小或发生速凝现象时,应重新调整拌和料的加热温度。砼搅拌时间宜较常温施工延长 50%。4.3 骨料不得混有冰雪、冻块及易被冻裂的矿物质。4。4 拌制设备宜设在气温不低于 10℃的厂房或暖棚内。拌制砼前及停止拌制后,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬季施工技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
