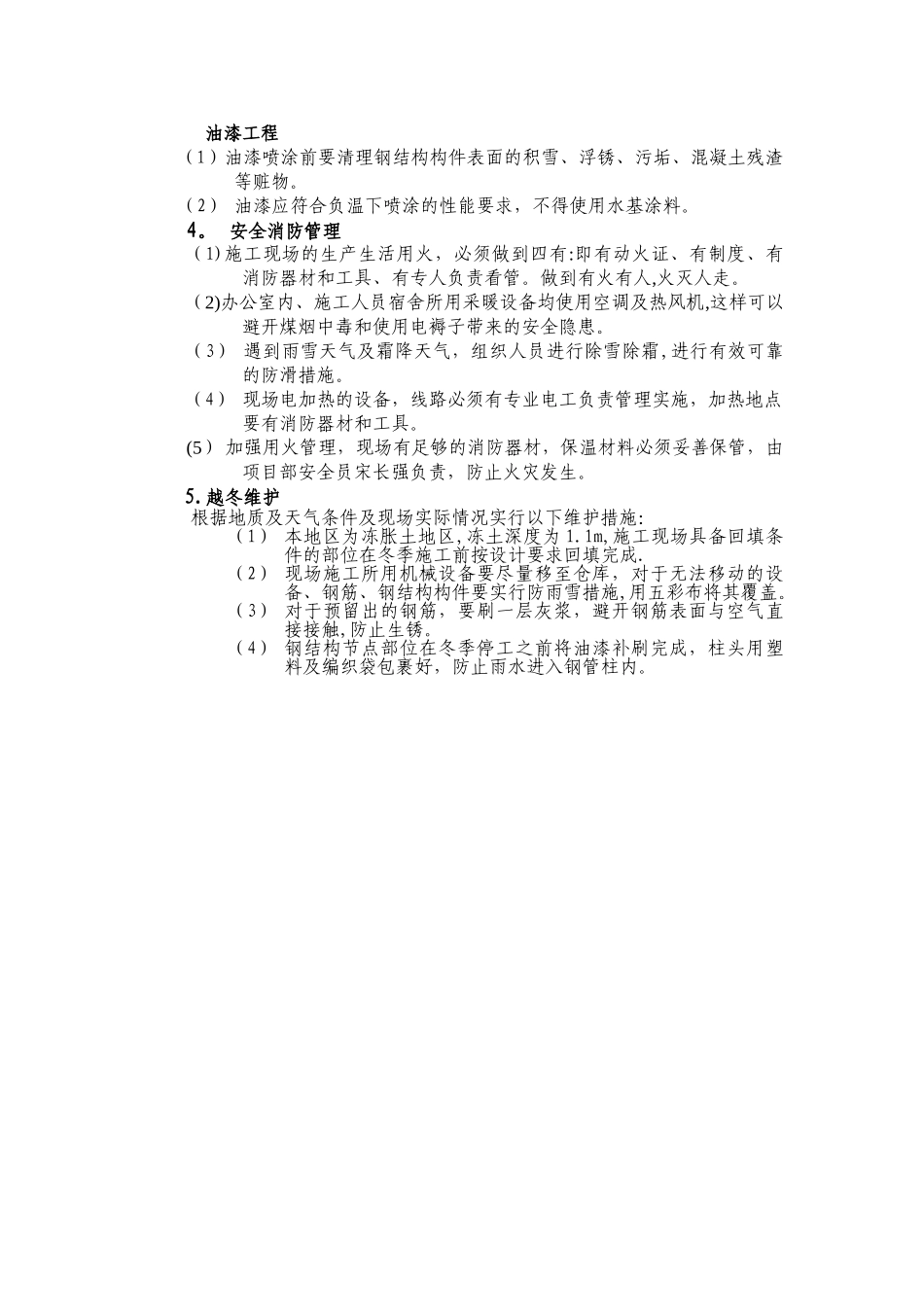

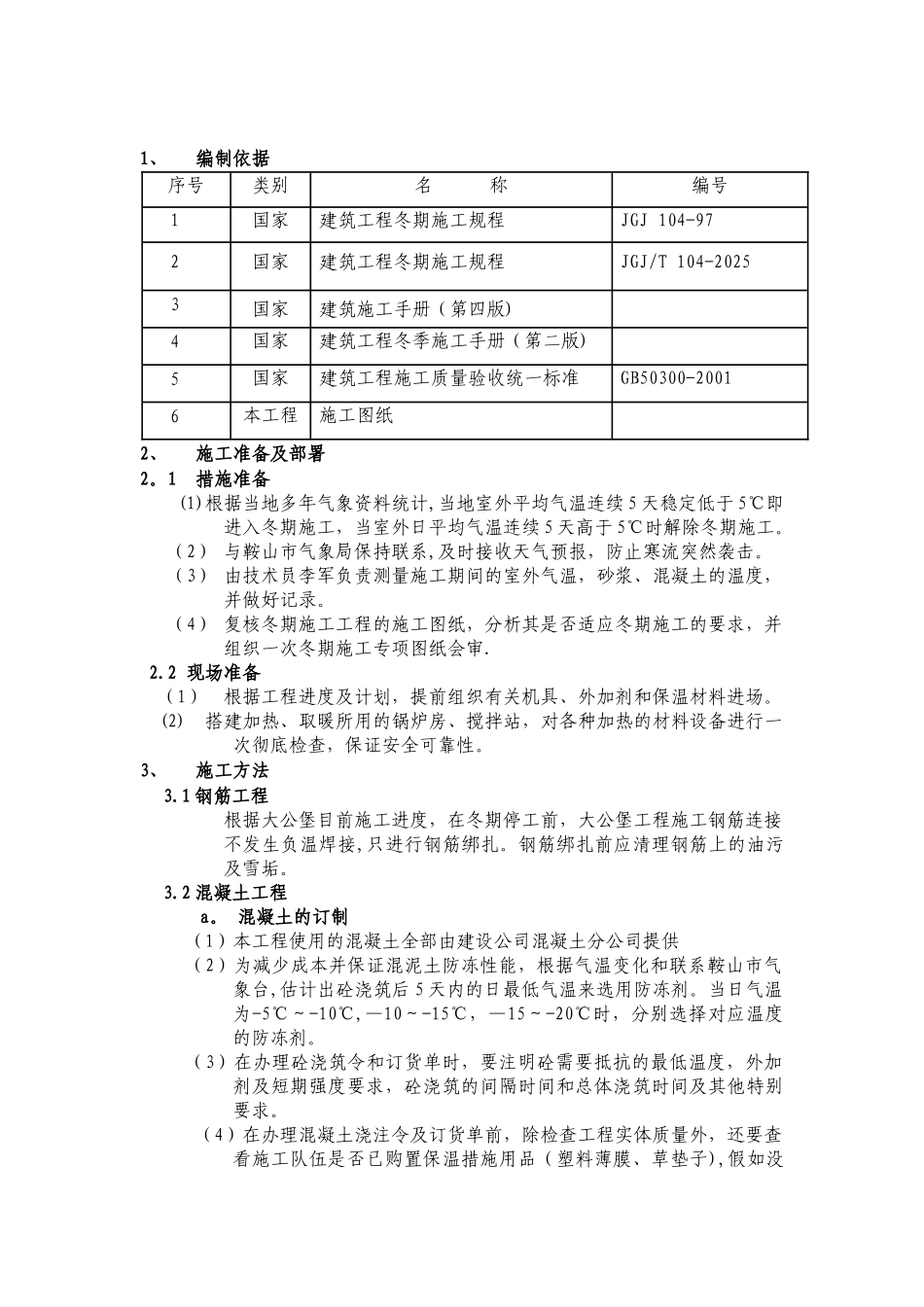

1、编制依据序号类别名 称编号1国家建筑工程冬期施工规程JGJ 104-972国家建筑工程冬期施工规程JGJ/T 104-20253国家建筑施工手册(第四版)4国家建筑工程冬季施工手册(第二版)5国家建筑工程施工质量验收统一标准GB50300-20016本工程施工图纸2、施工准备及部署2
1 措施准备(1)根据当地多年气象资料统计,当地室外平均气温连续 5 天稳定低于 5℃即进入冬期施工,当室外日平均气温连续 5 天高于 5℃时解除冬期施工
(2) 与鞍山市气象局保持联系,及时接收天气预报,防止寒流突然袭击
(3) 由技术员李军负责测量施工期间的室外气温,砂浆、混凝土的温度,并做好记录
(4) 复核冬期施工工程的施工图纸,分析其是否适应冬期施工的要求,并组织一次冬期施工专项图纸会审
2 现场准备 (1) 根据工程进度及计划,提前组织有关机具、外加剂和保温材料进场
(2) 搭建加热、取暖所用的锅炉房、搅拌站,对各种加热的材料设备进行一次彻底检查,保证安全可靠性
3、施工方法3
1 钢筋工程根据大公堡目前施工进度,在冬期停工前,大公堡工程施工钢筋连接不发生负温焊接,只进行钢筋绑扎
钢筋绑扎前应清理钢筋上的油污及雪垢

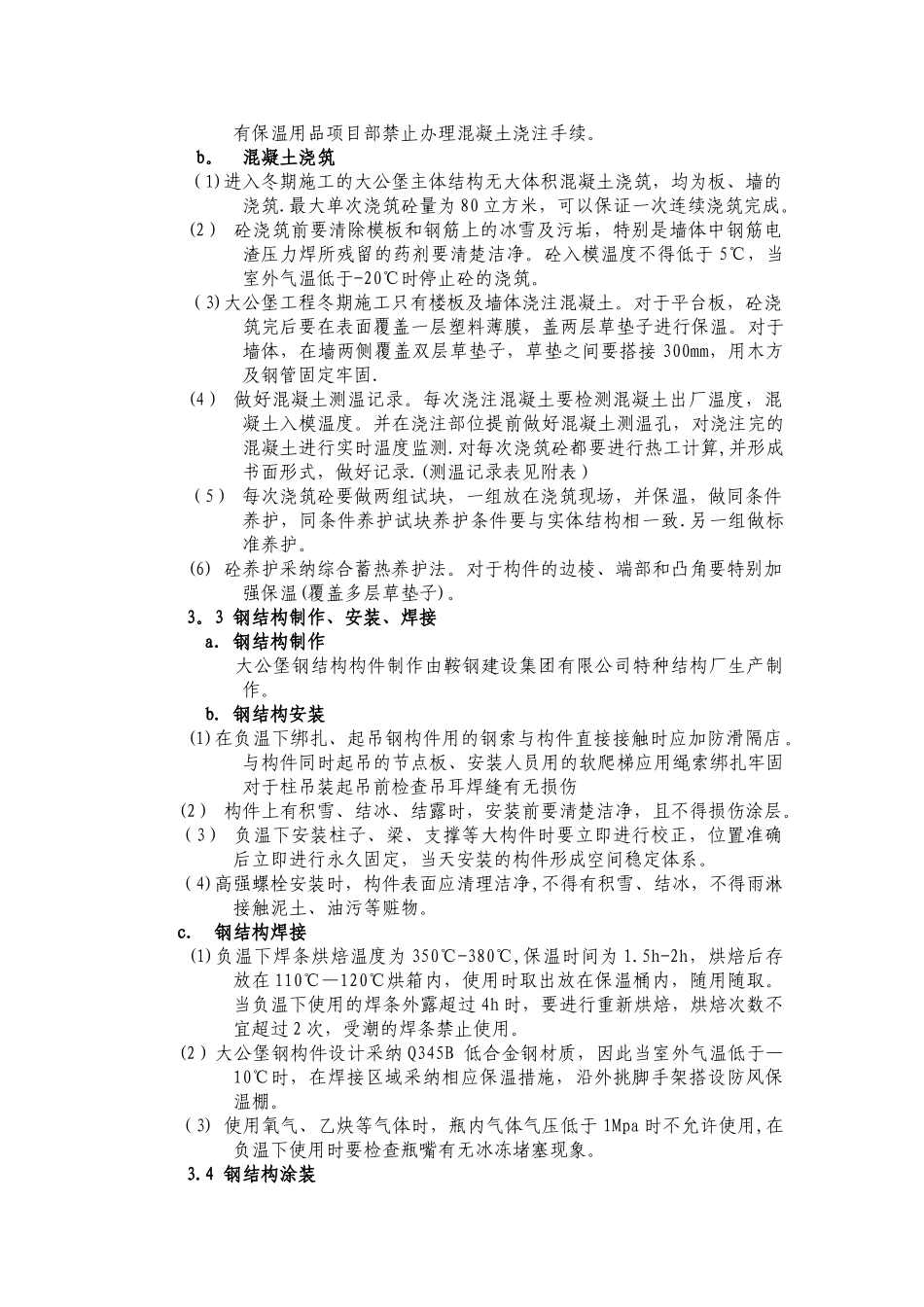

2 混凝土工程a
混凝土的订制(1)本工程使用的混凝土全部由建设公司混凝土分公司提供(2)为减少成本并保证混泥土防冻性能,根据气温变化和联系鞍山市气象台,估计出砼浇筑后 5 天内的日最低气温来选用防冻剂
当日气温为-5℃~-10℃,—10~-15℃,—15~-20℃时,分别选择对应温度的防冻剂
(3)在办理砼浇筑令和订货单时,要注明砼需要抵抗的最低温度,外加剂及短期强度要求,砼浇筑的间隔时间和总体浇筑时间及其他特别要求
(4)在办理混凝土浇注令及订货单前,除检查工程实体质量外,还要查看施工队伍是否已购置保温措施用品(塑料薄膜、草垫子),假如没有保温用品
