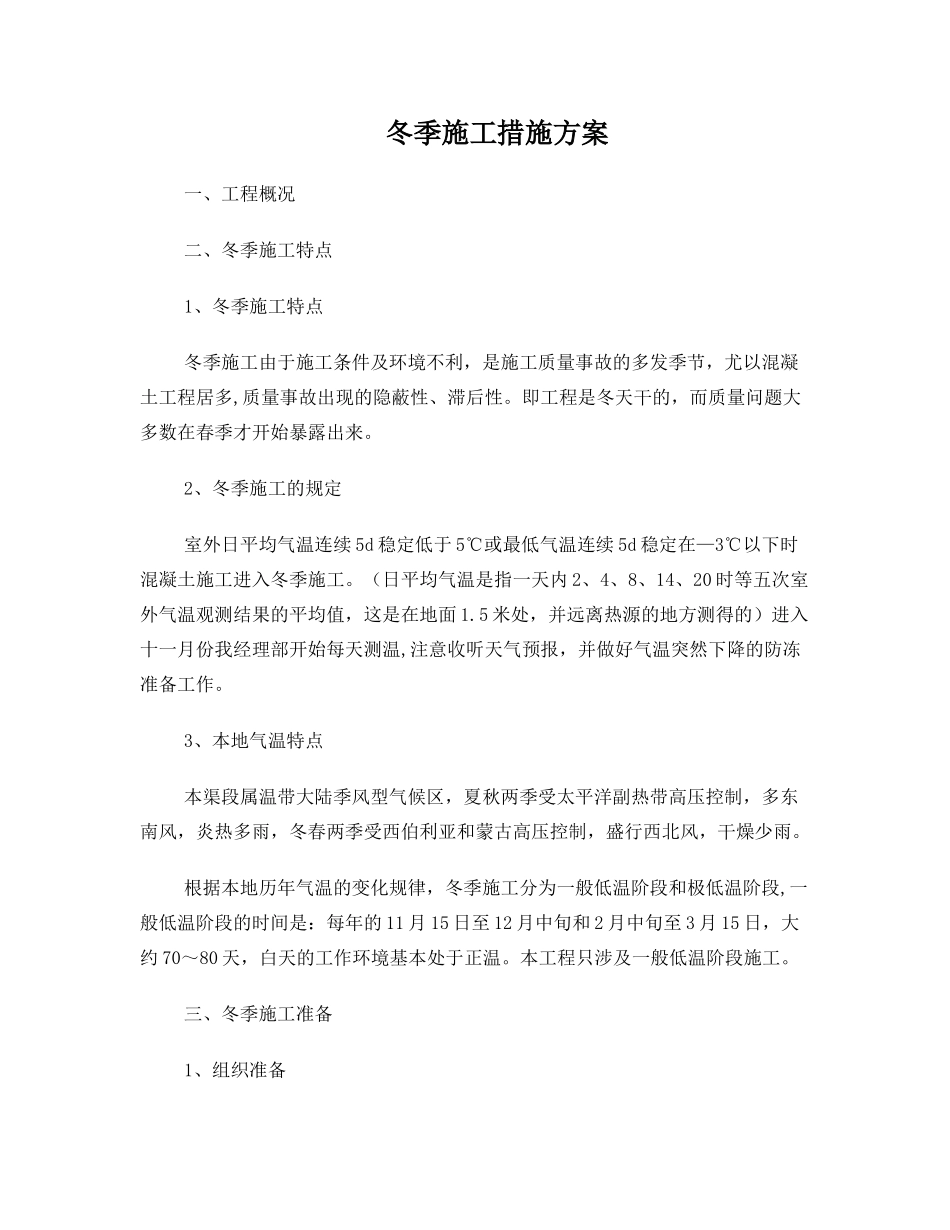

冬季施工措施方案一、工程概况二、冬季施工特点1、冬季施工特点冬季施工由于施工条件及环境不利,是施工质量事故的多发季节,尤以混凝土工程居多,质量事故出现的隐蔽性、滞后性
即工程是冬天干的,而质量问题大多数在春季才开始暴露出来
2、冬季施工的规定室外日平均气温连续 5d 稳定低于 5℃或最低气温连续 5d 稳定在—3℃以下时混凝土施工进入冬季施工
(日平均气温是指一天内 2、4、8、14、20 时等五次室外气温观测结果的平均值,这是在地面 1
5 米处,并远离热源的地方测得的)进入十一月份我经理部开始每天测温,注意收听天气预报,并做好气温突然下降的防冻准备工作
3、本地气温特点本渠段属温带大陆季风型气候区,夏秋两季受太平洋副热带高压控制,多东南风,炎热多雨,冬春两季受西伯利亚和蒙古高压控制,盛行西北风,干燥少雨
根据本地历年气温的变化规律,冬季施工分为一般低温阶段和极低温阶段,一般低温阶段的时间是:每年的 11 月 15 日至 12 月中旬和 2 月中旬至 3 月 15 日,大约 70~80 天,白天的工作环境基本处于正温
本工程只涉及一般低温阶段施工
三、冬季施工准备1、组织准备在入冬前组织专人编制冬季施工措施,编制的原则是:确保质量;经济合理,确实能缩短工期
进入冬季施工前,对掺加外加剂人员、测温、保温人员和火炉管理人员,专门组织技术业务培训,明确职责,经考试合格后方准上岗工作
及时接收天气预报,防止寒流突然袭击
安排专人测量施工期间的室外气温、混凝土及其骨料的温度,并作好记录
2、现场准备1 根据混凝土工程量提前组织有关机具、外加剂和保温材料进场
2 施工场地临时供水管道进行保温防冻
3 进场保温材料计划表进场保温材料计划表序号材料名称单位数量进场时间1毛毡m2502025
302塑料薄膜m21002025
303草帘子m2502025
304棉被个10
