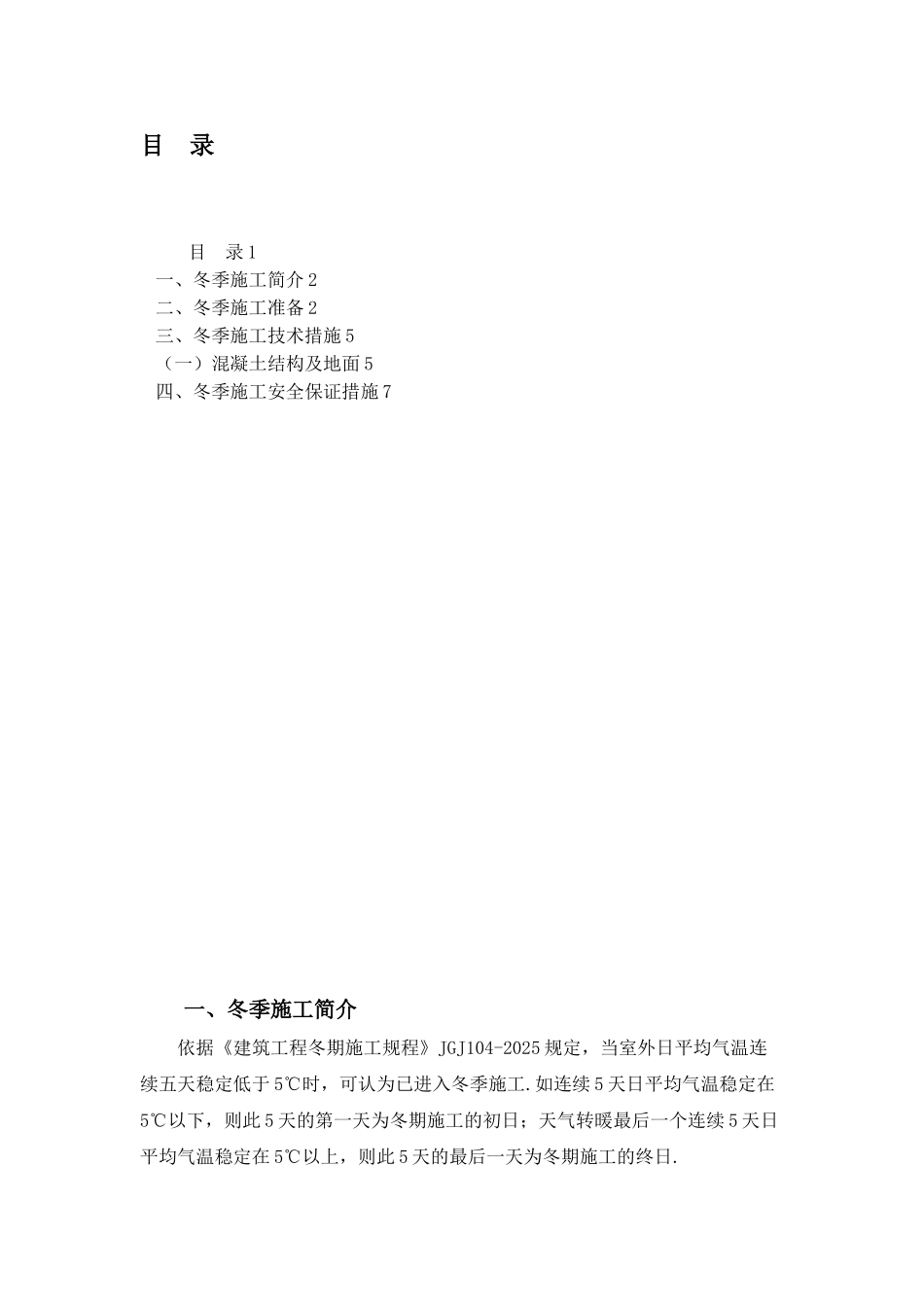

目 录目 录 1一、冬季施工简介 2二、冬季施工准备 2三、冬季施工技术措施 5(一)混凝土结构及地面 5四、冬季施工安全保证措施 7一、冬季施工简介依据《建筑工程冬期施工规程》JGJ104-2025 规定,当室外日平均气温连续五天稳定低于 5℃时,可认为已进入冬季施工
如连续 5 天日平均气温稳定在5℃以下,则此 5 天的第一天为冬期施工的初日;天气转暖最后一个连续 5 天日平均气温稳定在 5℃以上,则此 5 天的最后一天为冬期施工的终日
根据本工程总工期安排和现场实际情况确定,冬季期间施工的项目主要有:基坑开挖、承台及地梁混凝土浇筑作业

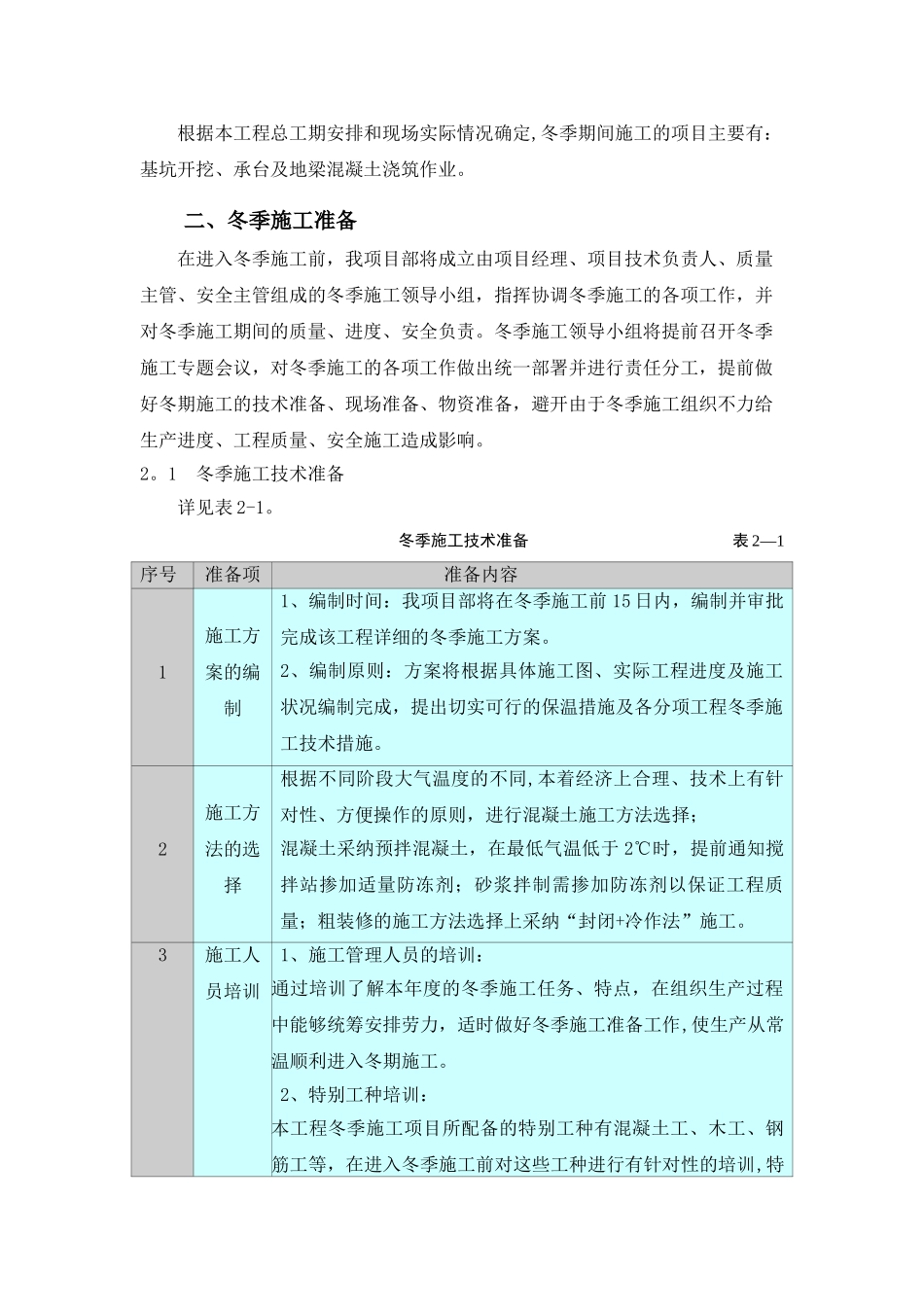

二、冬季施工准备在进入冬季施工前,我项目部将成立由项目经理、项目技术负责人、质量主管、安全主管组成的冬季施工领导小组,指挥协调冬季施工的各项工作,并对冬季施工期间的质量、进度、安全负责
冬季施工领导小组将提前召开冬季施工专题会议,对冬季施工的各项工作做出统一部署并进行责任分工,提前做好冬期施工的技术准备、现场准备、物资准备,避开由于冬季施工组织不力给生产进度、工程质量、安全施工造成影响
1 冬季施工技术准备详见表 2-1
冬季施工技术准备 表 2—1序号准备项目准备内容1施工方案的编制1、编制时间:我项目部将在冬季施工前 15 日内,编制并审批完成该工程详细的冬季施工方案
2、编制原则:方案将根据具体施工图、实际工程进度及施工状况编制完成,提出切实可行的保温措施及各分项工程冬季施工技术措施
2施工方法的选择根据不同阶段大气温度的不同,本着经济上合理、技术上有针对性、方便操作的原则,进行混凝土施工方法选择;混凝土采纳预拌混凝土,在最低气温低于 2℃时,提前通知搅拌站掺加适量防冻剂;砂浆拌制需掺加防冻剂以保证工程质量;粗装修的施工方法选择上采纳“封闭+冷作法”施工

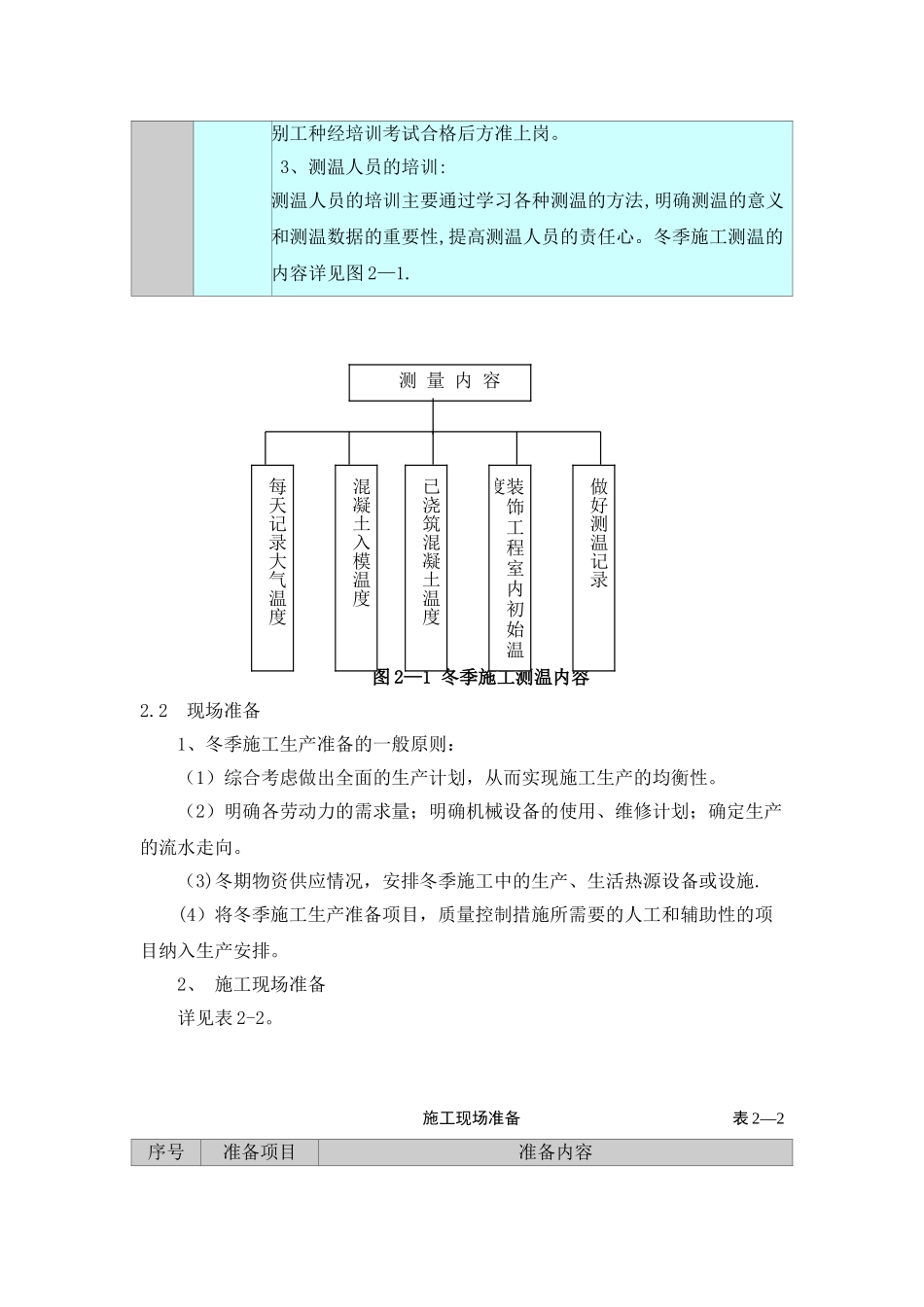

3施工人员培训1、施工管理人员的培训:通过培训了解本年度的冬季施工任务
