电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

冬季施工方案及施工保证措施49362

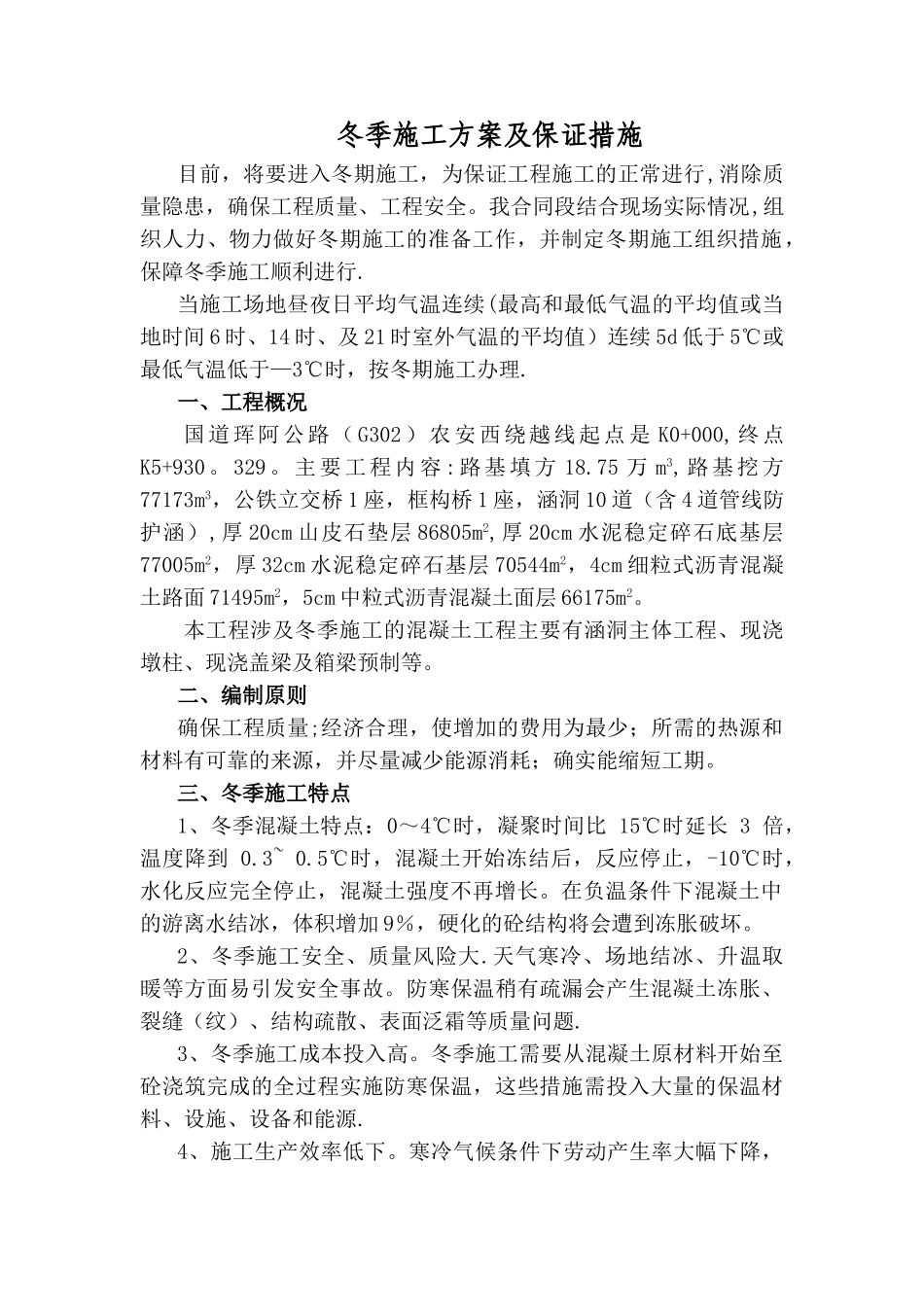

冬季施工方案及施工保证措施49362_第1页
1/13

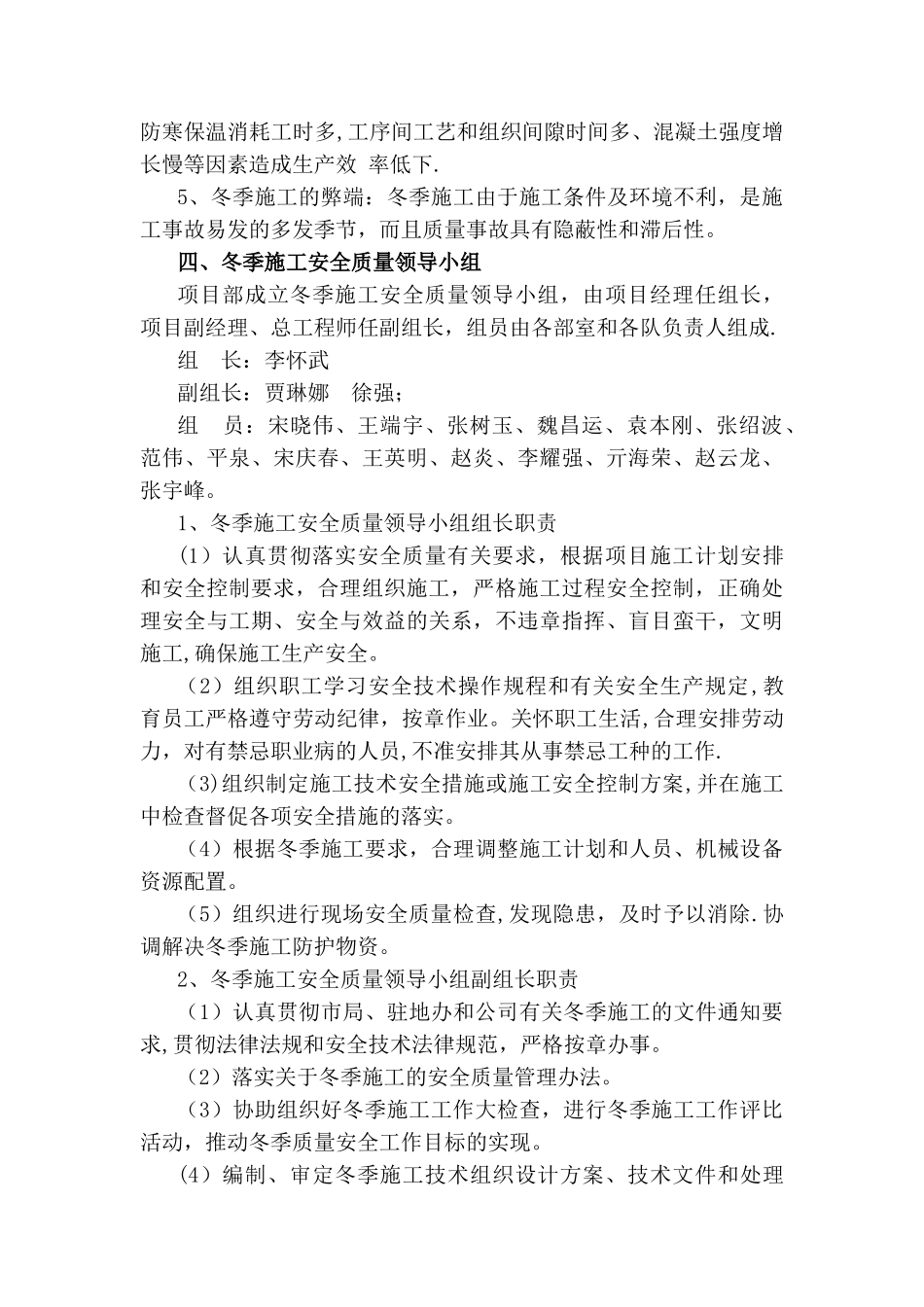

冬季施工方案及施工保证措施49362_第2页
2/13

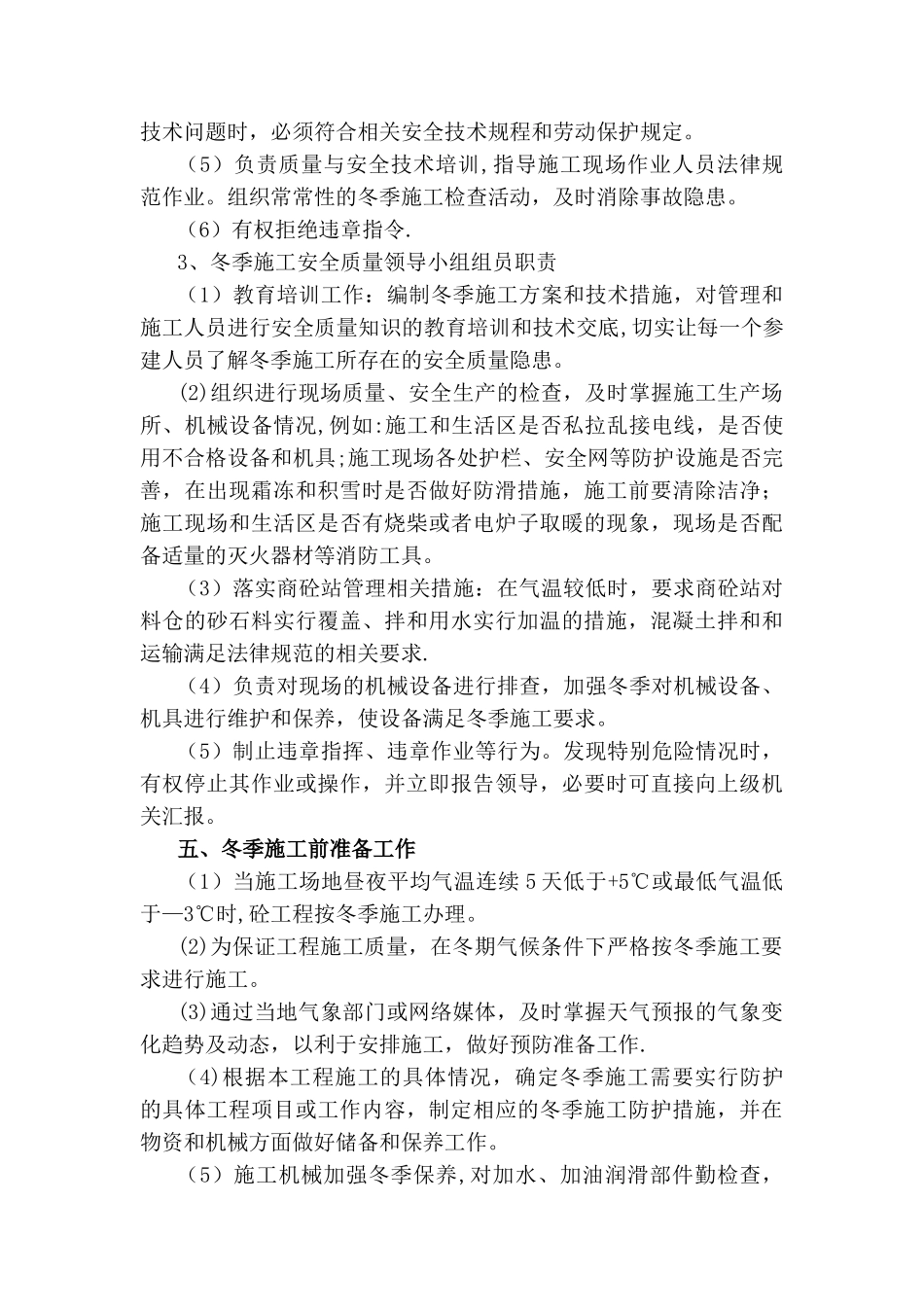

冬季施工方案及施工保证措施49362_第3页
3/13
冬季施工方案及保证措施目前,将要进入冬期施工,为保证工程施工的正常进行,消除质量隐患,确保工程质量、工程安全。我合同段结合现场实际情况,组织人力、物力做好冬期施工的准备工作,并制定冬期施工组织措施,保障冬季施工顺利进行.当施工场地昼夜日平均气温连续(最高和最低气温的平均值或当地时间 6 时、14 时、及 21 时室外气温的平均值)连续 5d 低于 5℃或最低气温低于—3℃时,按冬期施工办理.一、工程概况国道珲阿公路( G302)农安西绕越线起点 是 K0+000,终点K5+930 。 329 。 主 要 工 程 内 容 : 路 基 填 方 18.75 万 m3, 路 基 挖 方77173m3,公铁立交桥 1 座,框构桥 1 座,涵洞 10 道(含 4 道管线防护涵),厚 20cm 山皮石垫层 86805m2,厚 20cm 水泥稳定碎石底基层77005m2,厚 32cm 水泥稳定碎石基层 70544m2,4cm 细粒式沥青混凝土路面 71495m2,5cm 中粒式沥青混凝土面层 66175m2。本工程涉及冬季施工的混凝土工程主要有涵洞主体工程、现浇墩柱、现浇盖梁及箱梁预制等。二、编制原则确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期。三、冬季施工特点1、冬季混凝土特点:0~4℃时,凝聚时间比 15℃时延长 3 倍,温度降到 0.3~ 0.5℃时,混凝土开始冻结后,反应停止,-10℃时,水化反应完全停止,混凝土强度不再增长。在负温条件下混凝土中的游离水结冰,体积增加 9%,硬化的砼结构将会遭到冻胀破坏。 2、冬季施工安全、质量风险大.天气寒冷、场地结冰、升温取暖等方面易引发安全事故。防寒保温稍有疏漏会产生混凝土冻胀、裂缝(纹)、结构疏散、表面泛霜等质量问题.3、冬季施工成本投入高。冬季施工需要从混凝土原材料开始至砼浇筑完成的全过程实施防寒保温,这些措施需投入大量的保温材料、设施、设备和能源. 4、施工生产效率低下。寒冷气候条件下劳动产生率大幅下降,防寒保温消耗工时多,工序间工艺和组织间隙时间多、混凝土强度增长慢等因素造成生产效 率低下. 5、冬季施工的弊端:冬季施工由于施工条件及环境不利,是施工事故易发的多发季节,而且质量事故具有隐蔽性和滞后性。四、冬季施工安全质量领导小组项目部成立冬季施工安全质量领导小组,由项目经理任组长,项目副经理、总工程师任副组长,组员由各部室和各队负责人组成.组 长:李怀武副组长:贾琳娜 徐强;组 员:宋晓伟、王端...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬季施工方案及施工保证措施49362

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
