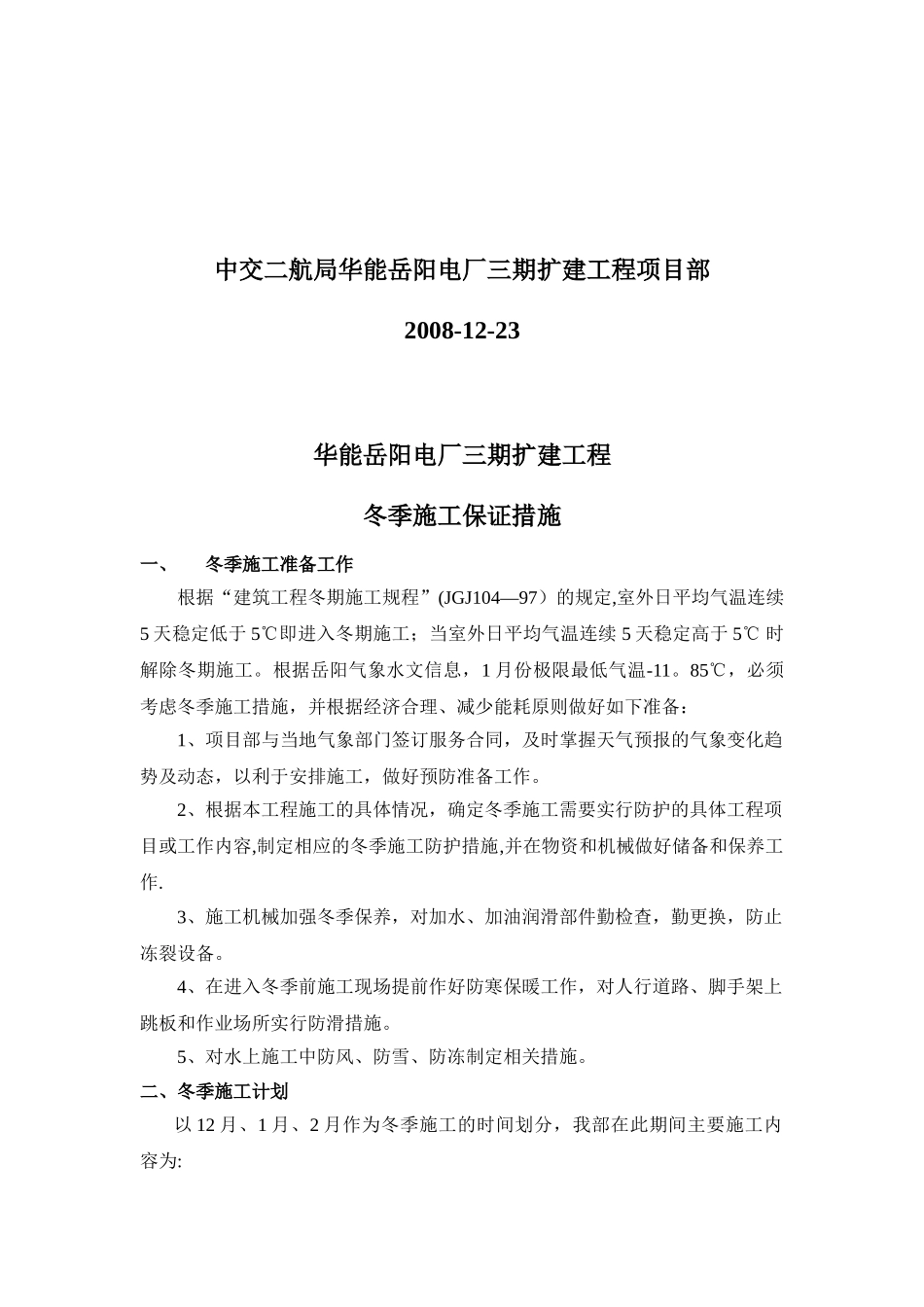

华能岳阳电厂三期扩建工程循环水泵房、取水头、顶管标段冬季施工保证措施编制:审核:审批:中交二航局华能岳阳电厂三期扩建工程项目部2008-12-23华能岳阳电厂三期扩建工程冬季施工保证措施一、冬季施工准备工作根据“建筑工程冬期施工规程”(JGJ104—97)的规定,室外日平均气温连续5 天稳定低于 5℃即进入冬期施工;当室外日平均气温连续 5 天稳定高于 5℃ 时解除冬期施工
根据岳阳气象水文信息,1 月份极限最低气温-11
85℃,必须考虑冬季施工措施,并根据经济合理、减少能耗原则做好如下准备:1、项目部与当地气象部门签订服务合同,及时掌握天气预报的气象变化趋势及动态,以利于安排施工,做好预防准备工作
2、根据本工程施工的具体情况,确定冬季施工需要实行防护的具体工程项目或工作内容,制定相应的冬季施工防护措施,并在物资和机械做好储备和保养工作
3、施工机械加强冬季保养,对加水、加油润滑部件勤检查,勤更换,防止冻裂设备
4、在进入冬季前施工现场提前作好防寒保暖工作,对人行道路、脚手架上跳板和作业场所实行防滑措施
5、对水上施工中防风、防雪、防冻制定相关措施

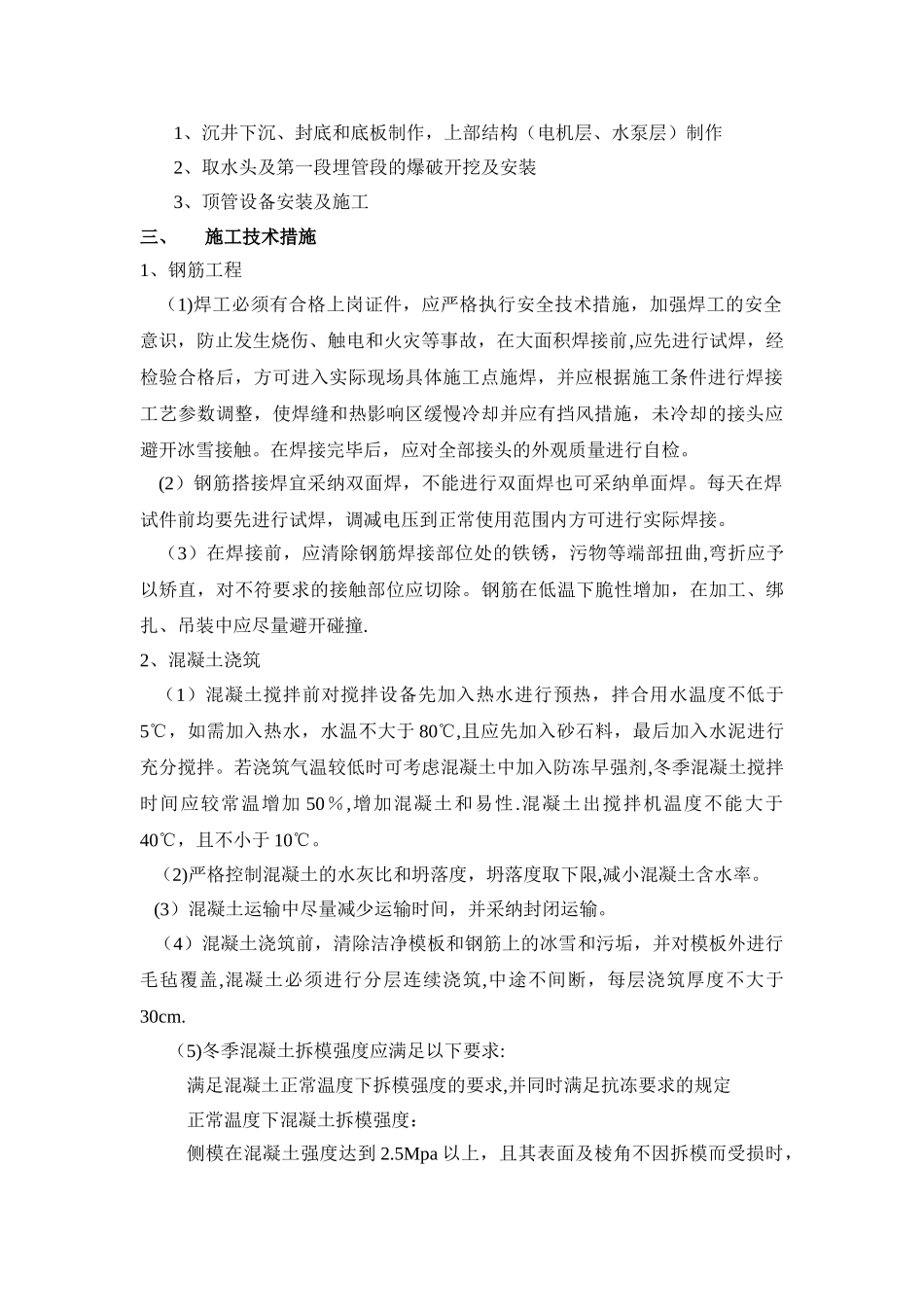

二、冬季施工计划以 12 月、1 月、2 月作为冬季施工的时间划分,我部在此期间主要施工内容为:1、沉井下沉、封底和底板制作,上部结构(电机层、水泵层)制作2、取水头及第一段埋管段的爆破开挖及安装3、顶管设备安装及施工三、施工技术措施1、钢筋工程(1)焊工必须有合格上岗证件,应严格执行安全技术措施,加强焊工的安全意识,防止发生烧伤、触电和火灾等事故,在大面积焊接前,应先进行试焊,经检验合格后,方可进入实际现场具体施工点施焊,并应根据施工条件进行焊接工艺参数调整,使焊缝和热影响区缓慢冷却并应有挡风措施,未冷却的接头应避开冰雪接触
在焊接完毕后,应对全部接头的外观质量进行自检
(2)钢筋搭接焊宜采纳双面焊,不能进行双面焊也可采纳
