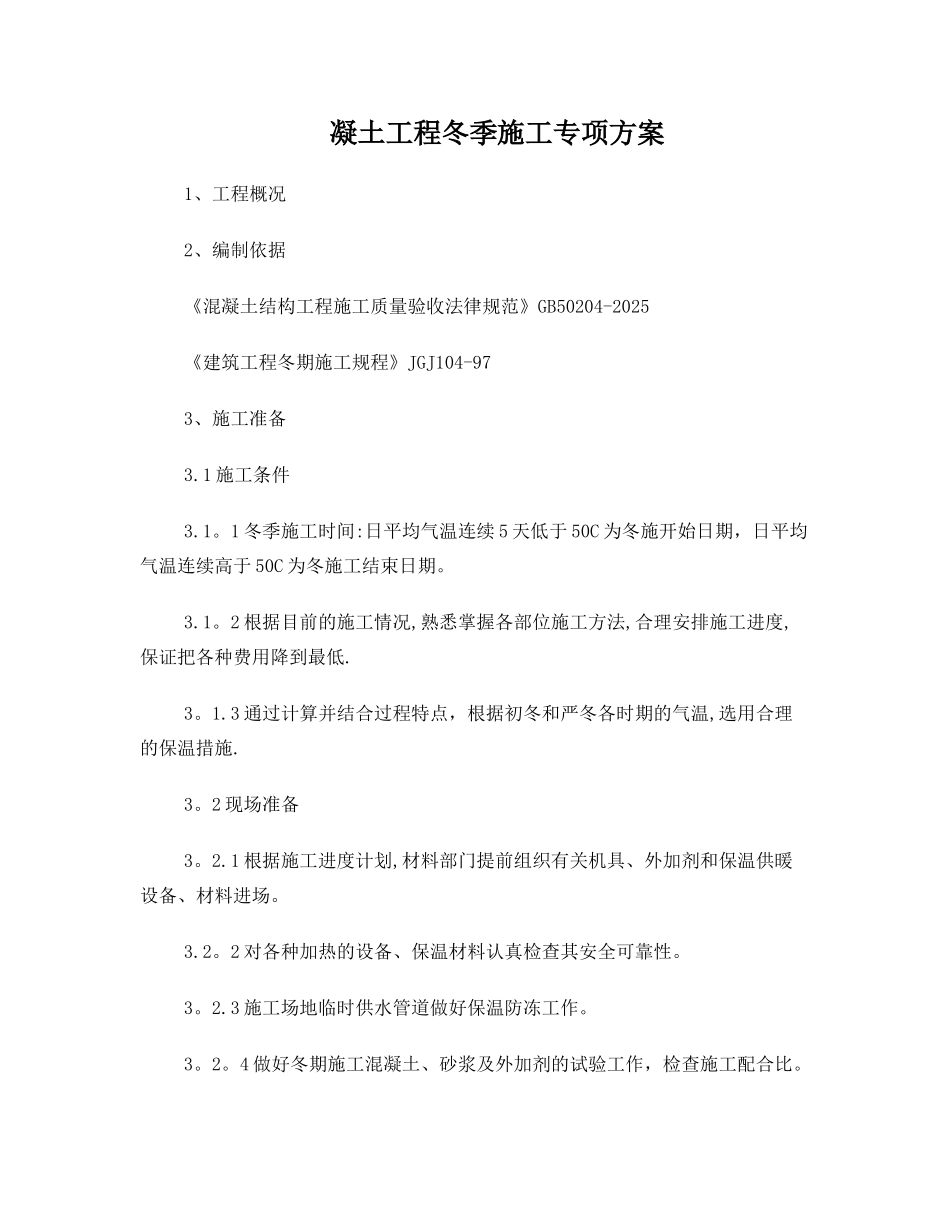

凝土工程冬季施工专项方案 1、工程概况 2、编制依据 《混凝土结构工程施工质量验收法律规范》GB50204-2025 《建筑工程冬期施工规程》JGJ104-97 3、施工准备 3
1 施工条件 3
1 冬季施工时间:日平均气温连续 5 天低于 50C 为冬施开始日期,日平均气温连续高于 50C 为冬施工结束日期
2 根据目前的施工情况,熟悉掌握各部位施工方法,合理安排施工进度,保证把各种费用降到最低
3 通过计算并结合过程特点,根据初冬和严冬各时期的气温,选用合理的保温措施
2 现场准备 3
1 根据施工进度计划,材料部门提前组织有关机具、外加剂和保温供暖设备、材料进场
2 对各种加热的设备、保温材料认真检查其安全可靠性
3 施工场地临时供水管道做好保温防冻工作
4 做好冬期施工混凝土、砂浆及外加剂的试验工作,检查施工配合比
3 组织实施 3

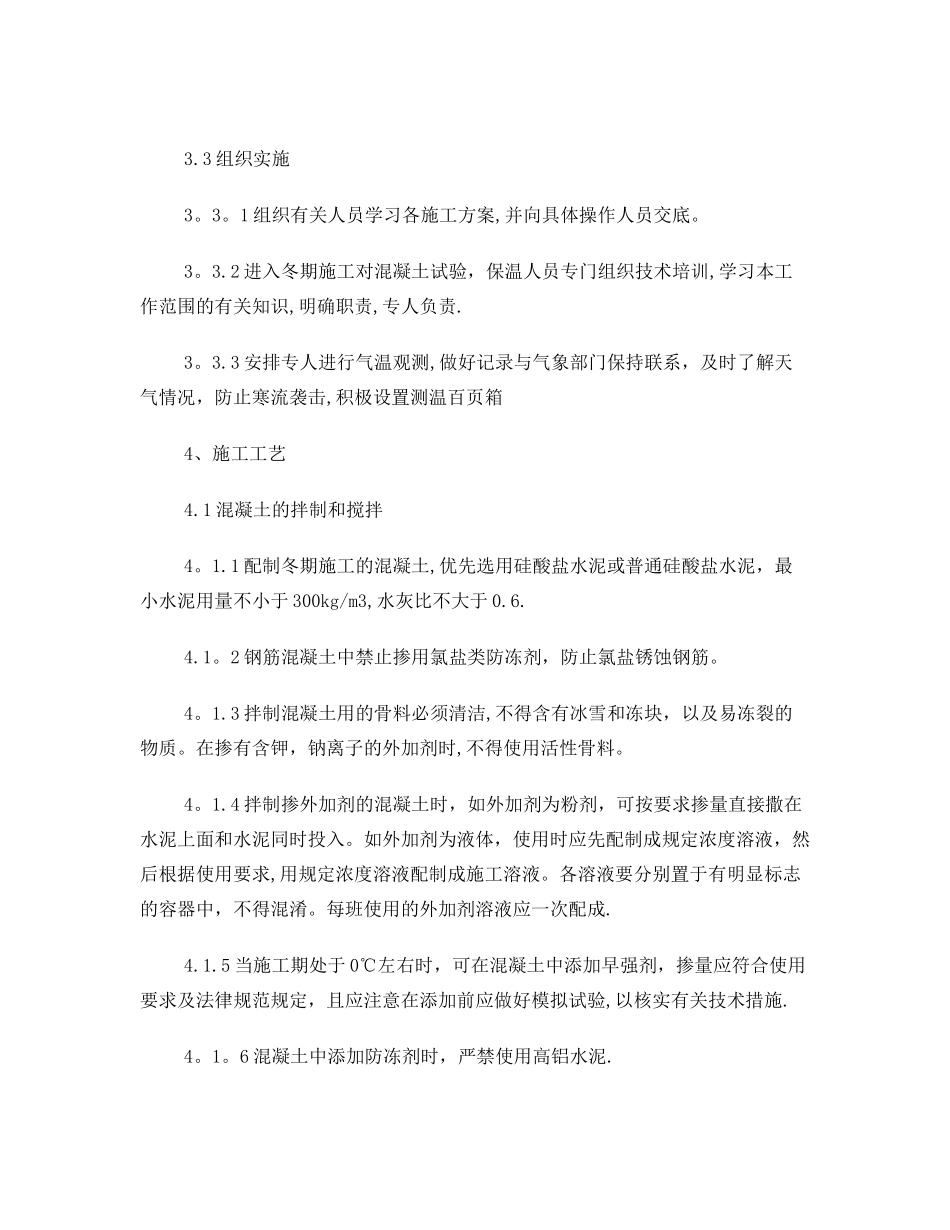

1 组织有关人员学习各施工方案,并向具体操作人员交底
2 进入冬期施工对混凝土试验,保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责
3 安排专人进行气温观测,做好记录与气象部门保持联系,及时了解天气情况,防止寒流袭击,积极设置测温百页箱 4、施工工艺 4
1 混凝土的拌制和搅拌 4

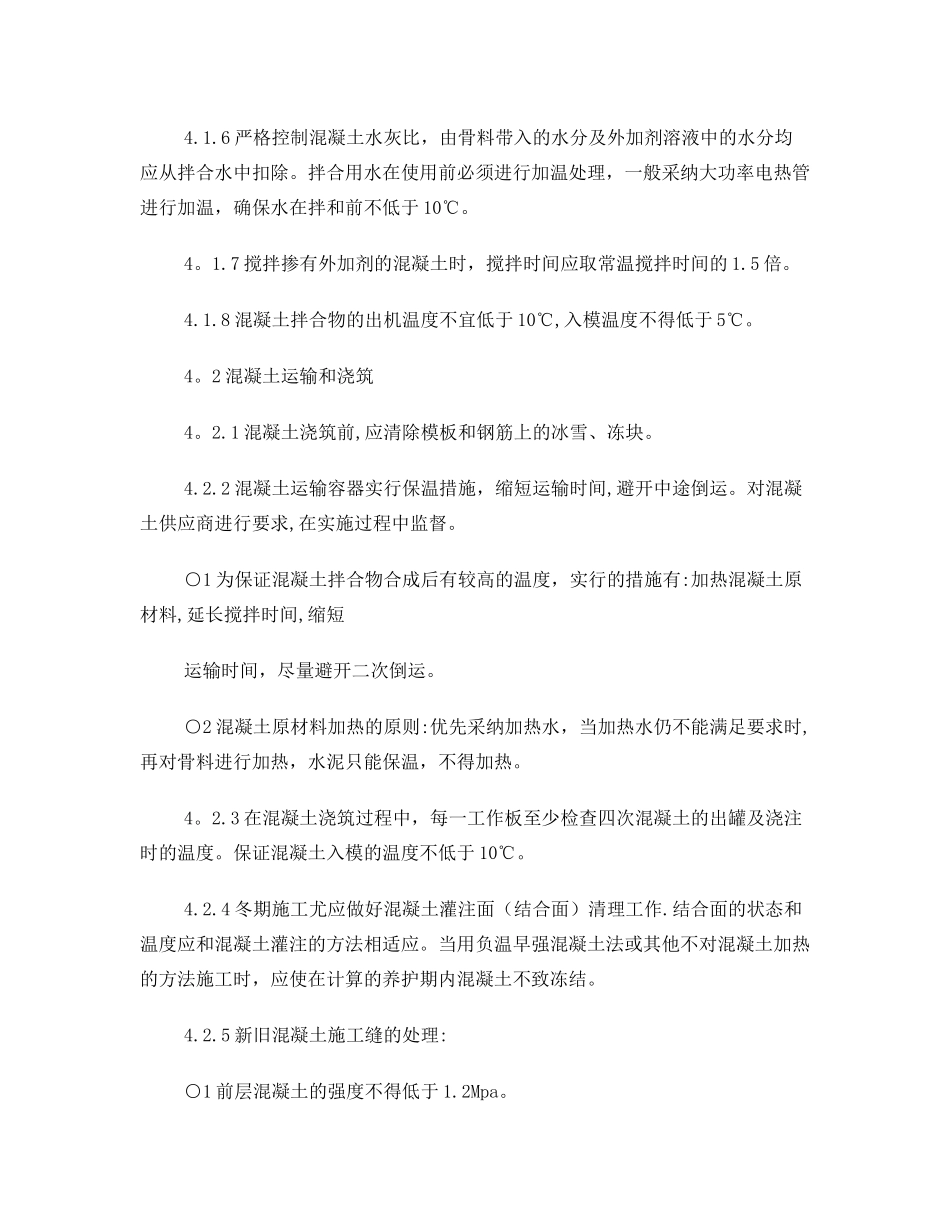

1 配制冬期施工的混凝土,优先选用硅酸盐水泥或普通硅酸盐水泥,最小水泥用量不小于 300kg/m3,水灰比不大于 0
2 钢筋混凝土中禁止掺用氯盐类防冻剂,防止氯盐锈蚀钢筋
3 拌制混凝土用的骨料必须清洁,不得含有冰雪和冻块,以及易冻裂的物质
在掺有含钾,钠离子的外加剂时,不得使用活性骨料
4 拌制掺外加剂的混凝土时,如外加剂为粉剂,可按要求掺量直接撒在水泥上面和水泥同时投入
如外加剂为液体,使用时应先
