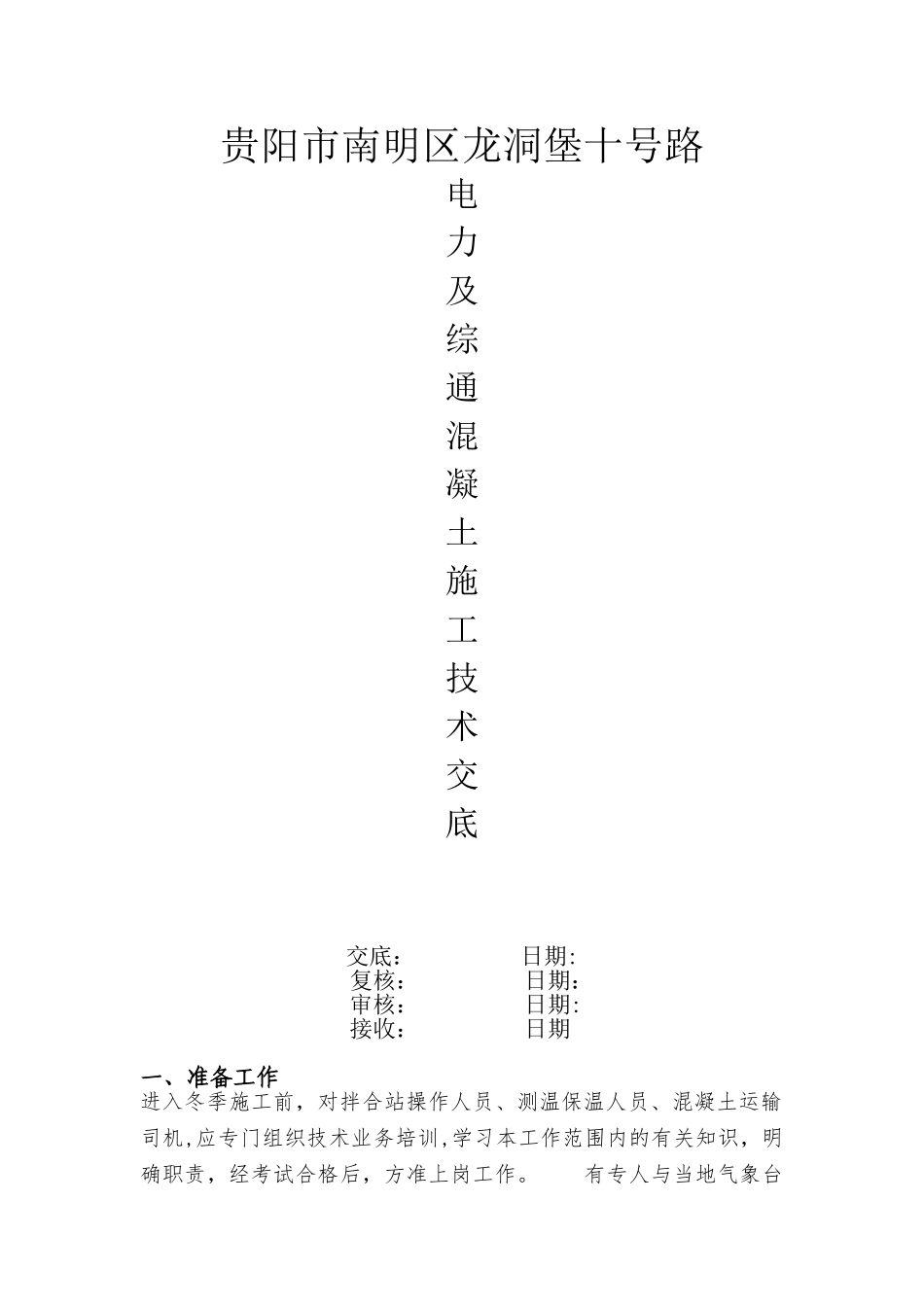

贵阳市南明区龙洞堡十号路电力及综通混凝土施工技术交底交底: 日期:复核: 日期:审核: 日期:接收: 日期一、准备工作进入冬季施工前,对拌合站操作人员、测温保温人员、混凝土运输司机,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作

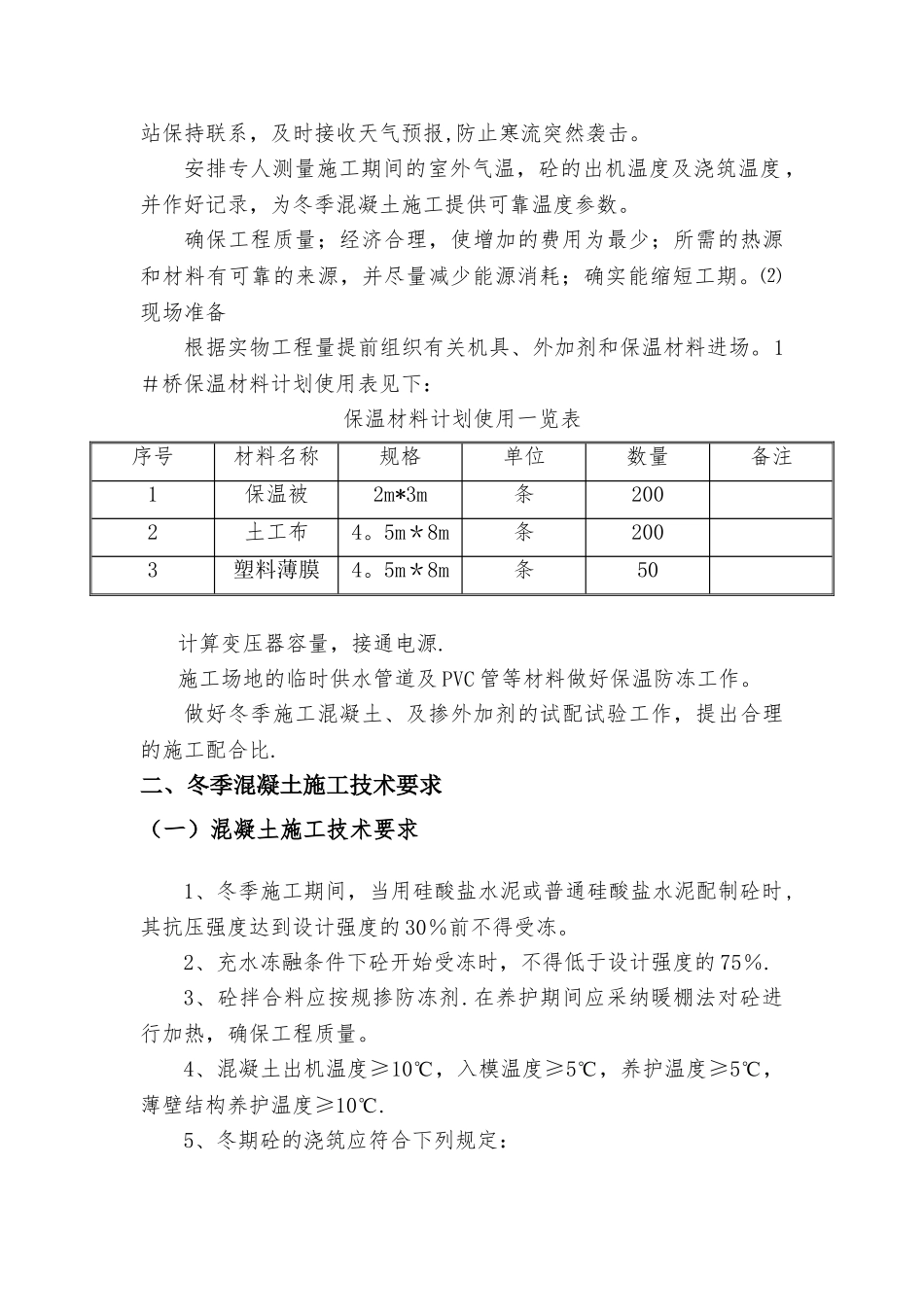

有专人与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击
安排专人测量施工期间的室外气温,砼的出机温度及浇筑温度,并作好记录,为冬季混凝土施工提供可靠温度参数
确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期
⑵现场准备根据实物工程量提前组织有关机具、外加剂和保温材料进场
1#桥保温材料计划使用表见下:保温材料计划使用一览表序号材料名称规格单位数量备注1保温被2m*3m条2002土工布4
5m*8m条2003塑料薄膜4
5m*8m条50计算变压器容量,接通电源
施工场地的临时供水管道及 PVC 管等材料做好保温防冻工作
做好冬季施工混凝土、及掺外加剂的试配试验工作,提出合理的施工配合比
二、冬季混凝土施工技术要求(一)混凝土施工技术要求1、冬季施工期间,当用硅酸盐水泥或普通硅酸盐水泥配制砼时,其抗压强度达到设计强度的 30%前不得受冻
2、充水冻融条件下砼开始受冻时,不得低于设计强度的 75%
3、砼拌合料应按规掺防冻剂
在养护期间应采纳暖棚法对砼进行加热,确保工程质量
4、混凝土出机温度≥10℃,入模温度≥5℃,养护温度≥5℃,薄壁结构养护温度≥10℃
5、冬期砼的浇筑应符合下列规定:① 砼浇筑前,应清除模板及钢筋上的冰雪和污垢
当环境温度低于-10℃时,应将直径大于或等于 25 mm 的钢筋和金属预埋件加热至正温
② 当旧砼面和外露钢筋(预埋件)暴露在冷空气中时,应对距离新旧砼施工缝 1
5m 范围内
旧砼和长度在 1

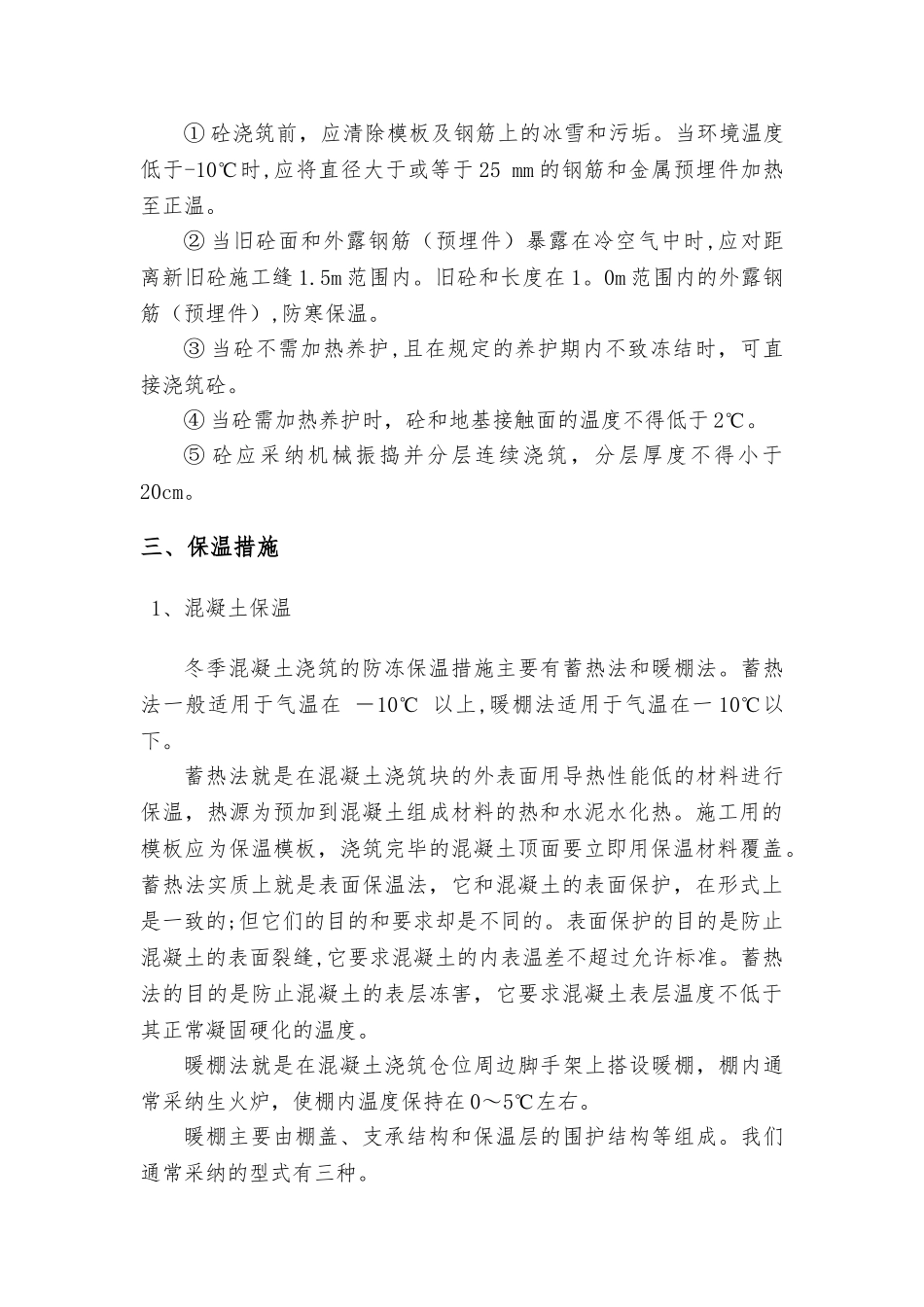

0m 范围内
