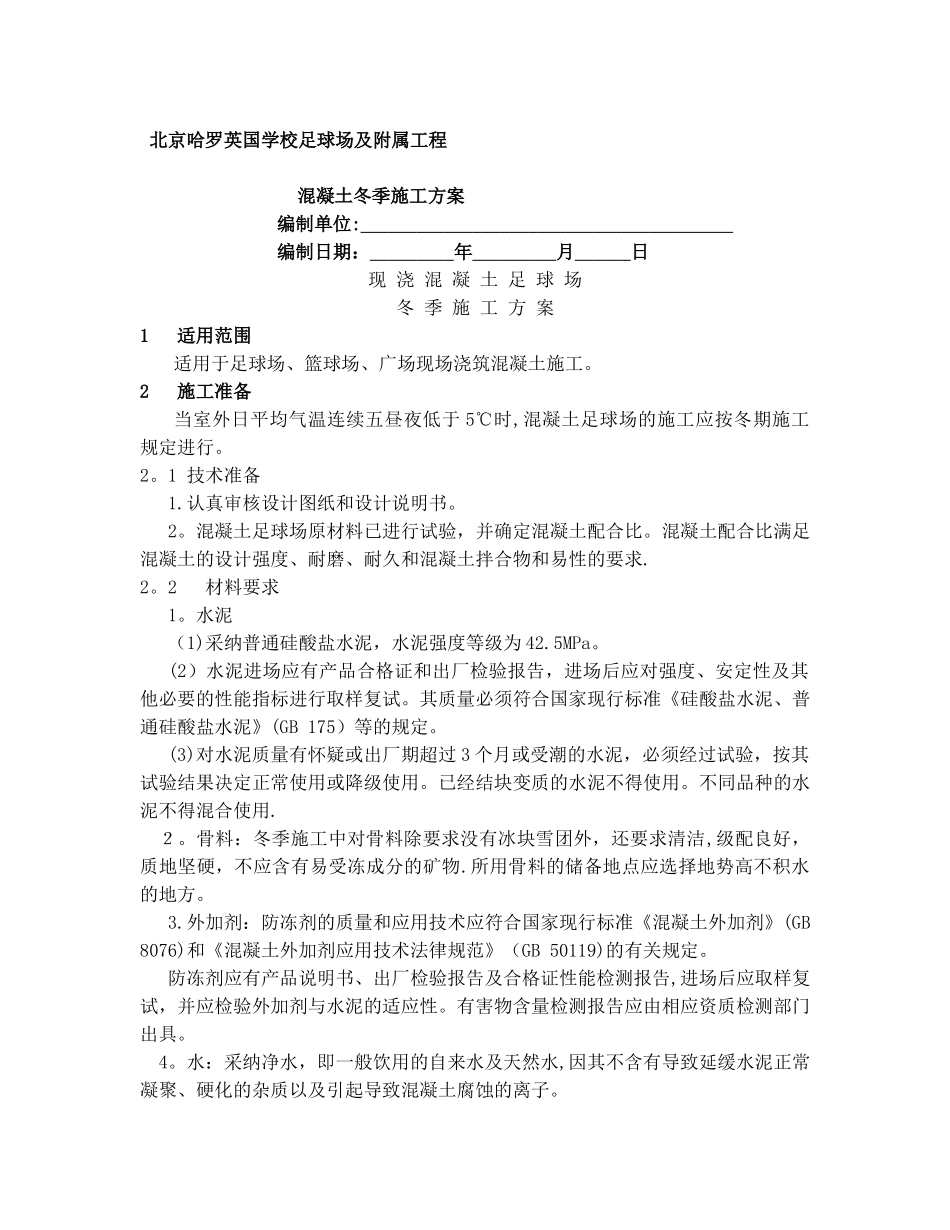

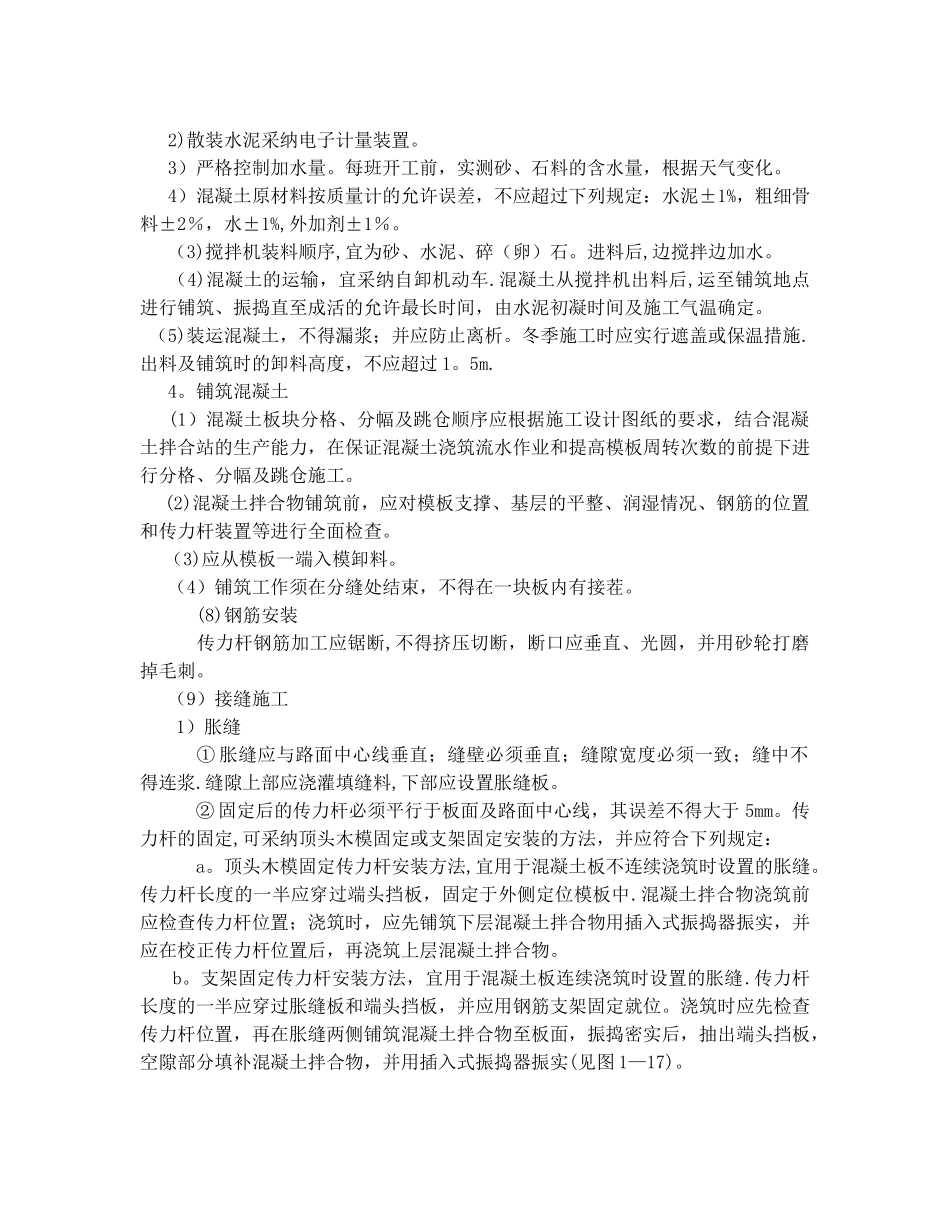

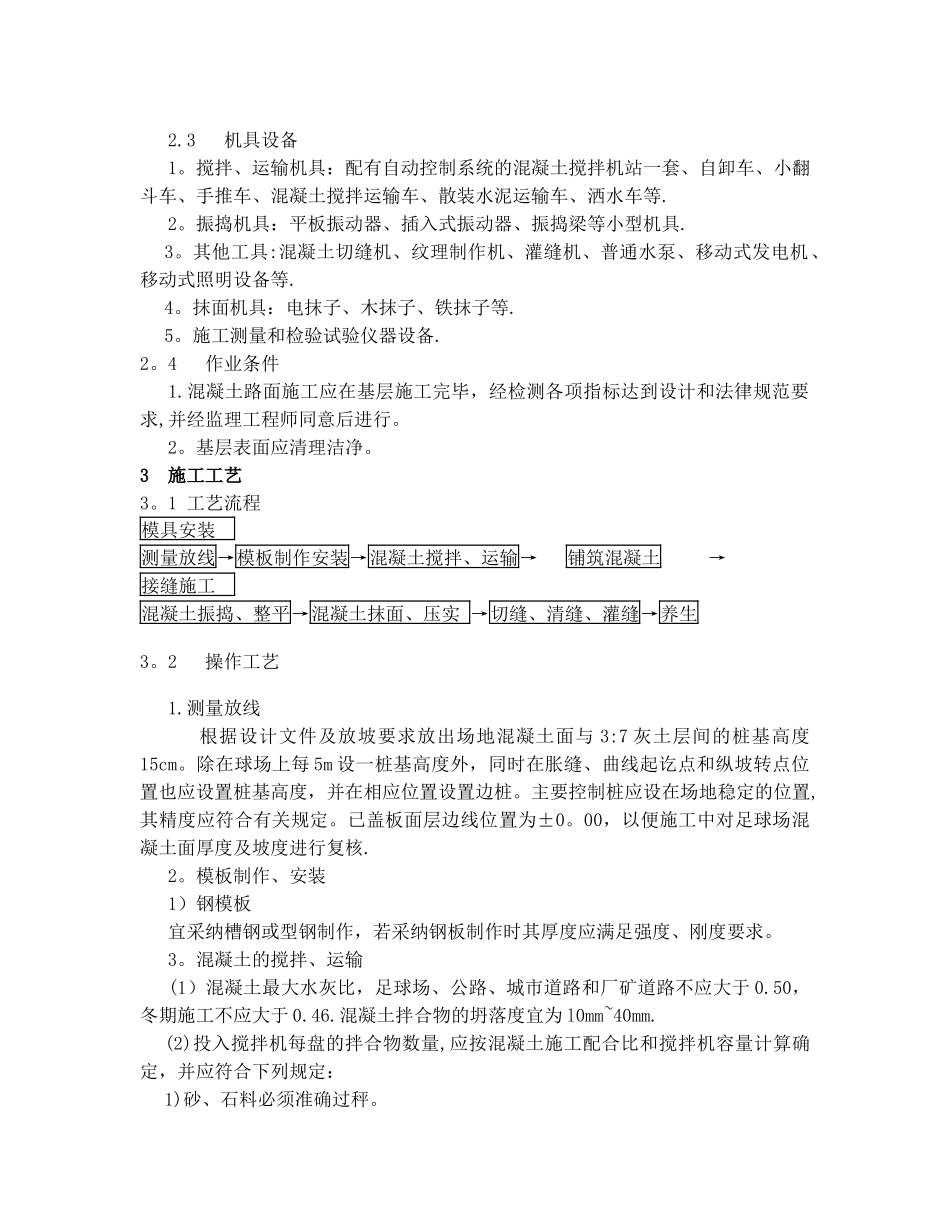

北京哈罗英国学校足球场及附属工程 混凝土冬季施工方案编制单位: 编制日期: 年 月 日现 浇 混 凝 土 足 球 场冬 季 施 工 方 案1 适用范围适用于足球场、篮球场、广场现场浇筑混凝土施工。2 施工准备当室外日平均气温连续五昼夜低于 5℃时,混凝土足球场的施工应按冬期施工规定进行。2。1 技术准备 1.认真审核设计图纸和设计说明书。 2。混凝土足球场原材料已进行试验,并确定混凝土配合比。混凝土配合比满足混凝土的设计强度、耐磨、耐久和混凝土拌合物和易性的要求.2。2 材料要求 1。水泥 (1)采纳普通硅酸盐水泥,水泥强度等级为 42.5MPa。 (2)水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB 175)等的规定。 (3)对水泥质量有怀疑或出厂期超过 3 个月或受潮的水泥,必须经过试验,按其试验结果决定正常使用或降级使用。已经结块变质的水泥不得使用。不同品种的水泥不得混合使用.2。骨料:冬季施工中对骨料除要求没有冰块雪团外,还要求清洁,级配良好,质地坚硬,不应含有易受冻成分的矿物.所用骨料的储备地点应选择地势高不积水的地方。 3.外加剂:防冻剂的质量和应用技术应符合国家现行标准《混凝土外加剂》(GB 8076)和《混凝土外加剂应用技术法律规范》(GB 50119)的有关规定。 防冻剂应有产品说明书、出厂检验报告及合格证性能检测报告,进场后应取样复试,并应检验外加剂与水泥的适应性。有害物含量检测报告应由相应资质检测部门出具。4。水:采纳净水,即一般饮用的自来水及天然水,因其不含有导致延缓水泥正常凝聚、硬化的杂质以及引起导致混凝土腐蚀的离子。 2.3 机具设备 1。搅拌、运输机具:配有自动控制系统的混凝土搅拌机站一套、自卸车、小翻斗车、手推车、混凝土搅拌运输车、散装水泥运输车、洒水车等.2。振捣机具:平板振动器、插入式振动器、振捣梁等小型机具.3。其他工具:混凝土切缝机、纹理制作机、灌缝机、普通水泵、移动式发电机、移动式照明设备等.4。抹面机具:电抹子、木抹子、铁抹子等.5。施工测量和检验试验仪器设备.2。4 作业条件 1.混凝土路面施工应在基层施工完毕,经检测各项指标达到设计和法律规范要求,并经监理工程师同意后进行。 2。基层表面应清理洁净。3 施工工艺3。1 工艺流程模具安装 测量放线→模板制作安装→混凝土搅拌、运输→ 铺筑混凝...
