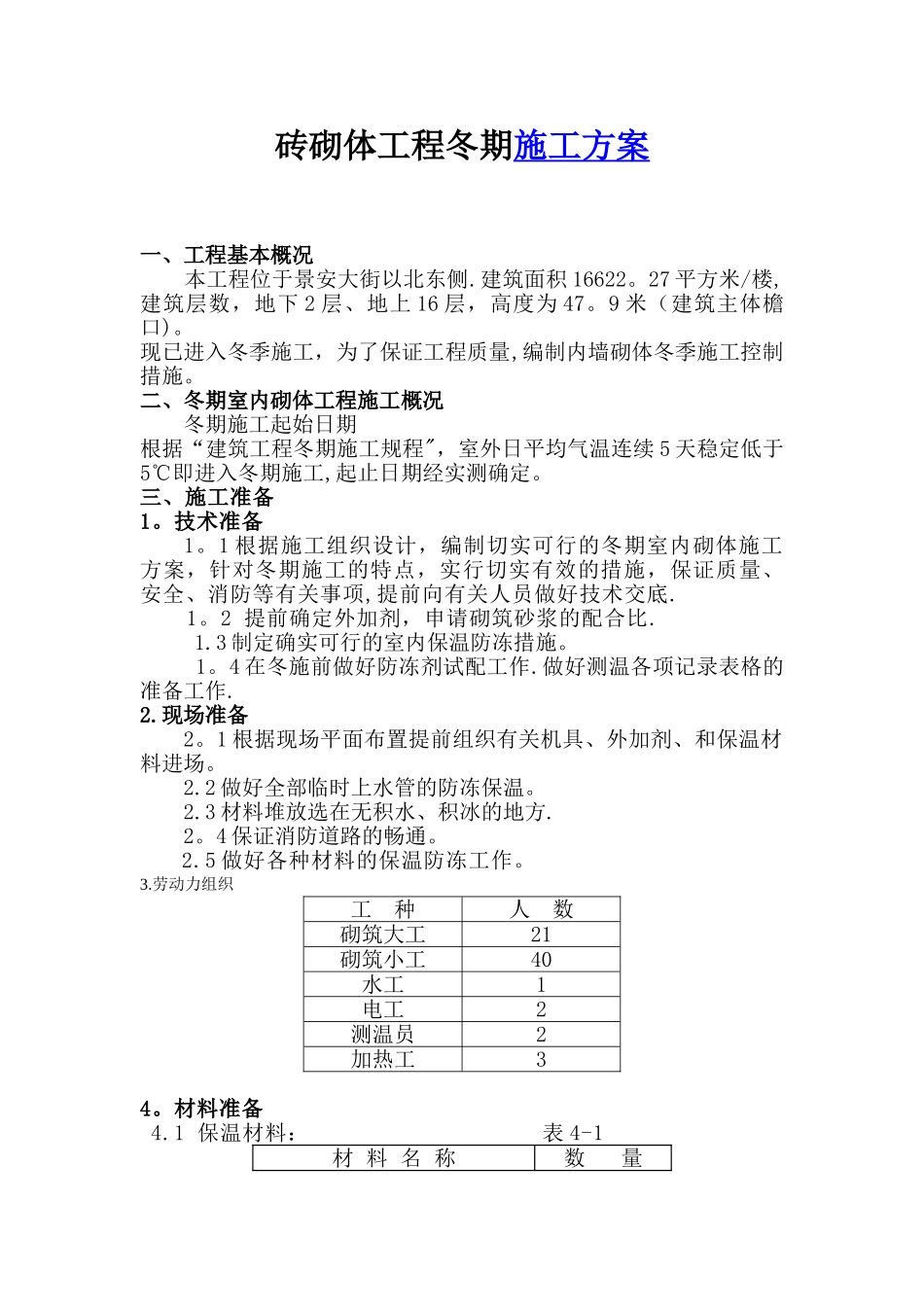

中央财宝城 11#砌体工程冬季施工方案 编 制 : 审 核: 审 批: 砖砌体工程冬期施工方案一、工程基本概况 本工程位于景安大街以北东侧
建筑面积 16622
27 平方米/楼,建筑层数,地下 2 层、地上 16 层,高度为 47
9 米(建筑主体檐口)
现已进入冬季施工,为了保证工程质量,编制内墙砌体冬季施工控制措施
二、冬期室内砌体工程施工概况 冬期施工起始日期根据“建筑工程冬期施工规程",室外日平均气温连续 5 天稳定低于5℃即进入冬期施工,起止日期经实测确定
三、施工准备1
1 根据施工组织设计,编制切实可行的冬期室内砌体施工方案,针对冬期施工的特点,实行切实有效的措施,保证质量、安全、消防等有关事项,提前向有关人员做好技术交底
2 提前确定外加剂,申请砌筑砂浆的配合比
3 制定确实可行的室内保温防冻措施
4 在冬施前做好防冻剂试配工作
做好测温各项记录表格的准备工作
1 根据现场平面布置提前组织有关机具、外加剂、和保温材料进场
2 做好全部临时上水管的防冻保温
3 材料堆放选在无积水、积冰的地方
4 保证消防道路的畅通
5 做好各种材料的保温防冻工作
劳动力组织工 种人 数砌筑大工21砌筑小工40水工1电工2测温员2加热工34

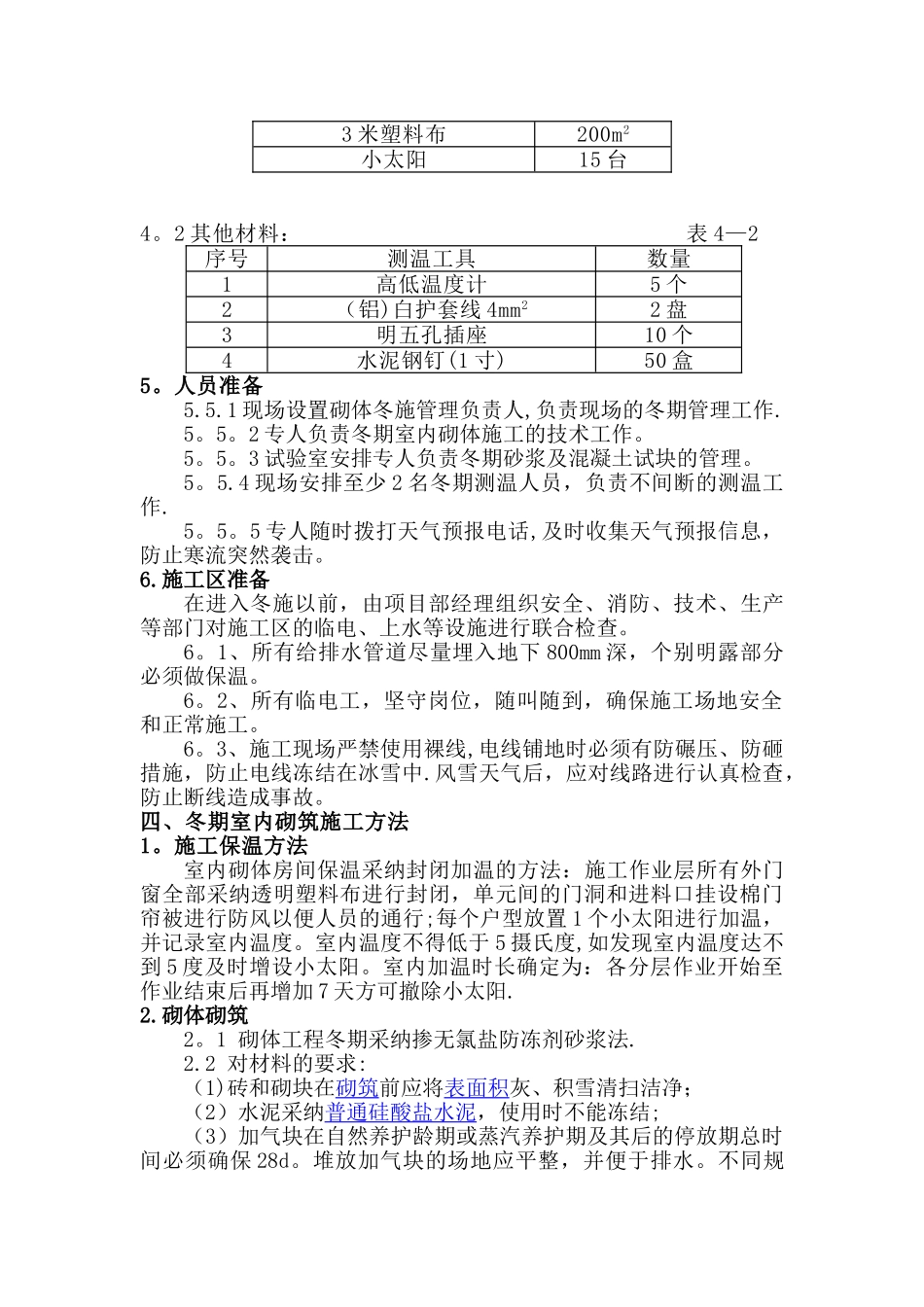

1 保温材料: 表 4-1材 料 名 称数 量3 米塑料布200m2小太阳15 台4
2 其他材料: 表 4—2序号测温工具数量1高低温度计5 个2(铝)白护套线 4mm22 盘3明五孔插座10 个4水泥钢钉(1 寸)50 盒5
1 现场设置砌体冬施管理负责人,负责现场的冬期管理工作
2 专人负责冬期室内砌体施工的技术工作
3 试验室安排专人负责冬期砂浆及混凝土试块的管理
4 现场安排至少 2 名冬期测温人员,负责不间断
