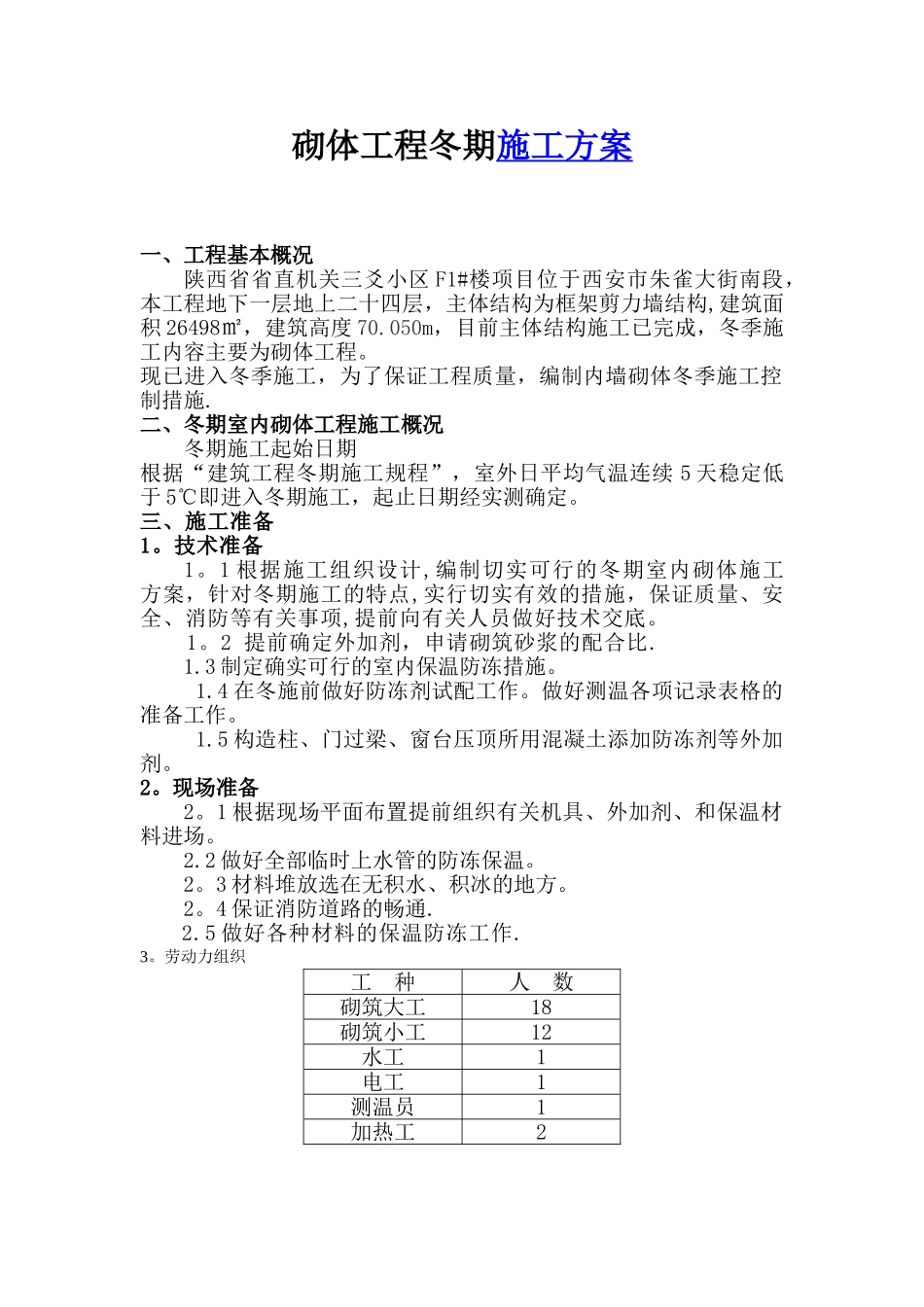

省直机关三爻小区 F1#楼砌体工程冬季施工方案 编 制 : 审 核: 审 批: 砌体工程冬期施工方案一、工程基本概况陕西省省直机关三爻小区 F1#楼项目位于西安市朱雀大街南段,本工程地下一层地上二十四层,主体结构为框架剪力墙结构,建筑面积 26498㎡,建筑高度 70
050m,目前主体结构施工已完成,冬季施工内容主要为砌体工程
现已进入冬季施工,为了保证工程质量,编制内墙砌体冬季施工控制措施
二、冬期室内砌体工程施工概况 冬期施工起始日期根据“建筑工程冬期施工规程”,室外日平均气温连续 5 天稳定低于 5℃即进入冬期施工,起止日期经实测确定
三、施工准备1
1 根据施工组织设计,编制切实可行的冬期室内砌体施工方案,针对冬期施工的特点,实行切实有效的措施,保证质量、安全、消防等有关事项,提前向有关人员做好技术交底
2 提前确定外加剂,申请砌筑砂浆的配合比
3 制定确实可行的室内保温防冻措施
4 在冬施前做好防冻剂试配工作
做好测温各项记录表格的准备工作
5 构造柱、门过梁、窗台压顶所用混凝土添加防冻剂等外加剂
1 根据现场平面布置提前组织有关机具、外加剂、和保温材料进场
2 做好全部临时上水管的防冻保温
3 材料堆放选在无积水、积冰的地方
4 保证消防道路的畅通
5 做好各种材料的保温防冻工作
劳动力组织工 种人 数砌筑大工18砌筑小工12水工1电工1测温员1加热工24

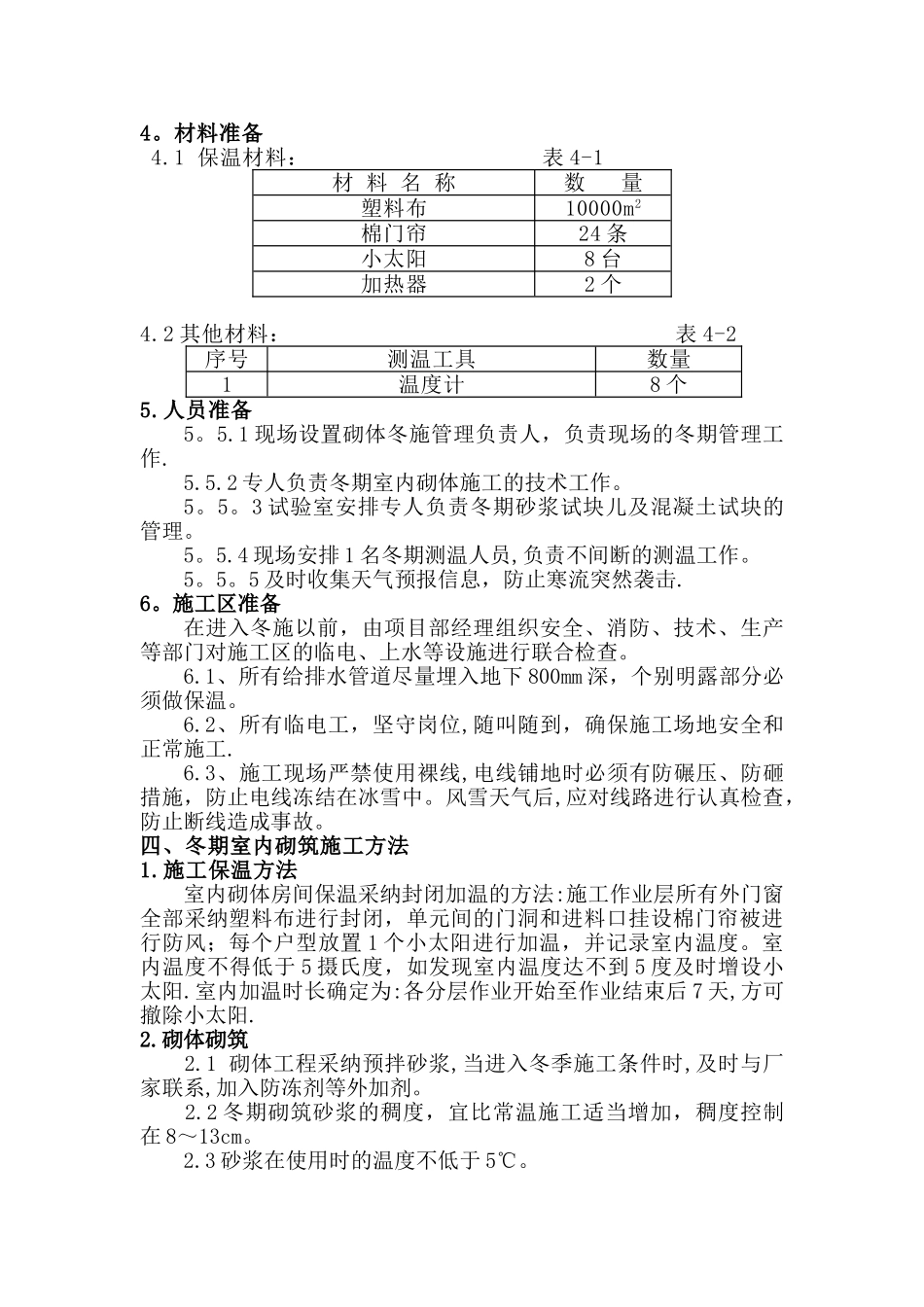

1 保温材料: 表 4-1材 料 名 称数 量塑料布10000m2棉门帘24 条小太阳8 台加热器2 个4
2 其他材料: 表 4-2序号测温工具数量1温度计8 个5
1 现场设置砌体冬施管理负责人,负责现场的冬期管理工作
2 专人负责冬期室内砌体施工的技术工作
3 试验室安排专人负责冬期砂浆试
