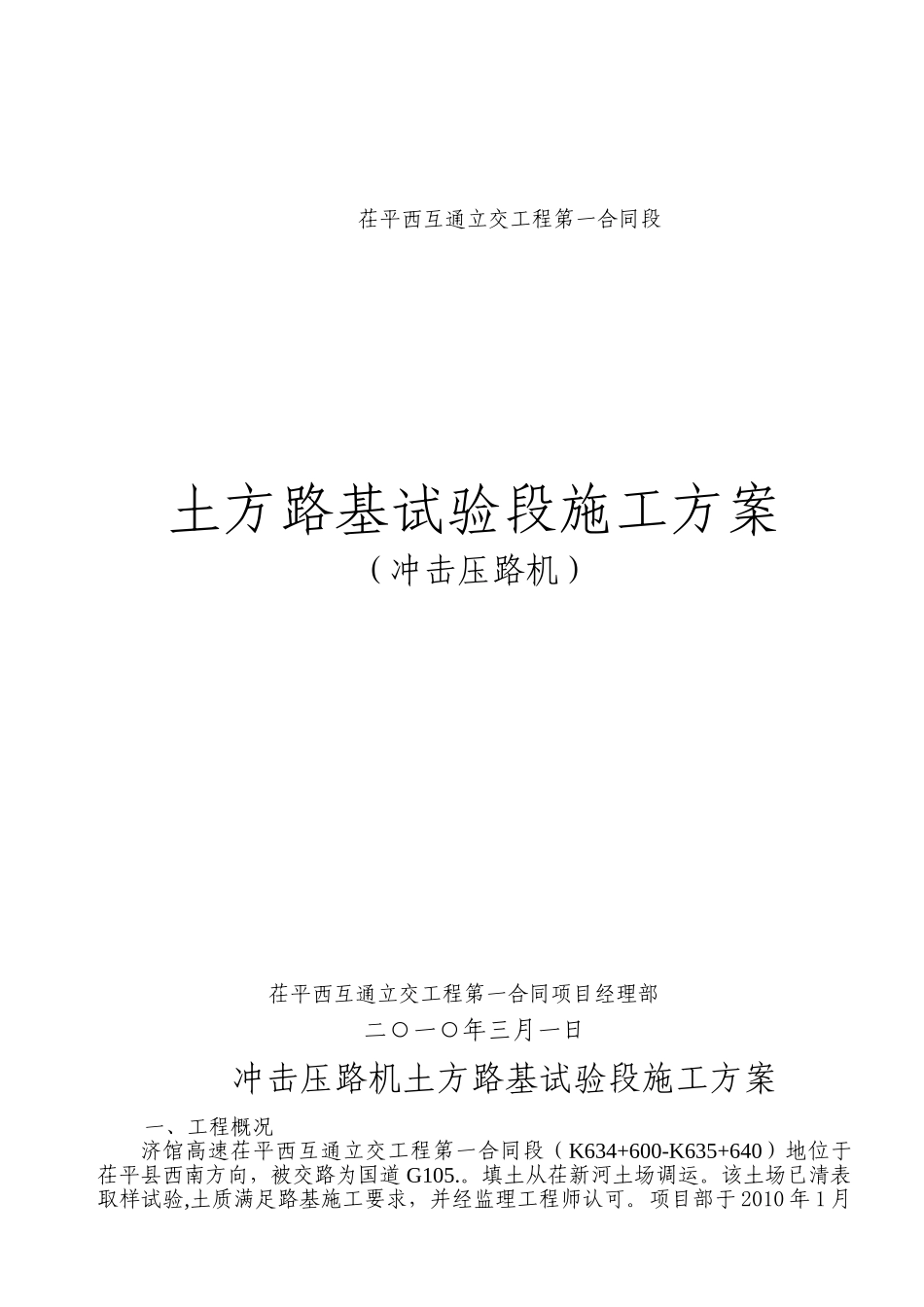

茌平西互通立交工程第一合同段土方路基试验段施工方案(冲击压路机)茌平西互通立交工程第一合同项目经理部二○一○年三月一日冲击压路机土方路基试验段施工方案一、工程概况济馆高速茌平西互通立交工程第一合同段(K634+600-K635+640)地位于茌平县西南方向,被交路为国道 G105
填土从茌新河土场调运
该土场已清表取样试验,土质满足路基施工要求,并经监理工程师认可

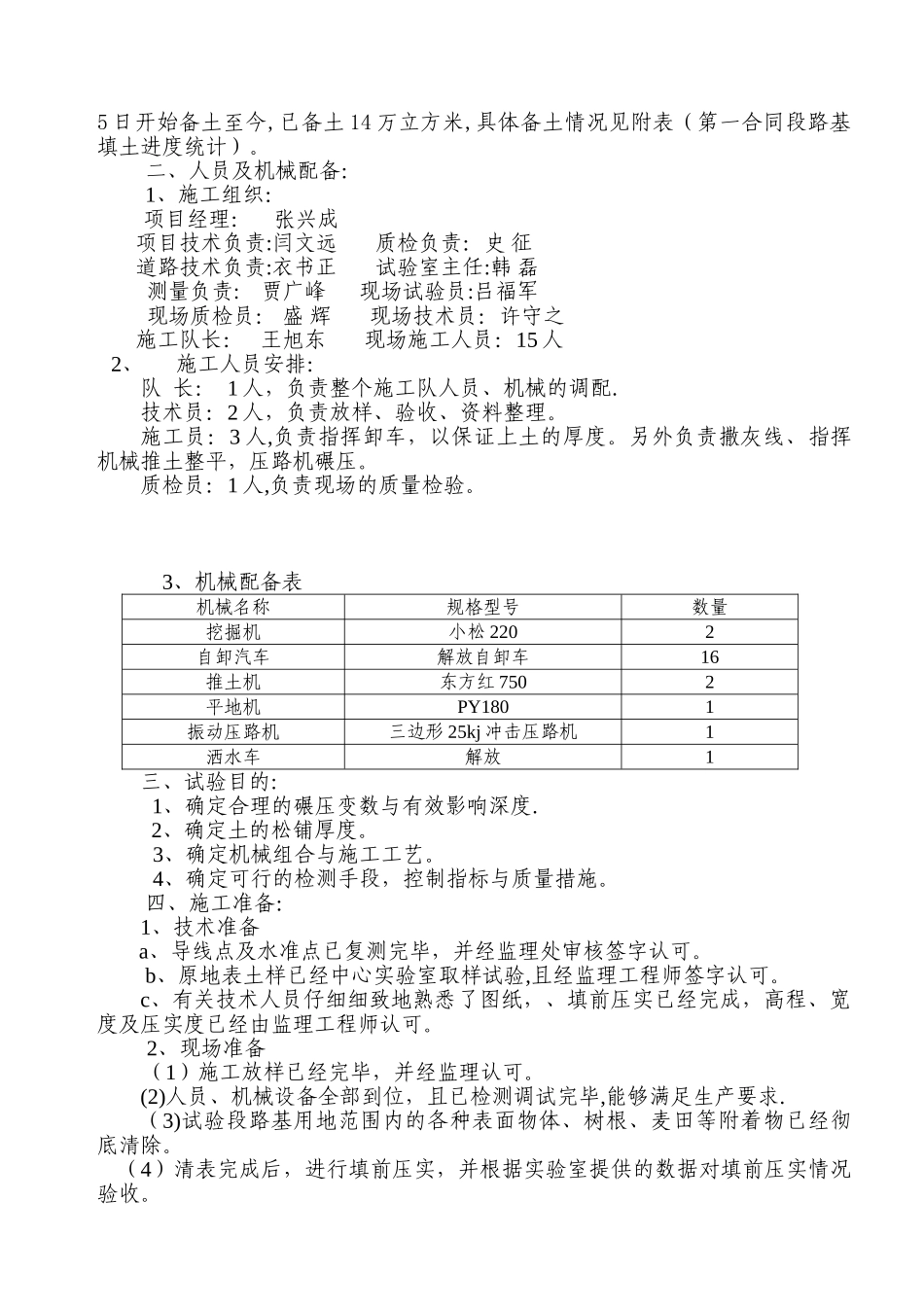

项目部于 2010 年 1 月5 日开始备土至今,已备土 14 万立方米,具体备土情况见附表(第一合同段路基填土进度统计)
二、人员及机械配备:1、施工组织:项目经理: 张兴成 项目技术负责:闫文远 质检负责:史 征 道路技术负责:衣书正 试验室主任:韩 磊测量负责: 贾广峰 现场试验员:吕福军 现场质检员: 盛 辉 现场技术员:许守之 施工队长: 王旭东 现场施工人员:15 人2、施工人员安排:队 长: 1 人,负责整个施工队人员、机械的调配
技术员:2 人,负责放样、验收、资料整理
施工员:3 人,负责指挥卸车,以保证上土的厚度
另外负责撒灰线、指挥机械推土整平,压路机碾压
质检员:1 人,负责现场的质量检验
3、机械配备表机械名称规格型号数量挖掘机小松 2202自卸汽车解放自卸车16推土机东方红 7502平地机PY1801振动压路机三边形 25kj 冲击压路机1洒水车解放1三、试验目的:1、确定合理的碾压变数与有效影响深度
2、确定土的松铺厚度
3、确定机械组合与施工工艺
4、确定可行的检测手段,控制指标与质量措施
四、施工准备:1、技术准备a、导线点及水准点已复测完毕,并经监理处审核签字认可
b、原地表土样已经中心实验室取样试验,且经监理工程师签字认可
c、有关技术人员仔细细致地熟悉了图纸,、填前压实已经完成,高程、宽度及压实度已经由监理工程师认可

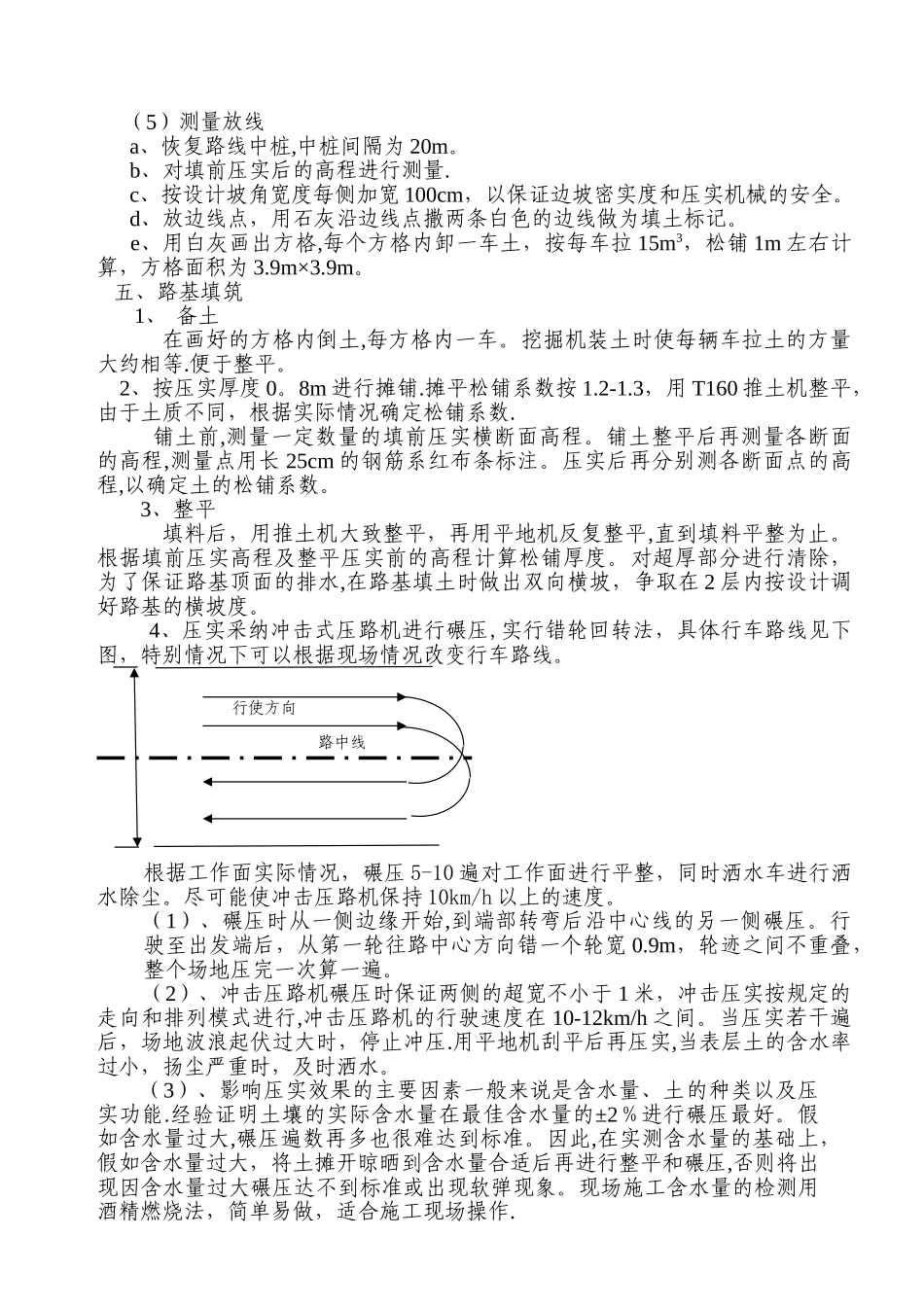

2、现场准备(1)施工放样已经完毕,并经监理认可
