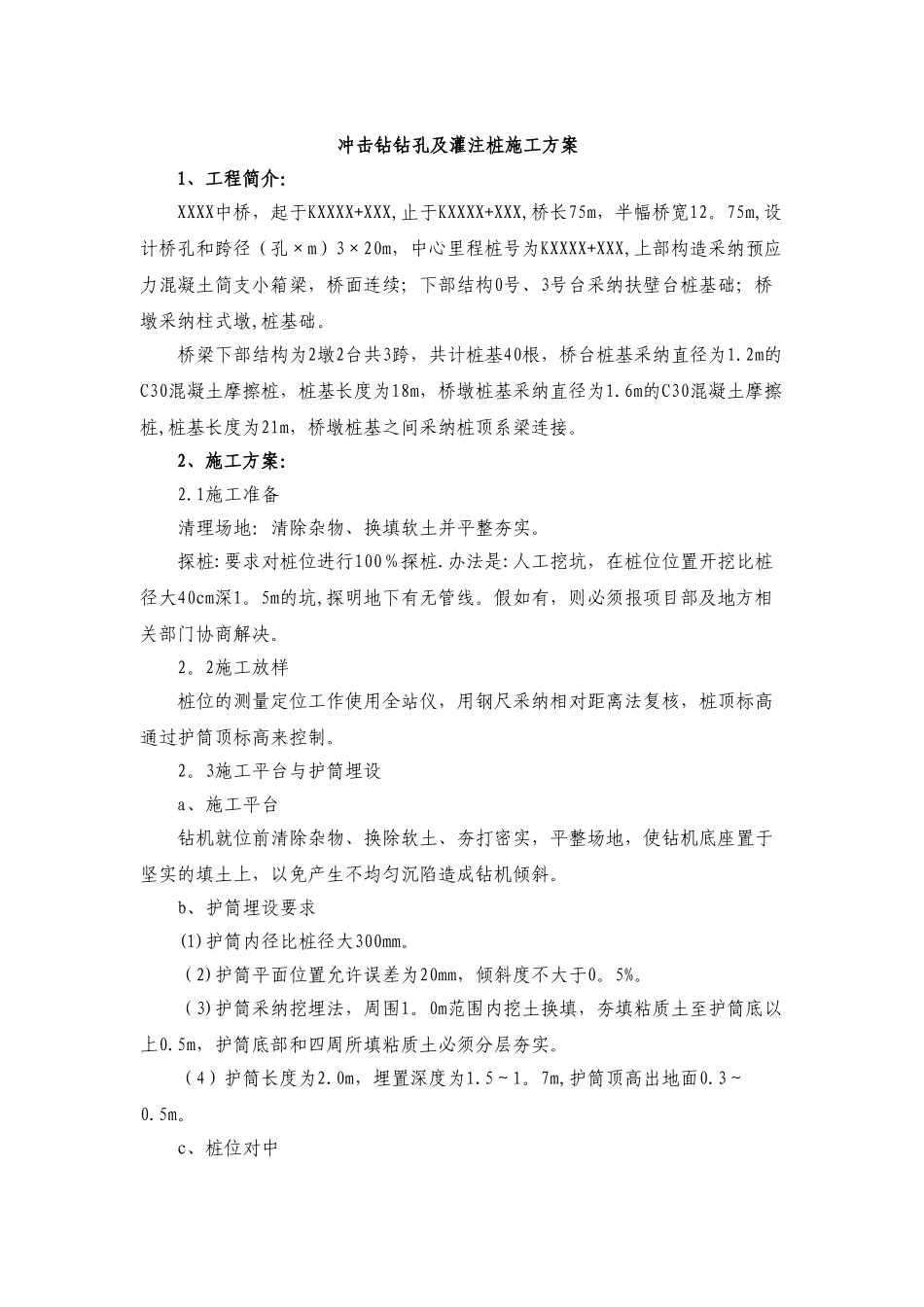

冲击钻钻孔及灌注桩施工方案1、工程简介:XXXX中桥,起于KXXXX+XXX,止于KXXXX+XXX,桥长75m,半幅桥宽12
75m,设计桥孔和跨径(孔×m)3×20m,中心里程桩号为KXXXX+XXX,上部构造采纳预应力混凝土简支小箱梁,桥面连续;下部结构0号、3号台采纳扶壁台桩基础;桥墩采纳柱式墩,桩基础
桥梁下部结构为2墩2台共3跨,共计桩基40根,桥台桩基采纳直径为1
2m的C30混凝土摩擦桩,桩基长度为18m,桥墩桩基采纳直径为1
6m的C30混凝土摩擦桩,桩基长度为21m,桥墩桩基之间采纳桩顶系梁连接
2、施工方案:2
1施工准备清理场地:清除杂物、换填软土并平整夯实
探桩:要求对桩位进行100%探桩
办法是:人工挖坑,在桩位位置开挖比桩径大40cm深1
5m的坑,探明地下有无管线
假如有,则必须报项目部及地方相关部门协商解决
2施工放样桩位的测量定位工作使用全站仪,用钢尺采纳相对距离法复核,桩顶标高通过护筒顶标高来控制
3施工平台与护筒埋设a、施工平台钻机就位前清除杂物、换除软土、夯打密实,平整场地,使钻机底座置于坚实的填土上,以免产生不均匀沉陷造成钻机倾斜
b、护筒埋设要求(1)护筒内径比桩径大300mm
(2)护筒平面位置允许误差为20mm,倾斜度不大于0
(3)护筒采纳挖埋法,周围1
0m范围内挖土换填,夯填粘质土至护筒底以上0
5m,护筒底部和四周所填粘质土必须分层夯实
(4)护筒长度为2
0m,埋置深度为1
7m,护筒顶高出地面0
c、桩位对中桩位中心点的测量对中误差小于10mm
护筒外围3m安全范围内设置四个指示桩(护桩),以便施工过程中随时核对护筒及桩孔中心位置,施工过程中出现触动护桩时测量班进行复测
指示桩采纳混凝土加固,在钻孔施工过程中派专人负责保护

4泥浆的调制和使用技术要求钻孔泥浆由水、粘土(膨润
