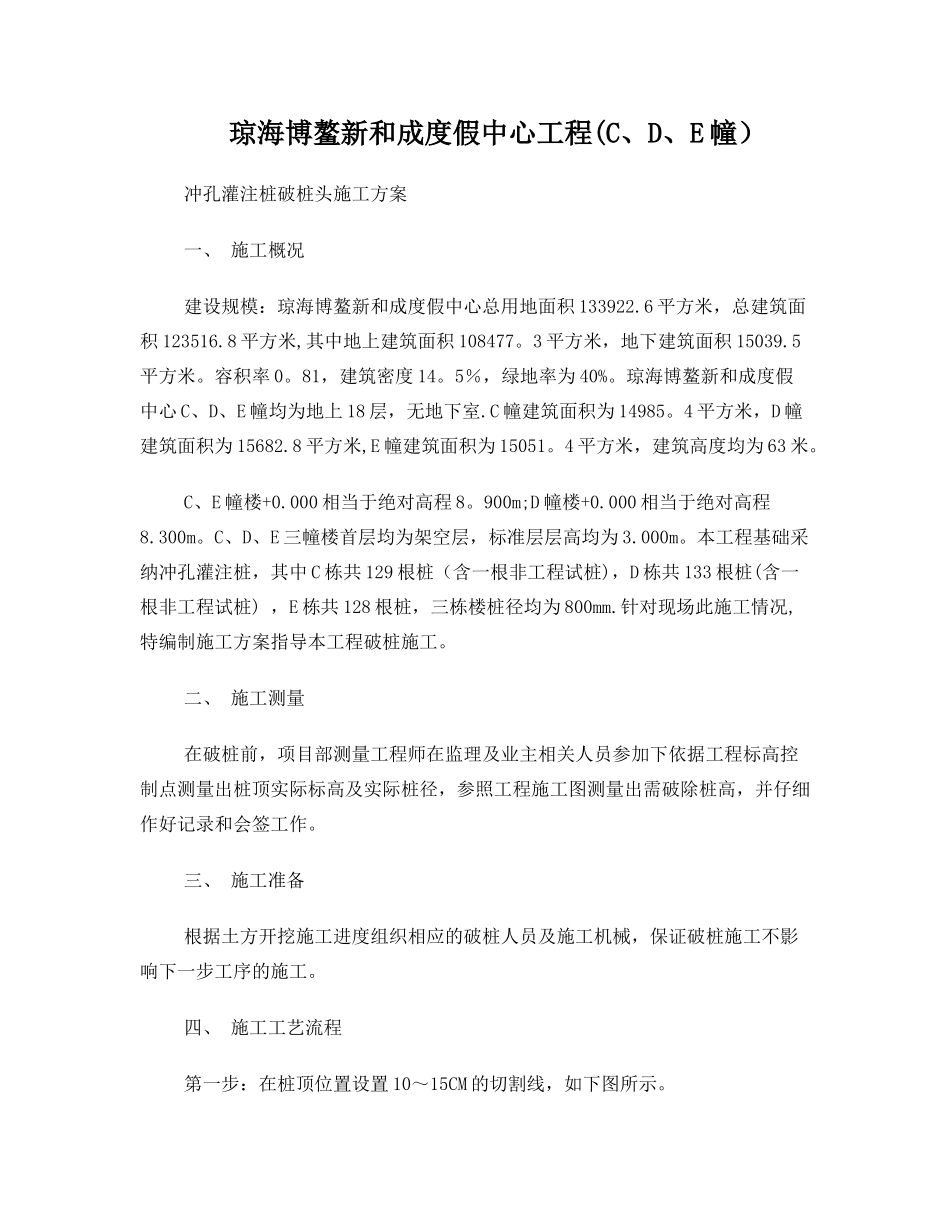

琼海博鳌新和成度假中心工程(C、D、E 幢)冲孔灌注桩破桩头施工方案一、 施工概况建设规模:琼海博鳌新和成度假中心总用地面积 133922
6 平方米,总建筑面积 123516
8 平方米,其中地上建筑面积 108477
3 平方米,地下建筑面积 15039
81,建筑密度 14
5%,绿地率为 40%
琼海博鳌新和成度假中心 C、D、E 幢均为地上 18 层,无地下室
C 幢建筑面积为 14985
4 平方米,D 幢建筑面积为 15682
8 平方米,E 幢建筑面积为 15051
4 平方米,建筑高度均为 63 米
C、E 幢楼+0
000 相当于绝对高程 8
900m;D 幢楼+0
000 相当于绝对高程8
C、D、E 三幢楼首层均为架空层,标准层层高均为 3
本工程基础采纳冲孔灌注桩,其中 C 栋共 129 根桩(含一根非工程试桩),D 栋共 133 根桩(含一根非工程试桩) ,E 栋共 128 根桩,三栋楼桩径均为 800mm
针对现场此施工情况,特编制施工方案指导本工程破桩施工
二、 施工测量在破桩前,项目部测量工程师在监理及业主相关人员参加下依据工程标高控制点测量出桩顶实际标高及实际桩径,参照工程施工图测量出需破除桩高,并仔细作好记录和会签工作
三、 施工准备根据土方开挖施工进度组织相应的破桩人员及施工机械,保证破桩施工不影响下一步工序的施工
四、 施工工艺流程第一步:在桩顶位置设置 10~15CM 的切割线,如下图所示
破桩头示意图第二步:人工凿开缺口,深度至钢筋
便于后续的风镐作业不会破坏钢筋保护层
第三步:风镐剥离缺口上侧钢筋外保护层
第四步:钢筋向外侧微弯,便于施工
第五步,加钻顶断,钻头水平或稍向上,位置在桩顶线以上 10~15CM
第六步:将桩头破除混凝土提出,然后用人工凿除并清顶,保证不破坏保护层,并至桩头
