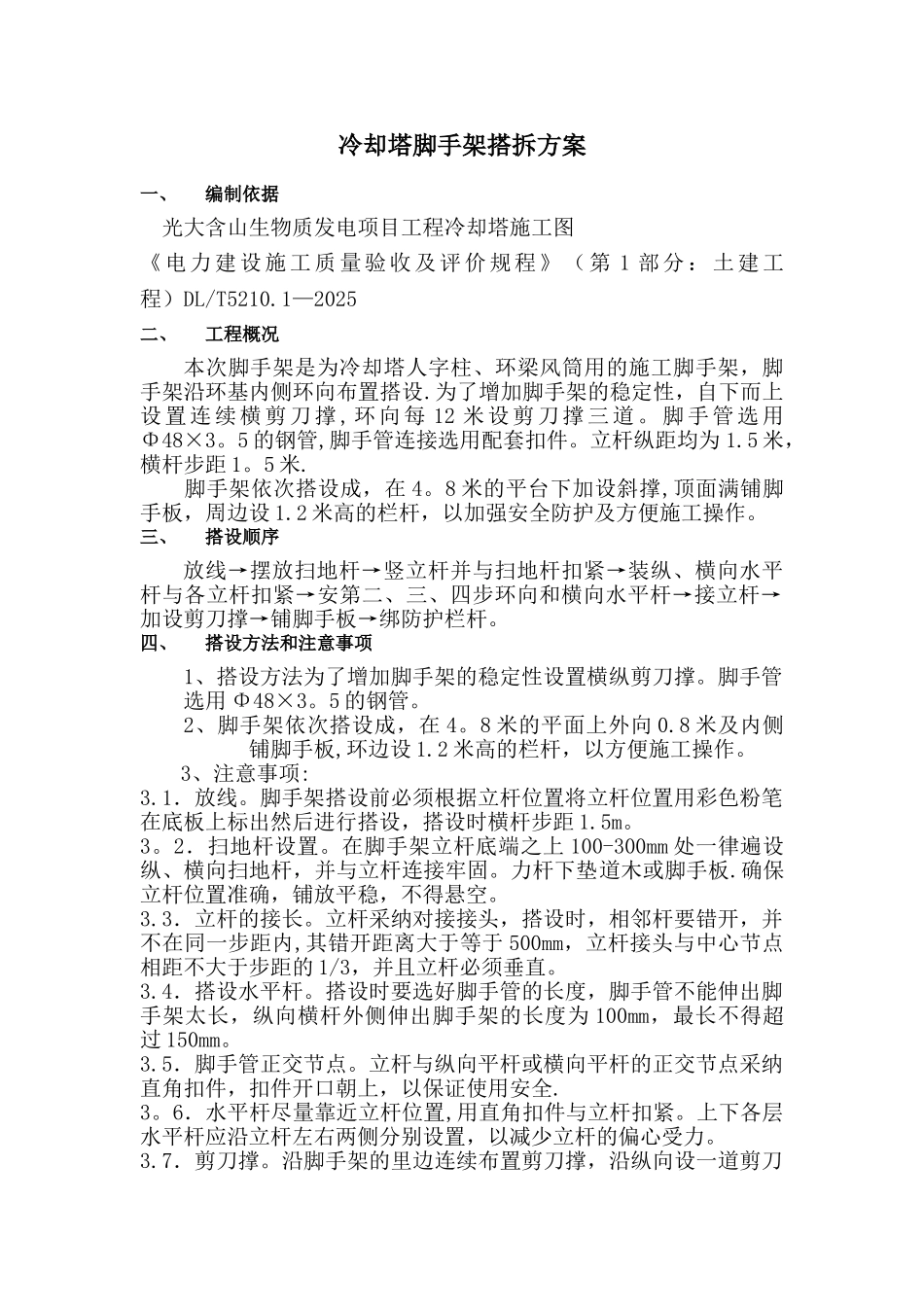

光大含山生物质发电项目冷却塔脚手架搭设方案编制:审核:审批:河北省第二建筑工程有限公司二零一三年八月冷却塔脚手架搭拆方案一、编制依据光大含山生物质发电项目工程冷却塔施工图《电力建设施工质量验收及评价规程》(第 1 部分:土建工程)DL/T5210
1—2025二、工程概况本次脚手架是为冷却塔人字柱、环梁风筒用的施工脚手架,脚手架沿环基内侧环向布置搭设
为了增加脚手架的稳定性,自下而上设置连续横剪刀撑 , 环向每 12 米设剪刀撑三道
脚手管选用Φ48×3
5 的钢管,脚手管连接选用配套扣件
立杆纵距均为 1
5 米,横杆步距 1
脚手架依次搭设成,在 4
8 米的平台下加设斜撑,顶面满铺脚手板,周边设 1
2 米高的栏杆,以加强安全防护及方便施工操作
三、搭设顺序放线→摆放扫地杆→竖立杆并与扫地杆扣紧→装纵、横向水平杆与各立杆扣紧→安第二、三、四步环向和横向水平杆→接立杆→加设剪刀撑→铺脚手板→绑防护栏杆
四、搭设方法和注意事项1、搭设方法为了增加脚手架的稳定性设置横纵剪刀撑
脚手管选用 Φ48×3
2、脚手架依次搭设成,在 4
8 米的平面上外向 0
8 米及内侧铺脚手板,环边设 1
2 米高的栏杆,以方便施工操作
3、注意事项:3
脚手架搭设前必须根据立杆位置将立杆位置用彩色粉笔在底板上标出然后进行搭设,搭设时横杆步距 1
2.扫地杆设置
在脚手架立杆底端之上 100-300mm 处一律遍设纵、横向扫地杆,并与立杆连接牢固
力杆下垫道木或脚手板
确保立杆位置准确,铺放平稳,不得悬空
3.立杆的接长
立杆采纳对接接头,搭设时,相邻杆要错开,并不在同一步距内,其错开距离大于等于 500mm,立杆接头与中心节点相距不大于步距的 1/3,并且立杆必须垂直
4.搭设水平杆
搭设时要选好脚手管的长度,脚手管不能伸出脚手架太长,纵向横杆
