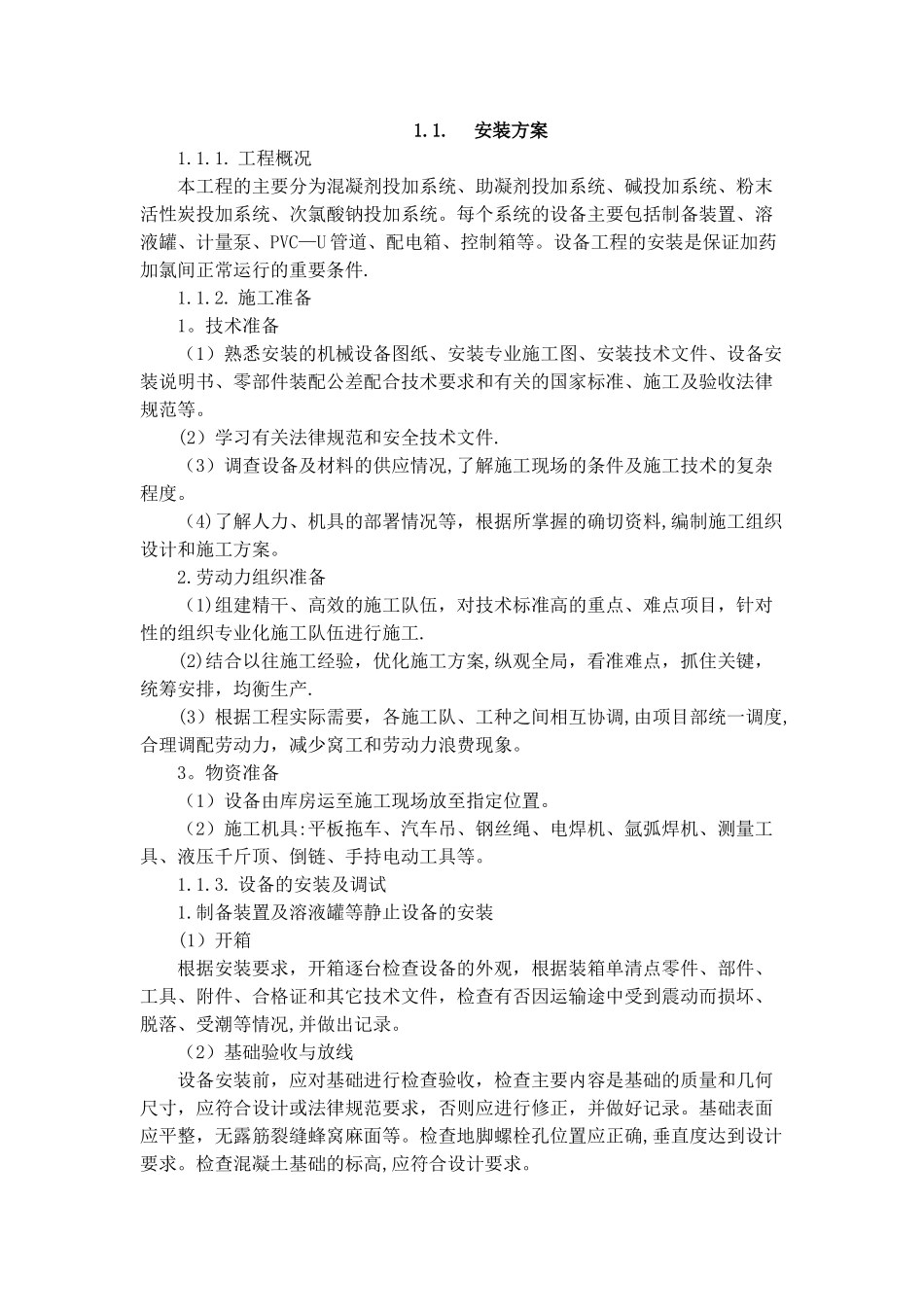

工程概况本工程的主要分为混凝剂投加系统、助凝剂投加系统、碱投加系统、粉末活性炭投加系统、次氯酸钠投加系统
每个系统的设备主要包括制备装置、溶液罐、计量泵、PVC—U 管道、配电箱、控制箱等
设备工程的安装是保证加药加氯间正常运行的重要条件
技术准备(1)熟悉安装的机械设备图纸、安装专业施工图、安装技术文件、设备安装说明书、零部件装配公差配合技术要求和有关的国家标准、施工及验收法律规范等
(2)学习有关法律规范和安全技术文件
(3)调查设备及材料的供应情况,了解施工现场的条件及施工技术的复杂程度
(4)了解人力、机具的部署情况等,根据所掌握的确切资料,编制施工组织设计和施工方案
劳动力组织准备(1)组建精干、高效的施工队伍,对技术标准高的重点、难点项目,针对性的组织专业化施工队伍进行施工
(2)结合以往施工经验,优化施工方案,纵观全局,看准难点,抓住关键,统筹安排,均衡生产
(3)根据工程实际需要,各施工队、工种之间相互协调,由项目部统一调度,合理调配劳动力,减少窝工和劳动力浪费现象
物资准备(1)设备由库房运至施工现场放至指定位置
(2)施工机具:平板拖车、汽车吊、钢丝绳、电焊机、氩弧焊机、测量工具、液压千斤顶、倒链、手持电动工具等
设备的安装及调试1
制备装置及溶液罐等静止设备的安装(1)开箱根据安装要求,开箱逐台检查设备的外观,根据装箱单清点零件、部件、工具、附件、合格证和其它技术文件,检查有否因运输途中受到震动而损坏、脱落、受潮等情况,并做出记录
(2)基础验收与放线设备安装前,应对基础进行检查验收,检查主要内容是基础的质量和几何尺寸,应符合设计或法律规范要求,否则应进行修正,并做好记录
基础表面应平整,无露筋裂缝蜂窝麻面等
检查地脚螺栓孔位置应正确,垂直度达到设计要求
检查混凝土基础的标高
