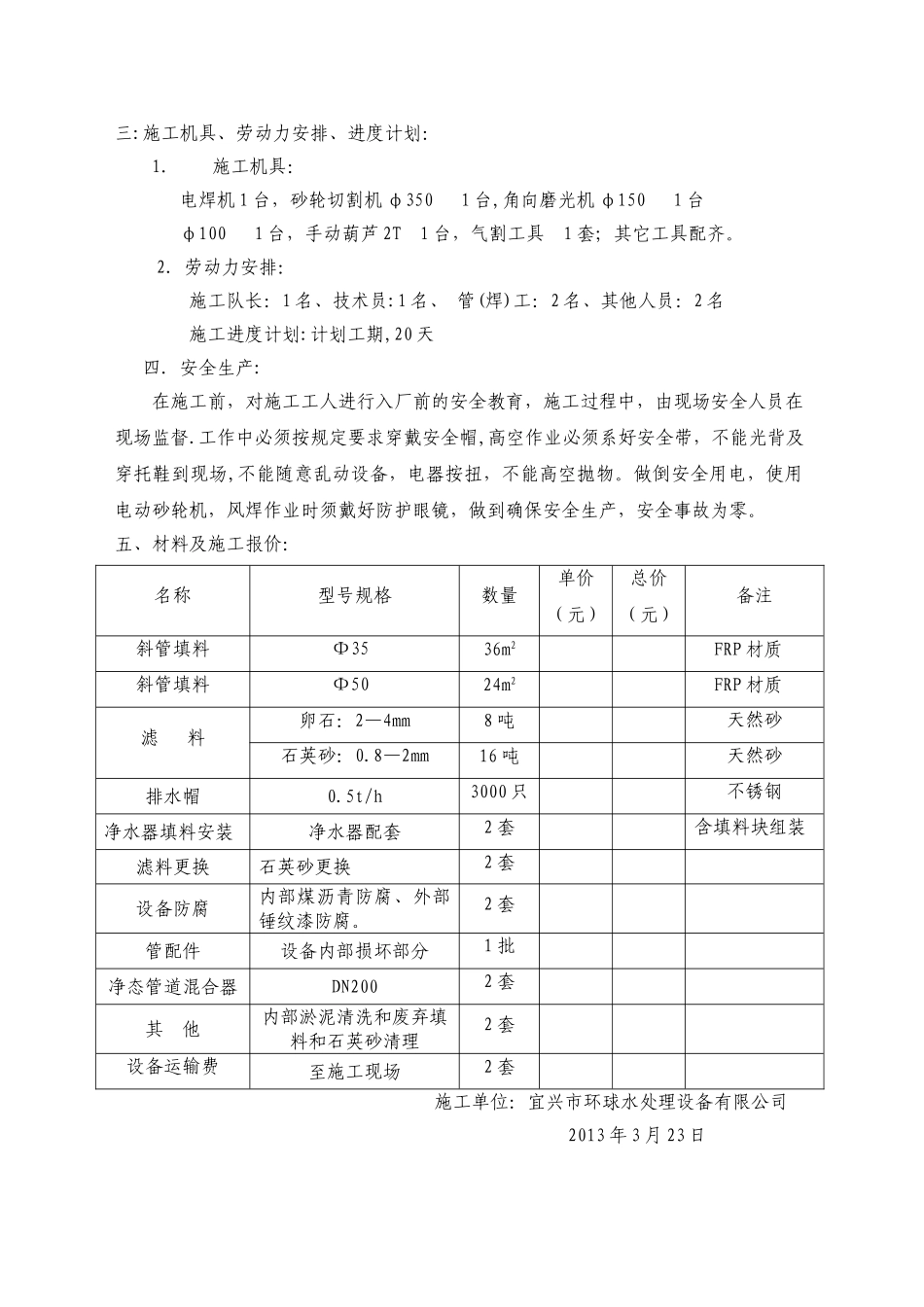

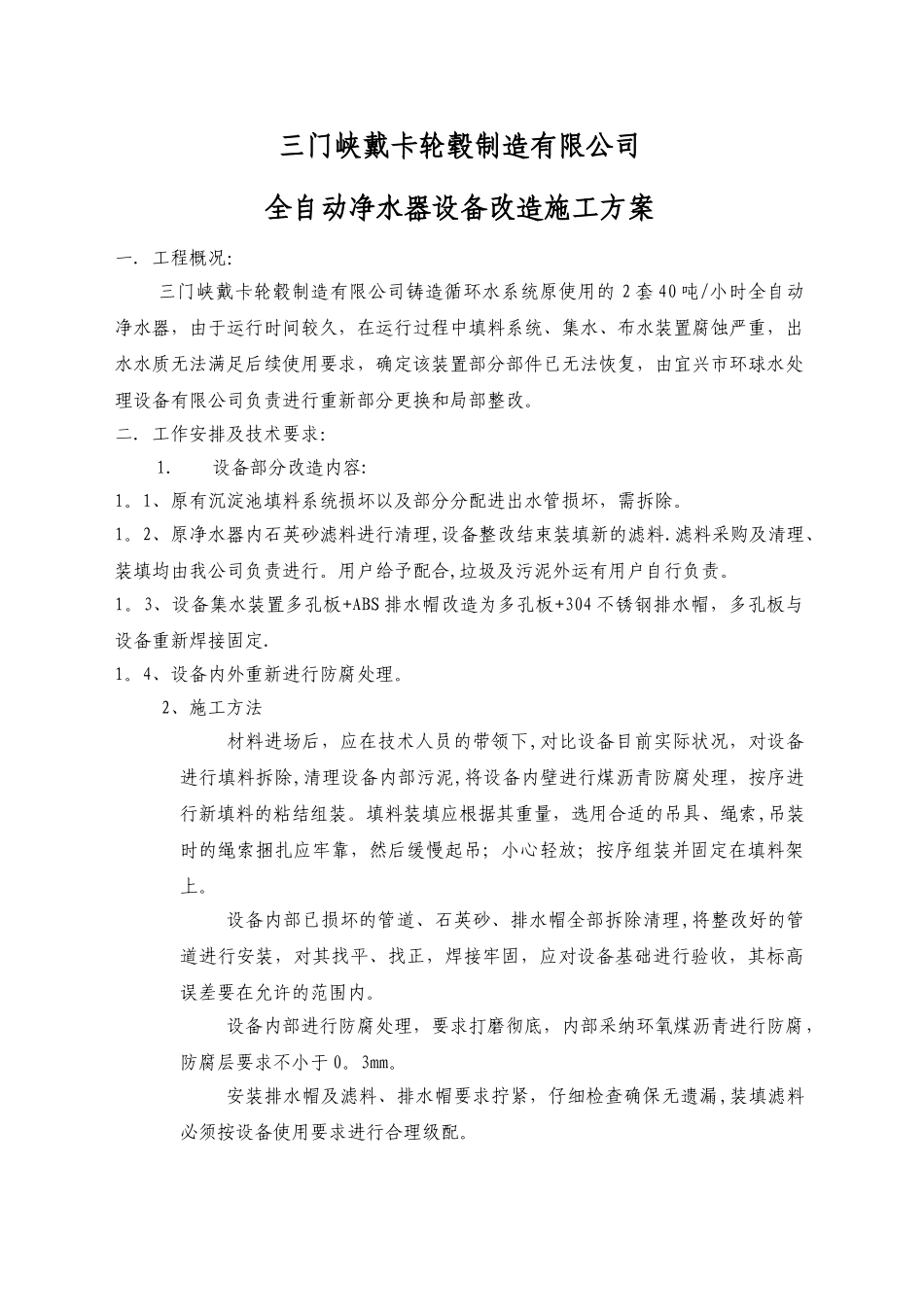

三门峡戴卡轮毂制造有限公司全自动净水器设备改造施工方案一.工程概况:三门峡戴卡轮毂制造有限公司铸造循环水系统原使用的 2 套 40 吨/小时全自动净水器,由于运行时间较久,在运行过程中填料系统、集水、布水装置腐蚀严重,出水水质无法满足后续使用要求,确定该装置部分部件已无法恢复,由宜兴市环球水处理设备有限公司负责进行重新部分更换和局部整改。二.工作安排及技术要求:1.设备部分改造内容:1。1、原有沉淀池填料系统损坏以及部分分配进出水管损坏,需拆除。1。2、原净水器内石英砂滤料进行清理,设备整改结束装填新的滤料.滤料采购及清理、装填均由我公司负责进行。用户给予配合,垃圾及污泥外运有用户自行负责。1。3、设备集水装置多孔板+ABS 排水帽改造为多孔板+304 不锈钢排水帽,多孔板与设备重新焊接固定.1。4、设备内外重新进行防腐处理。2、施工方法材料进场后,应在技术人员的带领下,对比设备目前实际状况,对设备进行填料拆除,清理设备内部污泥,将设备内壁进行煤沥青防腐处理,按序进行新填料的粘结组装。填料装填应根据其重量,选用合适的吊具、绳索,吊装时的绳索捆扎应牢靠,然后缓慢起吊;小心轻放;按序组装并固定在填料架上。设备内部已损坏的管道、石英砂、排水帽全部拆除清理,将整改好的管道进行安装,对其找平、找正,焊接牢固,应对设备基础进行验收,其标高误差要在允许的范围内。设备内部进行防腐处理,要求打磨彻底,内部采纳环氧煤沥青进行防腐,防腐层要求不小于 0。3mm。安装排水帽及滤料、排水帽要求拧紧,仔细检查确保无遗漏,装填滤料必须按设备使用要求进行合理级配。三:施工机具、劳动力安排、进度计划:1.施工机具:电焊机 1 台,砂轮切割机 φ350 1 台,角向磨光机 φ150 1 台φ100 1 台,手动葫芦 2T 1 台,气割工具 1 套;其它工具配齐。2.劳动力安排:施工队长:1 名、技术员:1 名、 管(焊)工:2 名、其他人员:2 名施工进度计划:计划工期,20 天 四.安全生产:在施工前,对施工工人进行入厂前的安全教育,施工过程中,由现场安全人员在现场监督.工作中必须按规定要求穿戴安全帽,高空作业必须系好安全带,不能光背及穿托鞋到现场,不能随意乱动设备,电器按扭,不能高空抛物。做倒安全用电,使用电动砂轮机,风焊作业时须戴好防护眼镜,做到确保安全生产,安全事故为零。 五、材料及施工报价: 名称型号规格数量单价(元)总价(元)备注斜管填料Φ3536m2FRP 材质斜...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

净水器改造施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
