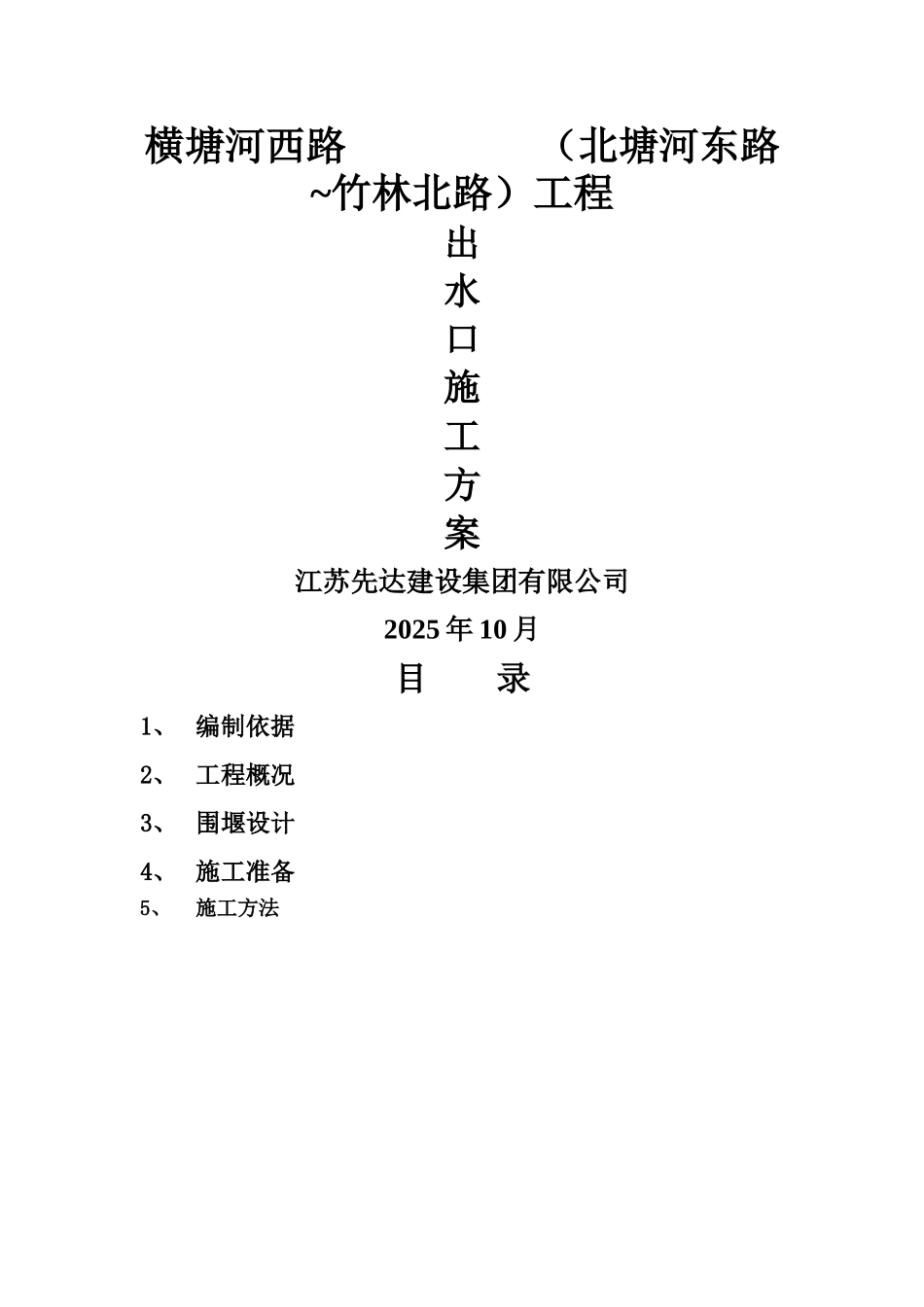

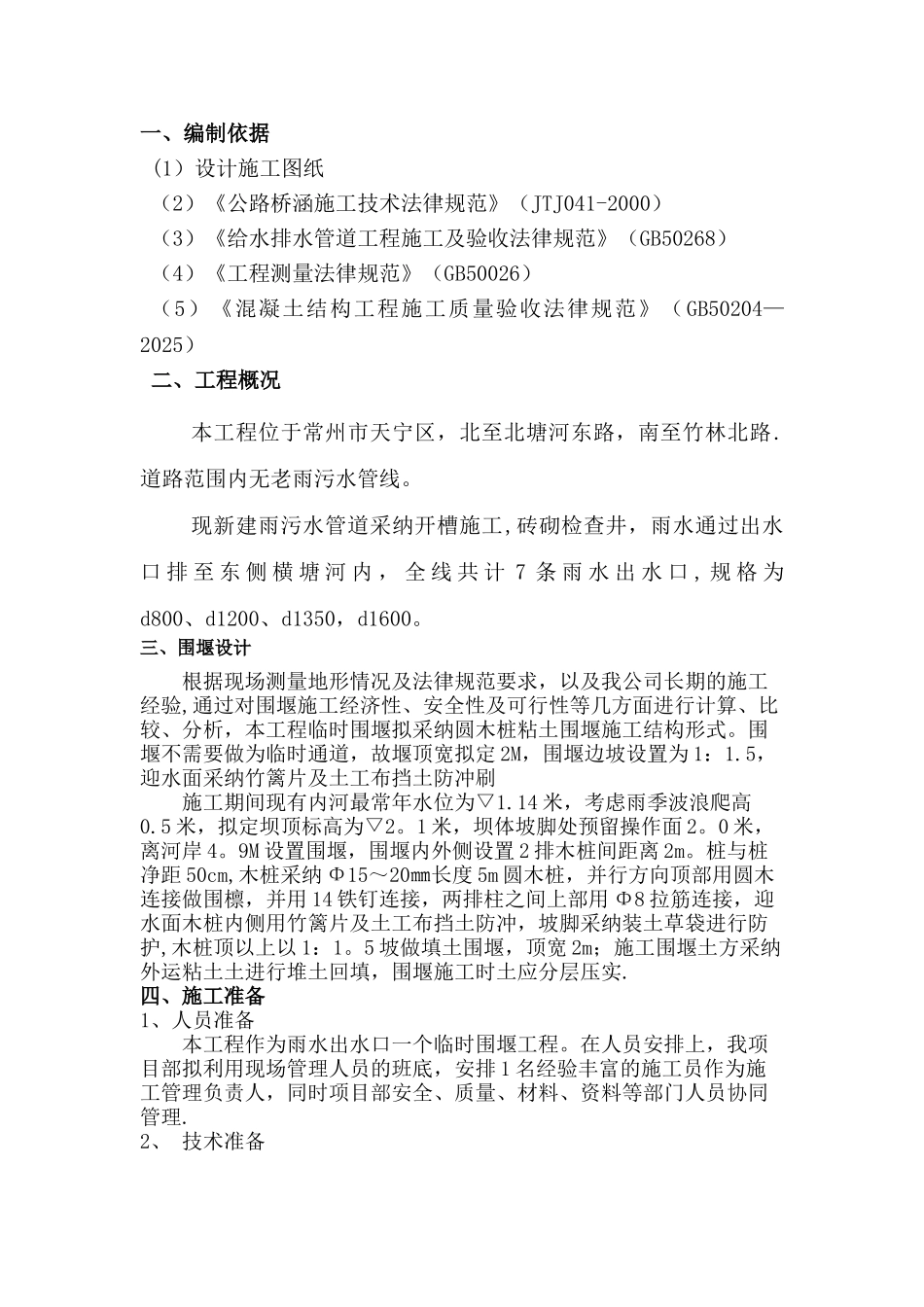

横塘河西路 (北塘河东路~竹林北路)工程出水口施工方案江苏先达建设集团有限公司2025 年 10 月目 录1、 编制依据2、 工程概况3、 围堰设计4、 施工准备5、施工方法一、编制依据(1)设计施工图纸(2)《公路桥涵施工技术法律规范》(JTJ041-2000)(3)《给水排水管道工程施工及验收法律规范》(GB50268)(4)《工程测量法律规范》(GB50026)(5)《混凝土结构工程施工质量验收法律规范》(GB50204—2025)二、工程概况本工程位于常州市天宁区,北至北塘河东路,南至竹林北路.道路范围内无老雨污水管线。现新建雨污水管道采纳开槽施工,砖砌检查井,雨水通过出水口 排 至 东 侧 横 塘 河 内 , 全 线 共 计 7 条 雨 水 出 水 口 , 规 格 为d800、d1200、d1350,d1600。三、围堰设计根据现场测量地形情况及法律规范要求,以及我公司长期的施工经验,通过对围堰施工经济性、安全性及可行性等几方面进行计算、比较、分析,本工程临时围堰拟采纳圆木桩粘土围堰施工结构形式。围堰不需要做为临时通道,故堰顶宽拟定 2M,围堰边坡设置为 1:1.5,迎水面采纳竹篱片及土工布挡土防冲刷施工期间现有内河最常年水位为▽1.14 米,考虑雨季波浪爬高0.5 米,拟定坝顶标高为▽2。1 米,坝体坡脚处预留操作面 2。0 米,离河岸 4。9M 设置围堰,围堰内外侧设置 2 排木桩间距离 2m。桩与桩净距 50cm,木桩采纳 Φ15~20㎜长度 5m 圆木桩,并行方向顶部用圆木连接做围檩,并用 14 铁钉连接,两排柱之间上部用 Φ8 拉筋连接,迎水面木桩内侧用竹篱片及土工布挡土防冲,坡脚采纳装土草袋进行防护,木桩顶以上以 1:1。5 坡做填土围堰,顶宽 2m;施工围堰土方采纳外运粘土土进行堆土回填,围堰施工时土应分层压实.四、施工准备1、人员准备本工程作为雨水出水口一个临时围堰工程。在人员安排上,我项目部拟利用现场管理人员的班底,安排 1 名经验丰富的施工员作为施工管理负责人,同时项目部安全、质量、材料、资料等部门人员协同管理.2、 技术准备施工前同施工人员作好技术交底工作,使参加施工的所有管理人员、技术人员和工人熟悉工程特点及各自工作内容。调查和收集所需的水文、气象资料、地质资料等.3、机械准备我项目部针对本工程地形情况较复杂,施工作业面较小。拟实行水上浮吊配合打桩机施打木桩,1 台挖机,1 台装载机,3 部自卸汽车,从1#楼侧围堰填土。4、材料准备本工程所用木桩、竹篱笆、拉结筋...
