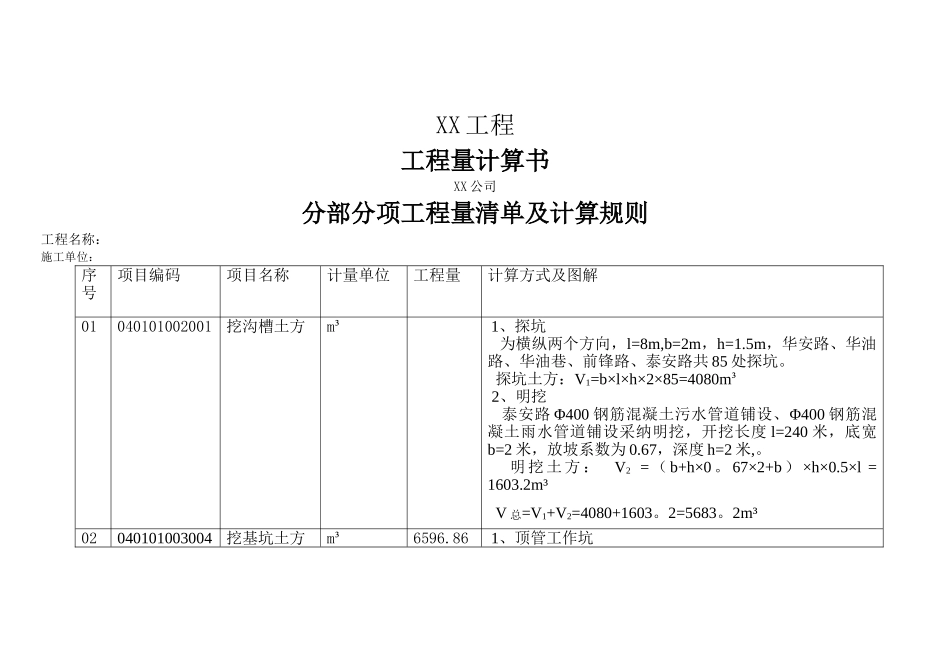

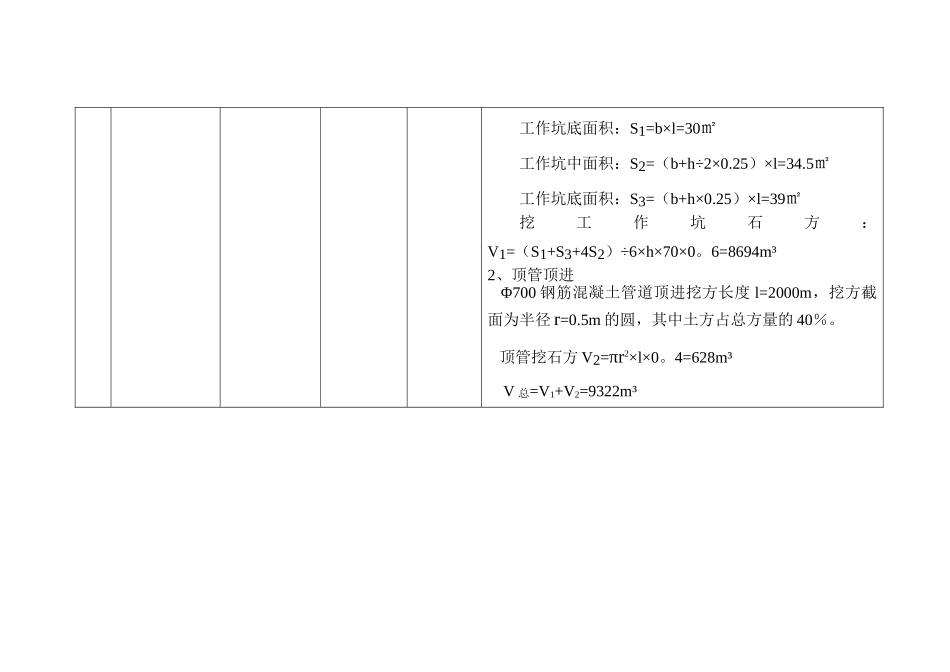

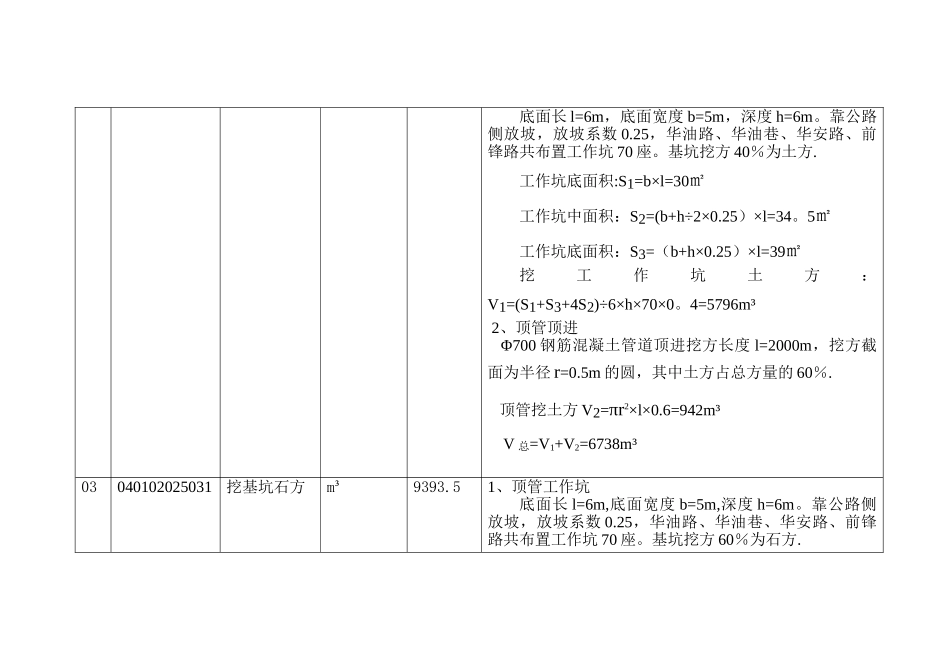

XX 工程工程量计算书XX 公司分部分项工程量清单及计算规则工程名称:施工单位:序号项目编码项目名称计量单位工程量计算方式及图解01040101002001挖沟槽土方m³ 1、探坑 为横纵两个方向,l=8m,b=2m,h=1.5m,华安路、华油路、华油巷、前锋路、泰安路共 85 处探坑。 探坑土方:V1=b×l×h×2×85=4080m³ 2、明挖 泰安路 Φ400 钢筋混凝土污水管道铺设、Φ400 钢筋混凝土雨水管道铺设采纳明挖,开挖长度 l=240 米,底宽b=2 米,放坡系数为 0.67,深度 h=2 米,。 明 挖 土 方 : V2 = ( b+h×0 。 67×2+b ) ×h×0.5×l = 1603.2m³ V 总=V1+V2=4080+1603。2=5683。2m³02040101003004挖基坑土方m³6596.86 1、顶管工作坑底面长 l=6m,底面宽度 b=5m,深度 h=6m。靠公路侧放坡,放坡系数 0.25,华油路、华油巷、华安路、前锋路共布置工作坑 70 座。基坑挖方 40%为土方.工作坑底面积:S1=b×l=30㎡工作坑中面积:S2=(b+h÷2×0.25)×l=34。5㎡工作坑底面积:S3=(b+h×0.25)×l=39㎡挖工作坑土方:V1=(S1+S3+4S2)÷6×h×70×0。4=5796m³ 2、顶管顶进 Φ700 钢筋混凝土管道顶进挖方长度 l=2000m,挖方截面为半径 r=0.5m 的圆,其中土方占总方量的 60%. 顶管挖土方 V2=πr2×l×0.6=942m³ V 总=V1+V2=6738m³03040102025031挖基坑石方m³9393.51、顶管工作坑底面长 l=6m,底面宽度 b=5m,深度 h=6m。靠公路侧放坡,放坡系数 0.25,华油路、华油巷、华安路、前锋路共布置工作坑 70 座。基坑挖方 60%为石方.工作坑底面积:S1=b×l=30㎡工作坑中面积:S2=(b+h÷2×0.25)×l=34.5㎡工作坑底面积:S3=(b+h×0.25)×l=39㎡挖工作坑石方:V1=(S1+S3+4S2)÷6×h×70×0。6=8694m³2、顶管顶进 Φ700 钢筋混凝土管道顶进挖方长度 l=2000m,挖方截面为半径 r=0.5m 的圆,其中土方占总方量的 40%。 顶管挖石方 V2=πr2×l×0。4=628m³ V 总=V1+V2=9322m³
