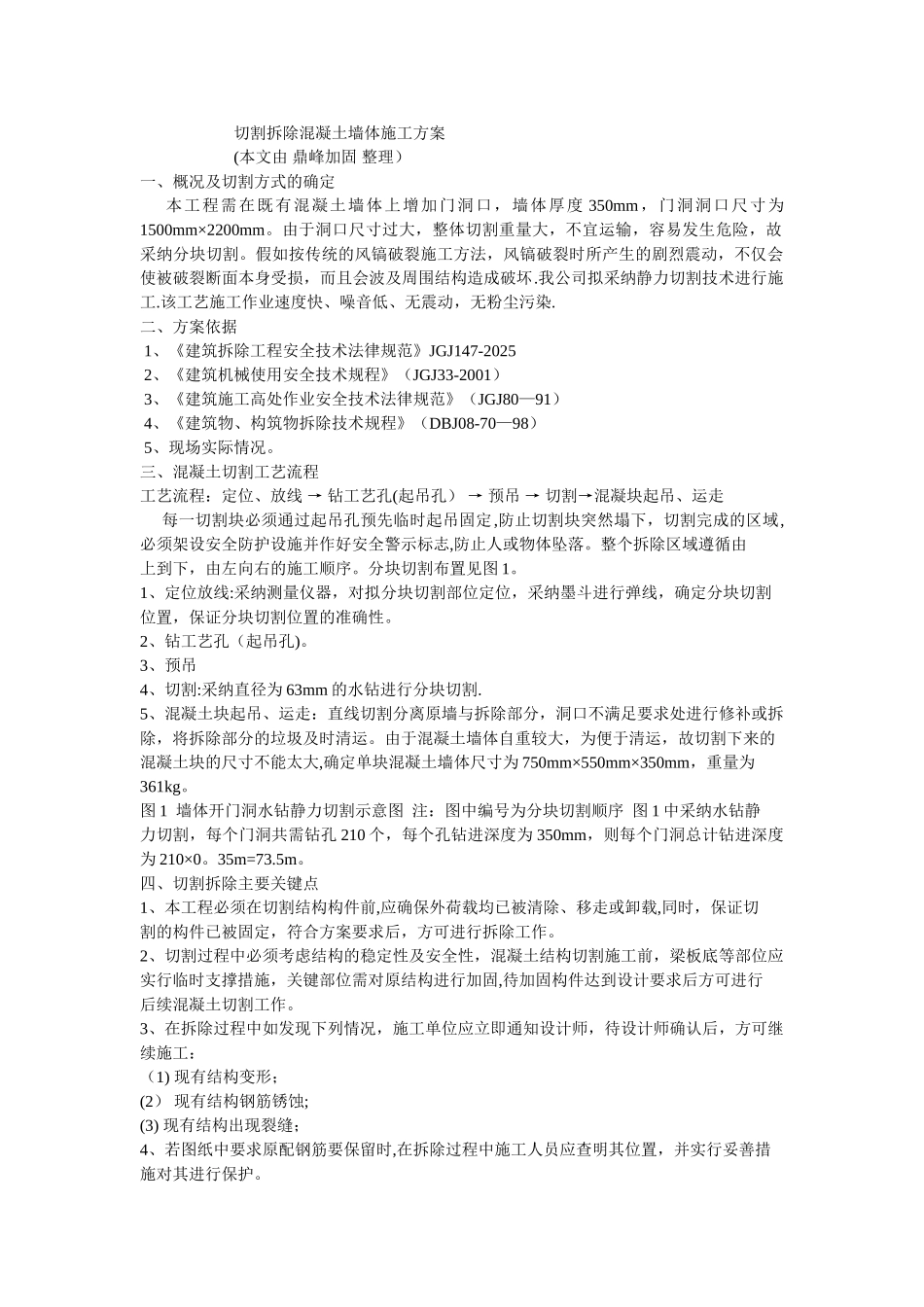

切割拆除混凝土墙体施工方案 (本文由 鼎峰加固 整理)一、概况及切割方式的确定 本工程需在既有混凝土墙体上增加门洞口,墙体厚度 350mm,门洞洞口尺寸为1500mm×2200mm。由于洞口尺寸过大,整体切割重量大,不宜运输,容易发生危险,故采纳分块切割。假如按传统的风镐破裂施工方法,风镐破裂时所产生的剧烈震动,不仅会使被破裂断面本身受损,而且会波及周围结构造成破坏.我公司拟采纳静力切割技术进行施工.该工艺施工作业速度快、噪音低、无震动,无粉尘污染.二、方案依据 1、《建筑拆除工程安全技术法律规范》JGJ147-2025 2、《建筑机械使用安全技术规程》(JGJ33-2001) 3、《建筑施工高处作业安全技术法律规范》(JGJ80—91) 4、《建筑物、构筑物拆除技术规程》(DBJ08-70—98) 5、现场实际情况。三、混凝土切割工艺流程 工艺流程:定位、放线 → 钻工艺孔(起吊孔) → 预吊 → 切割→混凝块起吊、运走 每一切割块必须通过起吊孔预先临时起吊固定,防止切割块突然塌下,切割完成的区域,必须架设安全防护设施并作好安全警示标志,防止人或物体坠落。整个拆除区域遵循由上到下,由左向右的施工顺序。分块切割布置见图 1。1、定位放线:采纳测量仪器,对拟分块切割部位定位,采纳墨斗进行弹线,确定分块切割位置,保证分块切割位置的准确性。 2、钻工艺孔(起吊孔)。 3、预吊4、切割:采纳直径为 63mm 的水钻进行分块切割. 5、混凝土块起吊、运走:直线切割分离原墙与拆除部分,洞口不满足要求处进行修补或拆除,将拆除部分的垃圾及时清运。由于混凝土墙体自重较大,为便于清运,故切割下来的混凝土块的尺寸不能太大,确定单块混凝土墙体尺寸为 750mm×550mm×350mm,重量为361kg。图 1 墙体开门洞水钻静力切割示意图 注:图中编号为分块切割顺序 图 1 中采纳水钻静力切割,每个门洞共需钻孔 210 个,每个孔钻进深度为 350mm,则每个门洞总计钻进深度为 210×0。35m=73.5m。四、切割拆除主要关键点 1、本工程必须在切割结构构件前,应确保外荷载均已被清除、移走或卸载,同时,保证切割的构件已被固定,符合方案要求后,方可进行拆除工作。 2、切割过程中必须考虑结构的稳定性及安全性,混凝土结构切割施工前,梁板底等部位应实行临时支撑措施,关键部位需对原结构进行加固,待加固构件达到设计要求后方可进行后续混凝土切割工作。 3、在拆除过程中如发现下列情况,施工单位应立即通知设计师,待设计师确认后,...
