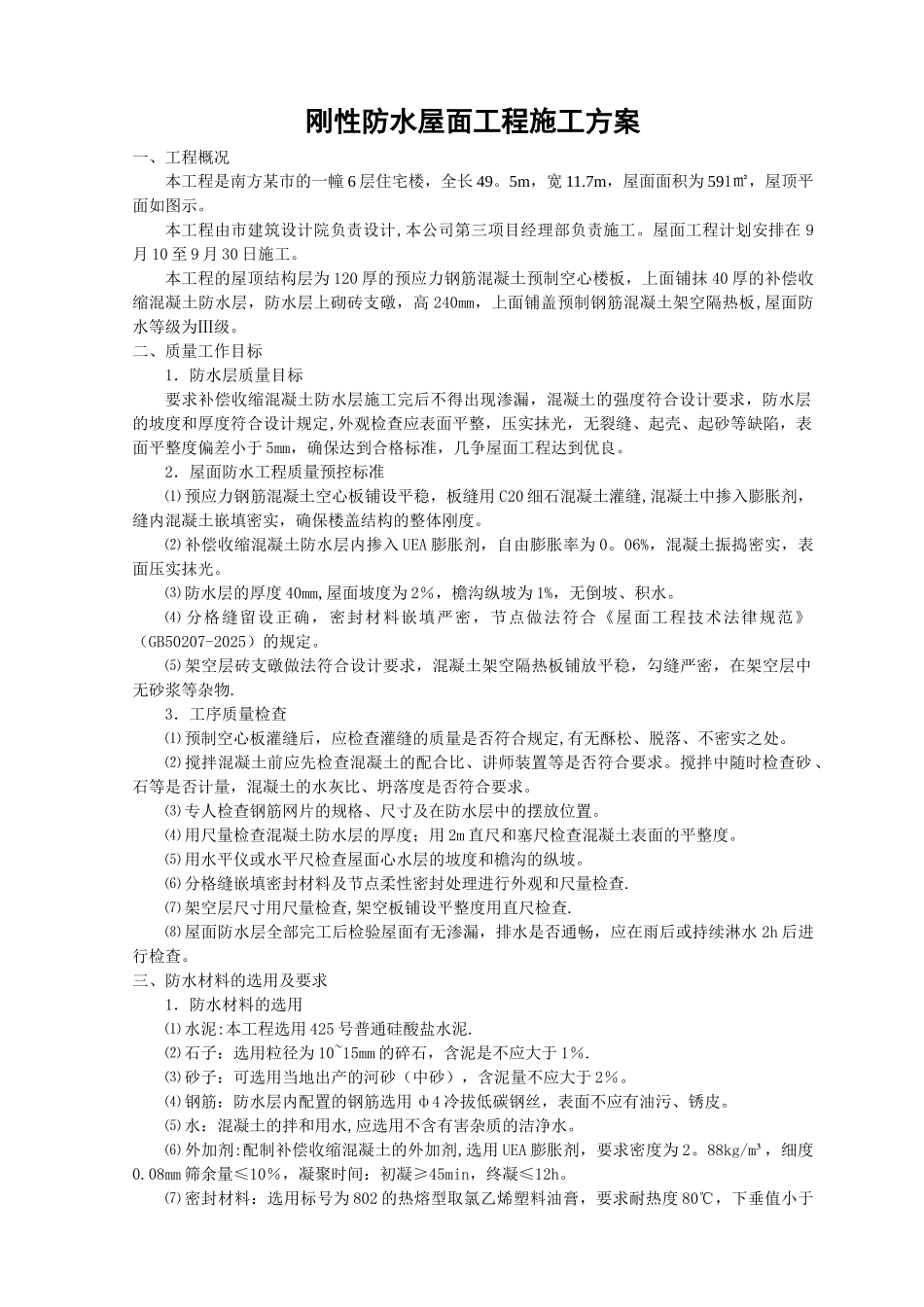

刚性防水屋面工程施工方案一、工程概况本工程是南方某市的一幢 6 层住宅楼,全长 49
5m,宽 11
7m,屋面面积为 591㎡,屋顶平面如图示

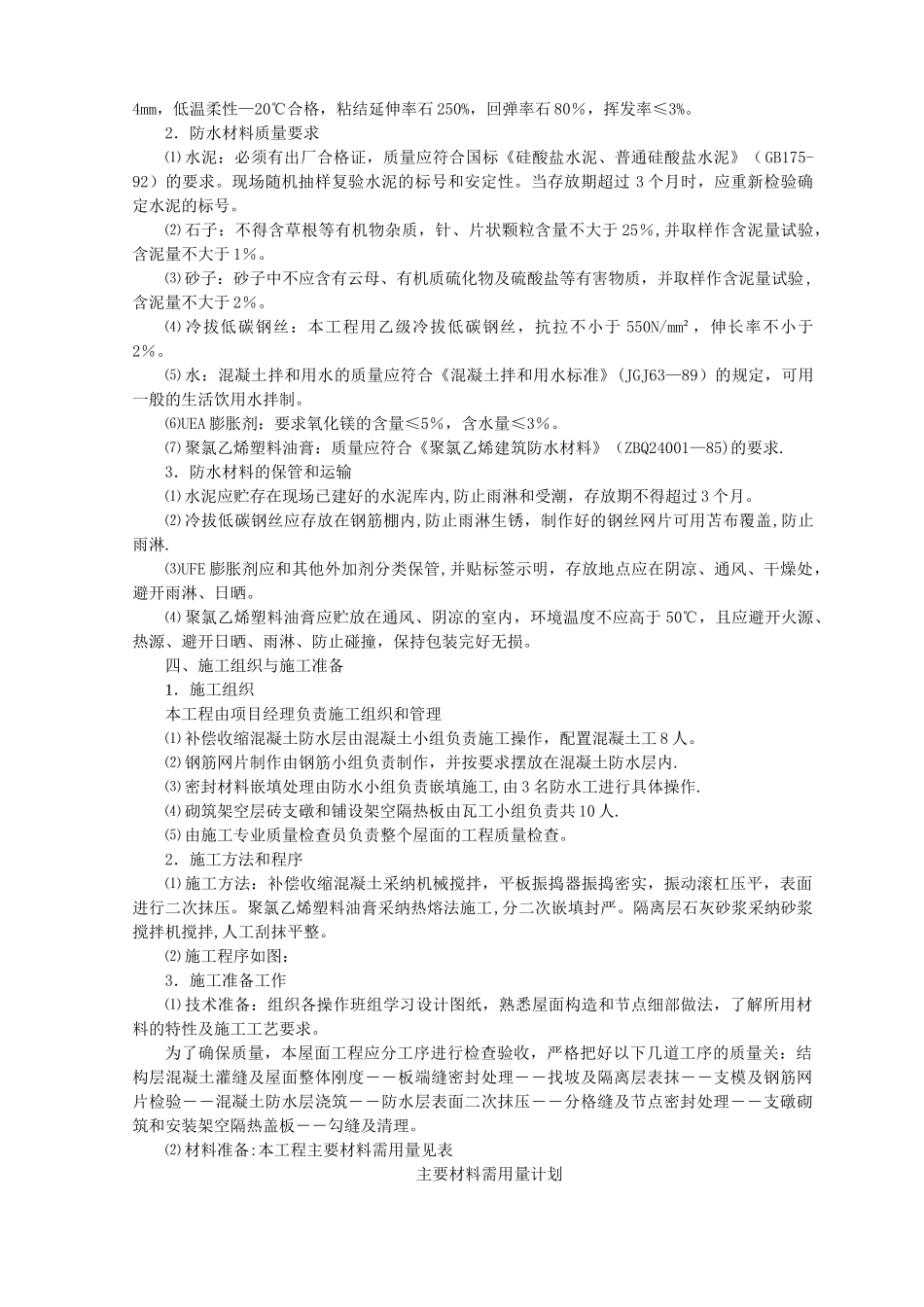

本工程由市建筑设计院负责设计,本公司第三项目经理部负责施工
屋面工程计划安排在 9月 10 至 9 月 30 日施工
本工程的屋顶结构层为 120 厚的预应力钢筋混凝土预制空心楼板,上面铺抹 40 厚的补偿收缩混凝土防水层,防水层上砌砖支礅,高 240mm,上面铺盖预制钢筋混凝土架空隔热板,屋面防水等级为Ⅲ级
二、质量工作目标1.防水层质量目标要求补偿收缩混凝土防水层施工完后不得出现渗漏,混凝土的强度符合设计要求,防水层的坡度和厚度符合设计规定,外观检查应表面平整,压实抹光,无裂缝、起壳、起砂等缺陷,表面平整度偏差小于 5mm,确保达到合格标准,几争屋面工程达到优良
2.屋面防水工程质量预控标准⑴ 预应力钢筋混凝土空心板铺设平稳,板缝用 C20 细石混凝土灌缝,混凝土中掺入膨胀剂,缝内混凝土嵌填密实,确保楼盖结构的整体刚度
⑵ 补偿收缩混凝土防水层内掺入 UEA 膨胀剂,自由膨胀率为 0
06%,混凝土振捣密实,表面压实抹光
⑶ 防水层的厚度 40mm,屋面坡度为 2%,檐沟纵坡为 1%,无倒坡、积水
⑷ 分格缝留设正确,密封材料嵌填严密,节点做法符合《屋面工程技术法律规范》(GB50207-2025)的规定
⑸ 架空层砖支礅做法符合设计要求,混凝土架空隔热板铺放平稳,勾缝严密,在架空层中无砂浆等杂物
3.工序质量检查⑴ 预制空心板灌缝后,应检查灌缝的质量是否符合规定,有无酥松、脱落、不密实之处
⑵ 搅拌混凝土前应先检查混凝土的配合比、讲师装置等是否符合要求
搅拌中随时检查砂、石等是否计量,混凝土的水灰比、坍落度是否符合要求
⑶ 专人检查钢筋网片的规格、尺寸及在防水层中的摆放位置
⑷ 用尺量检查混凝土防水层的厚度;用 2m 直尺和
