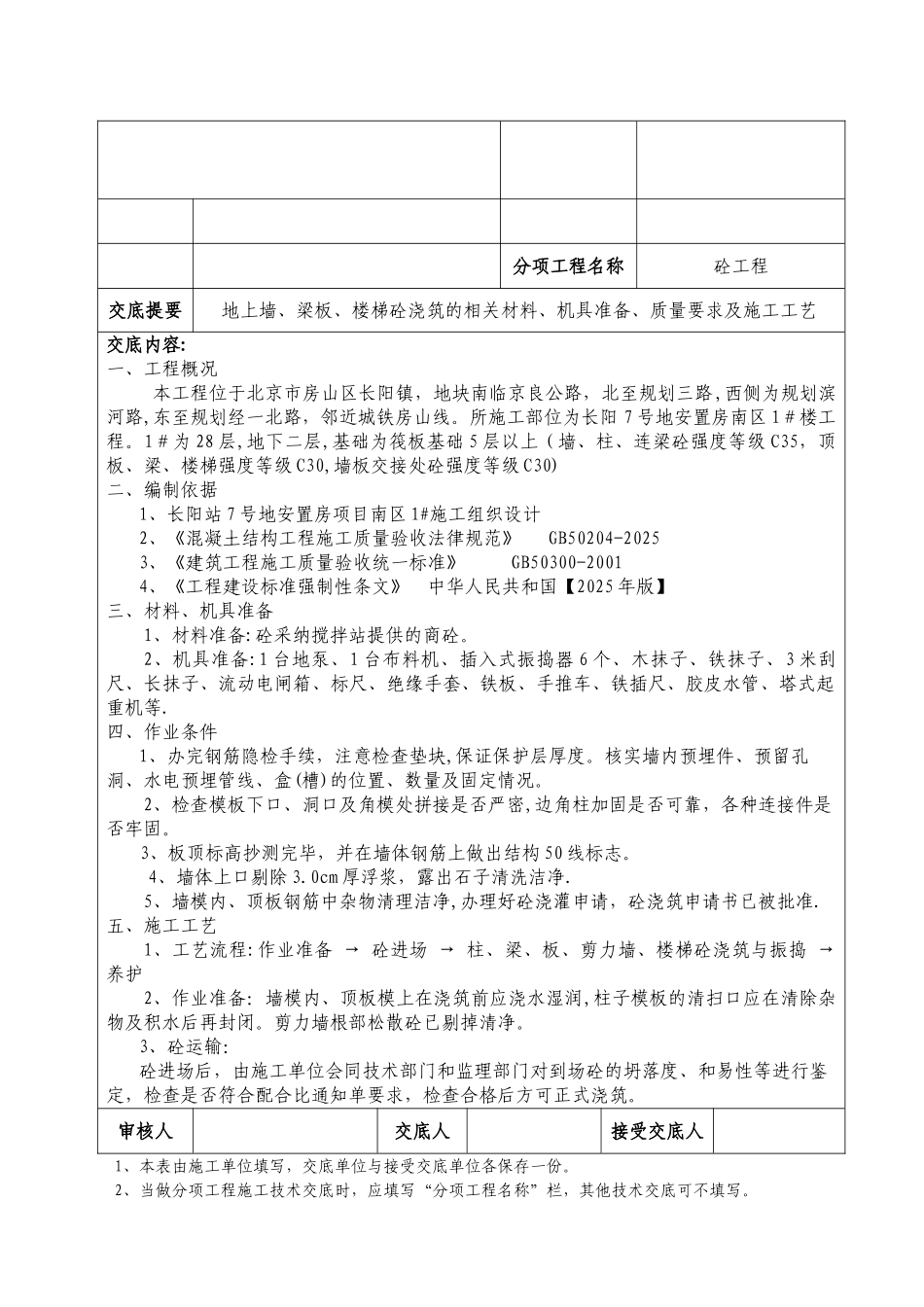

分项工程名称砼工程交底提要地上墙、梁板、楼梯砼浇筑的相关材料、机具准备、质量要求及施工工艺交底内容:一、工程概况本工程位于北京市房山区长阳镇,地块南临京良公路,北至规划三路,西侧为规划滨河路,东至规划经一北路,邻近城铁房山线
所施工部位为长阳 7 号地安置房南区 1#楼工程
1#为 28 层,地下二层,基础为筏板基础 5 层以上(墙、柱、连梁砼强度等级 C35,顶板、梁、楼梯强度等级 C30,墙板交接处砼强度等级 C30)二、编制依据1、长阳站 7 号地安置房项目南区 1#施工组织设计2、《混凝土结构工程施工质量验收法律规范》 GB50204-20253、《建筑工程施工质量验收统一标准》 GB50300-20014、《工程建设标准强制性条文》 中华人民共和国【2025 年版】三、材料、机具准备1、材料准备:砼采纳搅拌站提供的商砼
2、机具准备:1 台地泵、1 台布料机、插入式振捣器 6 个、木抹子、铁抹子、3 米刮尺、长抹子、流动电闸箱、标尺、绝缘手套、铁板、手推车、铁插尺、胶皮水管、塔式起重机等
四、作业条件1、办完钢筋隐检手续,注意检查垫块,保证保护层厚度
核实墙内预埋件、预留孔洞、水电预埋管线、盒(槽)的位置、数量及固定情况
2、检查模板下口、洞口及角模处拼接是否严密,边角柱加固是否可靠,各种连接件是否牢固
3、板顶标高抄测完毕,并在墙体钢筋上做出结构 50 线标志
4、墙体上口剔除 3
0cm 厚浮浆,露出石子清洗洁净
5、墙模内、顶板钢筋中杂物清理洁净,办理好砼浇灌申请,砼浇筑申请书已被批准

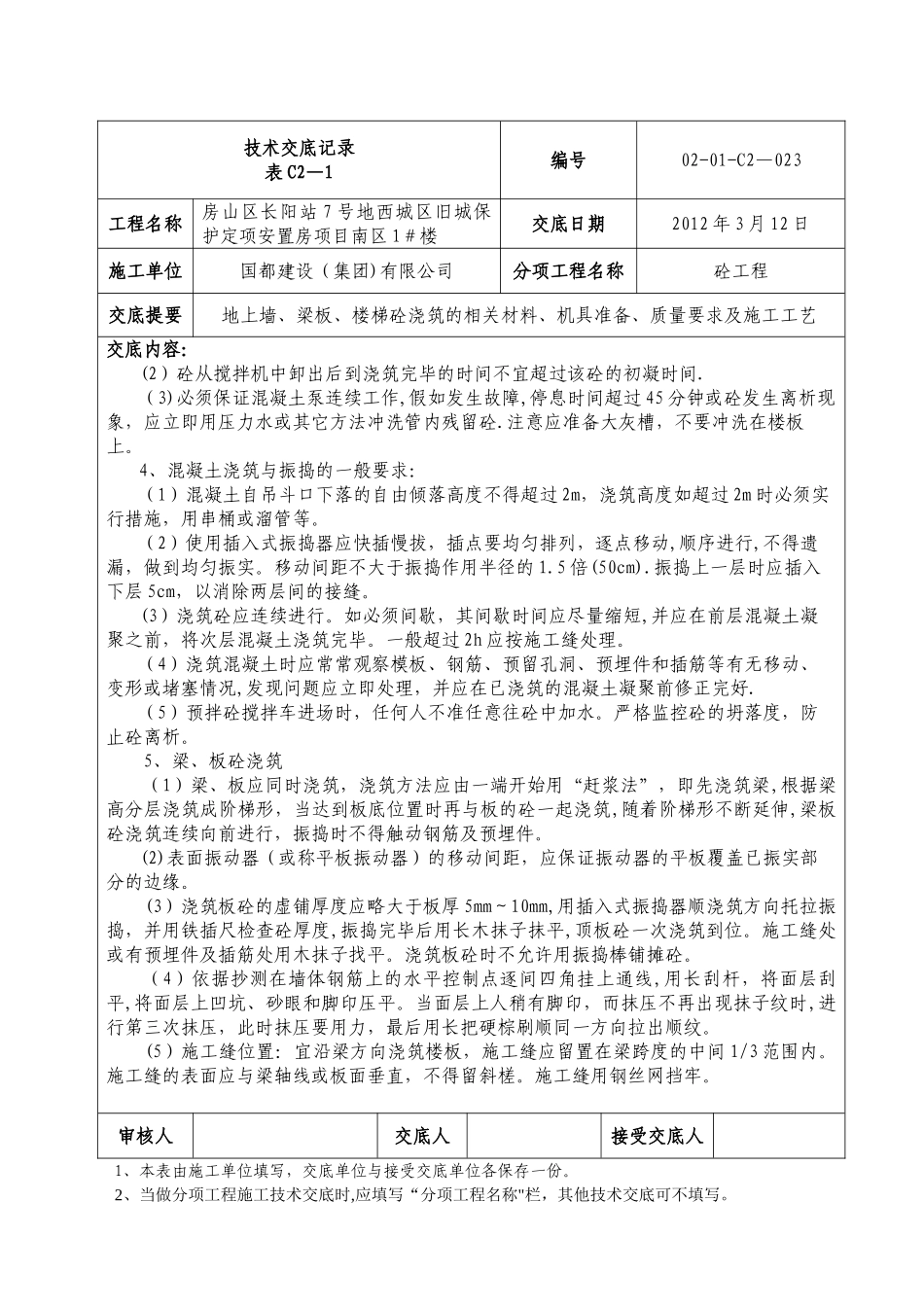

五、施工工艺1、工艺流程:作业准备 → 砼进场 → 柱、梁、板、剪力墙、楼梯砼浇筑与振捣 → 养护 2、作业准备:墙模内、顶板模上在浇筑前应浇水湿润,柱子模板的清扫口应在清除杂物及积水后再封闭
剪力墙根部松散砼已剔掉清净

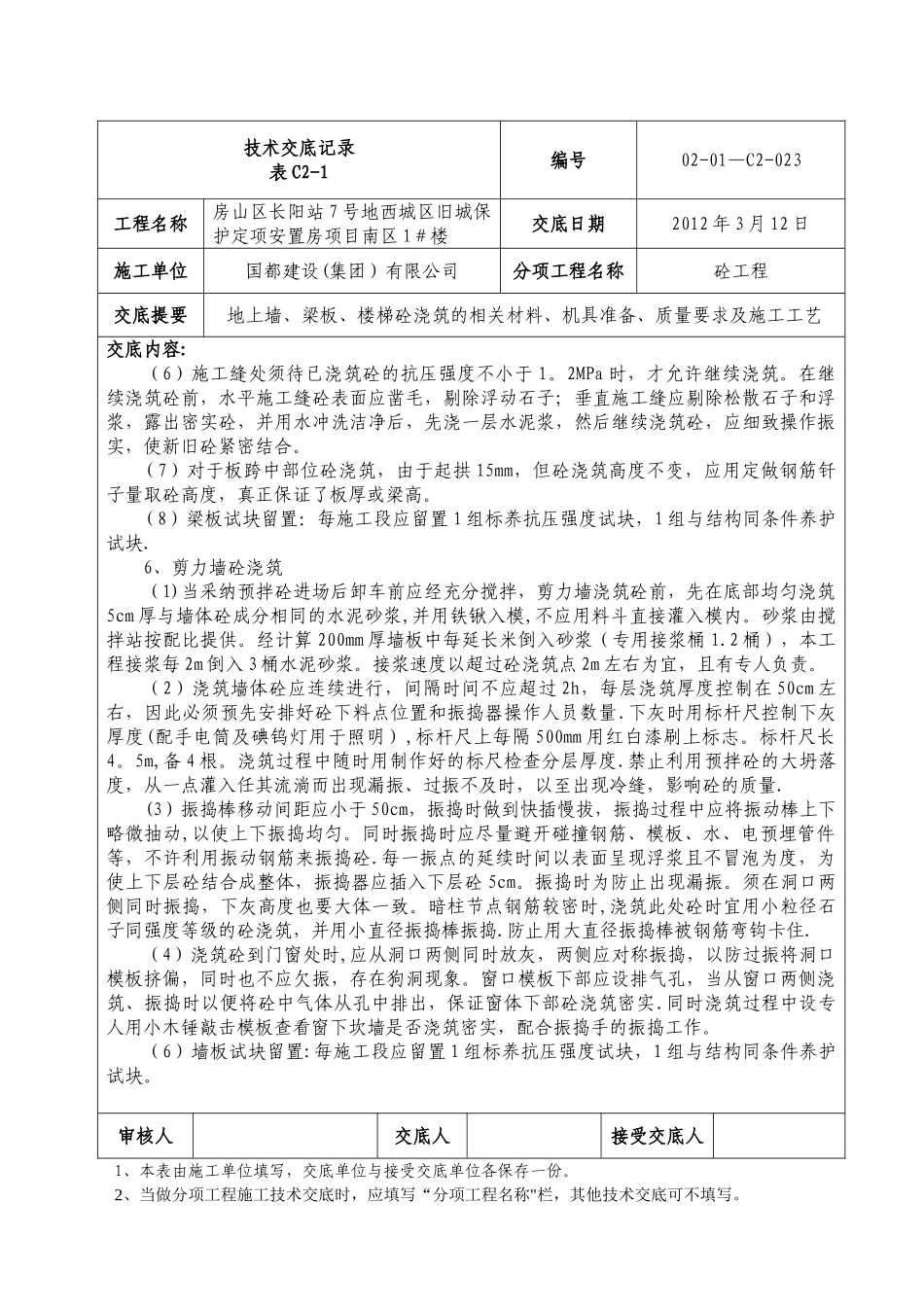

3、砼运输:砼进场后,由施工单位会同技术部门和监理部
