创汇社区E区地下室顶棚岩棉板施工方案

创汇社区E区地下室顶棚岩棉板施工方案_第1页
1/7
创汇社区E区地下室顶棚岩棉板施工方案_第2页
2/7
创汇社区E区地下室顶棚岩棉板施工方案_第3页
3/7

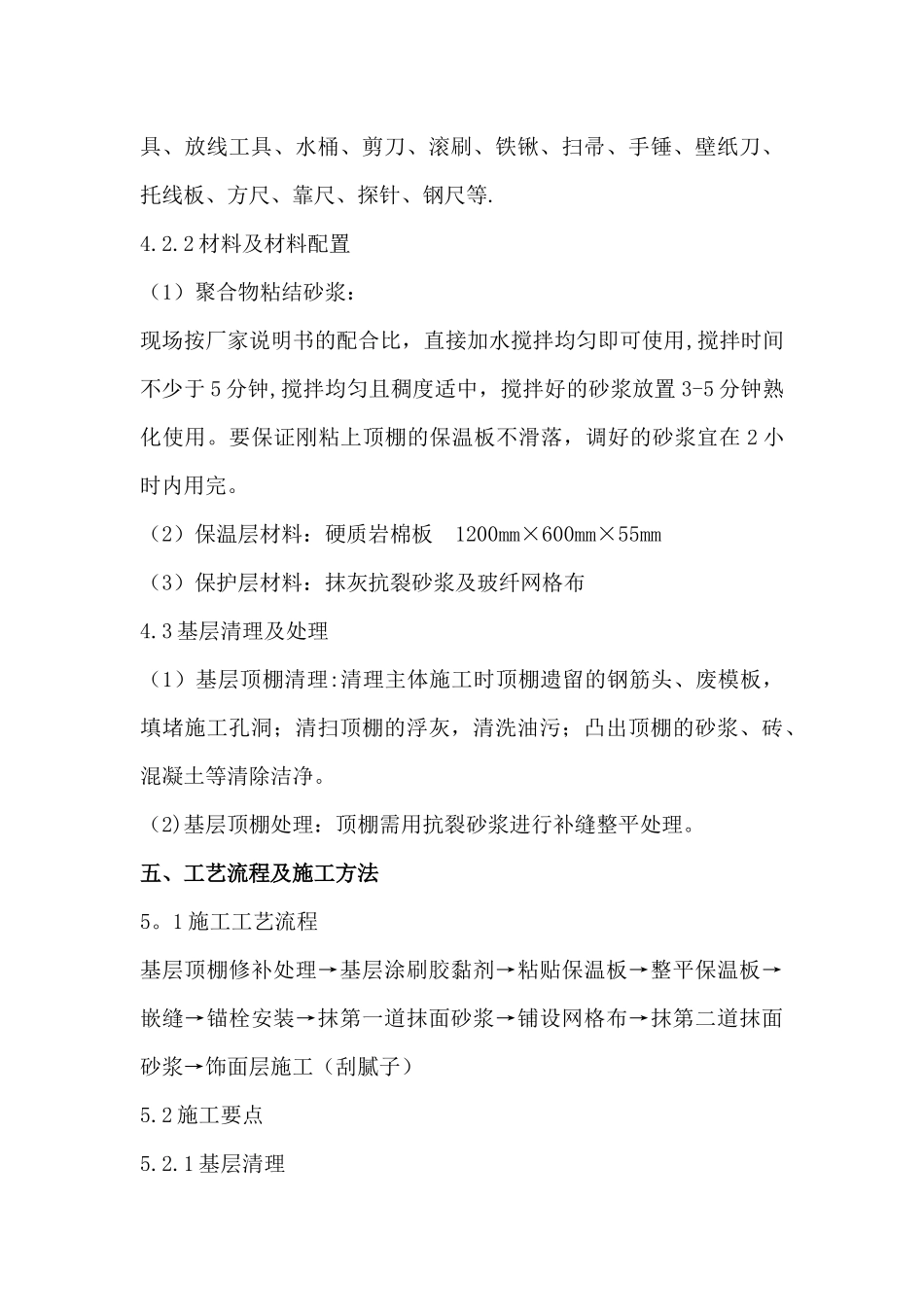

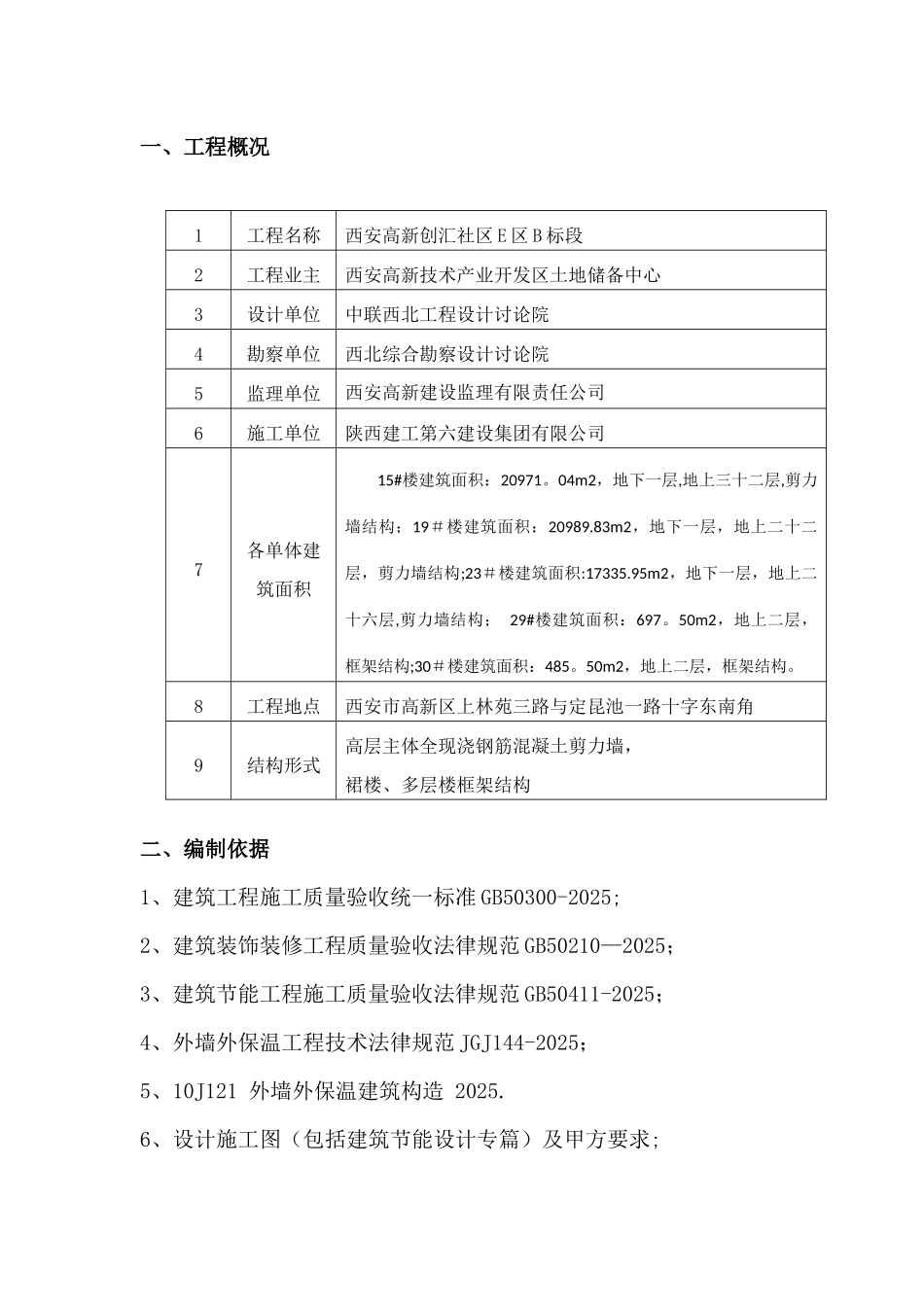

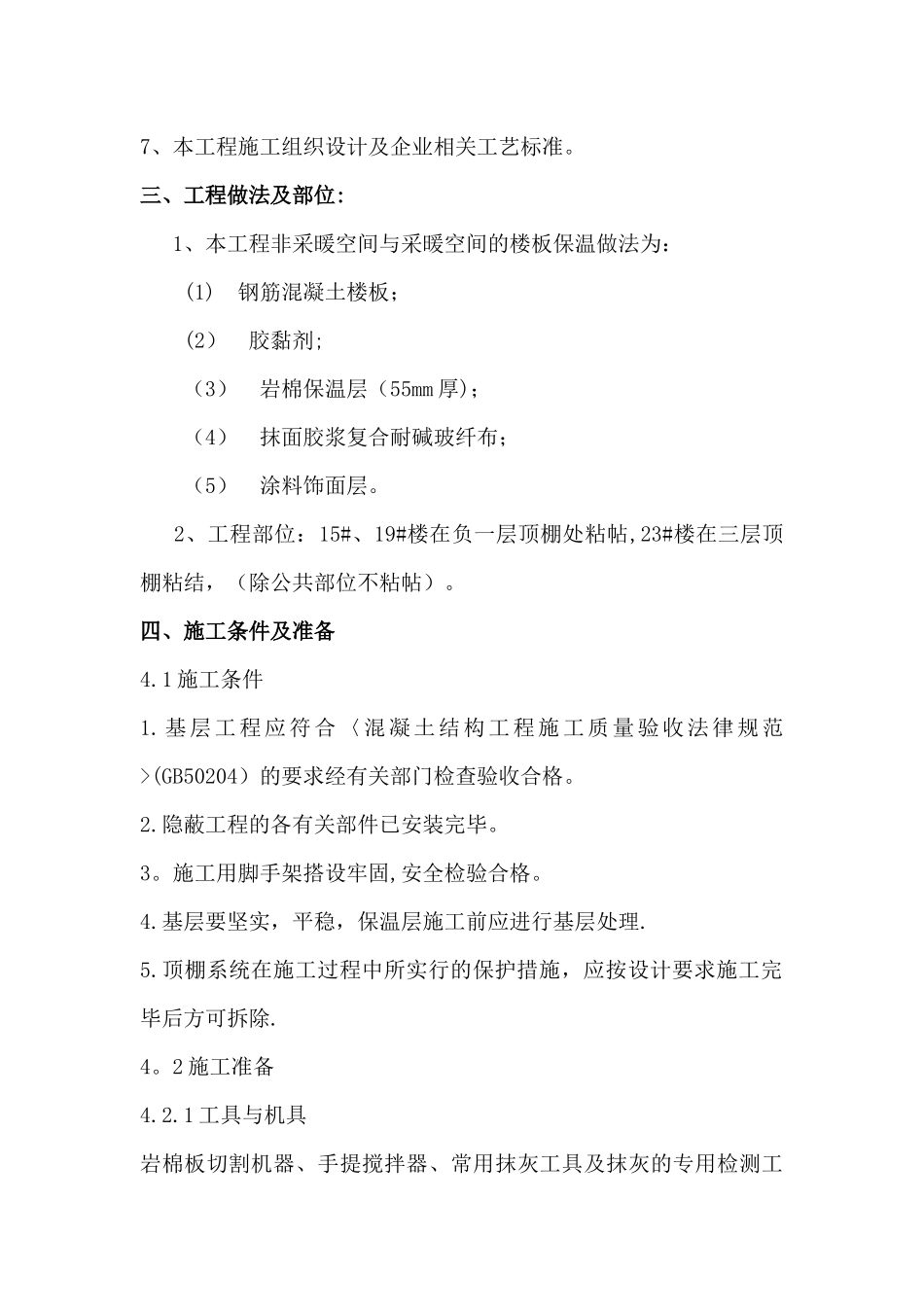

一、工程概况 二、编制依据 1、建筑工程施工质量验收统一标准 GB50300-2025; 2、建筑装饰装修工程质量验收法律规范 GB50210—2025; 3、建筑节能工程施工质量验收法律规范 GB50411-2025; 4、外墙外保温工程技术法律规范 JGJ144-2025; 5、10J121 外墙外保温建筑构造 2025.6、设计施工图(包括建筑节能设计专篇)及甲方要求; 1工程名称西安高新创汇社区 E 区 B 标段2工程业主西安高新技术产业开发区土地储备中心3设计单位中联西北工程设计讨论院4勘察单位西北综合勘察设计讨论院5监理单位西安高新建设监理有限责任公司6施工单位陕西建工第六建设集团有限公司7各单体建筑面积15#楼建筑面积:20971。04m2,地下一层,地上三十二层,剪力墙结构;19#楼建筑面积:20989.83m2,地下一层,地上二十二层,剪力墙结构;23#楼建筑面积:17335.95m2,地下一层,地上二十六层,剪力墙结构; 29#楼建筑面积:697。50m2,地上二层,框架结构;30#楼建筑面积:485。50m2,地上二层,框架结构。8工程地点西安市高新区上林苑三路与定昆池一路十字东南角9结构形式高层主体全现浇钢筋混凝土剪力墙,裙楼、多层楼框架结构7、本工程施工组织设计及企业相关工艺标准。三、工程做法及部位: 1、本工程非采暖空间与采暖空间的楼板保温做法为: (1) 钢筋混凝土楼板; (2) 胶黏剂; (3) 岩棉保温层(55mm 厚); (4) 抹面胶浆复合耐碱玻纤布; (5) 涂料饰面层。 2、工程部位:15#、19#楼在负一层顶棚处粘帖,23#楼在三层顶棚粘结,(除公共部位不粘帖)。四、施工条件及准备 4.1 施工条件 1.基层工程应符合〈混凝土结构工程施工质量验收法律规范>(GB50204)的要求经有关部门检查验收合格。 2.隐蔽工程的各有关部件已安装完毕。 3。施工用脚手架搭设牢固,安全检验合格。 4.基层要坚实,平稳,保温层施工前应进行基层处理. 5.顶棚系统在施工过程中所实行的保护措施,应按设计要求施工完毕后方可拆除. 4。2 施工准备 4.2.1 工具与机具 岩棉板切割机器、手提搅拌器、常用抹灰工具及抹灰的专用检测工具、放线工具、水桶、剪刀、滚刷、铁锹、扫帚、手锤、壁纸刀、托线板、方尺、靠尺、探针、钢尺等. 4.2.2 材料及材料配置 (1)聚合物粘结砂浆: 现场按厂家说明书的配合比,直接加水搅拌均匀即可使用,搅拌时间不少于 5 分钟,搅拌均匀且稠度适中,搅拌好的砂浆放置 3-5 分钟熟化使用。要保证刚粘上顶棚的保温板不滑落,调好的砂...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

创汇社区E区地下室顶棚岩棉板施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
