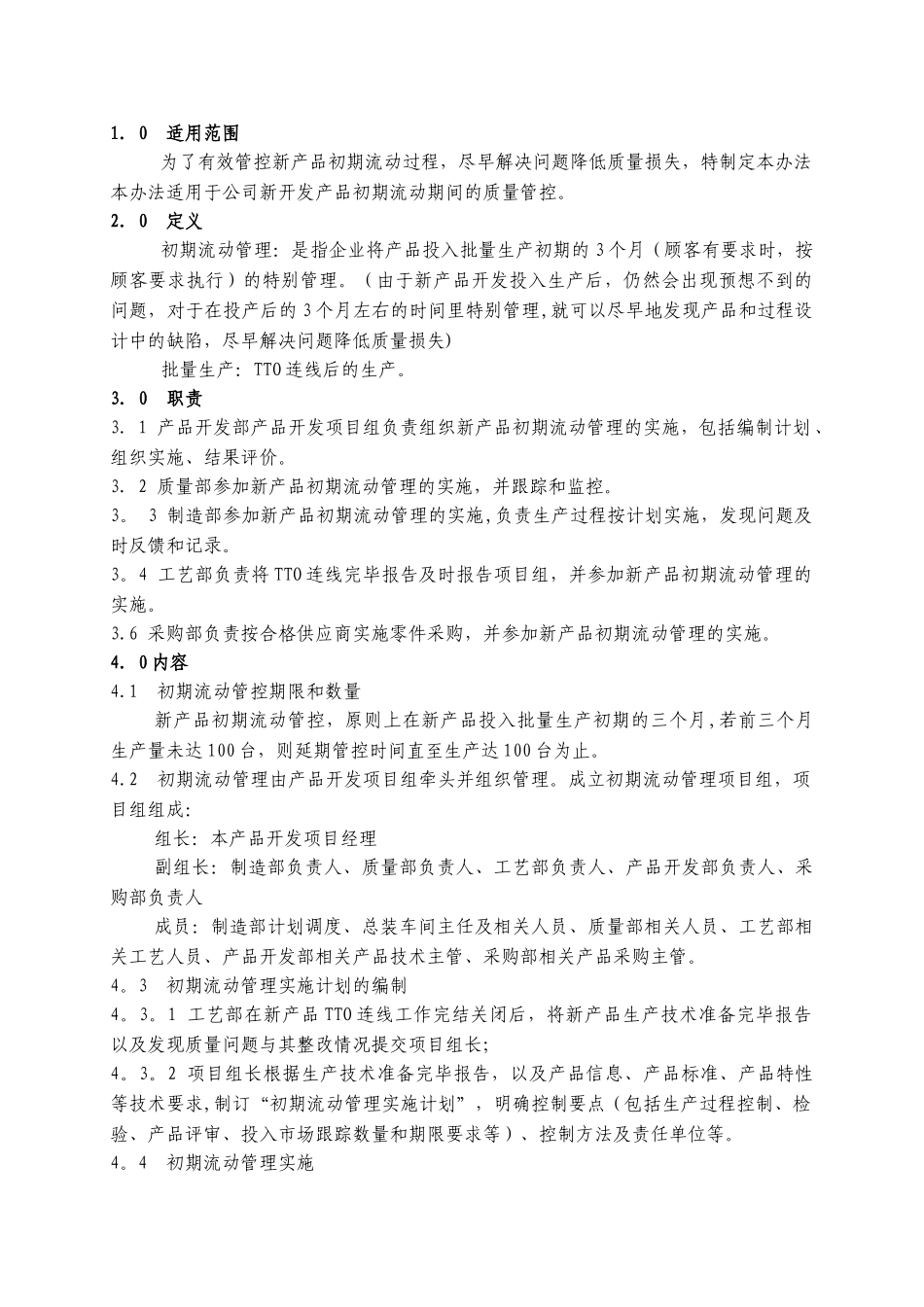

0 适用范围为了有效管控新产品初期流动过程,尽早解决问题降低质量损失,特制定本办法本办法适用于公司新开发产品初期流动期间的质量管控
2.0 定义初期流动管理:是指企业将产品投入批量生产初期的 3 个月(顾客有要求时,按顾客要求执行)的特别管理
(由于新产品开发投入生产后,仍然会出现预想不到的问题,对于在投产后的 3 个月左右的时间里特别管理,就可以尽早地发现产品和过程设计中的缺陷,尽早解决问题降低质量损失)批量生产:TTO 连线后的生产

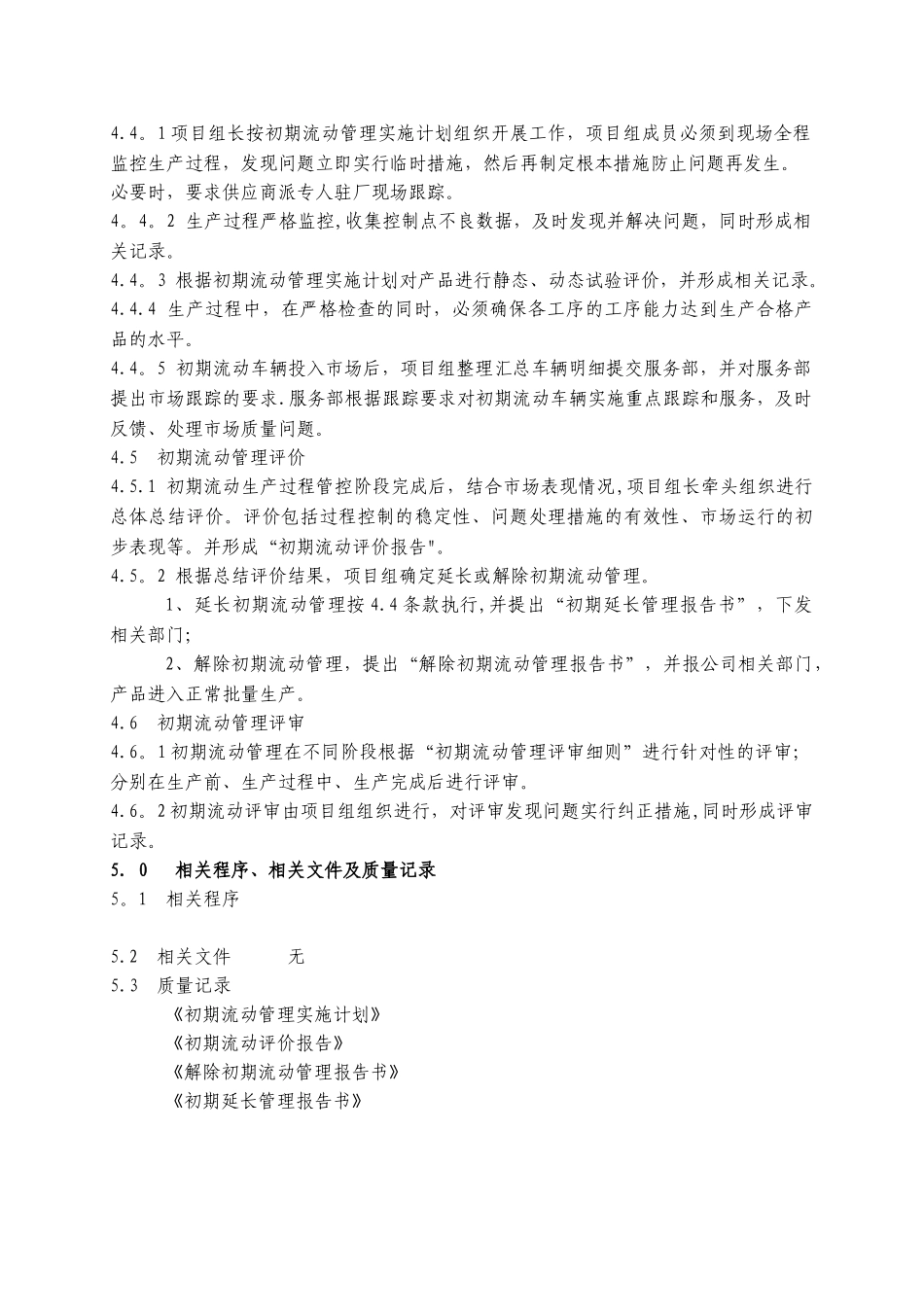

3.0 职责3
1 产品开发部产品开发项目组负责组织新产品初期流动管理的实施,包括编制计划 、组织实施、结果评价
2 质量部参加新产品初期流动管理的实施,并跟踪和监控
3 制造部参加新产品初期流动管理的实施,负责生产过程按计划实施,发现问题及时反馈和记录
4 工艺部负责将 TTO 连线完毕报告及时报告项目组,并参加新产品初期流动管理的实施
6 采购部负责按合格供应商实施零件采购,并参加新产品初期流动管理的实施
1 初期流动管控期限和数量新产品初期流动管控,原则上在新产品投入批量生产初期的三个月,若前三个月生产量未达 100 台,则延期管控时间直至生产达 100 台为止
2 初期流动管理由产品开发项目组牵头并组织管理
成立初期流动管理项目组,项目组组成:组长:本产品开发项目经理副组长:制造部负责人、质量部负责人、工艺部负责人、产品开发部负责人、采购部负责人成员:制造部计划调度、总装车间主任及相关人员、质量部相关人员、工艺部相关工艺人员、产品开发部相关产品技术主管、采购部相关产品采购主管
3 初期流动管理实施计划的编制4
1 工艺部在新产品 TTO 连线工作完结关闭后,将新产品生产技术准备完毕报告以及发现质量问题与其整改情况提交项目组长;4
2 项目组长根据生产技术准备完毕报告,以及
