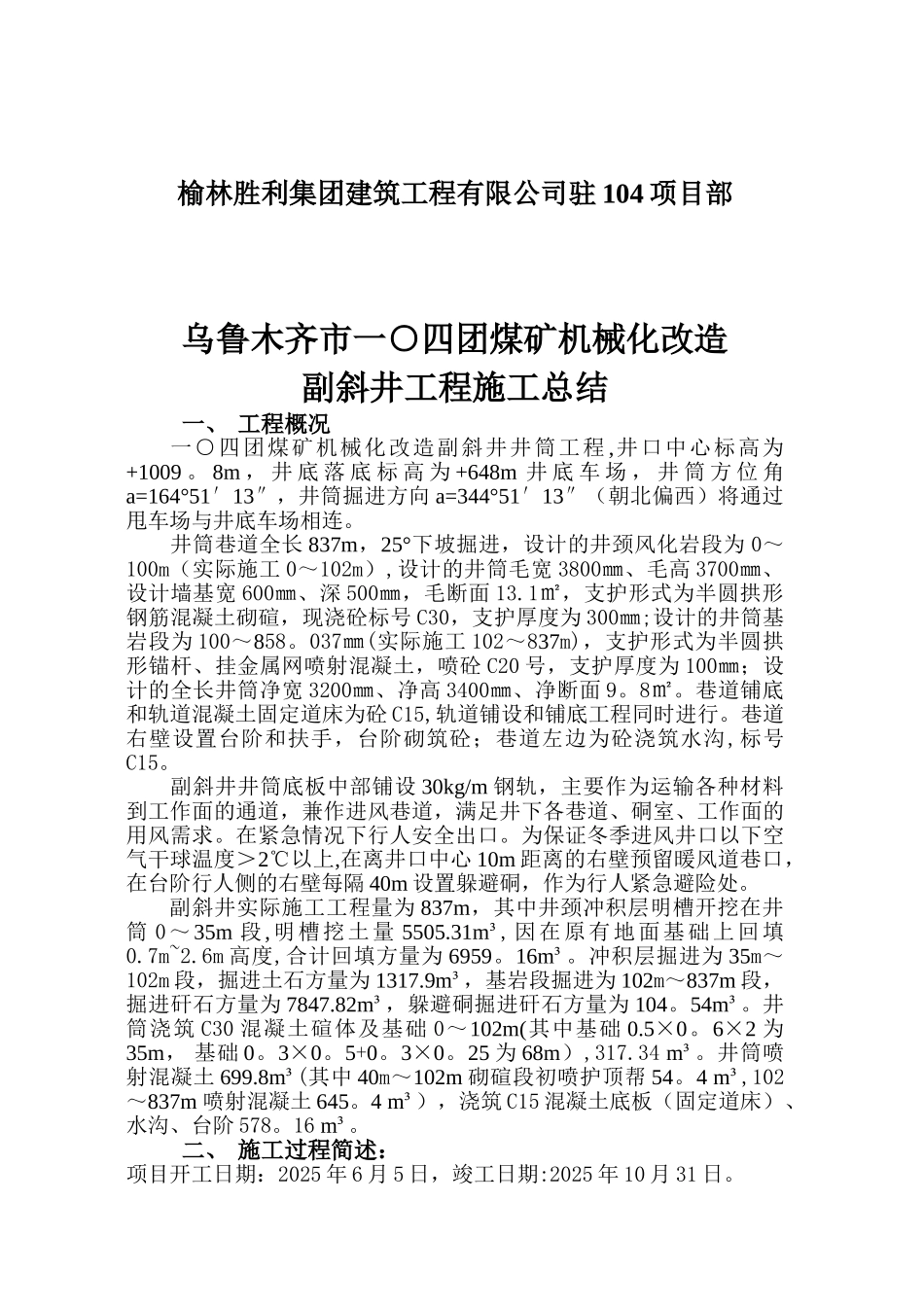

榆林胜利集团建筑工程有限公司驻 104 项目部乌鲁木齐市一○四团煤矿机械化改造副斜井工程施工总结一、 工程概况一○四团煤矿机械化改造副斜井井筒工程 ,井口中心标高为+1009
8m , 井 底 落 底 标 高 为 +648m 井 底 车 场 , 井 筒 方 位 角a=164°51′13″,井筒掘进方向 a=344°51′13″(朝北偏西)将通过甩车场与井底车场相连
井筒巷道全长 837m,25°下坡掘进,设计的井颈风化岩段为 0~100m(实际施工 0~102m),设计的井筒毛宽 3800㎜、毛高 3700㎜、设计墙基宽 600㎜、深 500㎜,毛断面 13
1㎡,支护形式为半圆拱形钢筋混凝土砌碹,现浇砼标号 C30,支护厚度为 300㎜;设计的井筒基岩段为 100~858
037㎜(实际施工 102~837m),支护形式为半圆拱形锚杆、挂金属网喷射混凝土,喷砼 C20 号,支护厚度为 100㎜;设计的全长井筒净宽 3200㎜、净高 3400㎜、净断面 9
巷道铺底和轨道混凝土固定道床为砼 C15,轨道铺设和铺底工程同时进行
巷道右壁设置台阶和扶手,台阶砌筑砼;巷道左边为砼浇筑水沟,标号 C15
副斜井井筒底板中部铺设 30kg/m 钢轨,主要作为运输各种材料到工作面的通道,兼作进风巷道,满足井下各巷道、硐室、工作面的用风需求
在紧急情况下行人安全出口
为保证冬季进风井口以下空气干球温度>2℃以上,在离井口中心 10m 距离的右壁预留暖风道巷口,在台阶行人侧的右壁每隔 40m 设置躲避硐,作为行人紧急避险处
副斜井实际施工工程量为 837m,其中井颈冲积层明槽开挖在井筒 0~35m 段,明槽挖土量 5505
31m³,因在原有地面基础上回填0
6m 高度,合计回填方量为 6959
冲积层掘进为 35m~102m 段,掘进土石方量为 1317
