加气混凝土砌块施工方法、要求

加气混凝土砌块施工方法、要求_第1页
1/4
加气混凝土砌块施工方法、要求_第2页
2/4
加气混凝土砌块施工方法、要求_第3页
3/4

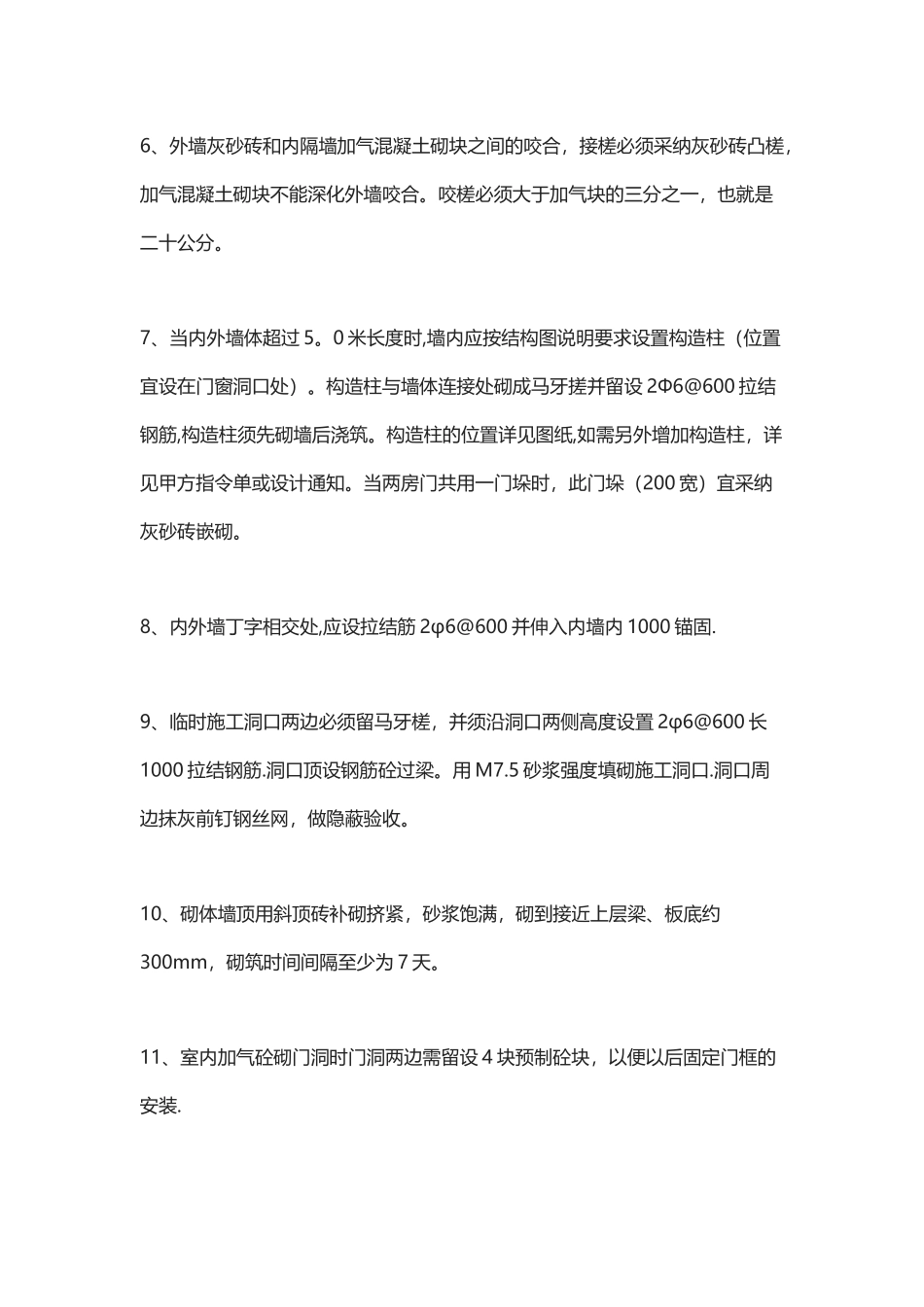

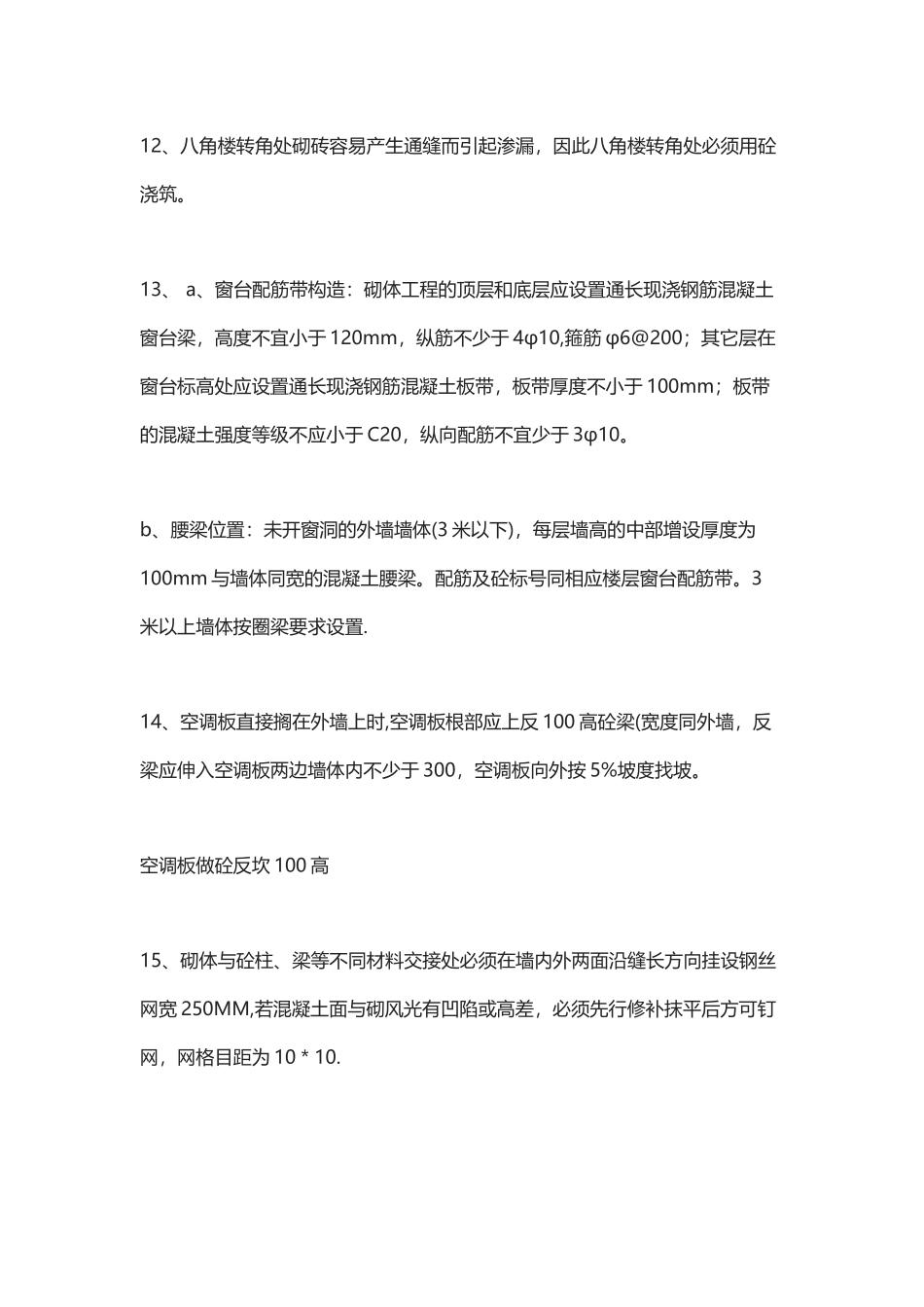

加气混凝土砌块现场施工做法与要求1、加气砼现场堆放要求:(1)、地面平铺木板架空,架空高度﹥10CM,避开地面水侵蚀;(2)、加气砼上面用雨布覆盖,防止雨淋.2、预留门窗洞口净空尺寸必须考虑抹灰层厚度,洞口完成面净空必须符合图纸设计要求,尤其要注意洞口在砌筑前要放水平垂直竖向线,以避开洞口砌筑完后洞口尺寸满足要求但相对于同层水平及同单元竖向偏位而无法达到门窗安装要求。3、厨、卫周边墙体跟部现浇 200mm 高 C20 细石混凝土脚坎.(宽同墙厚)。墙体根部有冷热水管穿过时按下图施工:4、加气混凝土砌块不能直接在楼板上砌筑,其下至少砌筑 3 皮灰砂砖。5、砌块与砼柱、墙不同材料连接处应预埋拉结筋 2φ6@600 并伸入墙内 1000与砌体拉接。拉结筋必须展平拉直砌入水平灰缝中。6、外墙灰砂砖和内隔墙加气混凝土砌块之间的咬合,接槎必须采纳灰砂砖凸槎,加气混凝土砌块不能深化外墙咬合。咬槎必须大于加气块的三分之一,也就是二十公分。7、当内外墙体超过 5。0 米长度时,墙内应按结构图说明要求设置构造柱(位置宜设在门窗洞口处)。构造柱与墙体连接处砌成马牙搓并留设 2Φ6@600 拉结钢筋,构造柱须先砌墙后浇筑。构造柱的位置详见图纸,如需另外增加构造柱,详见甲方指令单或设计通知。当两房门共用一门垛时,此门垛(200 宽)宜采纳灰砂砖嵌砌。8、内外墙丁字相交处,应设拉结筋 2φ6@600 并伸入内墙内 1000 锚固.9、临时施工洞口两边必须留马牙槎,并须沿洞口两侧高度设置 2φ6@600 长1000 拉结钢筋.洞口顶设钢筋砼过梁。用 M7.5 砂浆强度填砌施工洞口.洞口周边抹灰前钉钢丝网,做隐蔽验收。10、砌体墙顶用斜顶砖补砌挤紧,砂浆饱满,砌到接近上层梁、板底约300mm,砌筑时间间隔至少为 7 天。11、室内加气砼砌门洞时门洞两边需留设 4 块预制砼块,以便以后固定门框的安装.12、八角楼转角处砌砖容易产生通缝而引起渗漏,因此八角楼转角处必须用砼浇筑。13、 a、窗台配筋带构造:砌体工程的顶层和底层应设置通长现浇钢筋混凝土窗台梁,高度不宜小于 120mm,纵筋不少于 4φ10,箍筋 φ6@200;其它层在窗台标高处应设置通长现浇钢筋混凝土板带,板带厚度不小于 100mm;板带的混凝土强度等级不应小于 C20,纵向配筋不宜少于 3φ10。b、腰梁位置:未开窗洞的外墙墙体(3 米以下),每层墙高的中部增设厚度为100mm 与墙体同宽的混凝土腰梁。配筋及砼标号同相应楼层窗台配筋带。3米以上墙体按圈梁要求...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

加气混凝土砌块施工方法、要求

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
