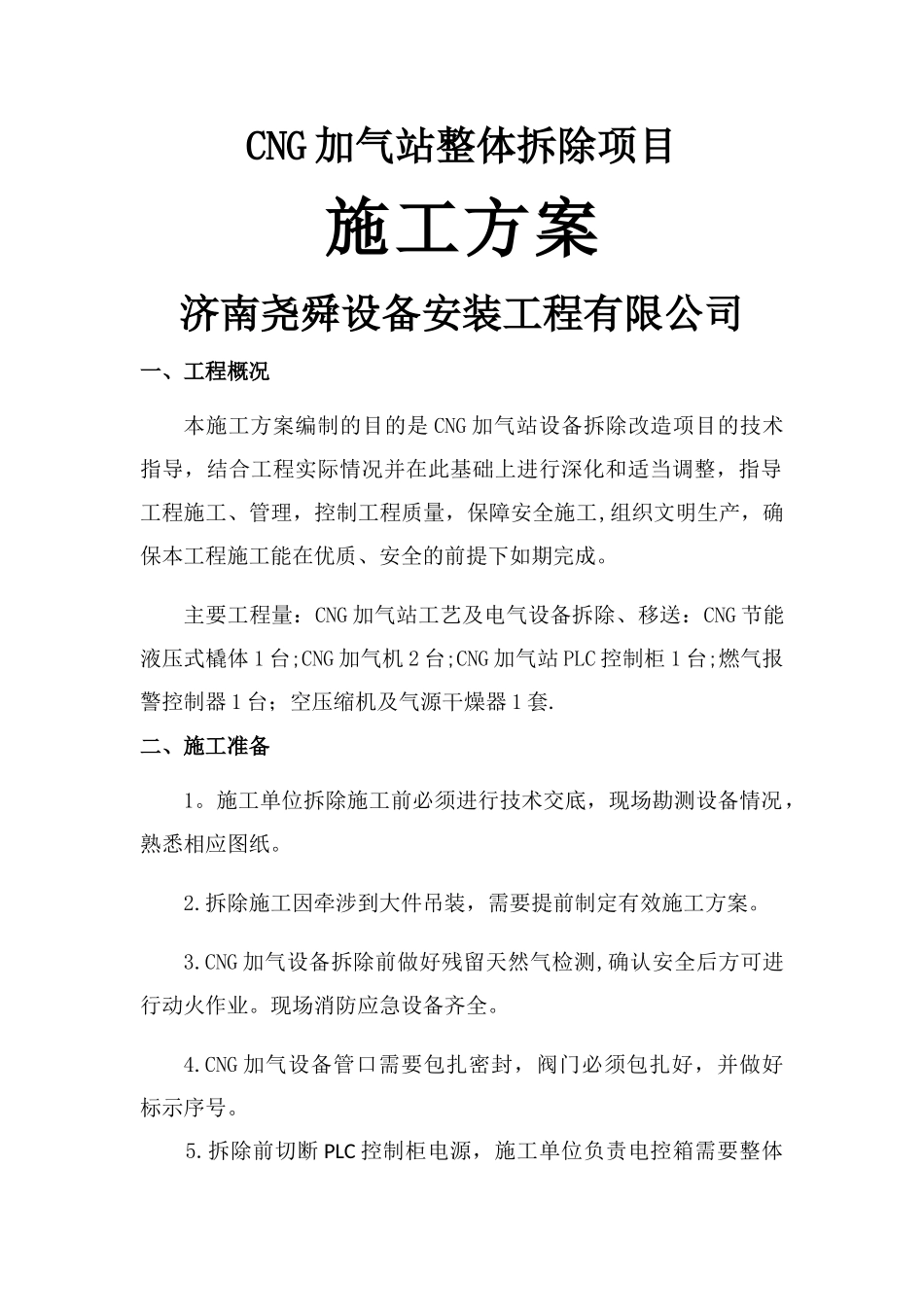

CNG 加气站整体拆除项目施工方案济南尧舜设备安装工程有限公司一、工程概况本施工方案编制的目的是 CNG 加气站设备拆除改造项目的技术指导,结合工程实际情况并在此基础上进行深化和适当调整,指导工程施工、管理,控制工程质量,保障安全施工,组织文明生产,确保本工程施工能在优质、安全的前提下如期完成
主要工程量:CNG 加气站工艺及电气设备拆除、移送:CNG 节能液压式橇体 1 台;CNG 加气机 2 台;CNG 加气站 PLC 控制柜 1 台;燃气报警控制器 1 台;空压缩机及气源干燥器 1 套
二、施工准备1
施工单位拆除施工前必须进行技术交底,现场勘测设备情况,熟悉相应图纸
拆除施工因牵涉到大件吊装,需要提前制定有效施工方案
CNG 加气设备拆除前做好残留天然气检测,确认安全后方可进行动火作业
现场消防应急设备齐全
CNG 加气设备管口需要包扎密封,阀门必须包扎好,并做好标示序号

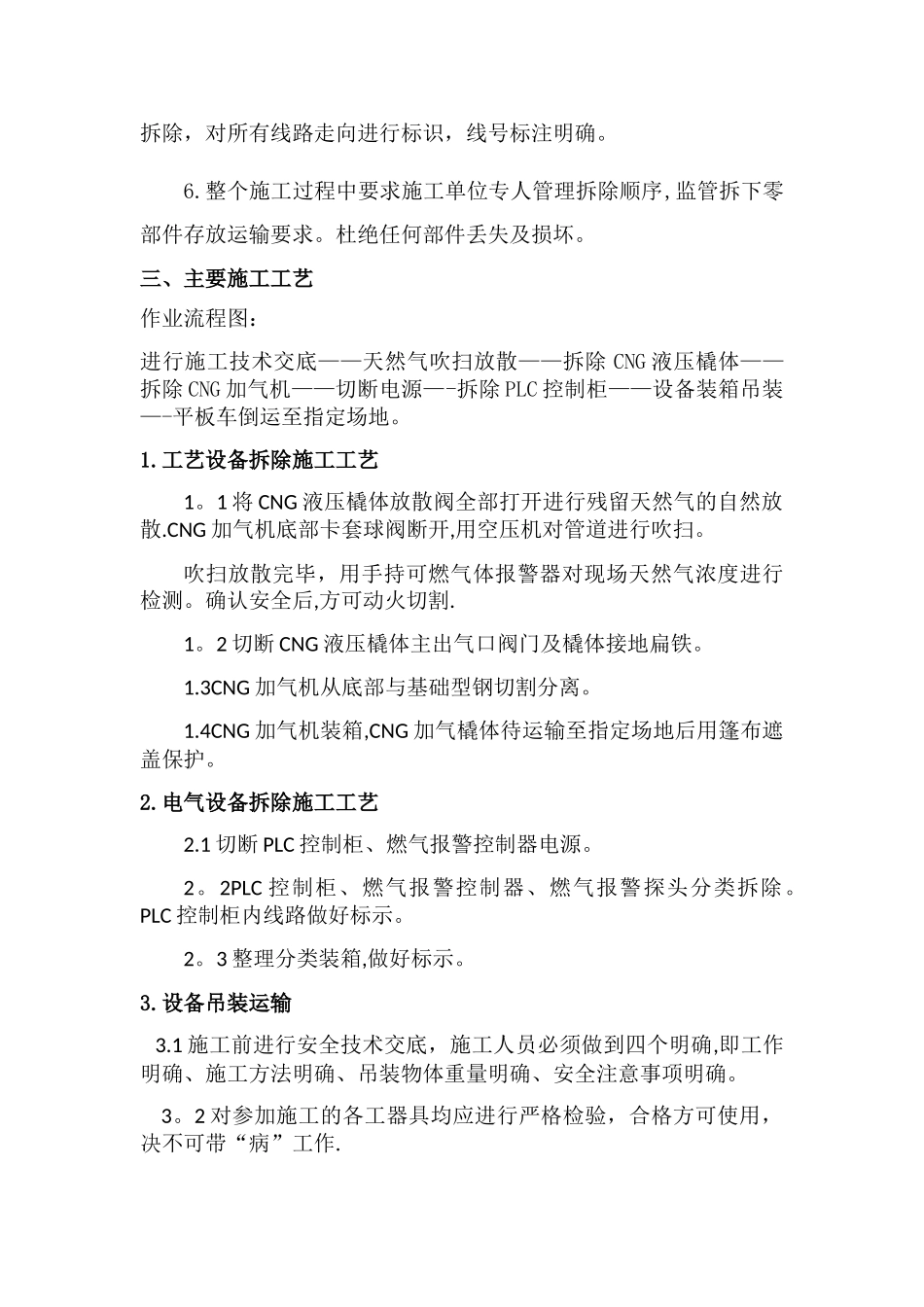

拆除前切断 PLC 控制柜电源,施工单位负责电控箱需要整体拆除,对所有线路走向进行标识,线号标注明确
整个施工过程中要求施工单位专人管理拆除顺序,监管拆下零部件存放运输要求
杜绝任何部件丢失及损坏
三、主要施工工艺作业流程图:进行施工技术交底——天然气吹扫放散——拆除 CNG 液压橇体——拆除 CNG 加气机——切断电源—-拆除 PLC 控制柜——设备装箱吊装—-平板车倒运至指定场地
工艺设备拆除施工工艺1
1 将 CNG 液压橇体放散阀全部打开进行残留天然气的自然放散
CNG 加气机底部卡套球阀断开,用空压机对管道进行吹扫
吹扫放散完毕,用手持可燃气体报警器对现场天然气浓度进行检测
确认安全后,方可动火切割
2 切断 CNG 液压橇体主出气口阀门及橇体接地扁铁
3CNG 加气机从底部与基础型钢切割分离

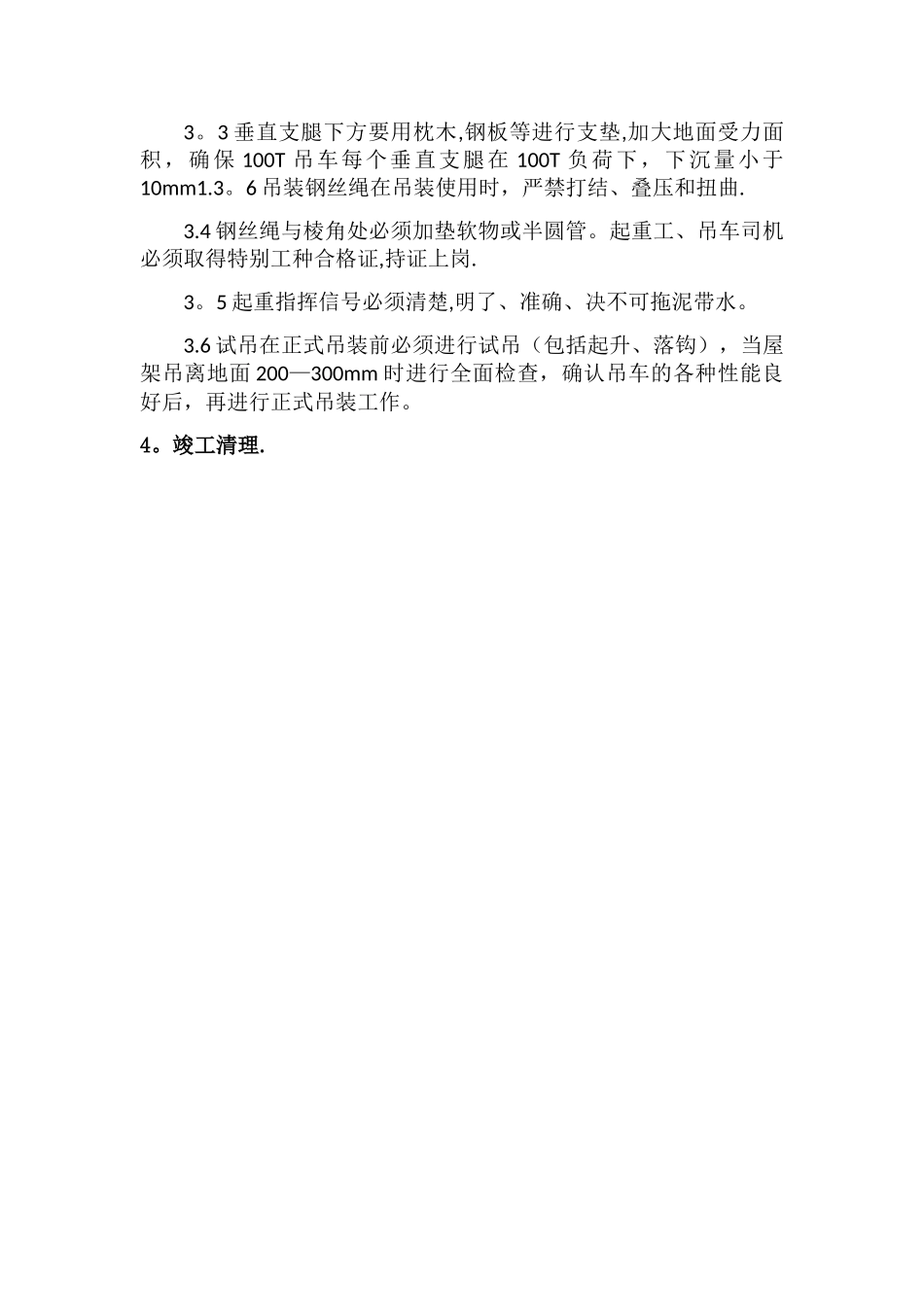

4CNG 加气机装箱,CNG 加气橇体待运输至指定场地后
