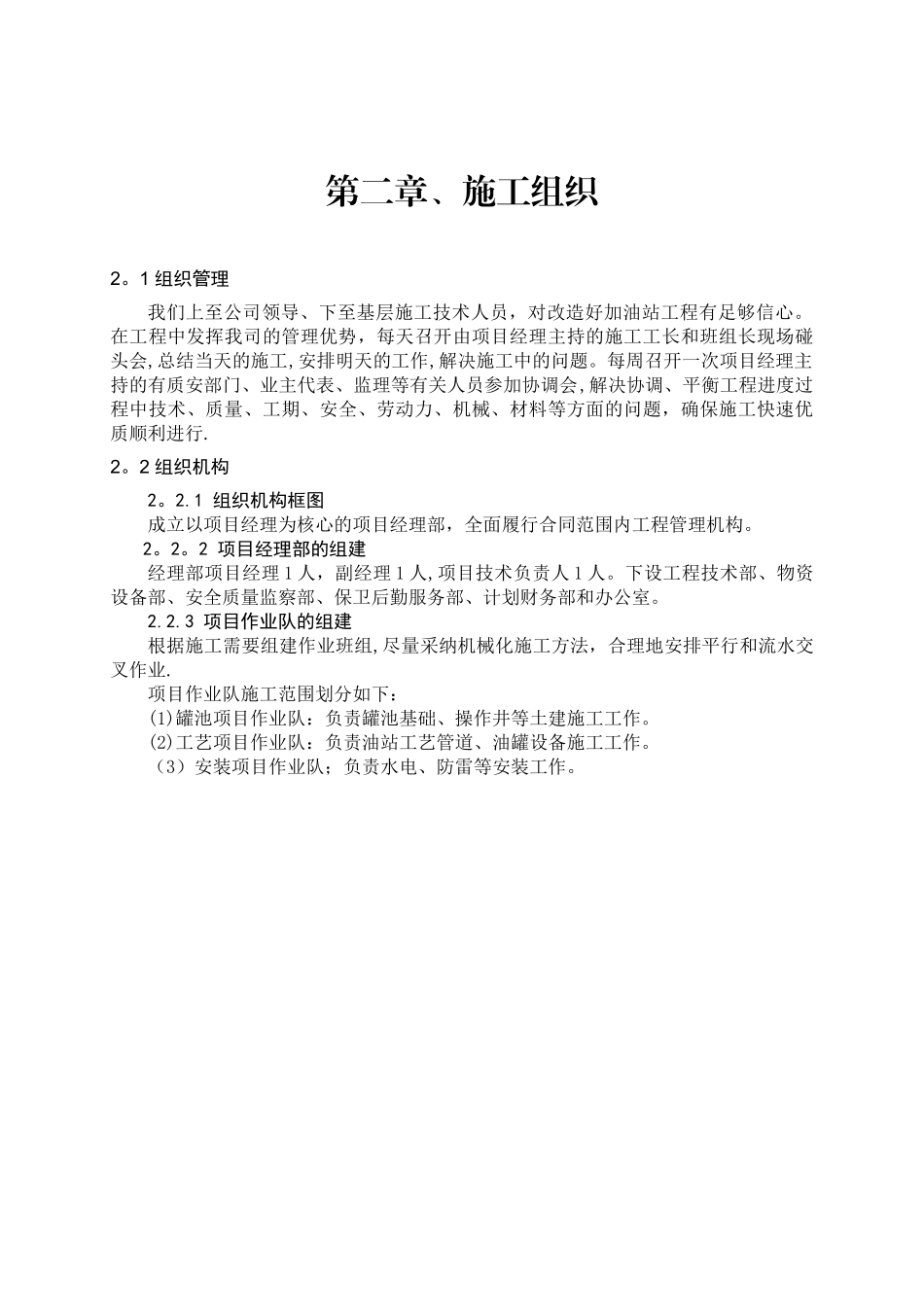

第一章、工程概况1.1 工程概述1。1。1 建筑设计概况:本工程为自由资金投资改造的加油站双层罐改造工程,本站罐区共设四个储油罐:30M3汽油储罐 1 个,20M3汽油储罐 1 个,20M3柴油储罐 1 个,按法律规范总容积为 45M3.1.1。2 加油站建设地址为平地,座落于×××××××地址,一侧油站出入口紧邻市政主干道,其余三面均有原实体围墙,围墙内外为水泥砂浆打底外墙乳胶漆饰面。1。1。3 罐池基础:设计基础为预应力高强砼管桩,桩顶为满堂片阀基础,罐池油罐安装完毕后满填砼保护。1.1。4 地坪结构从上到下层次为:25cm 厚 C30 砼面层;15cm 厚加 6%水泥石粉层;30cm 厚碎石层。加油区四周设置水封井,有组织排水至一侧接市政排水沟。1。1.6 安装工程包括油罐、工艺管道安装、防雷等组成,油罐由 2 个直径 2。5m、长度 4。5m 的 SF 双层罐及 1 个直径 2.5m、长度 6.5m 的 SF 双层罐组成,水电由简单公共配电设施组成,防雷由-40×4 镀锌扁钢埋地敷设,其接地极为现浇柱的角部钢筋组成。1。2 工程地质情况根据加油站地址的现场勘探情况,路面下部以杂填土层以砂土为主,地质条件较好,天然地基承载力满足要求,故本工程基础采纳混凝土基础垫层.1.3 施工条件1、道路交通:本工程东临交通干道交通便利。2、施工用水、电:该工程的施工用水及用电可利用原油站供水管及总配箱引出进行供水、供电。1.4 材料来源本工程材料按中油《加油站工程实行模块化建设实施方案》的要求,除加油机、发电机、潜油泵、油罐等甲供材料外,其他材料均由承包人白行采购,所选产品须经过监理及业主的认可,水泥和钢材将从获得 ISO9001 质量体系的大厂采购;砂、石等地材从当地优质生产基地进行采购,并纳入地方运输力量.1。5 工期与质量要求按建设方的加油站建设投运要求,在开工后的 300 天内完成。计划开工日期为 2025年 4 月 1 日,计划竣工日期为 2025 年 6 月 29 日。工程质量根据国家颁布的验收及评定执行,全部工程质量达到国家规定合格标准。1。6 改造内容本工程按中油《加油站建设标准》和《加油站建设基础设计》按 2025 年版、《加油站工程实行模块化建设实施方案》的标准进行统一形象改造。工程改造内容包括油罐基础土建拆除重建、电气线路改造、工艺管道改造等项目.2、安装部分:(1)电气线路改造:罐区做综合防雷防静电改造。室外电气线路改造:室外电气改造安装电缆套防爆钢管埋地敷设,过路面时需刨地沟.油...
