编号本资料为word版本,可以直接编辑和打印,感谢您的下载施工合同奖励甲方:_____________________乙方:_____________________日期:_____________________说明:本合同资料适用于约定双方经过谈判、协商而共同承认、共同遵守的责任与义务,同时阐述确定的时间内达成约定的承诺结果
文档可直接下载或修改,使用时请详细阅读内容

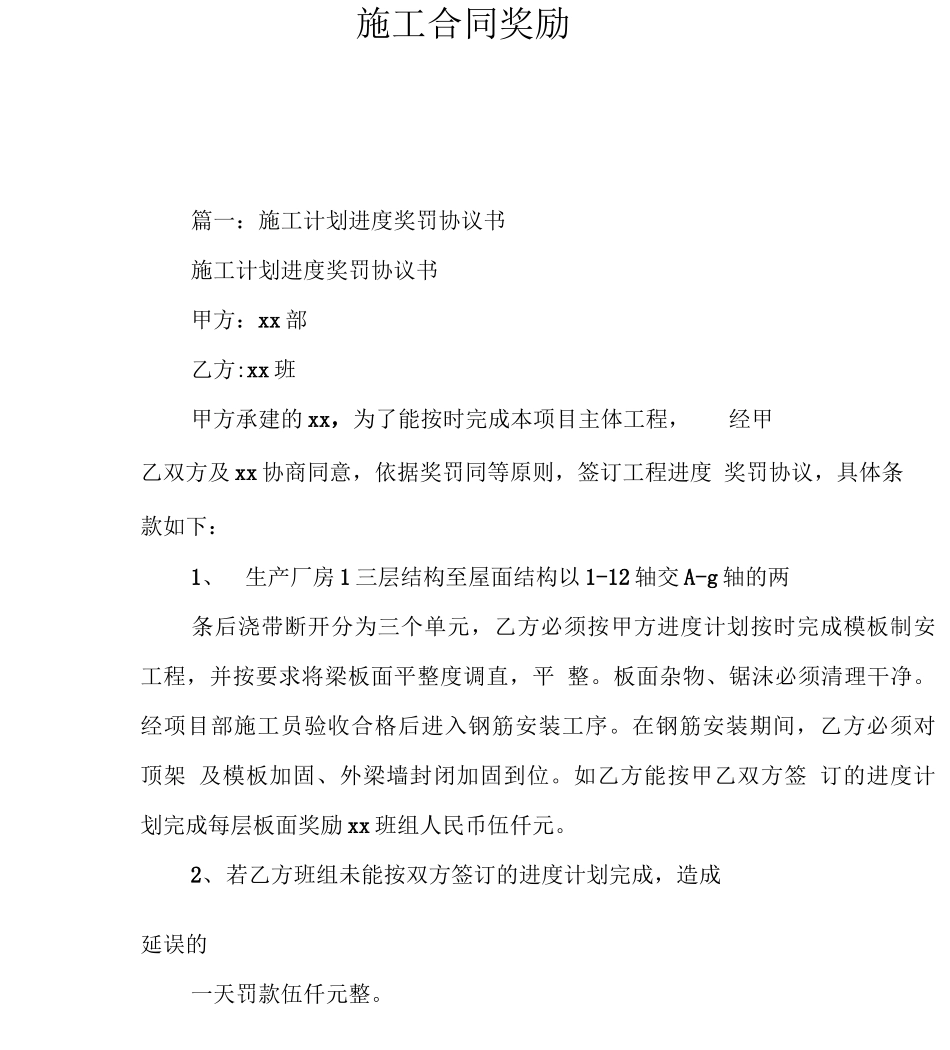

施工合同奖励篇一:施工计划进度奖罚协议书施工计划进度奖罚协议书甲方:xx部乙方:xx班甲方承建的xx,为了能按时完成本项目主体工程,经甲乙双方及xx协商同意,依据奖罚同等原则,签订工程进度奖罚协议,具体条款如下:1、生产厂房1三层结构至屋面结构以1-12轴交A-g轴的两条后浇带断开分为三个单元,乙方必须按甲方进度计划按时完成模板制安工程,并按要求将梁板面平整度调直,平整
板面杂物、锯沫必须清理干净
经项目部施工员验收合格后进入钢筋安装工序
在钢筋安装期间,乙方必须对顶架及模板加固、外梁墙封闭加固到位
如乙方能按甲乙双方签订的进度计划完成每层板面奖励xx班组人民币伍仟元
2、若乙方班组未能按双方签订的进度计划完成,造成延误的一天罚款伍仟元整
3、在赶进度的同时,乙方应保证施工安全及质虽
按相关施工操作规范施工,如因赶工期间,不顾施工安全及质虽而造成的安全事故或质虽问题由乙方负全责
4、厂房2进度跟厂房1一单元平行施工,若xxx班组木工人员不足应相应增加,如因赶厂房1进度而导致厂房2进度拖延,每误一层罚款贰仟元整
5、在主体结构施工期间,xxx必须按进度要求提供木工制安所有材料,不得拖延
否则每层处罚伍仟元
在每层段木工施工期间,如因xxx的木工材料原因造成,xxx班组未能完成计划要求的,xxx班组不承担处罚责任
但xxx提供材料后,xxx应及时完成施工任务
6、如因刮台风、降暴雨等不可抗力原因,经项目部
