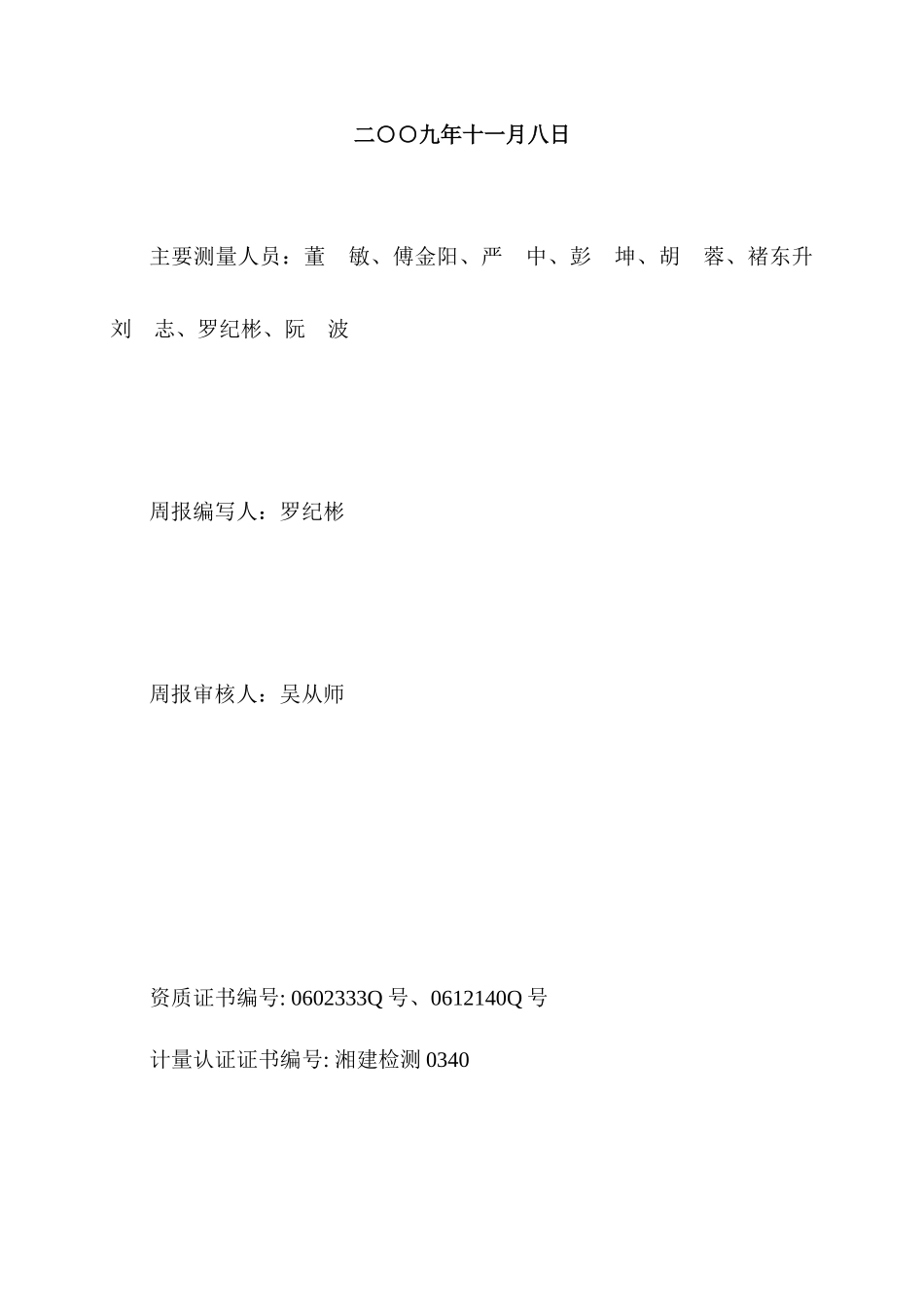

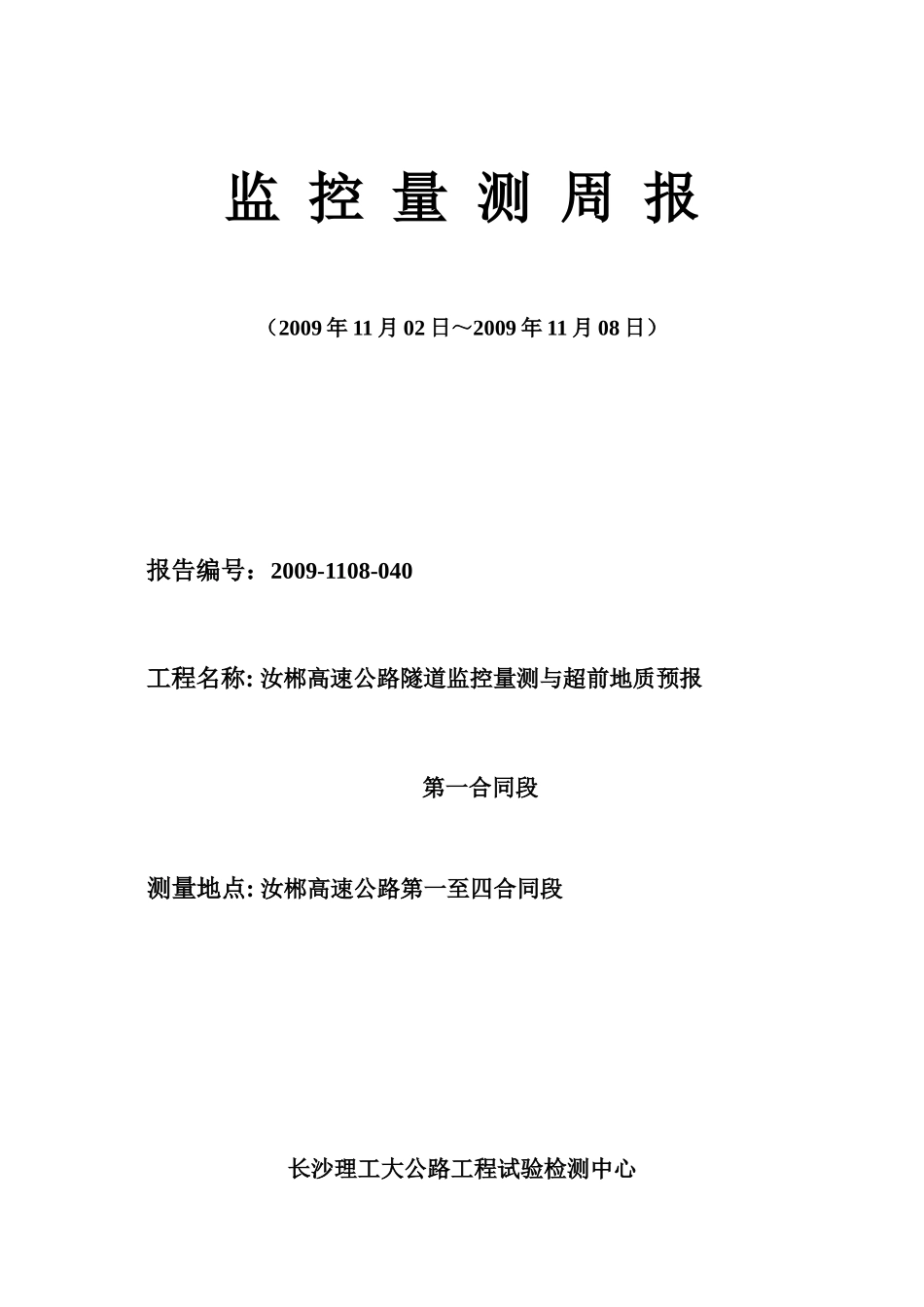

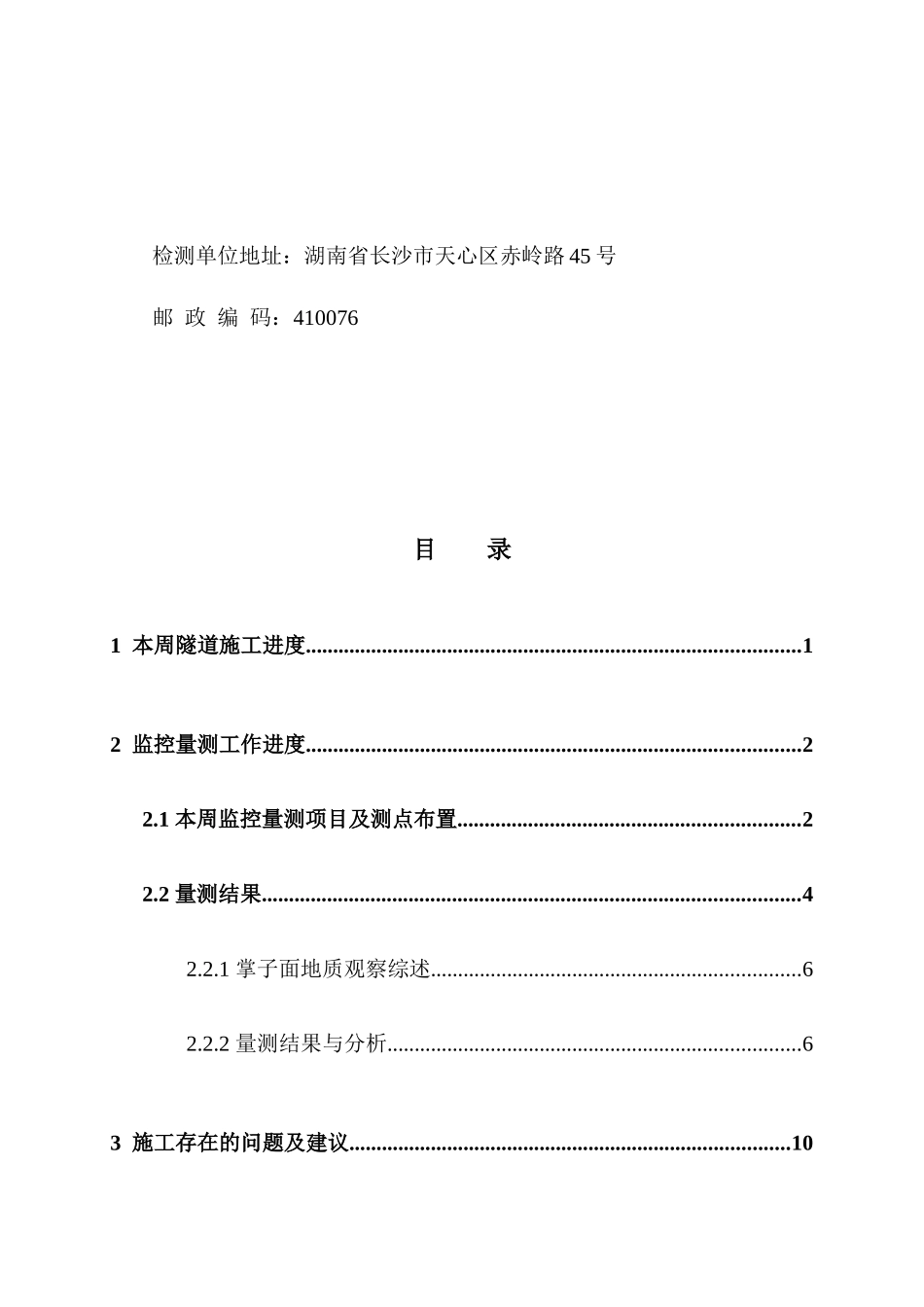

监控量测周报(2009年11月02日~2009年11月08日)报告编号:2009-1108-040工程名称:汝郴高速公路隧道监控量测与超前地质预报第一合同段测量地点:汝郴高速公路第一至四合同段长沙理工大公路工程试验检测中心二○○九年十一月八日主要测量人员:董敏、傅金阳、严中、彭坤、胡蓉、褚东升刘志、罗纪彬、阮波周报编写人:罗纪彬周报审核人:吴从师资质证书编号:0602333Q号、0612140Q号计量认证证书编号:湘建检测0340检测单位地址:湖南省长沙市天心区赤岭路45号邮政编码:410076目录1本周隧道施工进度...........................................................................................12监控量测工作进度...........................................................................................22.1本周监控量测项目及测点布置...............................................................22.2量测结果...................................................................................................42.2.1掌子面地质观察综述....................................................................62.2.2量测结果与分析............................................................................63施工存在的问题及建议.................................................................................10第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页1本周隧道施工进度本隧道施工监控量测与超前地质预报项目包括土建1、2、3、4四个合同段共7座隧道,截至2009年11月08日,各合同段隧道施工进度见表1。从表中可看出,本周大部分隧道均正常掘进。表1隧道施工情况进度表合同段隧道名称位置洞门里程掌子面本周累计进尺(m)备注里程进尺(m)1标殷家洞隧道进口左线ZK1+930ZK2+3347404上台阶ZK2+23322203下台阶进口右线YK1+925已贯通342上台阶已贯通342下台阶斗垄岭I号隧道出口左线ZK2+977ZK2+70124276上台阶ZK2+8570120下台阶出口右线YK2+977已贯通317上台阶已贯通317下台阶斗垄岭II号隧道进口左线ZK3+092已贯通150上台阶已贯通150下台阶进口右线YK3+085已贯通160上台阶已贯通160下台阶2标半江子隧道进口左线ZK4+880ZK5+1888308上台阶ZK5+10323223下台阶进口右线YK4+795YK5+1286333上台阶YK5+0430248下台阶出口左线ZK6+625ZK6+2400385上台阶ZK6+2850340下台阶出口右线YK6+645YK6+1260519上台阶YK6+21313432下台阶3标朱记垄隧道出口左线ZK8+360ZK7+86833490上台阶ZK7+93139409下台阶出口右线YK8+345YK7+79227553上台阶YK7+88336462下台阶4标塔背口隧道出口左线ZK12+232ZK11+8200412上台阶ZK11+8200412下台阶出口右线YK12+232YK12+1622970上台阶未掘进下台阶进口右线YK11+820YK11+830010上台阶未掘进下台阶第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页河源洞隧道进口左线ZK15+475ZK15+8900415上台阶ZK15+80010325下台阶进口右线YK15+470YK15+6005129上台阶YK15+5102240下台阶出口左线ZK16+295ZK15+8900405上台阶ZK16+92030375下台阶出口右线YK16+310YK16+274036上台阶未掘进下台阶本周殷家洞隧道左线上台阶掘进7m,下台阶掘进22m,仰拱、二衬浇注均正常进行,右线上台阶已贯通,下台阶也已贯通,仰拱和二衬施工均正常进行;斗垄岭I号隧道出口左洞本周上台阶掘进24m,下台阶本周无掘进,右洞上下台阶均已贯通,仰拱和二衬施工均正常进行;斗垄岭II号隧道进口右线上下台阶均已贯通,左线上下台阶也已贯通,二衬及洞门施作正在进行中;半江子隧道本周进口左线上台阶掘进8m,下台阶掘进23m,进口右线上台阶掘进6m,下台阶掘进未掘进,出口左线上台阶本周未掘进,下台阶未掘进,出口右线上台阶未掘进,下台阶掘进13m,仰拱施工均正常进行,二衬已停止施作。朱记垄隧道本周出口右线上台阶掘进27m,下台阶掘进36m,出口左线上台阶本周掘进33m,下台阶掘进39m;塔背口隧道左线上下台阶均已贯通;右线进出口共掘进29m;河源洞隧道左线已贯通,进口下台阶本周掘进10m...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

主送:业主监理施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
