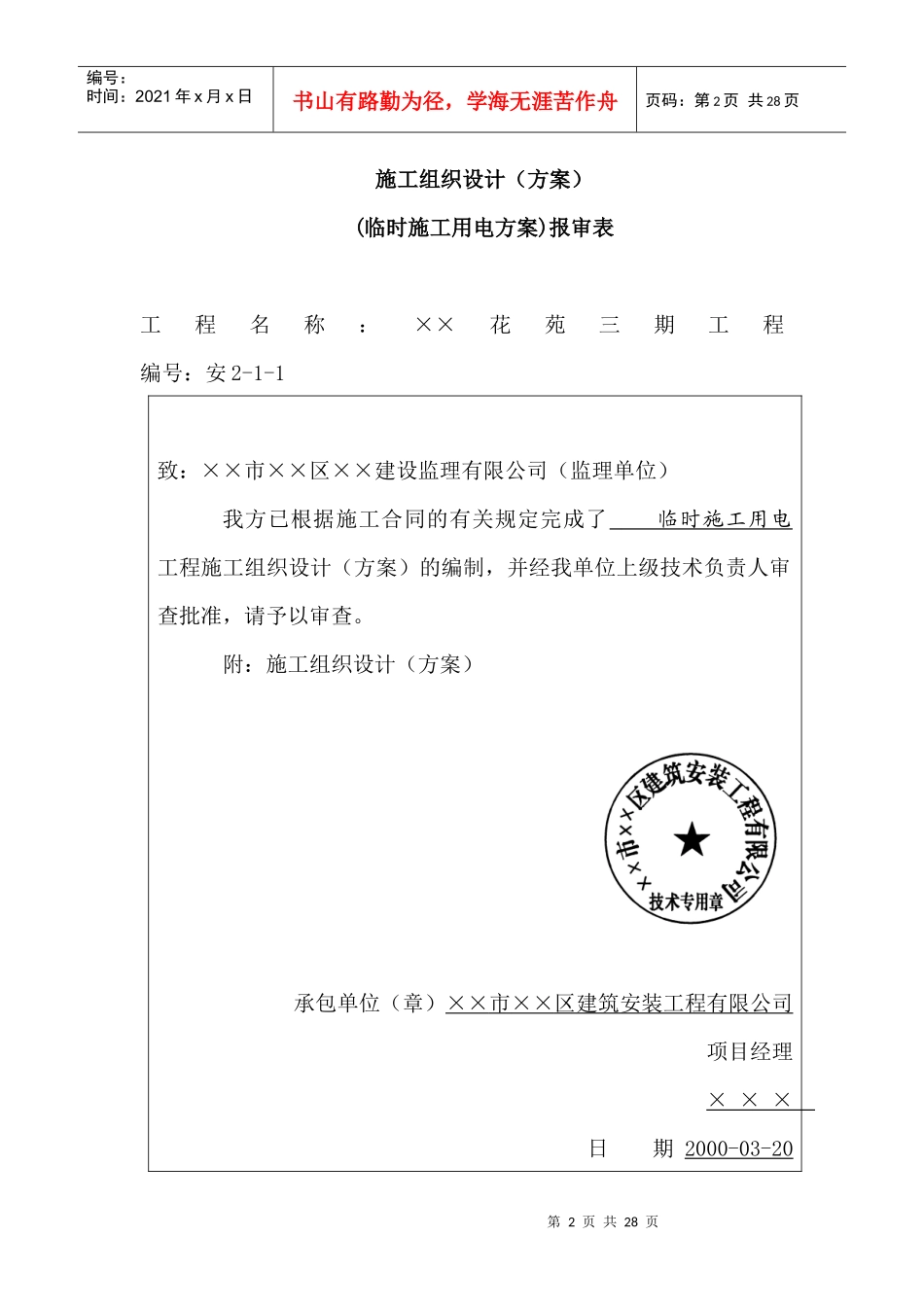

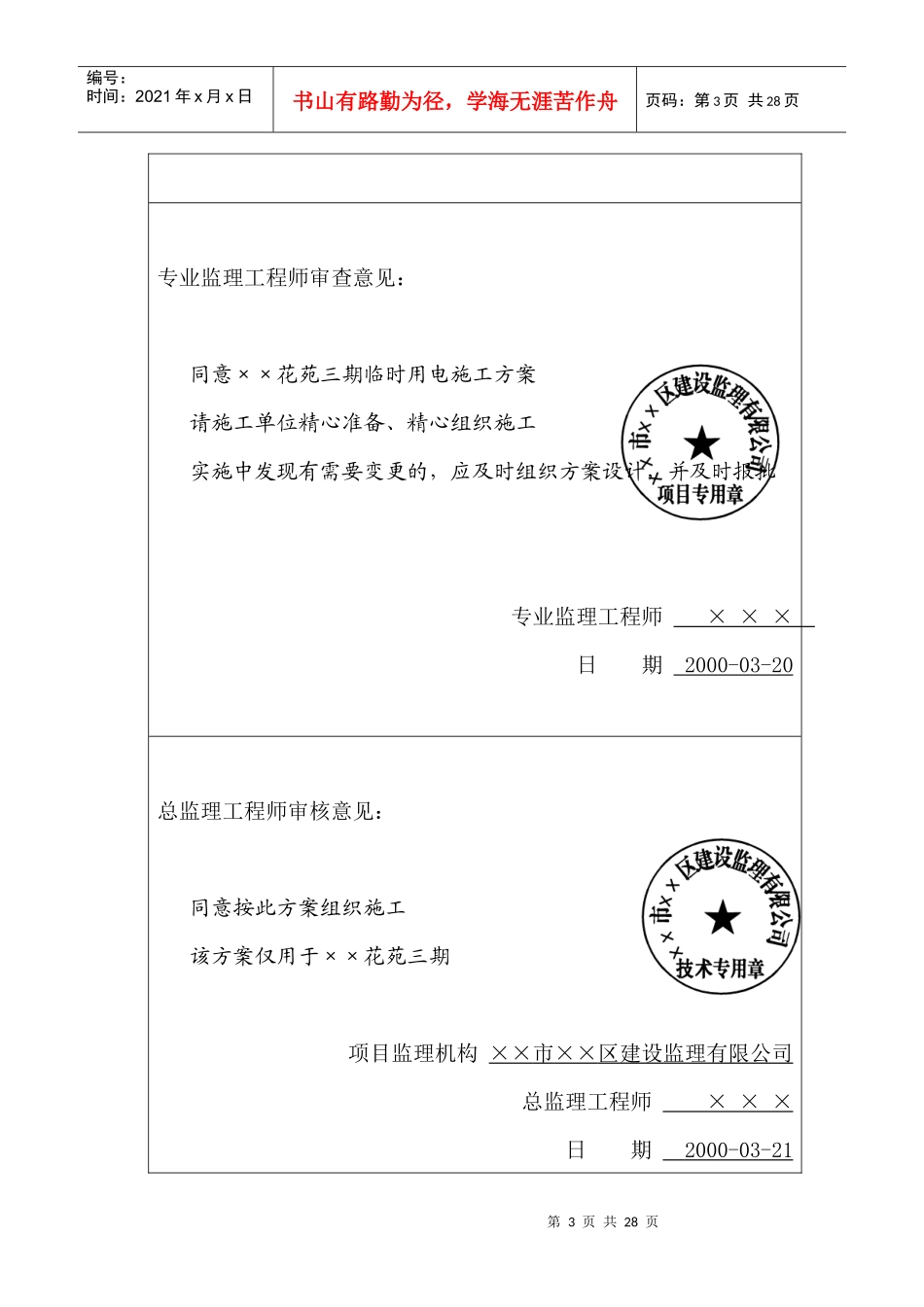

第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共28页(1)单项安全技术措施安2-1-1施工现场临时用电施工方案目录施工组织设计(方案)(临时施工用电方案)报审表第页临时用电施工组织设计方案审批表第页临时施工用电方案第页第2页共28页第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共28页施工组织设计(方案)(临时施工用电方案)报审表工程名称:××花苑三期工程编号:安2-1-1致:××市××区××建设监理有限公司(监理单位)我方已根据施工合同的有关规定完成了临时施工用电工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。附:施工组织设计(方案)承包单位(章)××市××区建筑安装工程有限公司项目经理×××日期2000-03-20第3页共28页第2页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共28页专业监理工程师审查意见:同意××花苑三期临时用电施工方案请施工单位精心准备、精心组织施工实施中发现有需要变更的,应及时组织方案设计,并及时报批专业监理工程师×××日期2000-03-20总监理工程师审核意见:同意按此方案组织施工该方案仅用于××花苑三期项目监理机构××市××区建设监理有限公司总监理工程师×××日期2000-03-21第4页共28页第3页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共28页安2-1-1临时用电施工组织设计方案审批表建设单位:××市××房地产经营公司施工单位:××市××建筑安装工程有限公司编制人:×××设计单位:××市××建筑设计研究院工程名称:××花苑三期工程制表日期:.第5页共28页第4页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共28页工程处级审批技术负责人×××项目部有关(科室)技术科:×××施工科:×××材设科:×××经营科:×××综合科:×××审批意见:同意按此方案施工第6页共28页第5页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共28页公司级审批总工程师×××公司有关科(部)室技术科:×××质安科:×××审批意见:同意按该临时用电施工方案精心组织实施说明此方案适用于××花苑三期工程1—4号楼,施工时间为2000-03-25~2001-06-20备注审批手续根据公司对施工组织设计编制范围的要求,逐级审批,并在说明栏中指明本施工组织设计审批的范围临时施工用电方案第7页共28页第6页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共28页一、现场概况××花苑三期工程占面积66548m2,施工现场比较宽广。主体由—号楼组成主楼,建筑面积120000m2,四周为环形地下车库,面积23000m2。现场由甲方提供、箱型变压器两只,作为现场施工用电源。—号楼各设80F塔吊一台、双笼电梯两台、钢筋制作车间、木工棚各一座;现场设办公室、宿舍、食堂等(详见三期施工平面图)。箱型变压器位于××路大门南侧,可供号、号楼及附近临时设施用电;箱型变压器可供号、号及地下车库施工用电。二、接地与接零保护系统.本工程施工现场比较宽广,用电设备较多,用电量大。为防止在三相四线接零保护情况下由于共用中性线而使中性线带电,造成触电事故而采用三相五线接零保护。.–三相五线接零保护架设要求(1)保护零线严禁通过任何开关或熔断器。(2)保护零线作为接零保护的专用线,必须独用,不能他用,电缆要用五芯电缆。(3)保护零线除了从工作接地线(变压器)或总配电箱电源侧零线引出外,在任何地方不得与工作零线有电气连接,特别注意电箱中防止经过铁质箱体形成电气连接。第8页共28页第7页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第8页共28页(4)保护零线的截面积应不小于工作零线的截面积,同时必须满足机械强度的要求。(5)保护零线的统一标志为黄绿双色线,在任何情况下不能将其作负荷线用。(6)重复接地必须在保护零线上。工作零线不能加重复接地(因工作零线加了重复接地,漏电保护器就无法使用)。(7)保护零线除必须在配电室或总配电...
